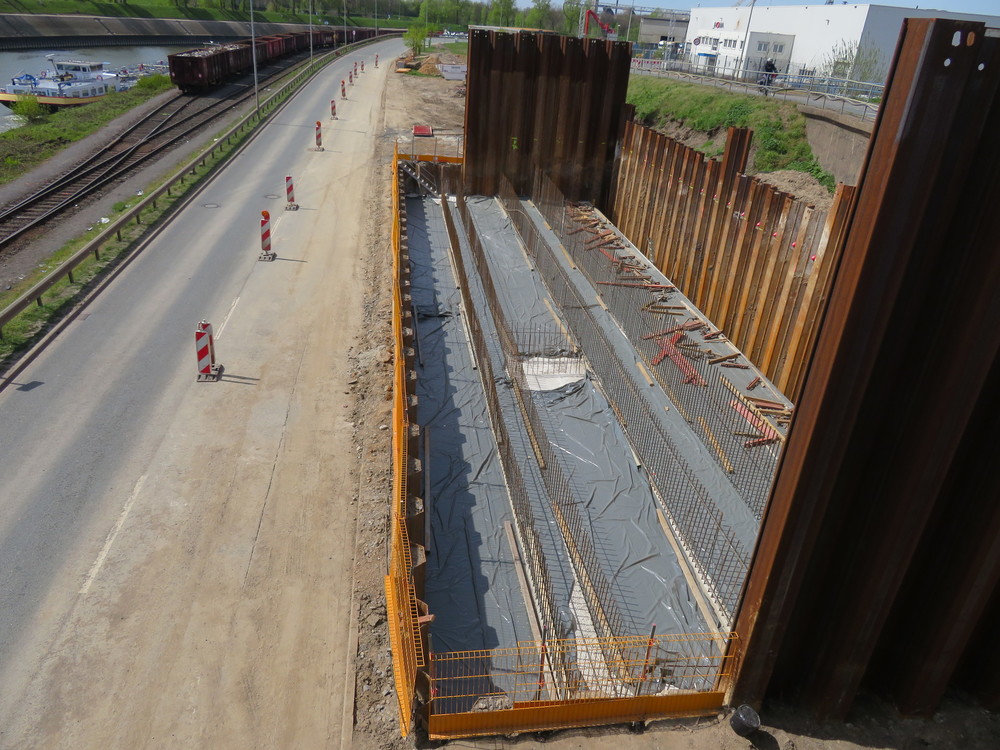

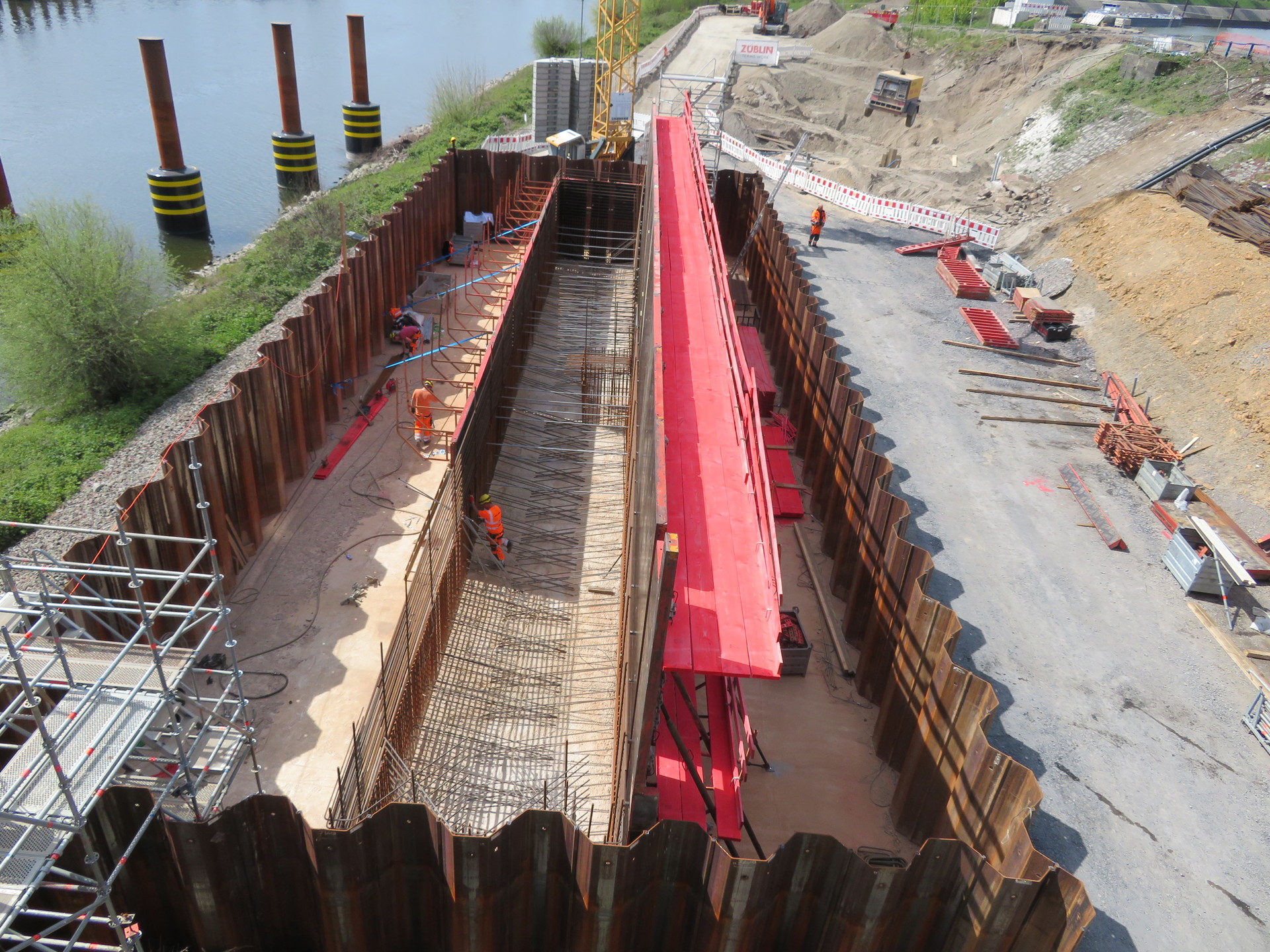

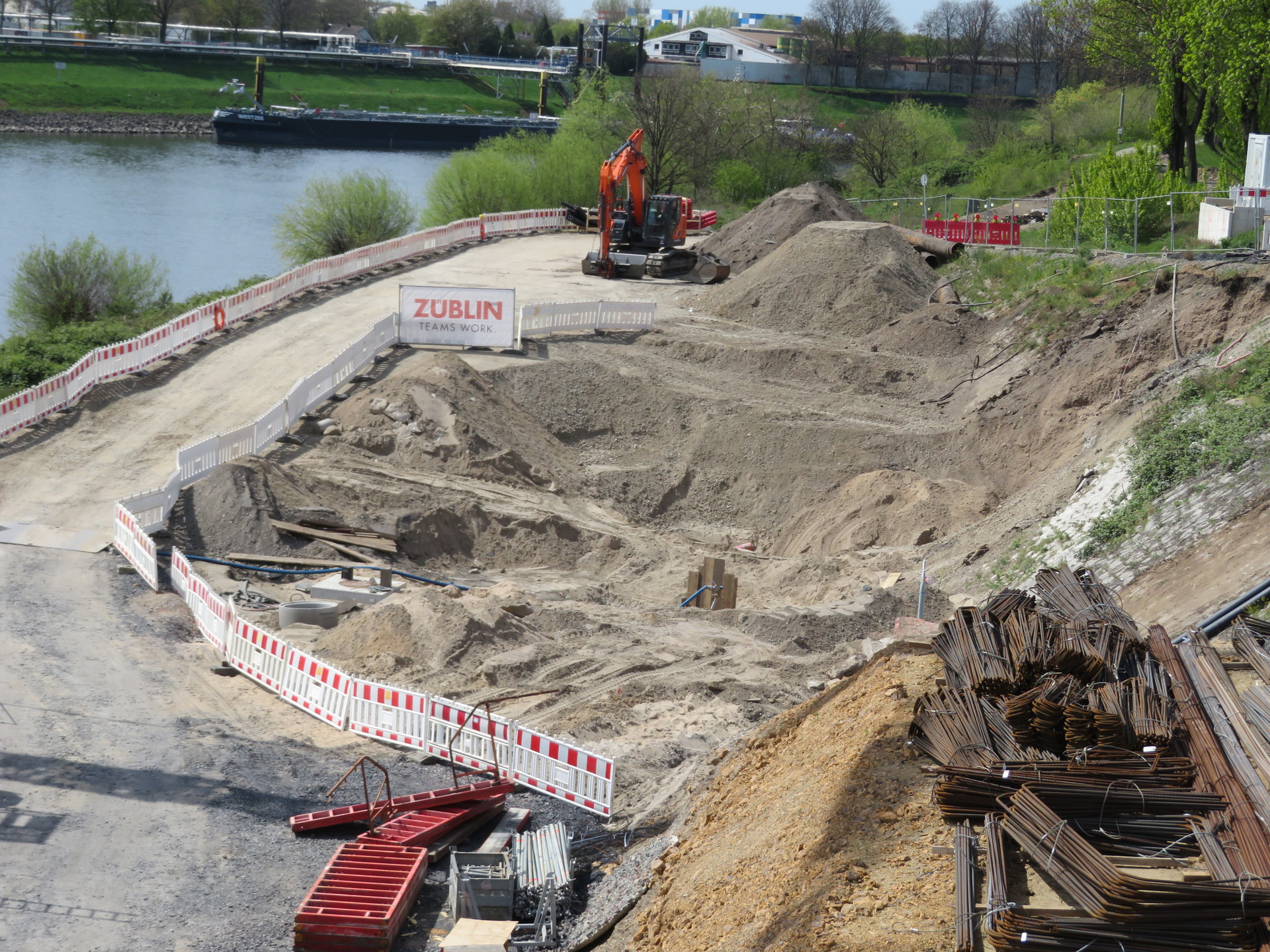

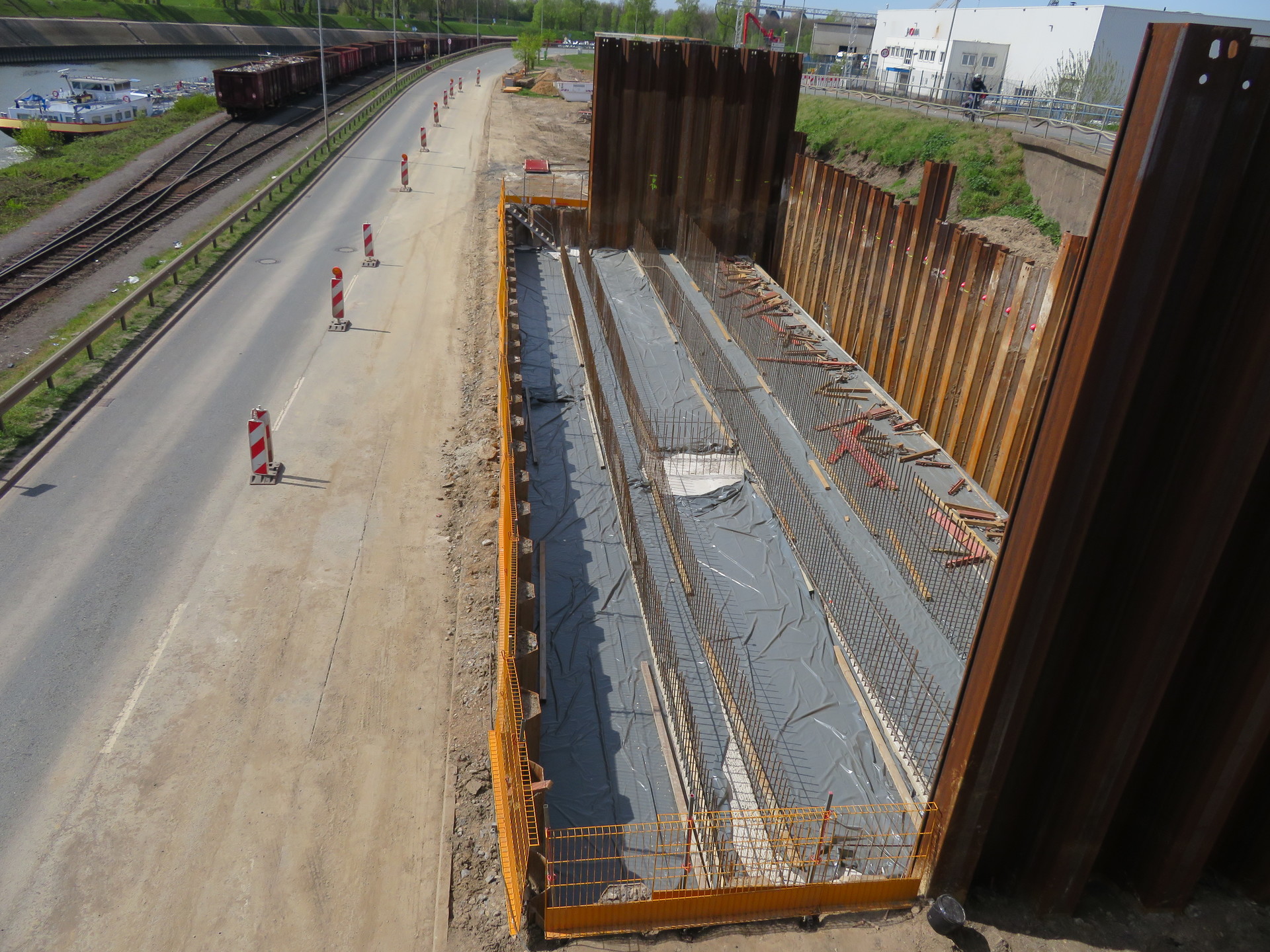

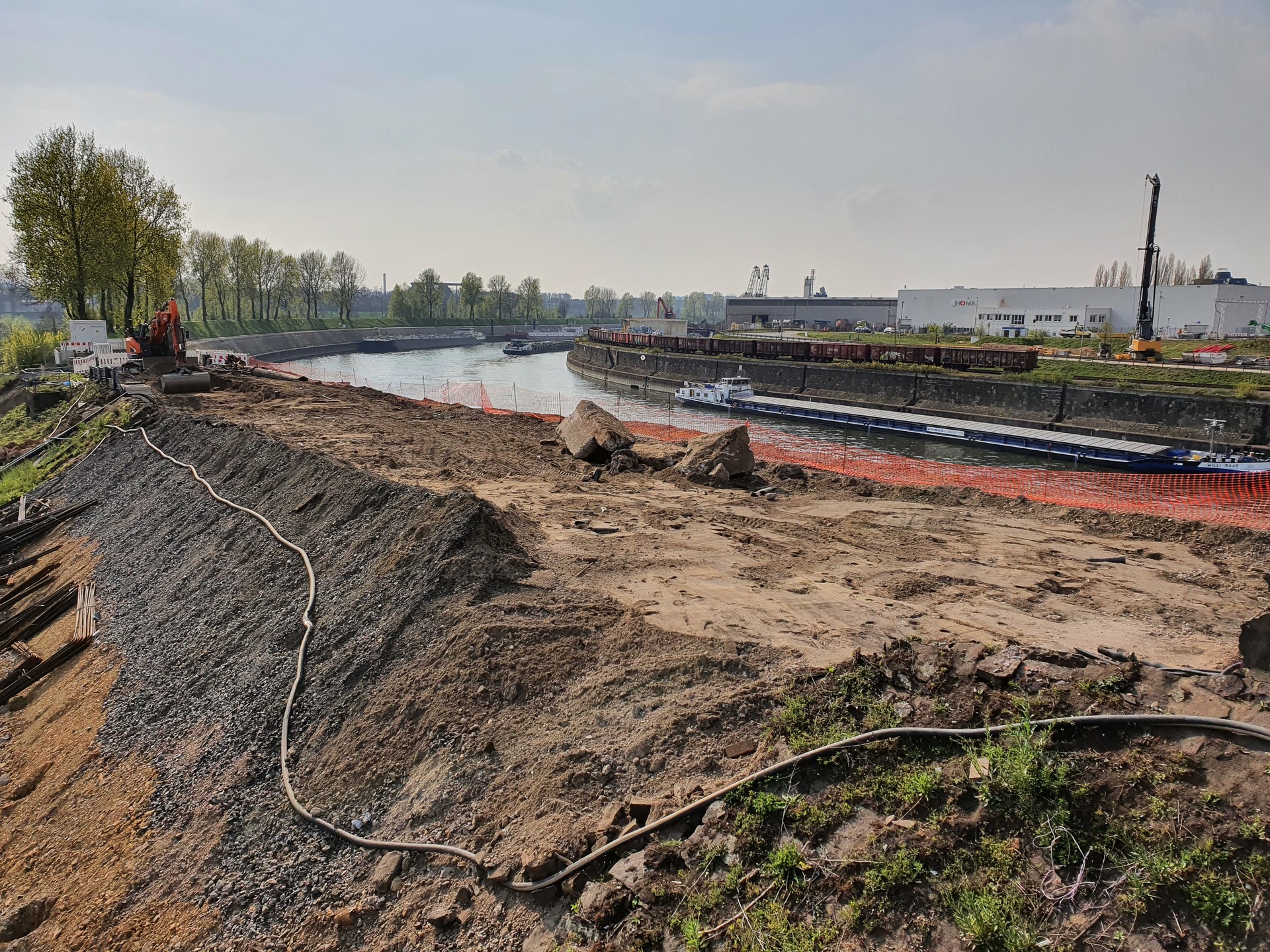

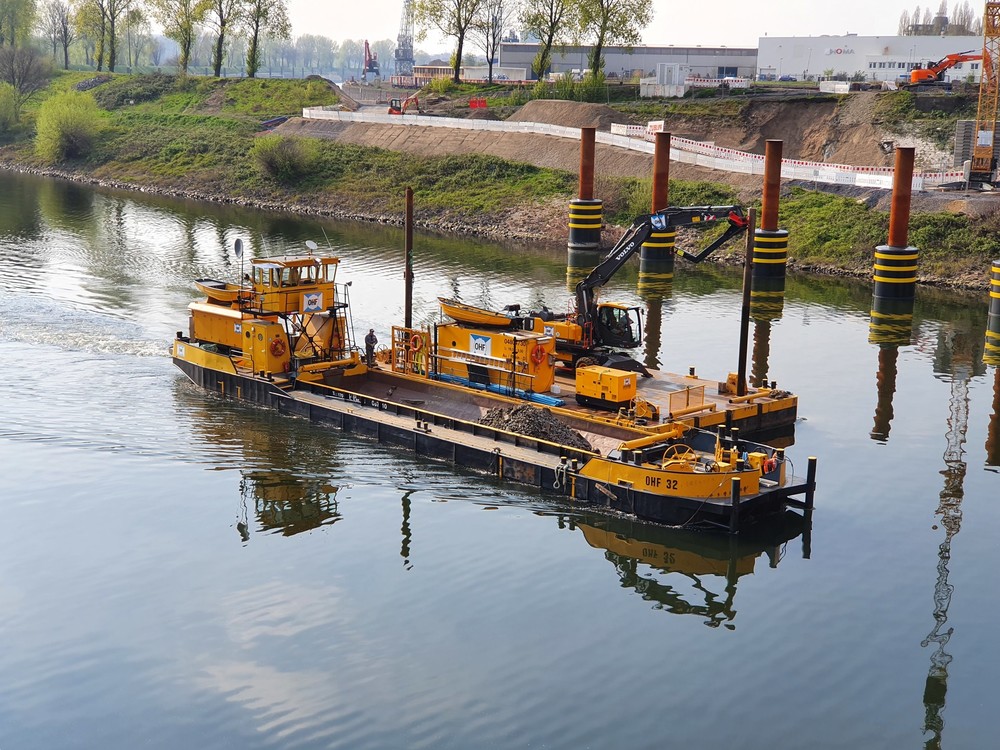

anny05 3.133 Geschrieben 25. April 2021 Autor Geschrieben 25. April 2021 Auch die obere Rumrandung vom Startschacht ist weg, 4 Zitieren

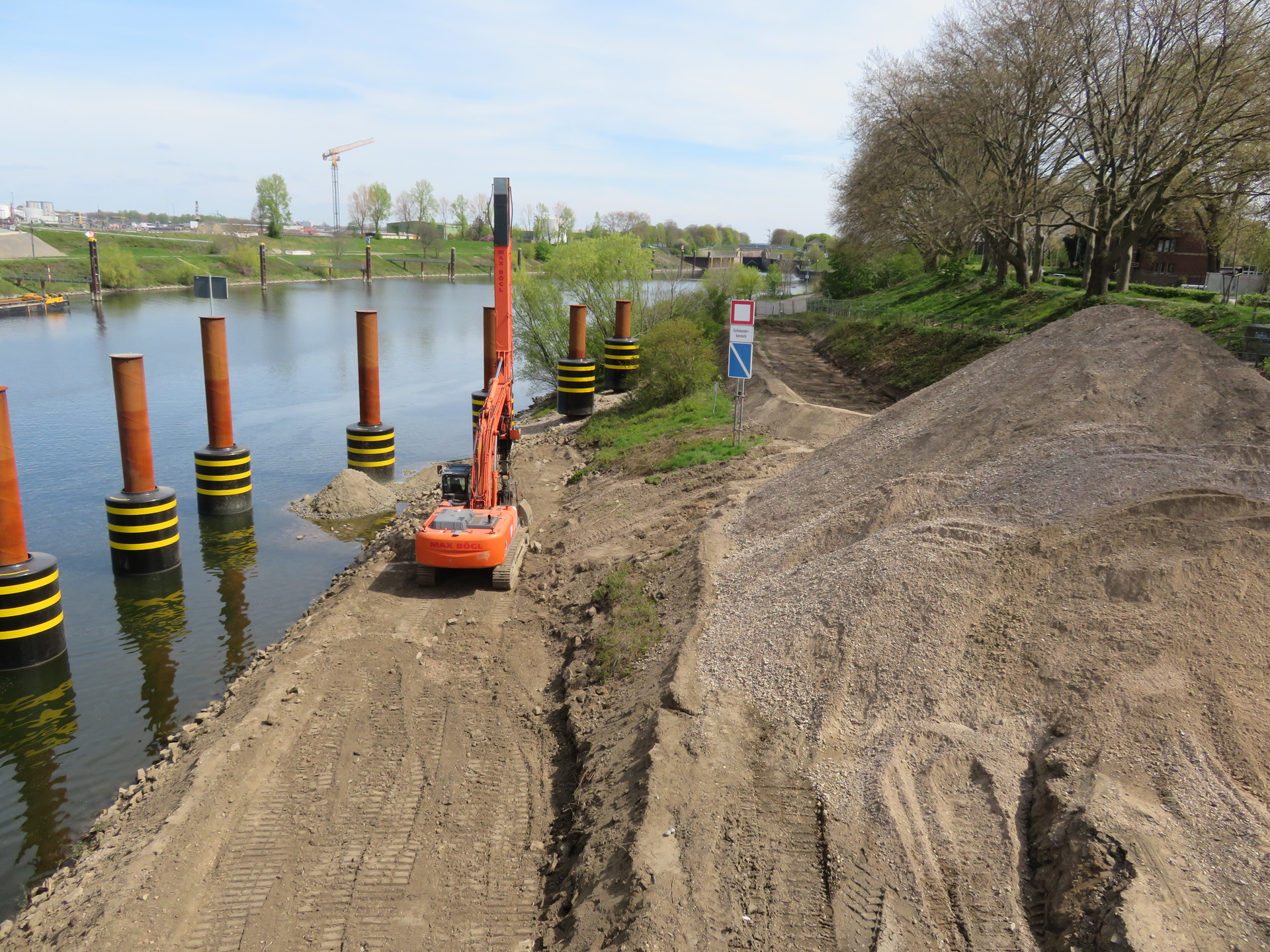

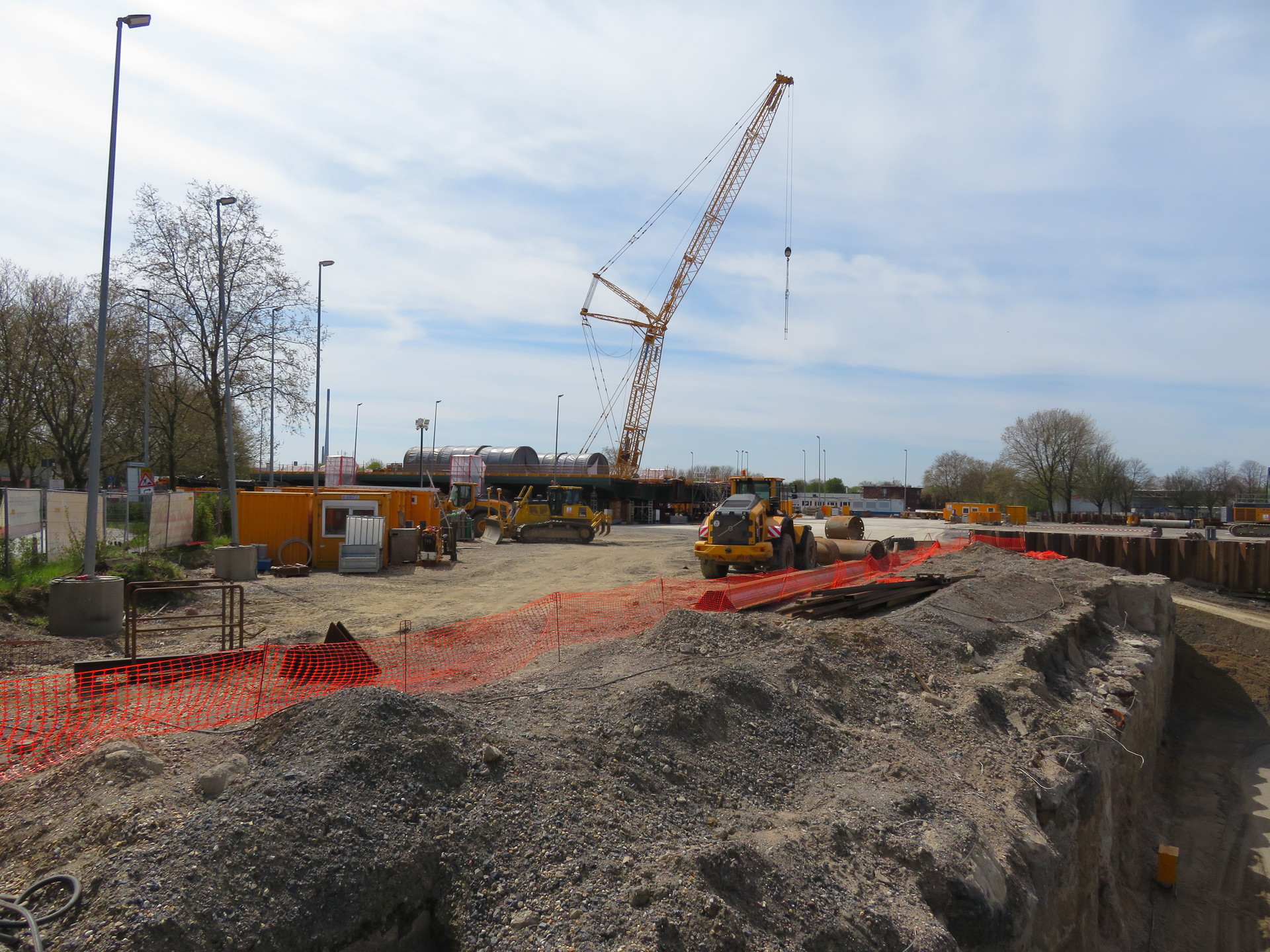

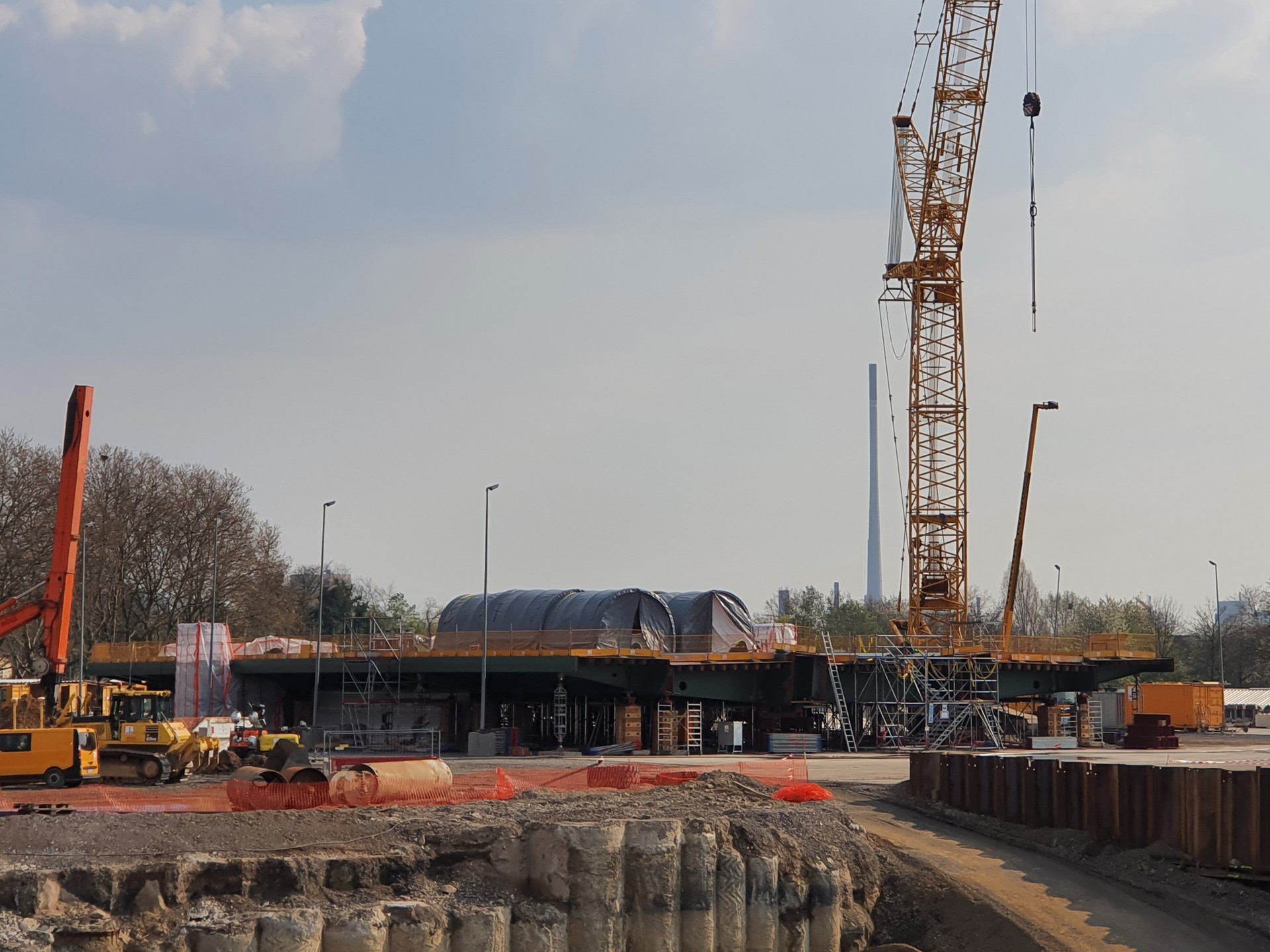

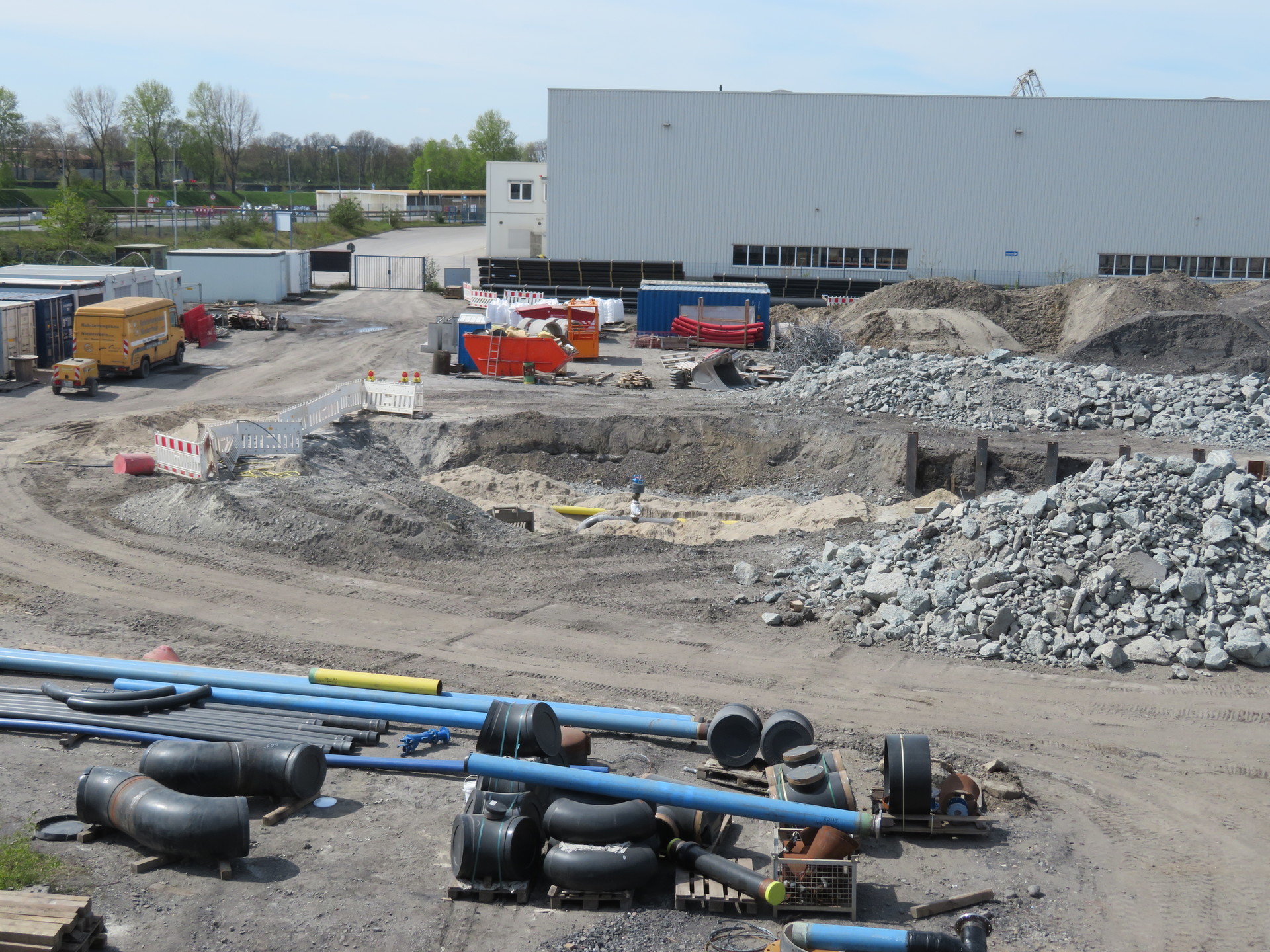

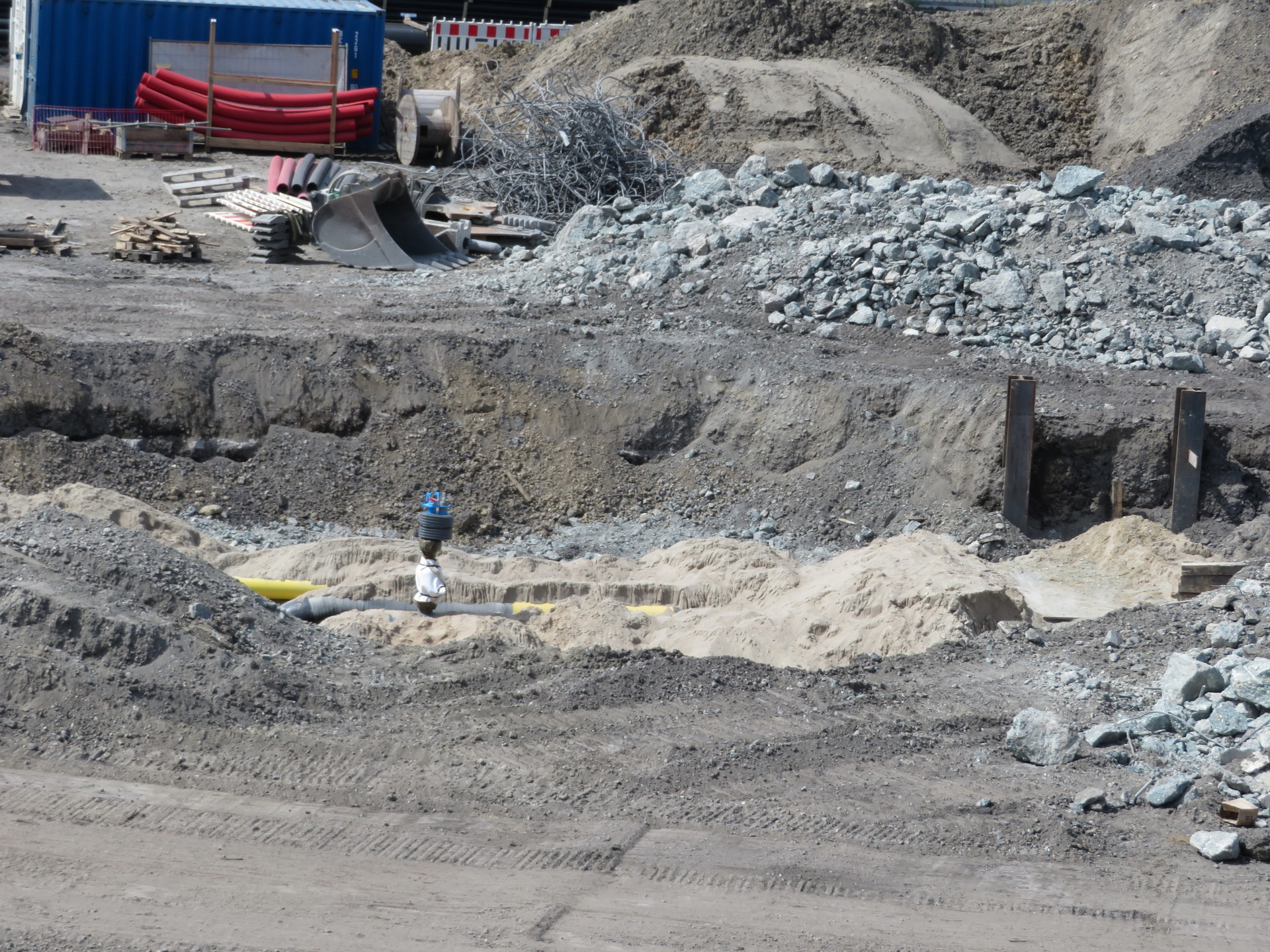

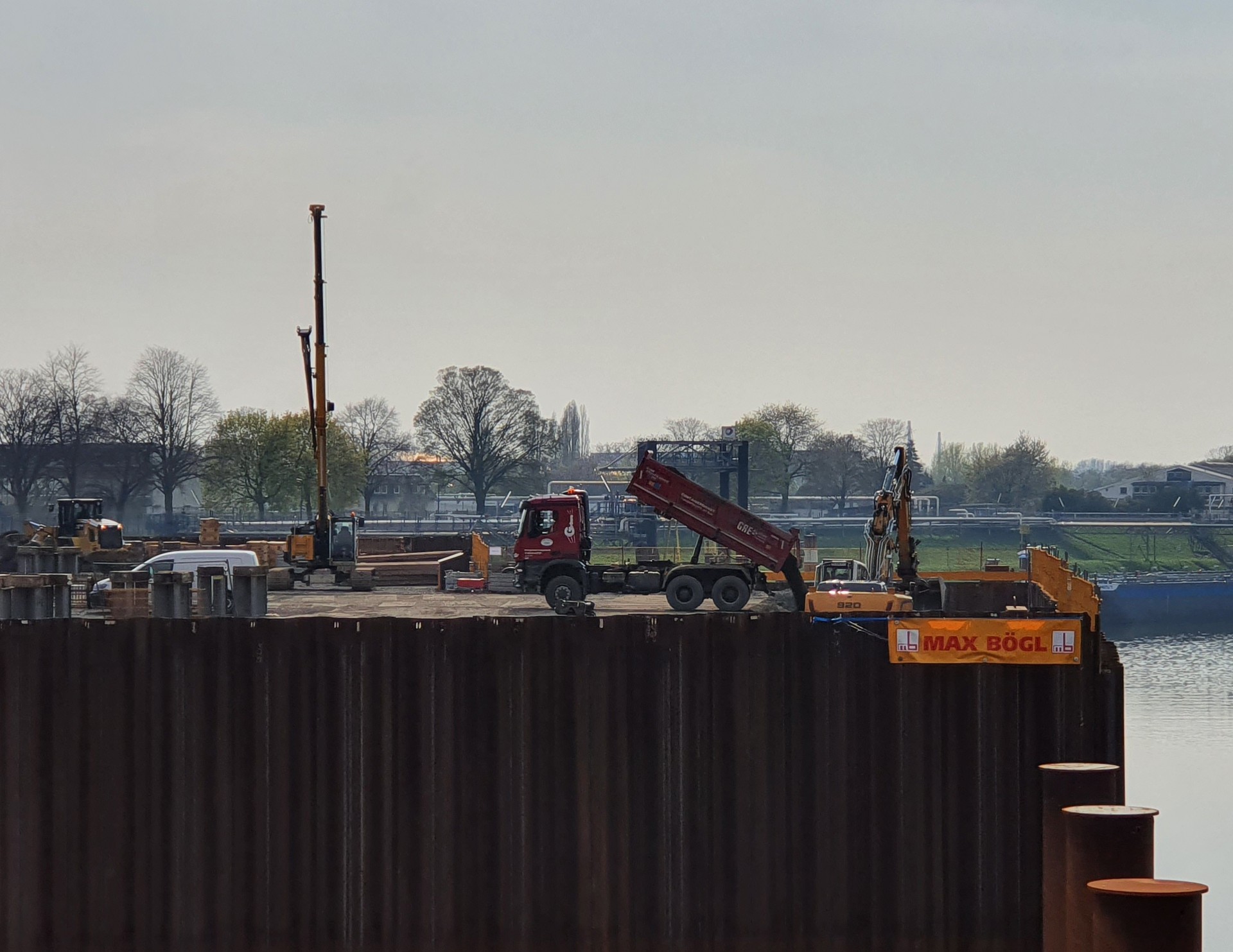

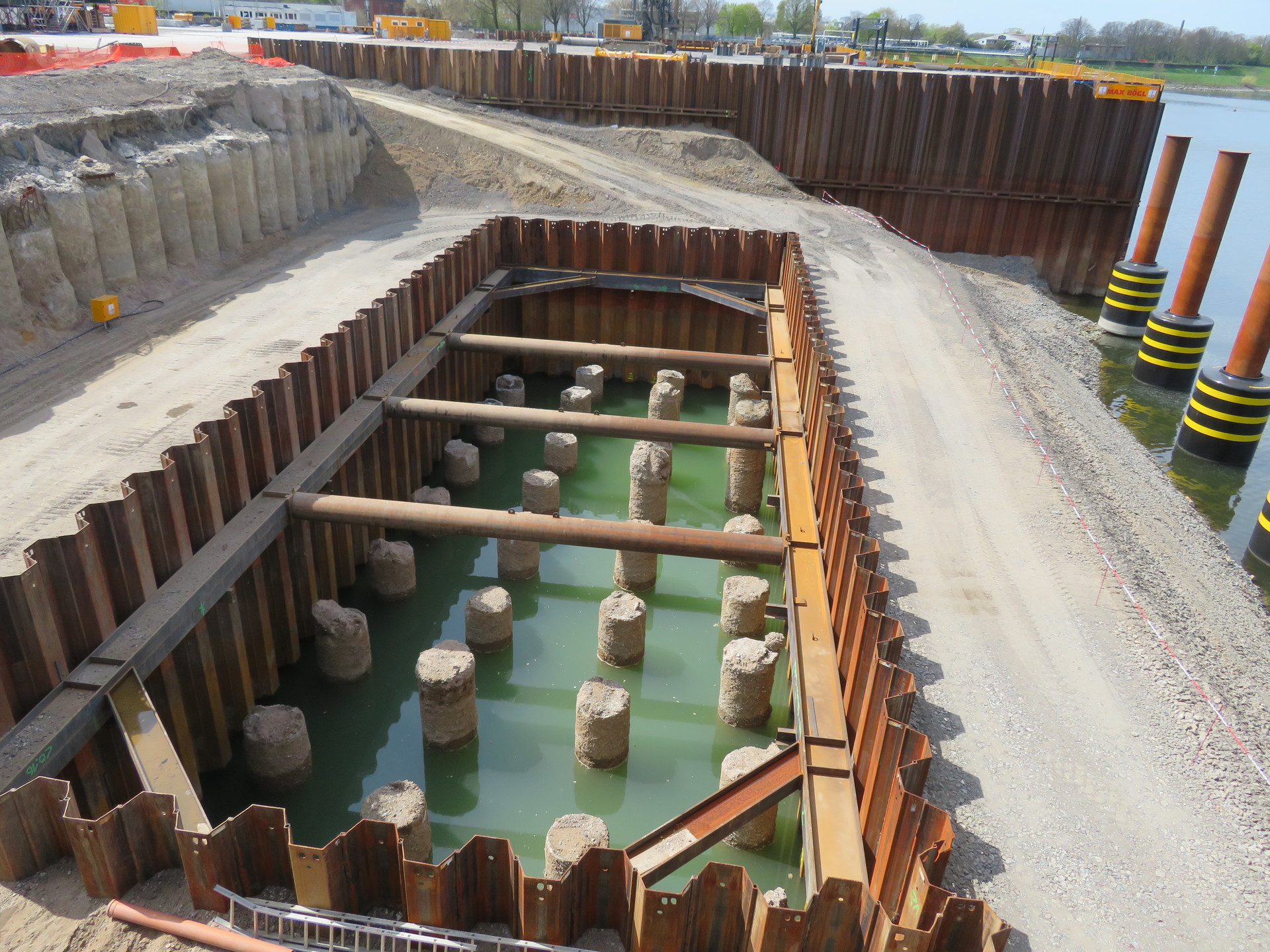

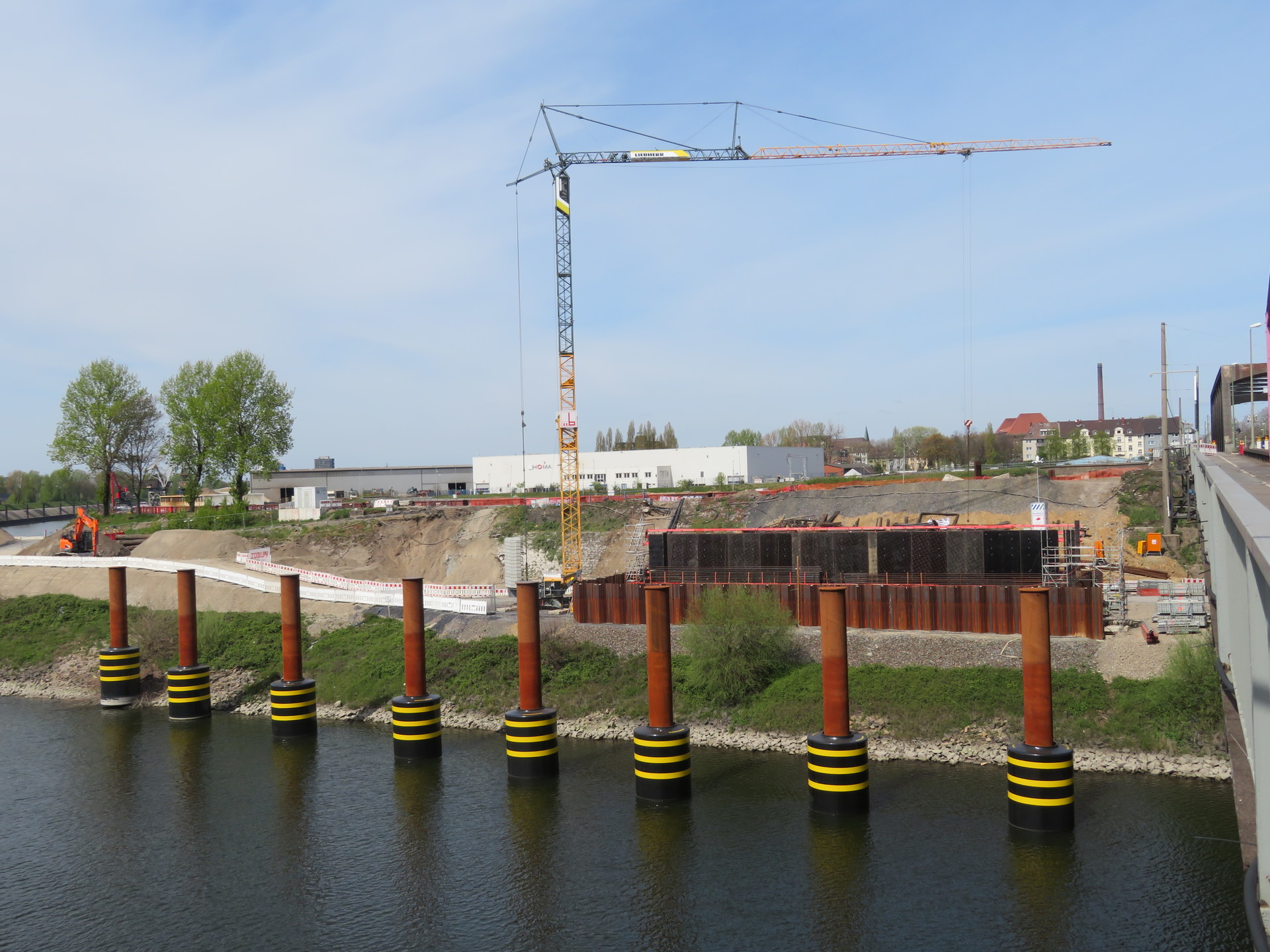

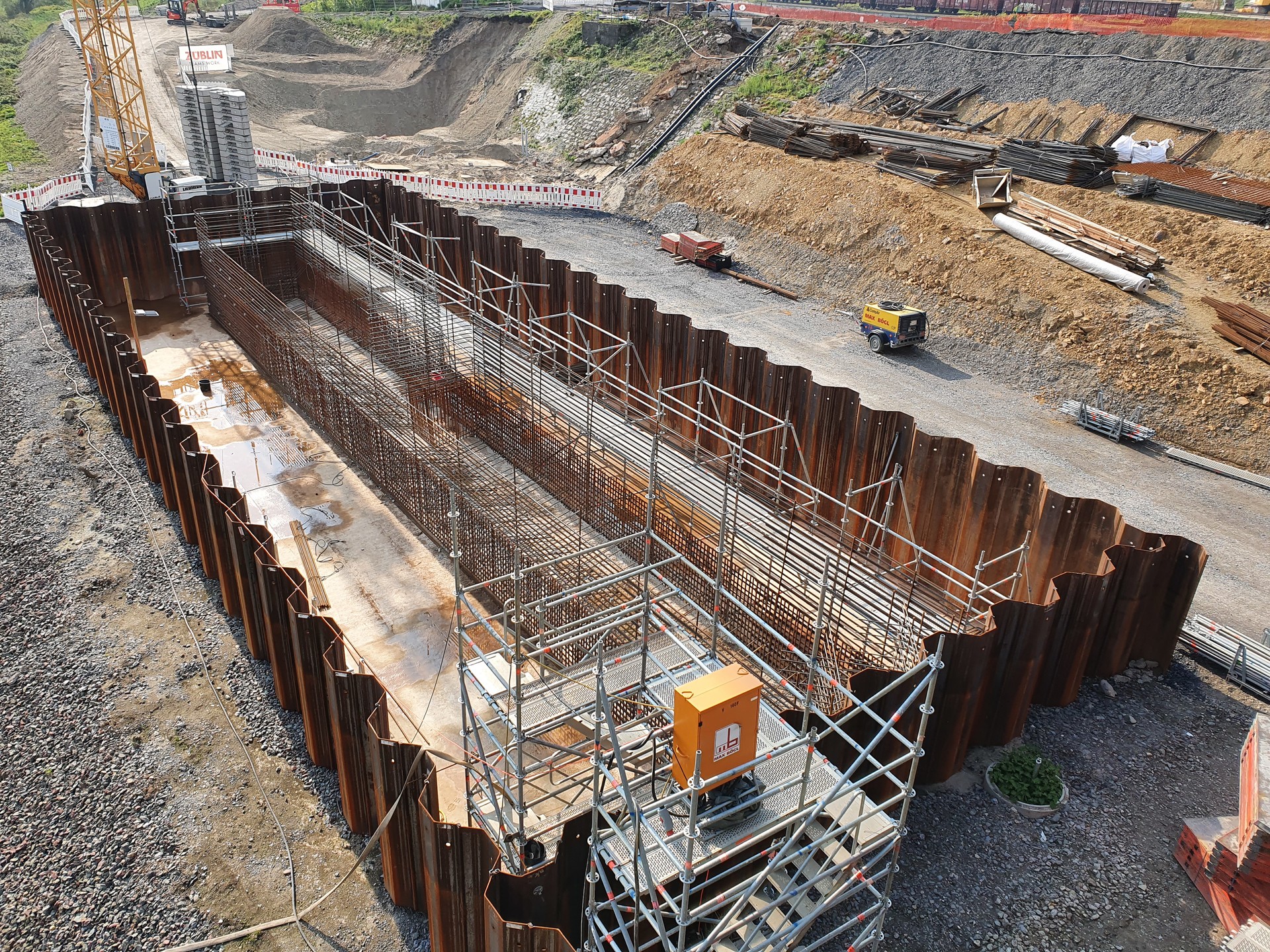

anny05 3.133 Geschrieben 25. April 2021 Autor Geschrieben 25. April 2021 Montageplatz Auf der anderen Seite der Brücke wird auch gearbeitet 5 Zitieren

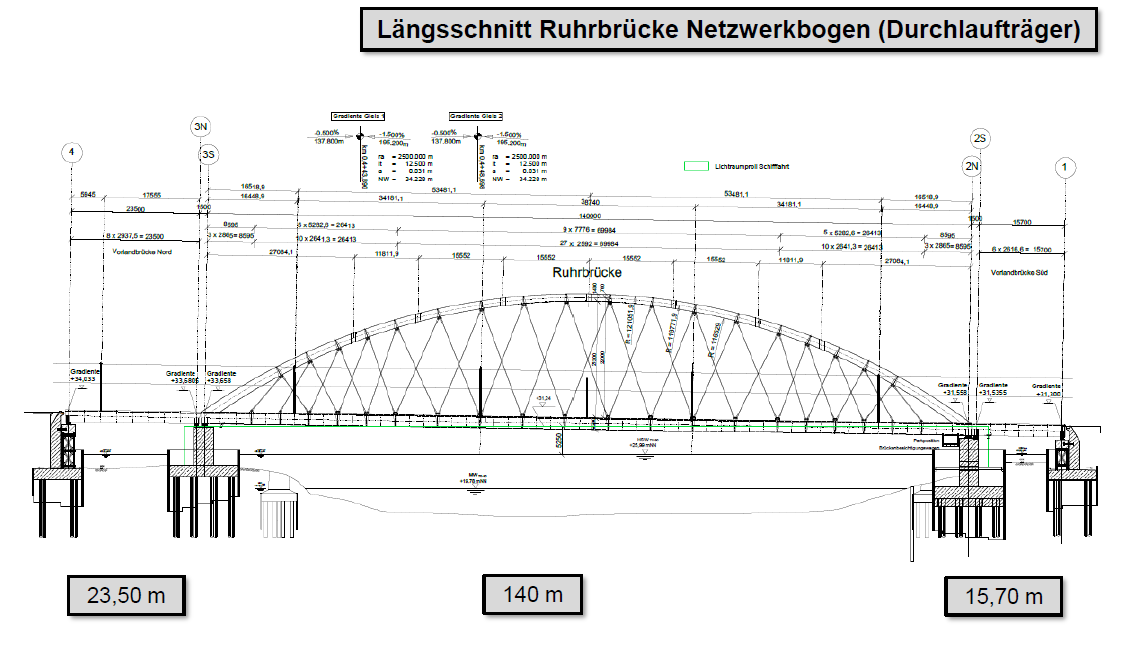

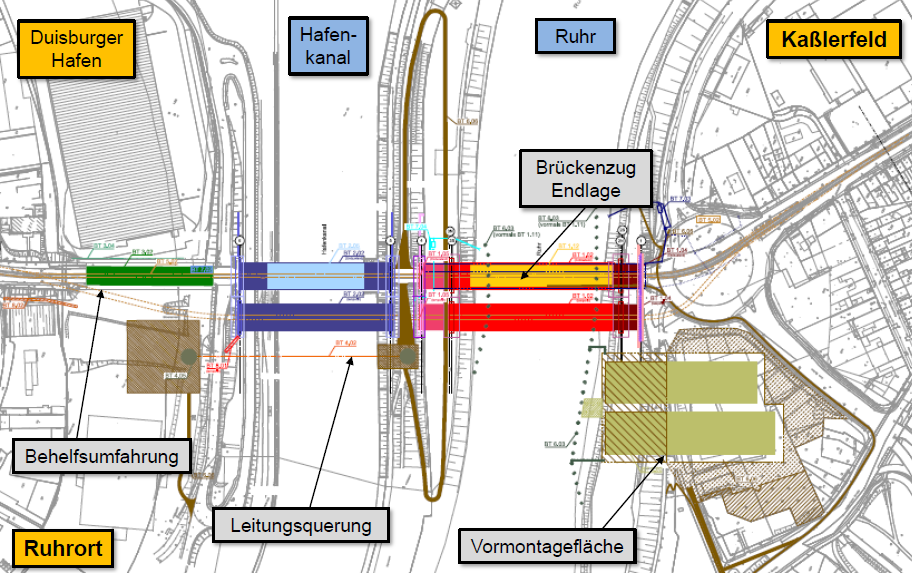

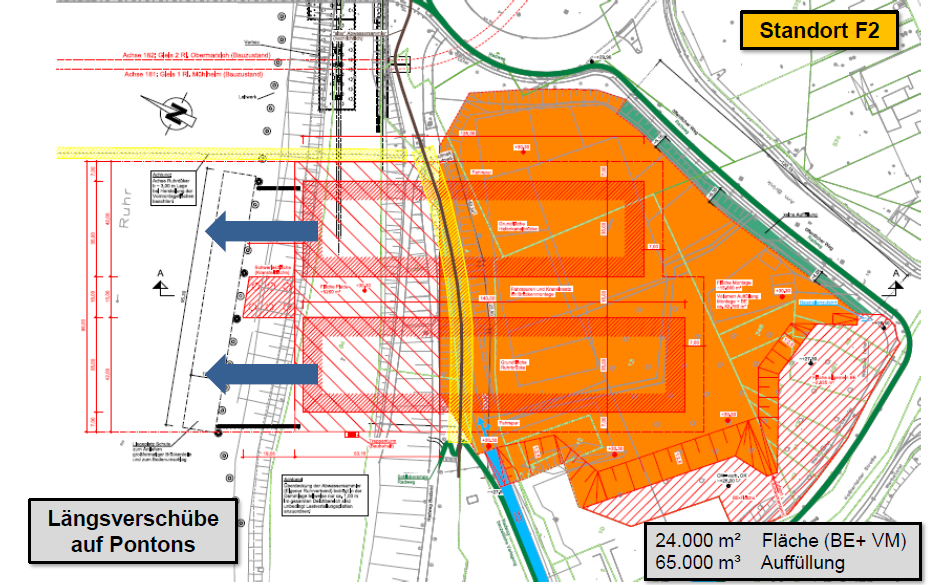

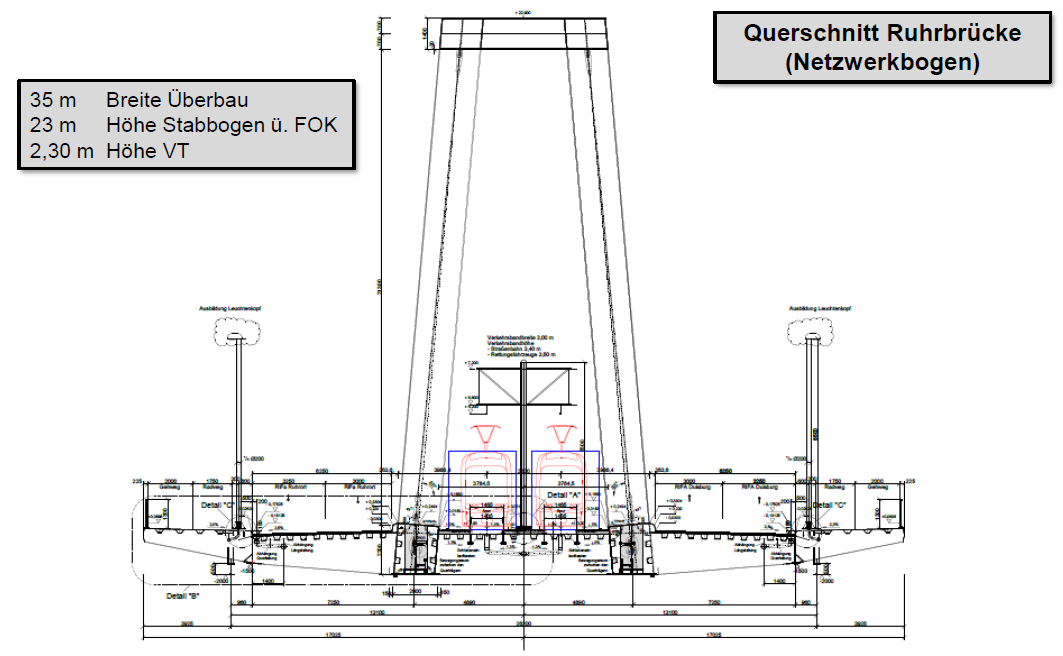

tino27 548 Geschrieben 25. April 2021 Geschrieben 25. April 2021 Ich habe einen interessanten Vortrag zum Bau der Brücken gefunden, da mir bisher nicht wirklich klar war, wie man die Hafenkanalbrücke an ihren Ort bekomen will. Das nachfolgende Bild ist ja schon bekannt. Innerhalb der Präsentation wird aber noch mehr erklärt. So wird die Hafenkanalbrücke östlich errichtet (kürzeres Rechteckt) und die Ruhrbrücke wird westlich vormontiert. Beide werden anschließend mit Pontons eingeschwommen, wobei nicht erkennbar ist, ob die Hafenkanalbrücke kurz über Rhein fährt oder über das Widerlager der Ruhrbrücke geschoben wird. Des Weiteren noch einige Details der Ruhrbrücke. Quelle der Bilder ist der Vortrag von Dipl.-Ing. (FH) Nils Engelke, M.Sc 3 Zitieren
Recommended Posts
Diskutiere mit!
Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.
