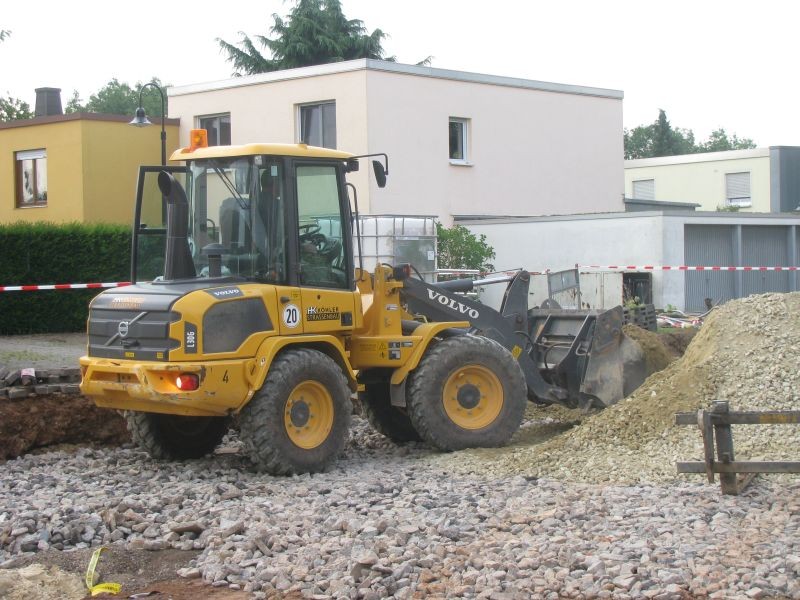

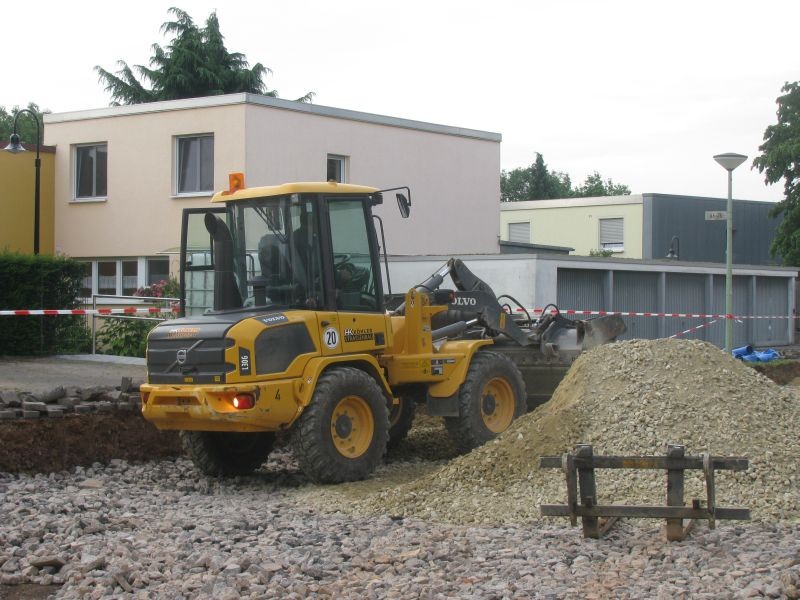

Atlasmalte 9.802 Geschrieben 26. Mai 2018 Autor Geschrieben 26. Mai 2018 Einige Tage später wurde mit dem Volvo L 30 G mit dem Einbau von Frostschutz begonnen. Zitieren

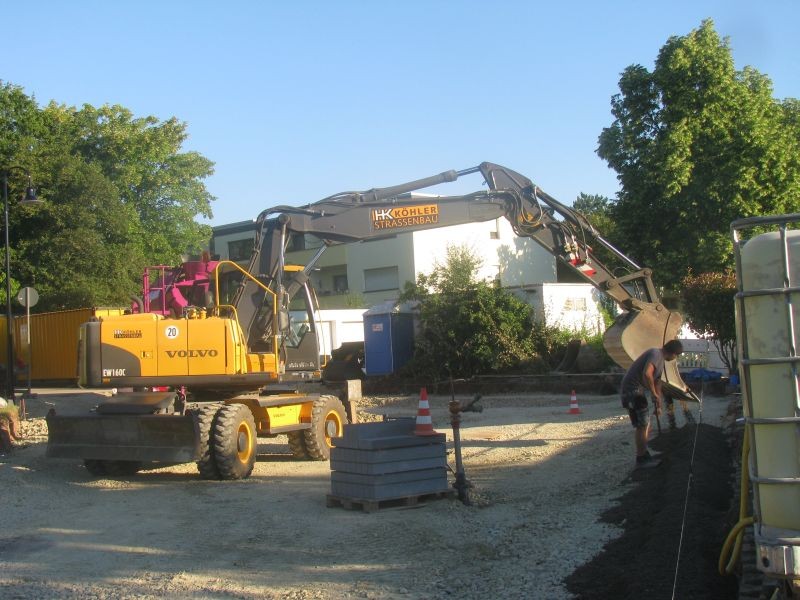

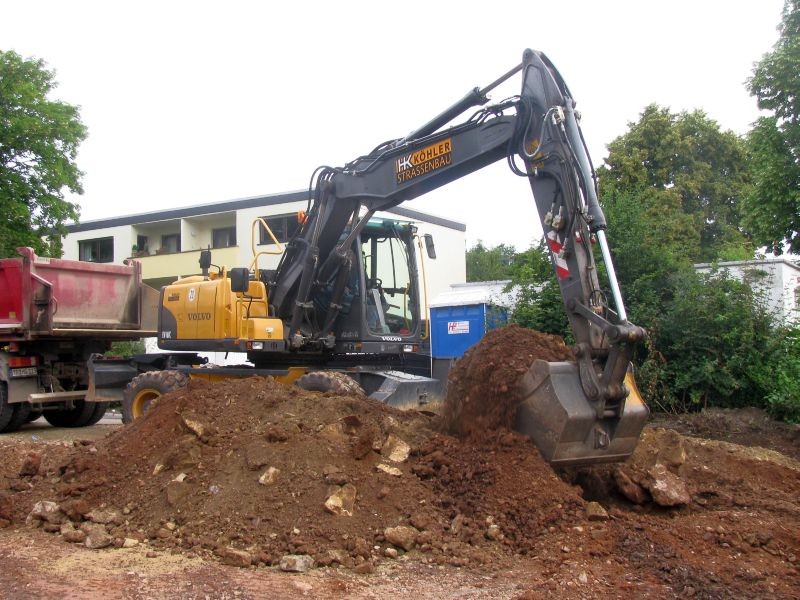

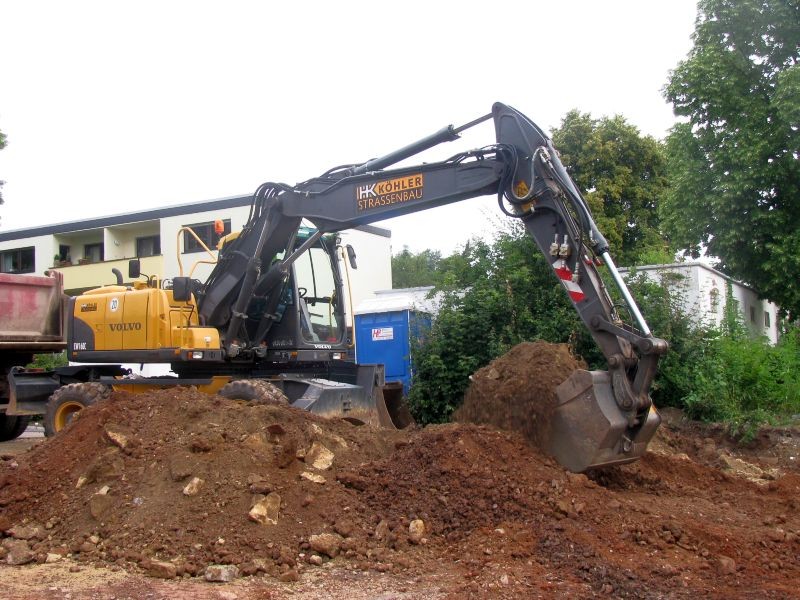

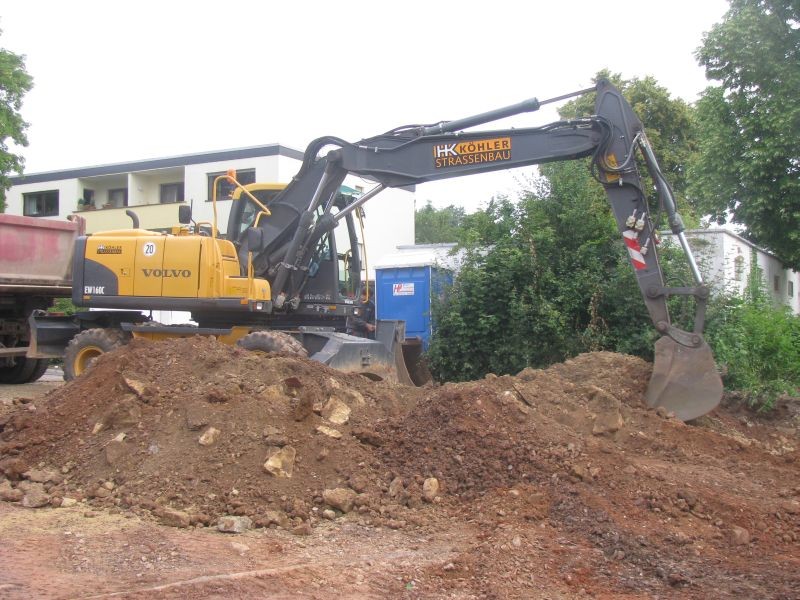

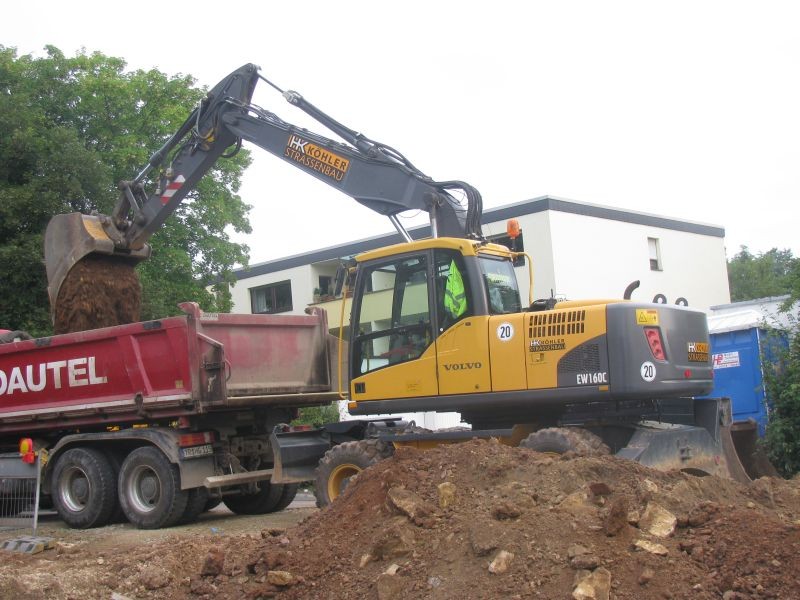

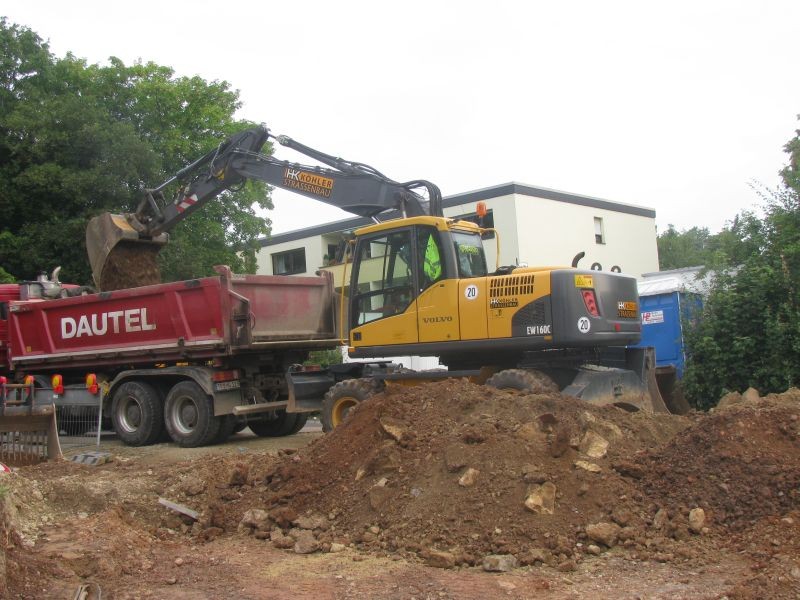

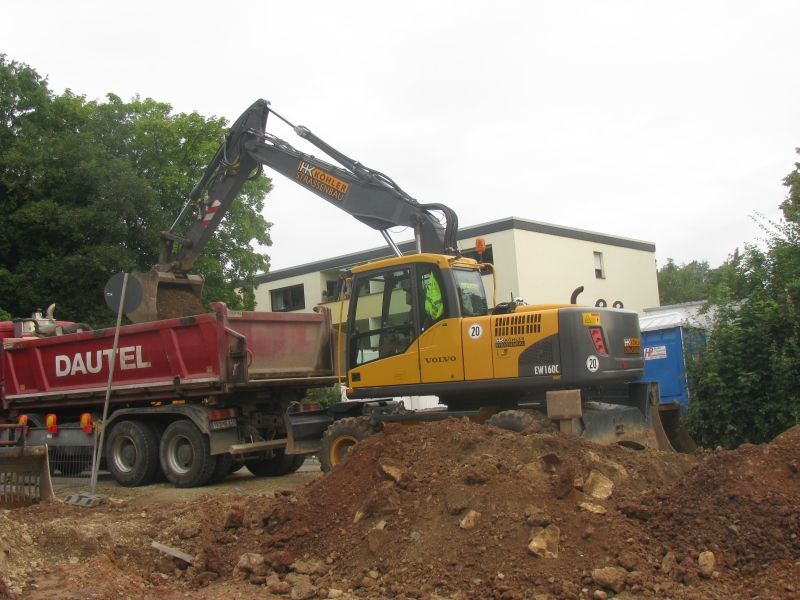

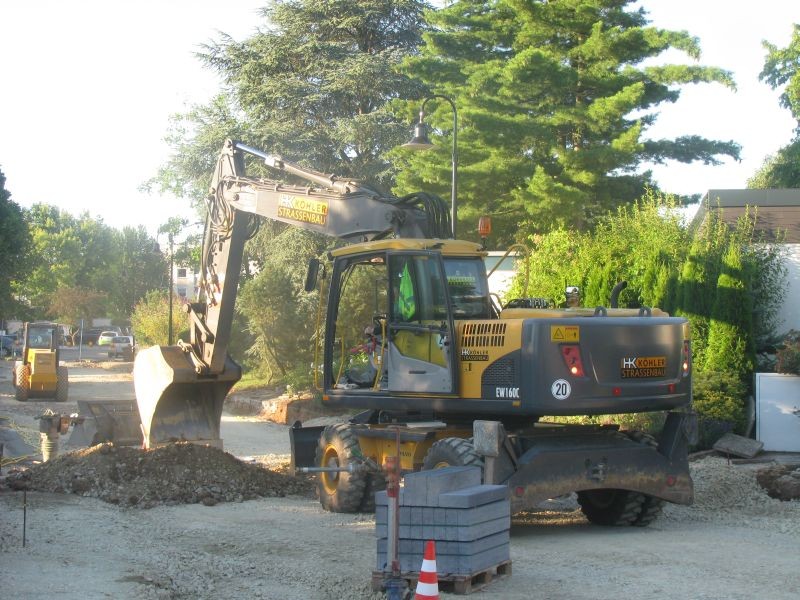

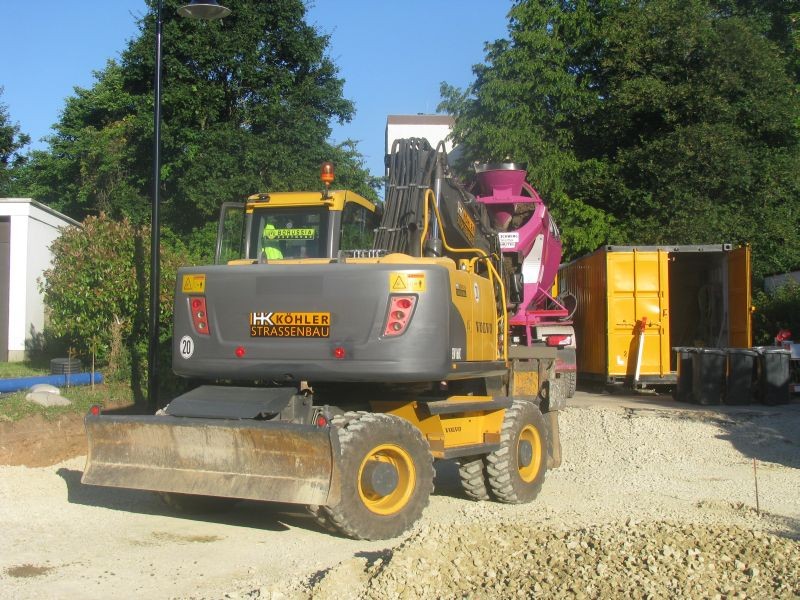

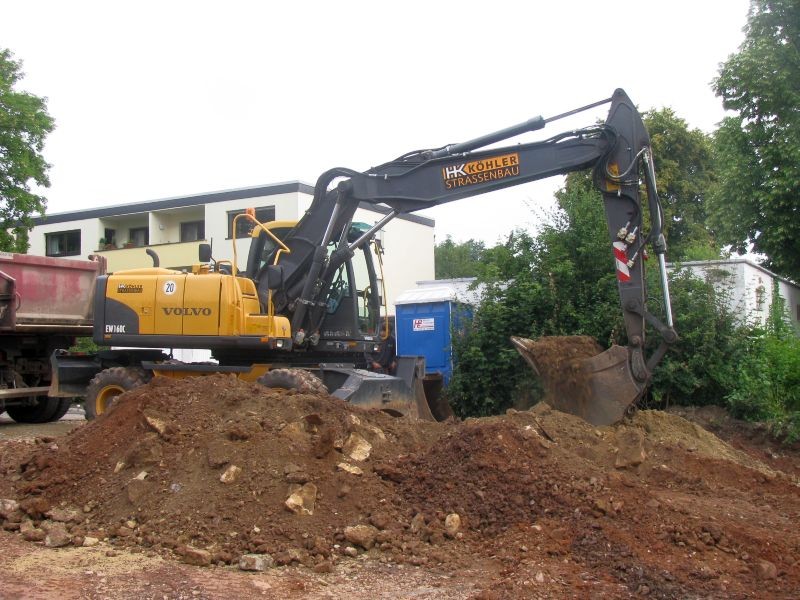

Atlasmalte 9.802 Geschrieben 26. Mai 2018 Autor Geschrieben 26. Mai 2018 Mit dem VOLVO EW 160 C wurde derweil der Rest des alten Unterbaus verladen. Zitieren
Atlasmalte 9.802 Geschrieben 5. Juni 2018 Autor Geschrieben 5. Juni 2018 In der drauffolgenden Woche war überall Frostschutz eingebaut. Zitieren
Atlasmalte 9.802 Geschrieben 5. Juni 2018 Autor Geschrieben 5. Juni 2018 Jetzt wurde mit dem Setzen von Borden begonnen. Zitieren

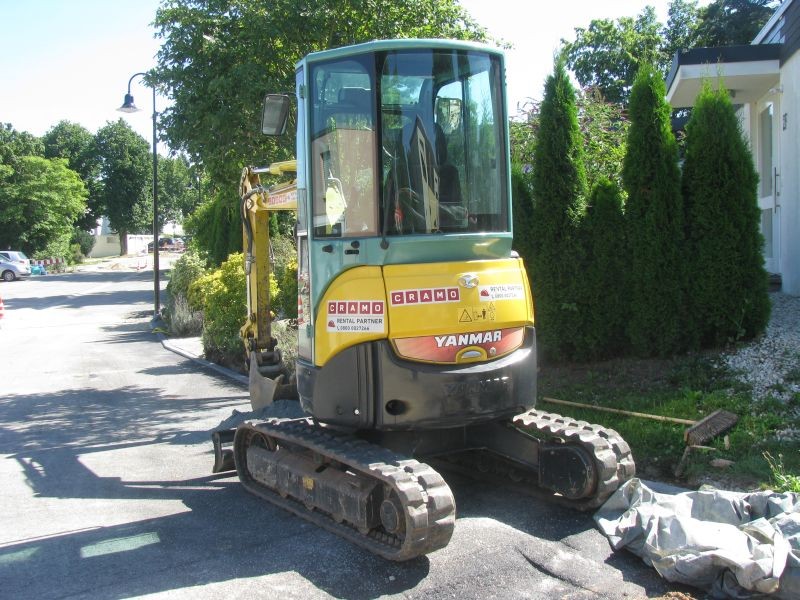

Atlasmalte 9.802 Geschrieben 6. Juni 2018 Autor Geschrieben 6. Juni 2018 Etwa 14 Tage später waren alle Borde gesetzt und auch Asphaltarbeiten beendet. Auch die neue Straßenbeleuchtung war instaliert. Jetzt wurden einige Pflasterarbeiten u.a. für Parkbuchten durchgeführt. Der Volvo EW 160 C hatte die Baustelle verlassen. Dafür war jetzt ein Yanmar Vio 25 vor Ort. Zitieren
Recommended Posts
Diskutiere mit!
Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.
