Lars 2 Geschrieben 16. April 2017 Geschrieben 16. April 2017 Hallo Caterpillar91, finden aktuell Arbeiten rund um das Kraftwerk statt, für die es sich lohnt dort mal vorbei zu schauen? Gruß & schöne Ostern Zitieren
caterpillar91 1.537 Geschrieben 16. April 2017 Autor Geschrieben 16. April 2017 Momentan vorerst nur Arbeiten an den ehm. Freileitungen. Finde aber diese gehören auch zum Abbruch. Behalte die Anlage aber sowieso ständig im Auge. 1 Zitieren

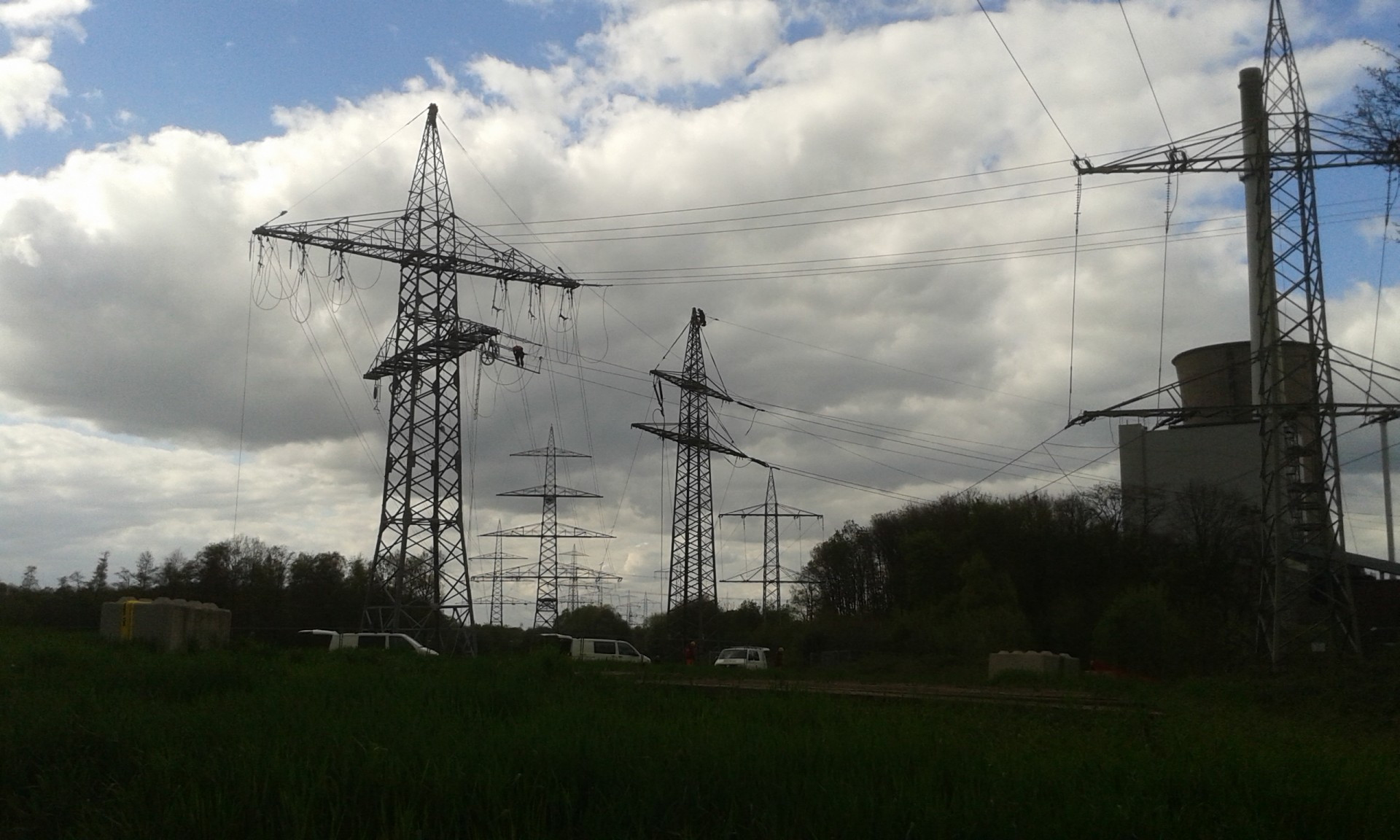

Emscherkind 6 Geschrieben 22. April 2017 Geschrieben 22. April 2017 Zurzeit finden nur Bauarbeiten an den Freileitungen statt. Dabei ist mir aber eines aufgefallen: Nachdem die beiden Trassen (einmal Richtung Kruckel und einmal Richung Castrop) mit den beiden neuen Masten verbunden werden (Umgehung des Kraftwerkes), wird gleichzeitig auch die alte Umspannstation am Kraftwerk wieder mit angeschlossen!? Die Verbindung entsteht zwischen dem linken (neuen Mast) untere Traverse nach rechts auf den Portalmast (außerhalb des Bildes). Dafür, dass das Kraftwerk außer Betrieb ist, erschließt sich mir hier nicht der Sinn der Anbindung. 2 Zitieren
caterpillar91 1.537 Geschrieben 22. April 2017 Autor Geschrieben 22. April 2017 Eigentlich müsste das täuschen. Ausser ein noch nicht bekannter Investor mit äußerst hohen Strombedarf hätte das Grundstück gekauft dann wäre da aber schon deutlich mehr Bewegung.... Der Gleisanschluss sollte ja auch erst einmal liegen bleiben. Ausser dem Wachdienst, (vielleicht) noch 1 - 2 Werkstätten zum Abwickeln der Anlage und der Flugwarnbeleuchtung des Schornsteines wüsste ich da keine Energieverbraucher mehr. Aber ich lasse mich gerne eines besseren Belehren. Zitieren

Emscherkind 6 Geschrieben 22. April 2017 Geschrieben 22. April 2017 ...hmm... ein Blick in das Amtsblatt im Zusammenhang mit Bekanntmachung über die Änderung der Freileitung zeigt deutlich, dass die Umspannanlage "Knepper" auf dem Gelände des Kraftwerks außer Betrieb geht. Die Masten werden von dort aus auch rückwärts demontiert. Die Anbindung der Umspannanlage "Oestrich" erfolgt mittels Erdkabel. Das kann ich nachvollziehen. Der 2. neue Mast hat die Traversen für die Erdkabellaufnahme und die Umspannanlage "Oestrich" befindet sich auf der gegenüberliegenden Strassenseite dieses Mastes. Der jetzt im Bau befindliche Anschluss dieser alten Umspannanlage macht keinen Sinn. Für die Nutzung von 110.000 Volt muss erst eine Trafostation gebaut werden, damit man dort für das Gelände "brauchbaren" Strom im unteren Kilovoltbereich erhält. Mal sehen, wie es in paar Tagen dort aussieht. Zitieren
