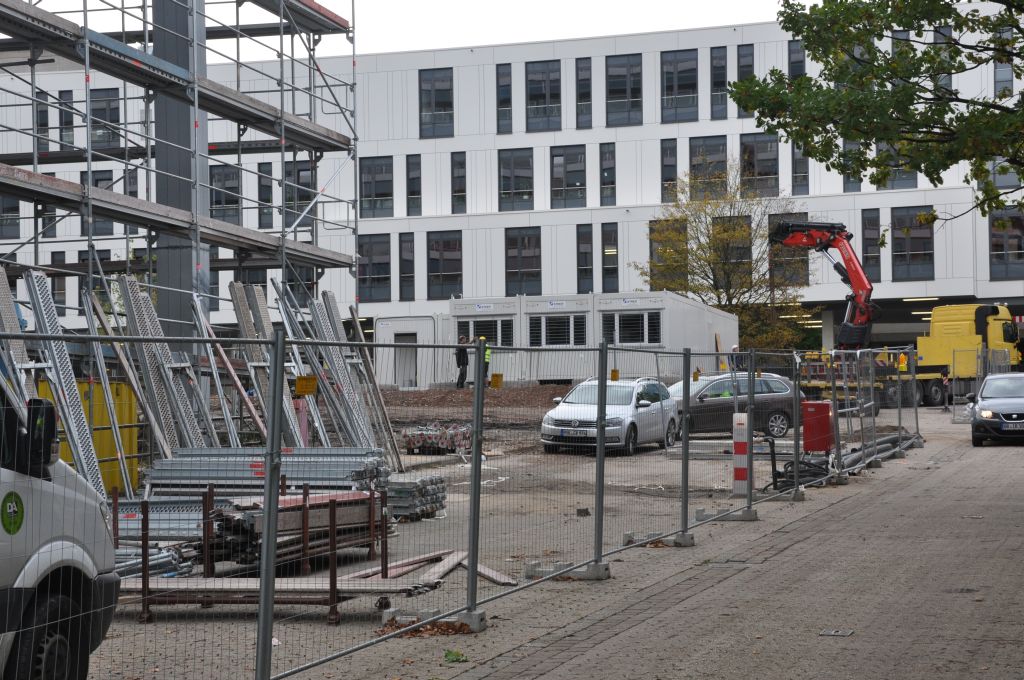

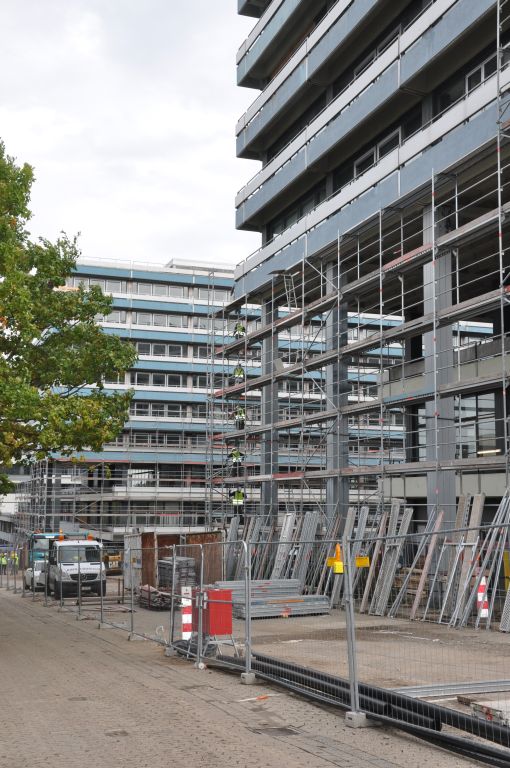

Am 9.10. war das Containerdorf auf den vorbereiteten Punktfundamenten ´am wachsen`, und es wurden fleißig weitere Container angeliefert. Momentan sieht es so aus, dass noch mehr aufgebaut als abgebrochen wird.






Auch die Einrüstung der IA- und IB-Gebäude schreitet fort. Viele Arbeiten lassen sich im Gerüstbau augenscheinlich nur durch Menschenketten erledigen.




Registriere dich um diese Anzeige nicht mehr zu sehen.

Geschrieben

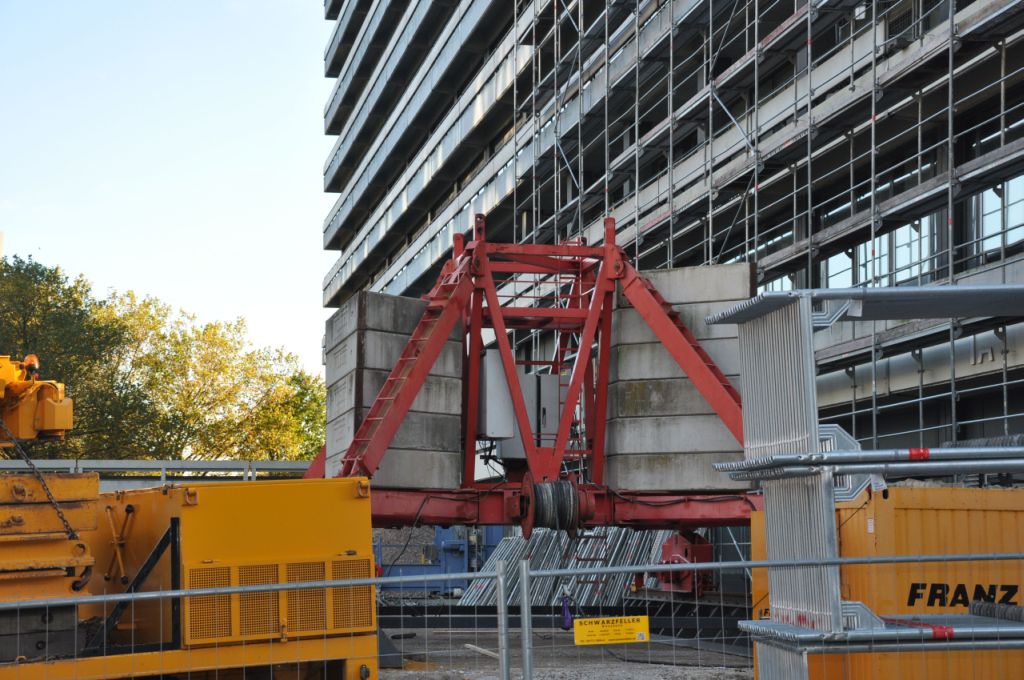

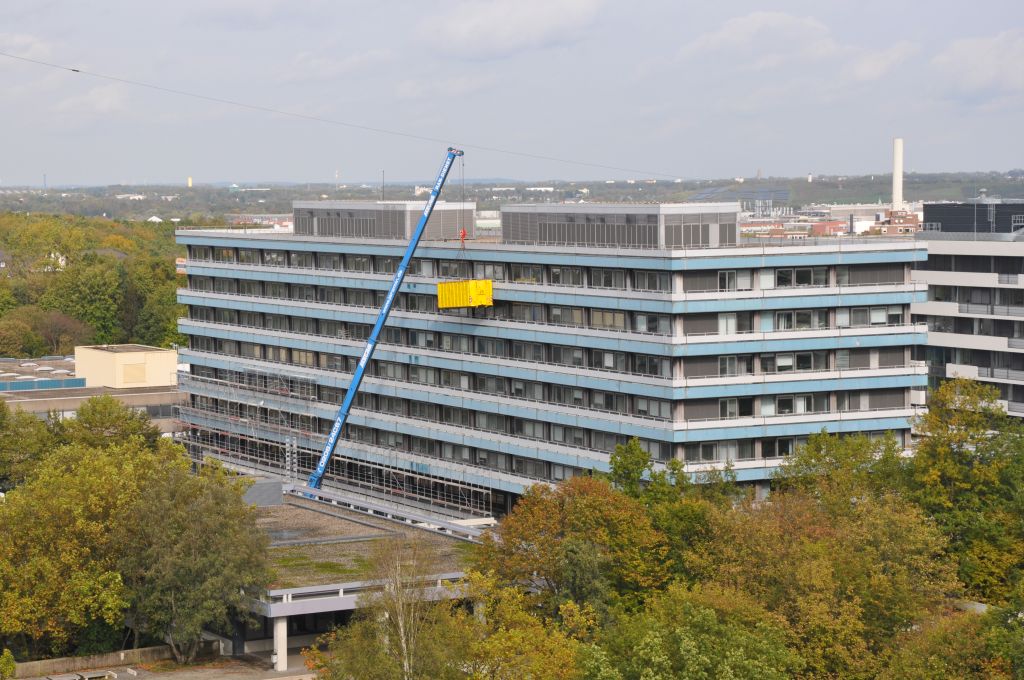

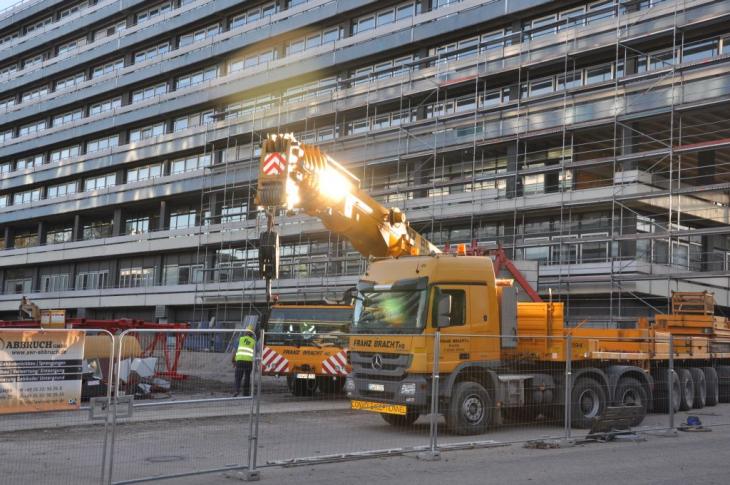

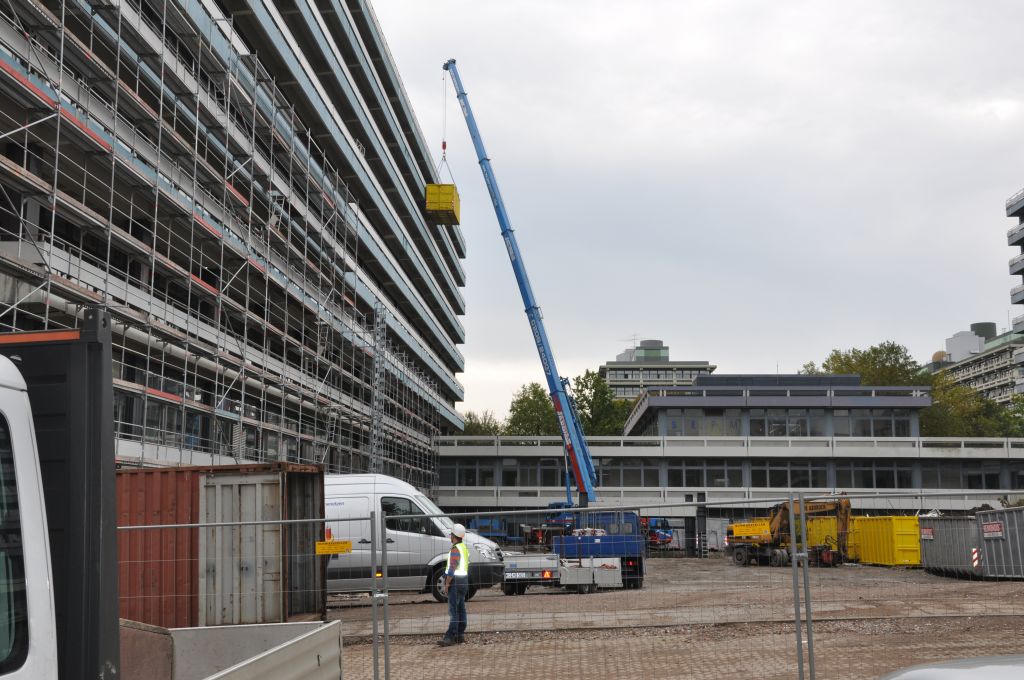

Eigenlicher Anlass meines Baustellenbesuchs war dieses spektakuläre Bild. Das lässt sich auch nicht bei jedem Wetter machen, sonst wird der Container zur Abrissbirne:

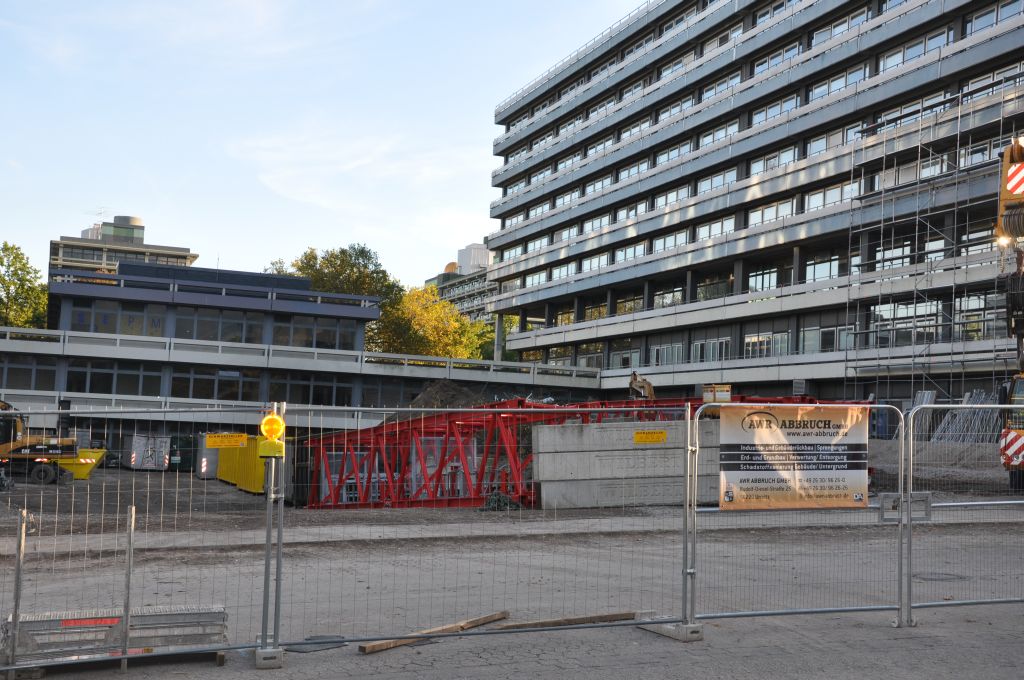

An dem Contaier sollte auch ein Kran ´dranhängen. Leider ist die Aufstellung so erfolgt, dass das noch nicht entsorgte alte Schaustück auf der ehemaligen Freifläche mit Stahlträgern in der 7,5 m -Kubatur und einem Deckenelement die Sicht versperrte sad.gif




Geschrieben

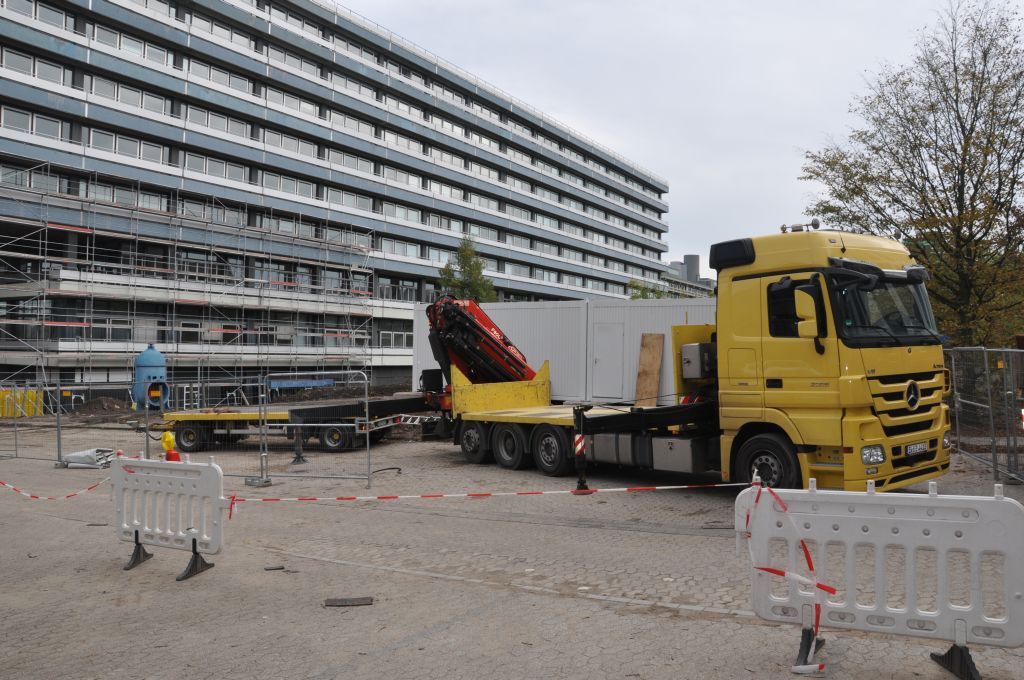

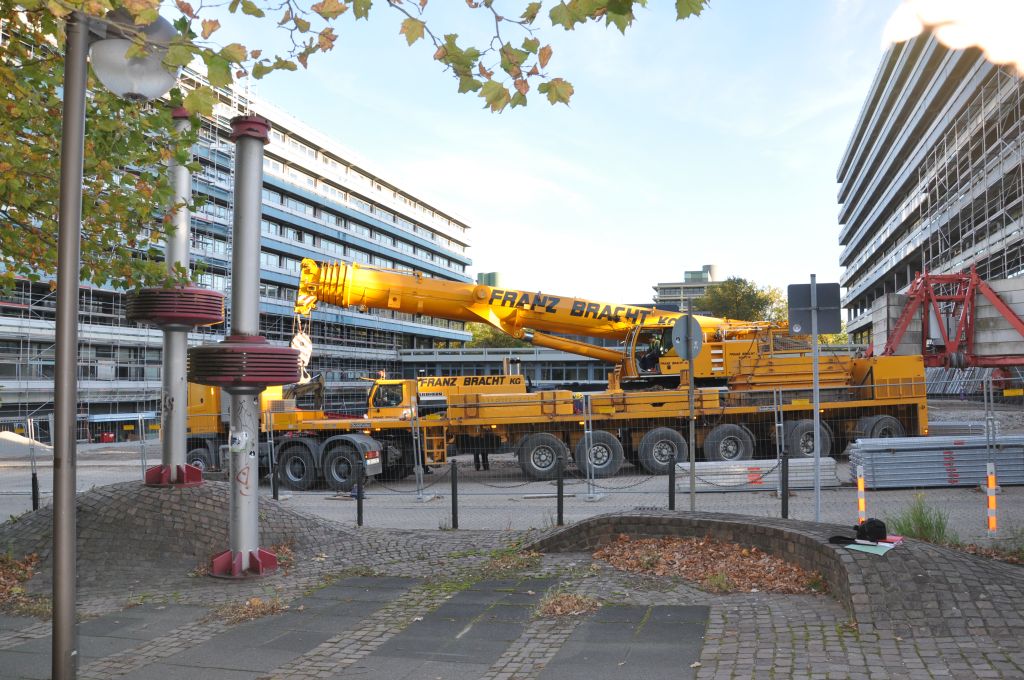

Gestern war ein weiterer Autokran zu besichtigen:




Leider stand die Sonne schon so tief, dass einige Reflexe die Bilder verschönern.




In ersten Umrissen ist ein stationärer Kran auf Laufschienen zu erkennen, und weitere Teile liegen zur Montage bereit.





Geschrieben

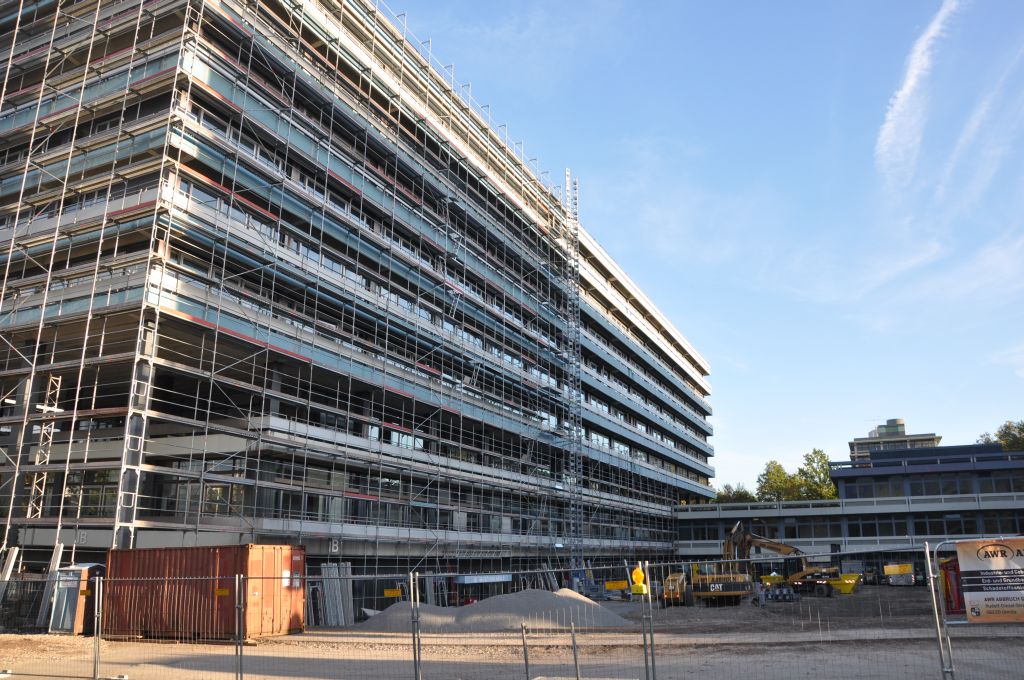

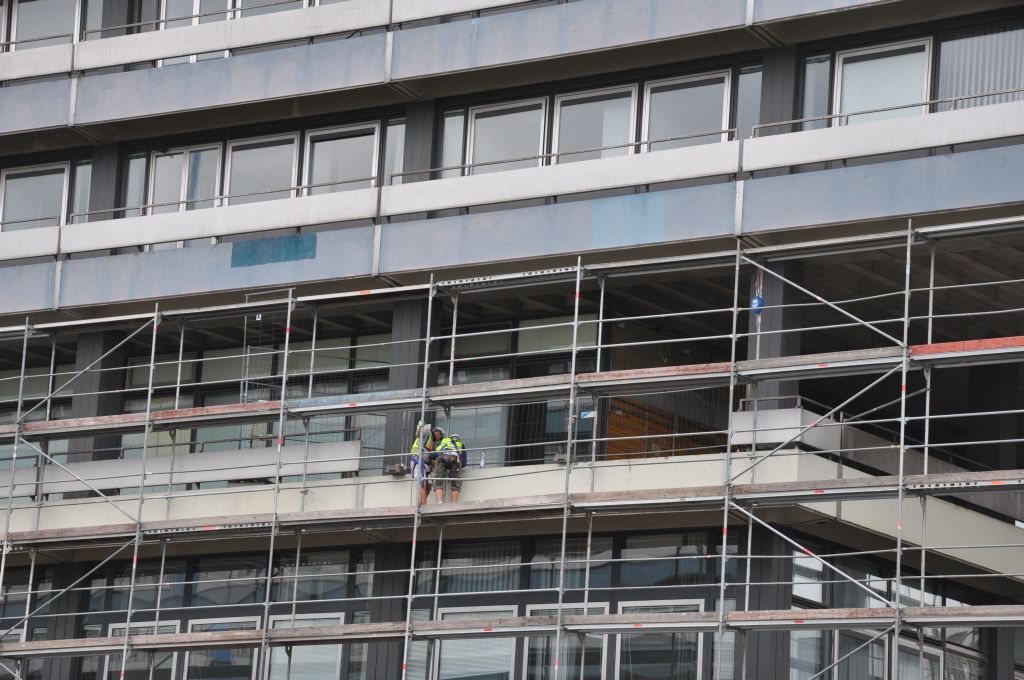

Ansonsten schreitet die Einrüstung beider Gebäude fort, und IB ist bereits halb eingekleidet. Neben der Außenleiter ist auch zu sehen, dass die Böden der umlaufenden Balkone an einigen Stellen entfernt wurden, um über Leitern von außen eine Verbindung zwischen den Etagen herzustellen.

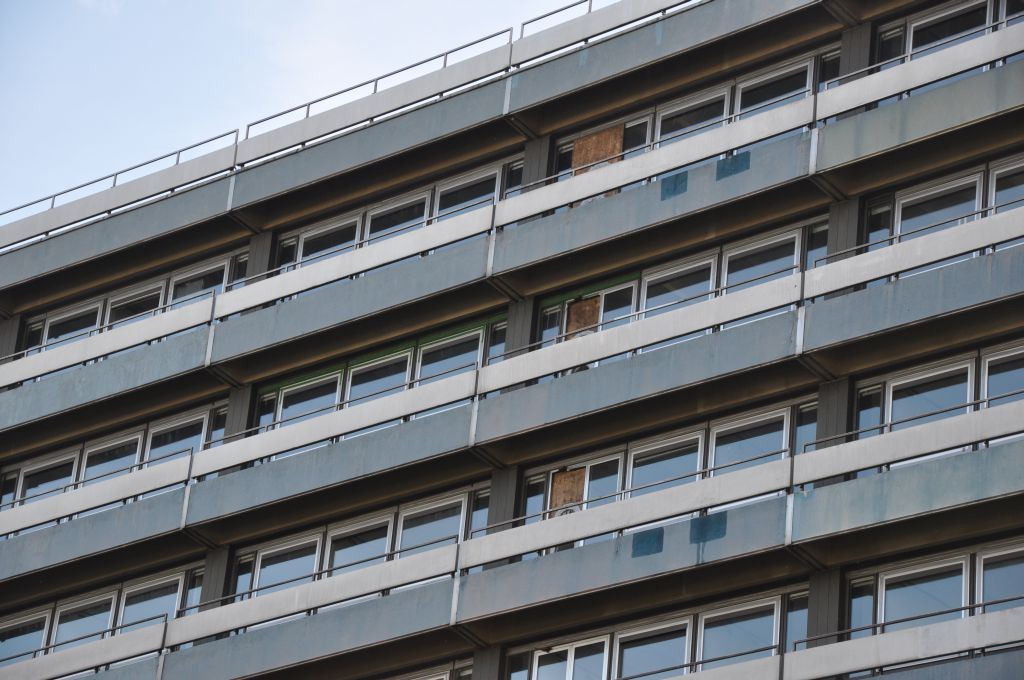

An der Nordseite von IA sind die Gerüstbauarbeiten noch nicht so weit. Dafür kann man erkennen, dass Fassadenteile ausgetauscht worden sind. Für mich sieht das so aus, dass im Zuge der Schadstoffentfernung dort die Lutten durchgeführt werden, wenn Bereiche unter Unterdruck gesetzt und mit Personenschleusen und Dekon-Kammern versehen werden.






Geschrieben

Was ein Aufwand das alles abzureissen und dann wieder Aufzubauen. Aber das werden die Experten ja gut dirchgerechnet haben.


Ich gehe davon aus, das man das ganze nur so aufzieht, da die ursprüngliche Planung mit Bestandssanierung, die ja bei IC erfolgreich durchgeführt wurde, wohl kostenmäßig doch etwas teurer kam, wie anfangs geplant.

Diskutiere mit!

Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.

Gast
Antworte auf dieses Thema...

×   Du hast formatierten Inhalt eingefügt..   Formatierung wiederherstellen

  Only 75 emoji are allowed.

×   Dein Link wurde automatisch umgewandelt und eingebettet.   Statt dessen nur den Link anzeigen

×   Your previous content has been restored.   Clear editor

×   You cannot paste images directly. Upload or insert images from URL.

  • Gerade aktiv   0 Mitglieder

    • No registered users viewing this page.
×
  • Neu erstellen...
