csoekeland 412 Geschrieben 18. Januar 2017 Autor Geschrieben 18. Januar 2017 Da bin ich leider auch überfragt. Zitieren

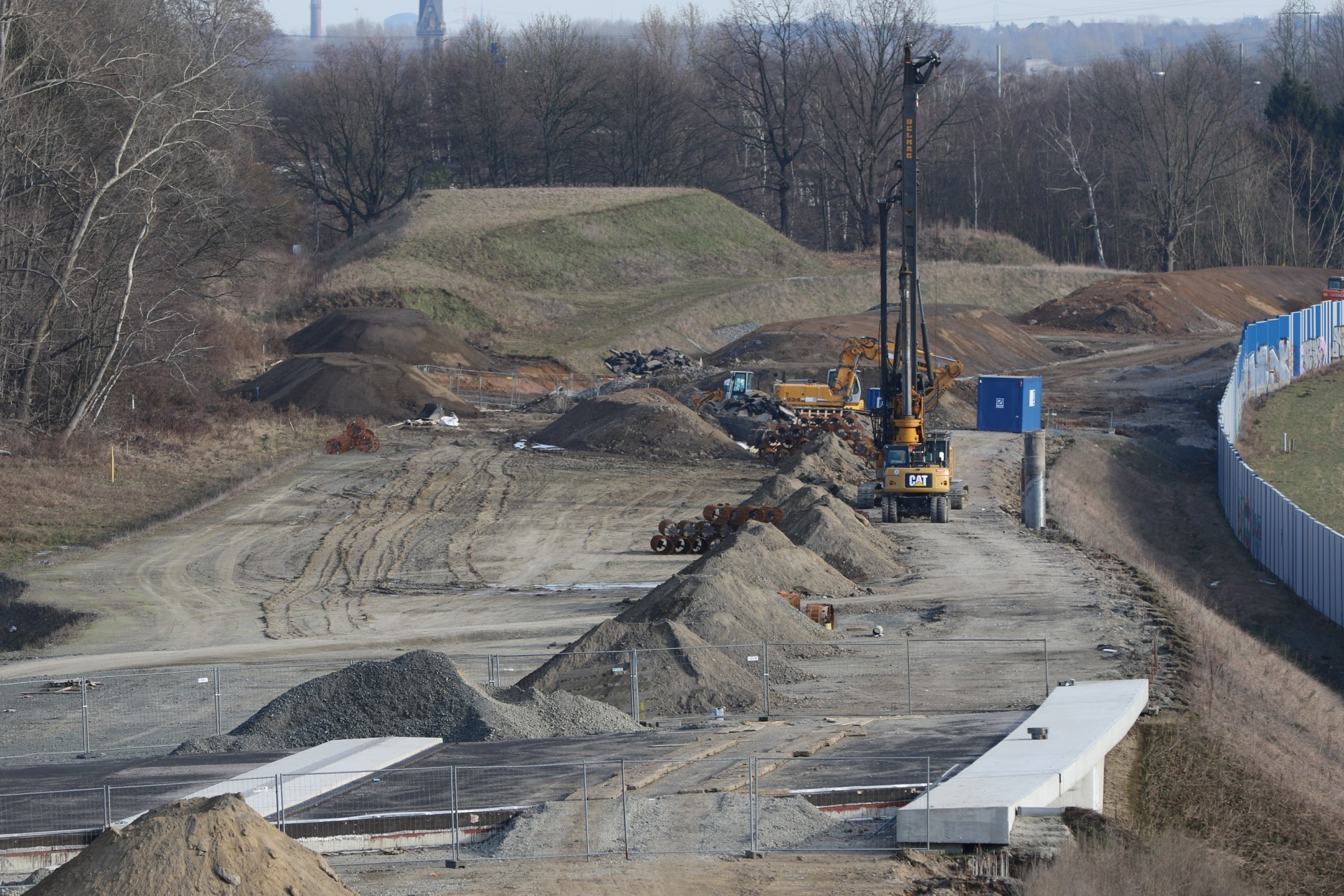

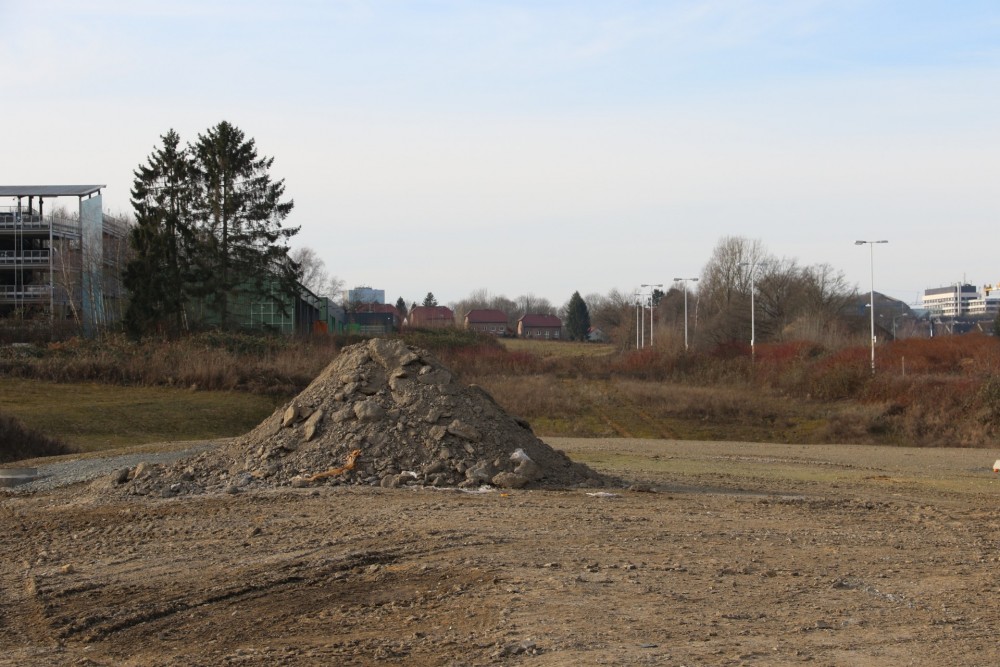

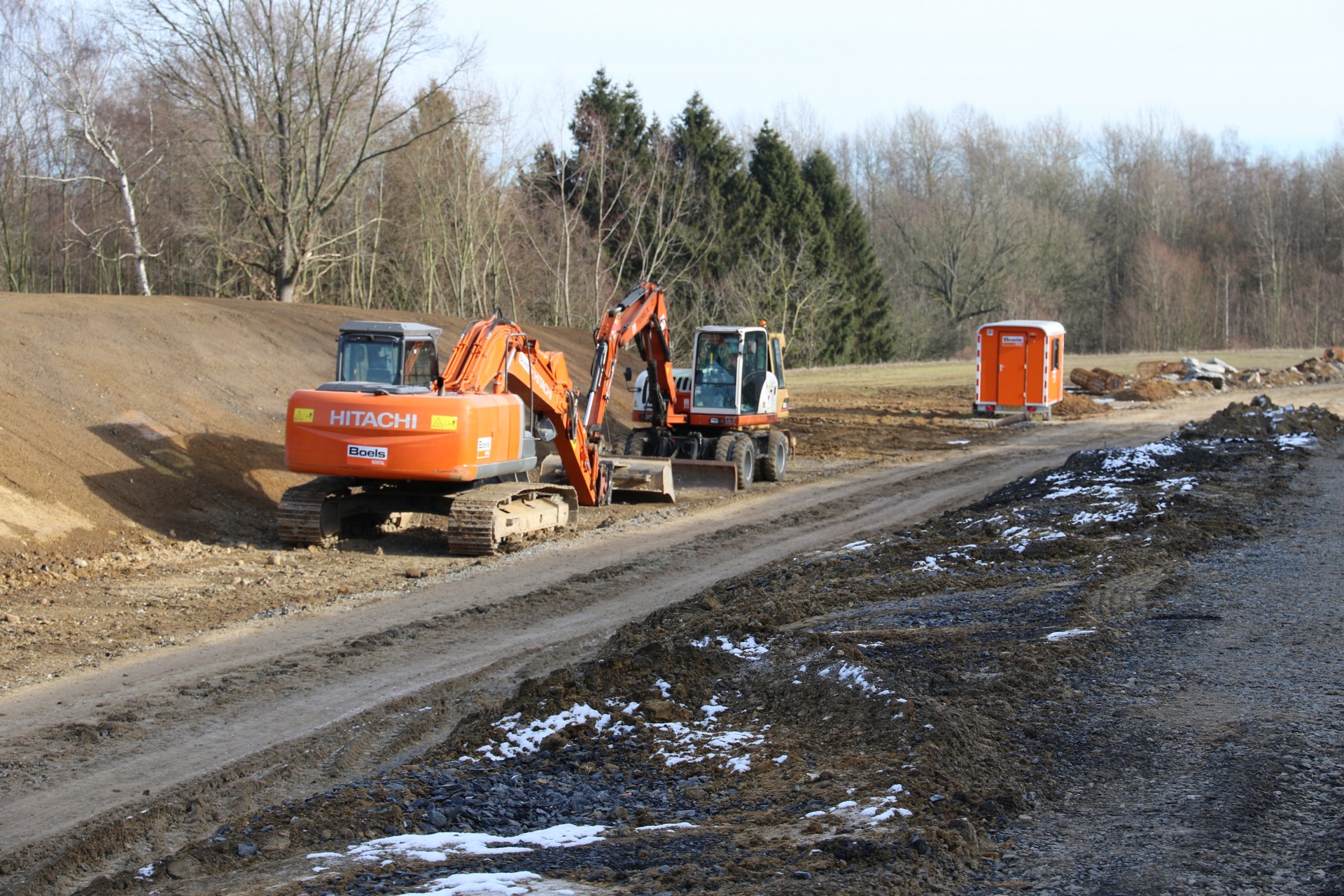

csoekeland 412 Geschrieben 24. Januar 2017 Autor Geschrieben 24. Januar 2017 Gestern wurde im Bereich der Baustelle für den südlichen Teil der Unterführung Steinkuhlstraße der Asphalt des Sheffieldrings abgefräst. Nun kann hier der Aushub erfolgen... Zitieren

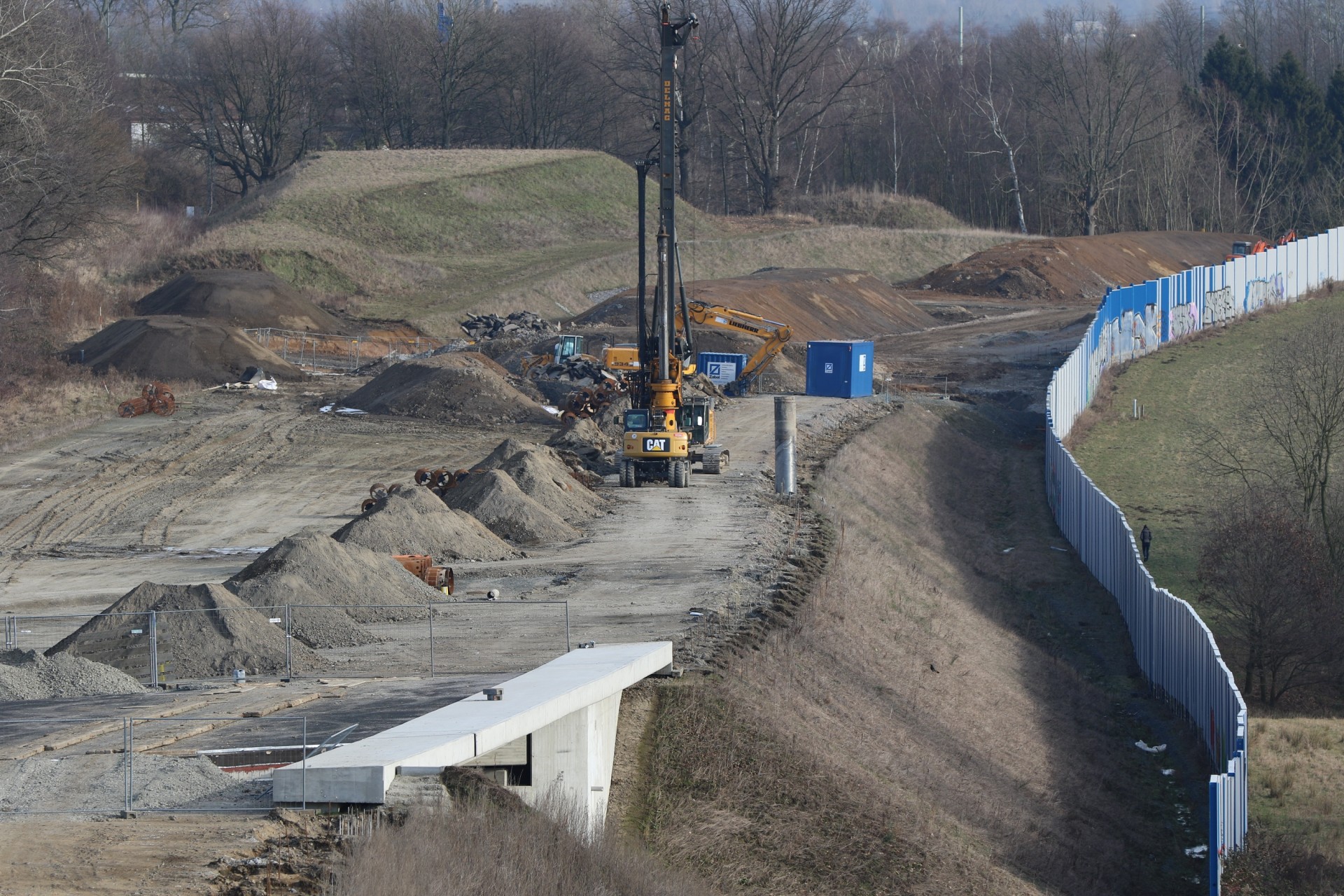

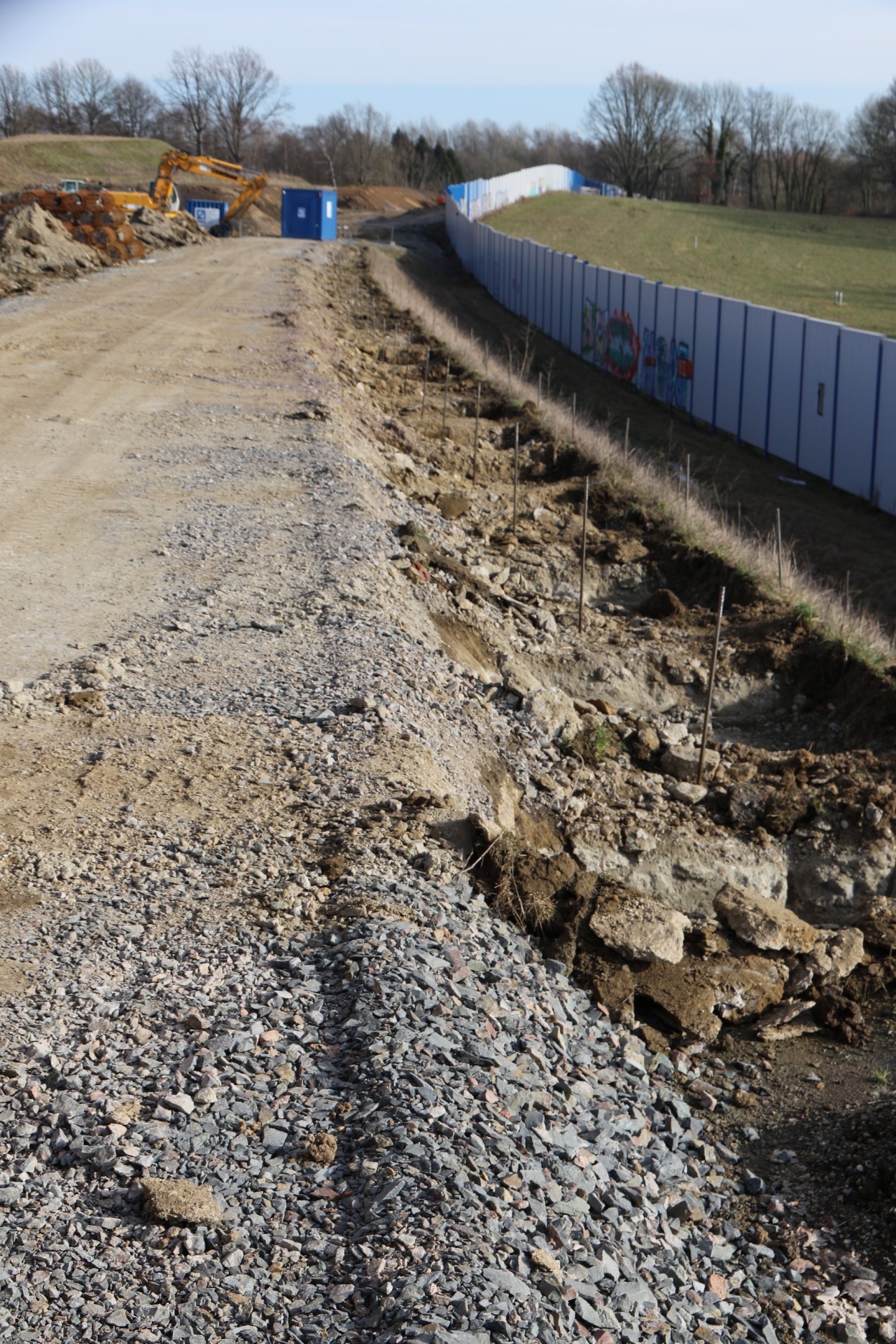

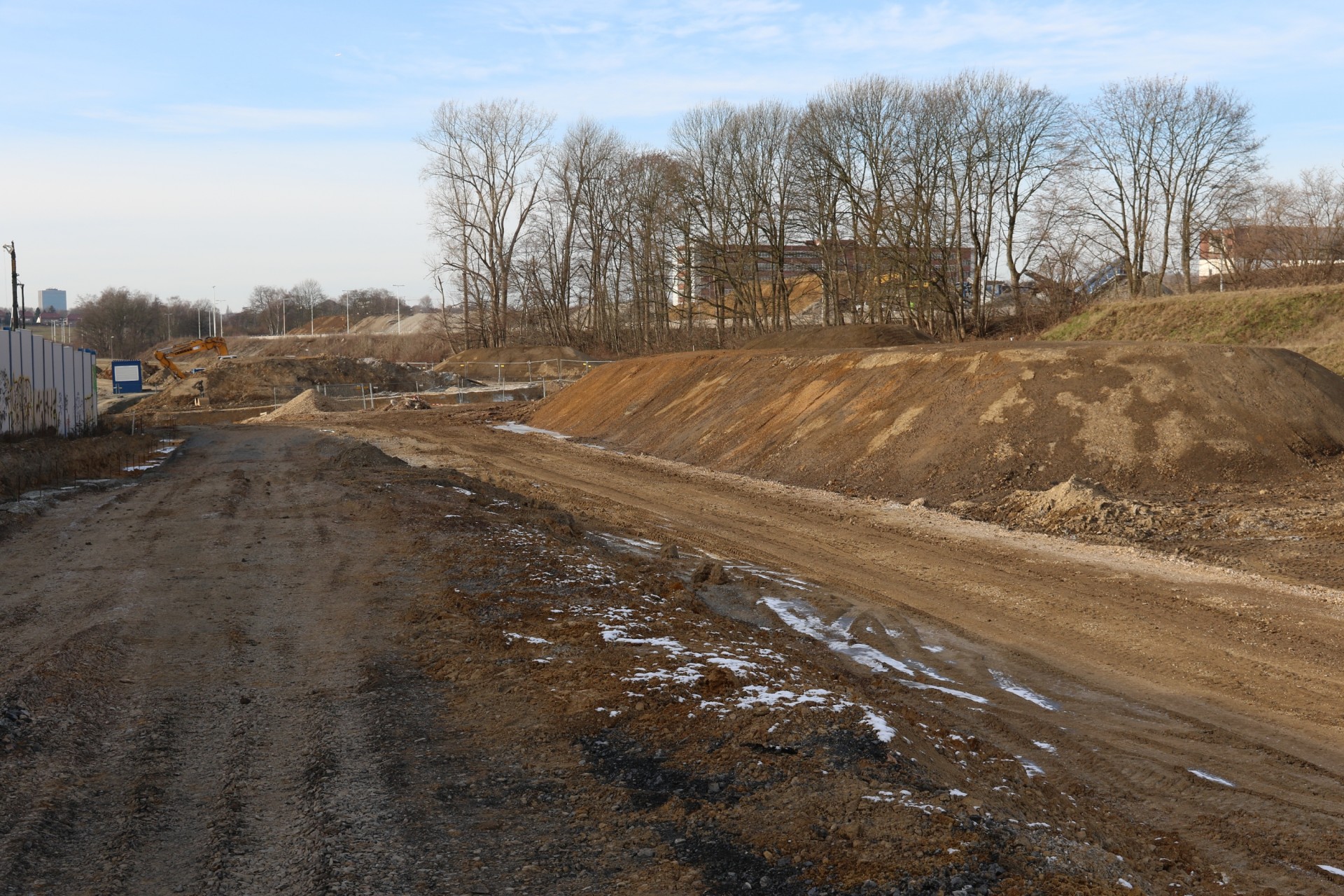

csoekeland 412 Geschrieben 27. Januar 2017 Autor Geschrieben 27. Januar 2017 Heute gibt es mal wieder etwas ausführlichere Bildberichterstattung... Da die Arbeiter heute Mittag schon im verdienten Wochenende waren, konnte ich direkt auf der Baustelle Fotos aus der Nähe machen. Doch zunächst ein paar Bilder der Arbeiten für die Schallschutzwand aus der Ferne: Zitieren

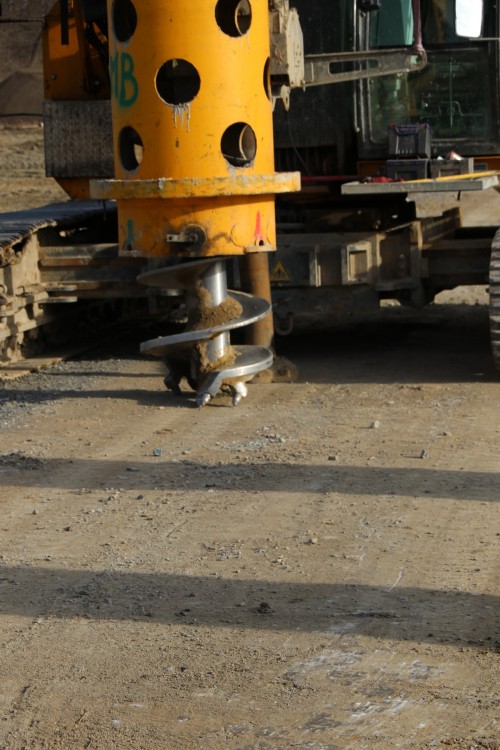

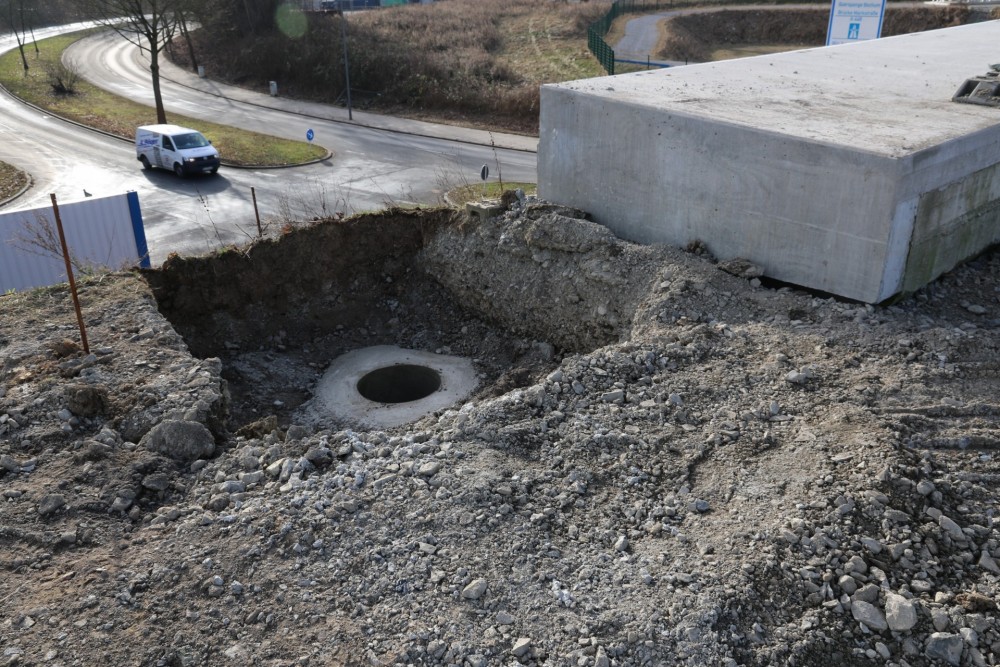

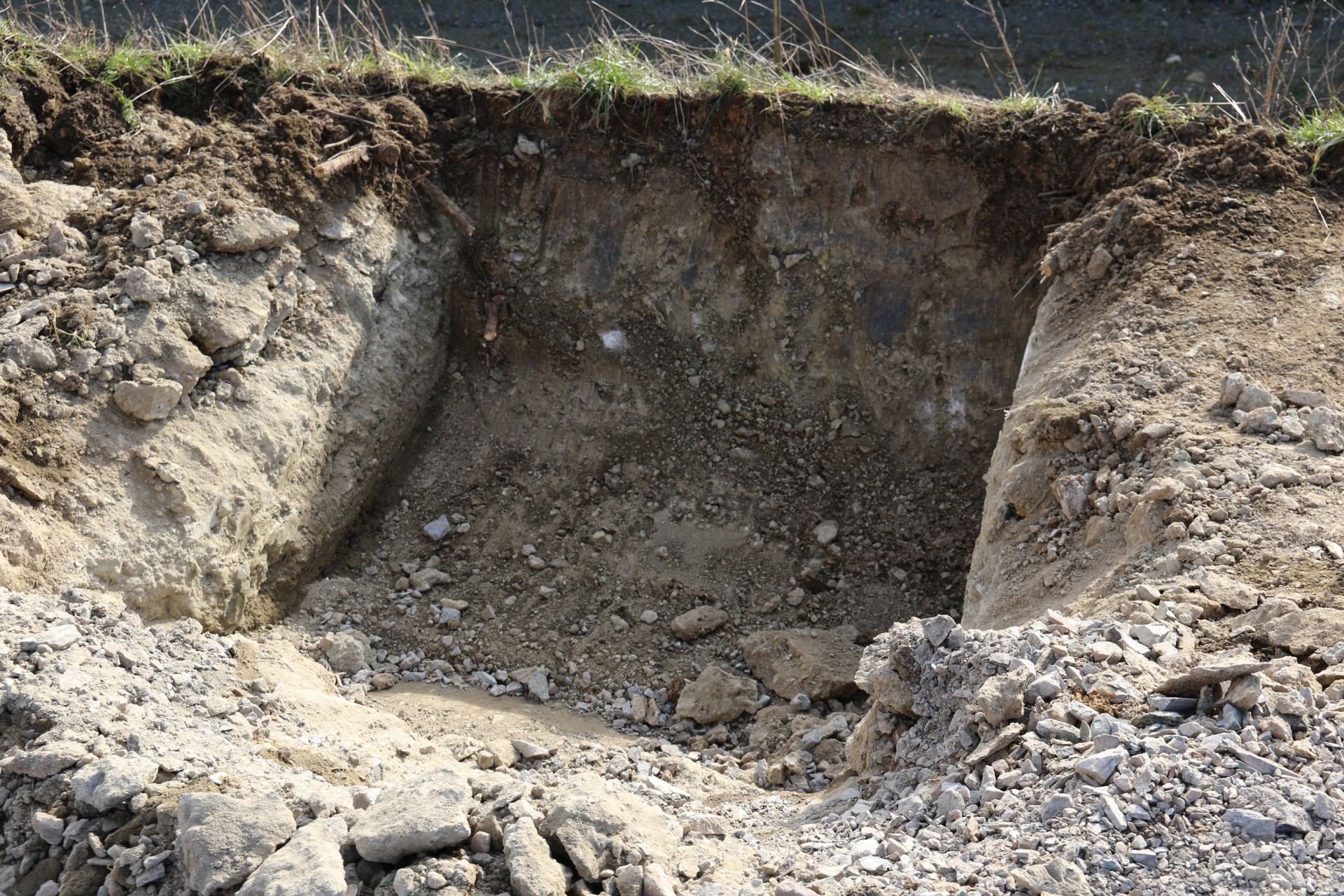

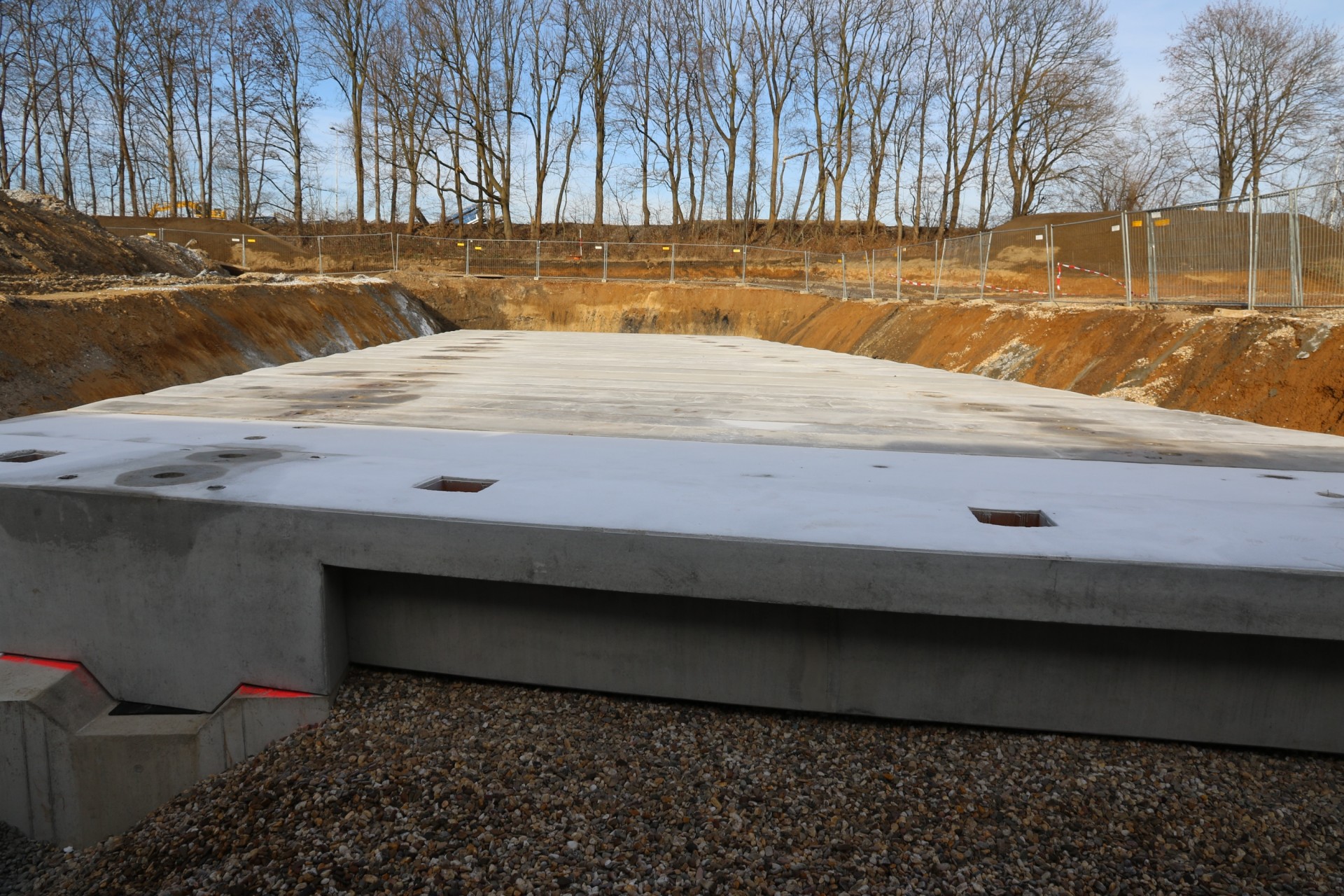

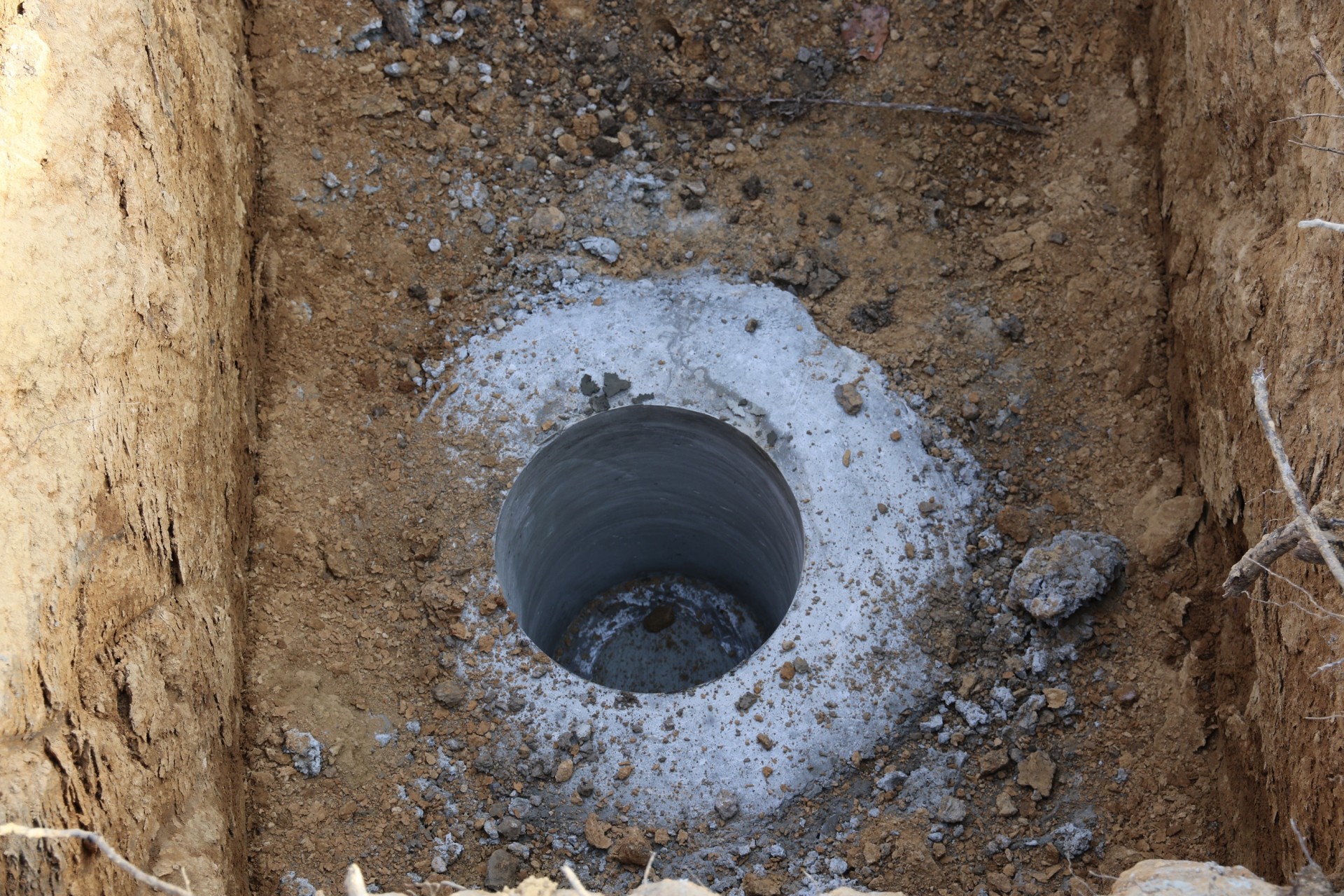

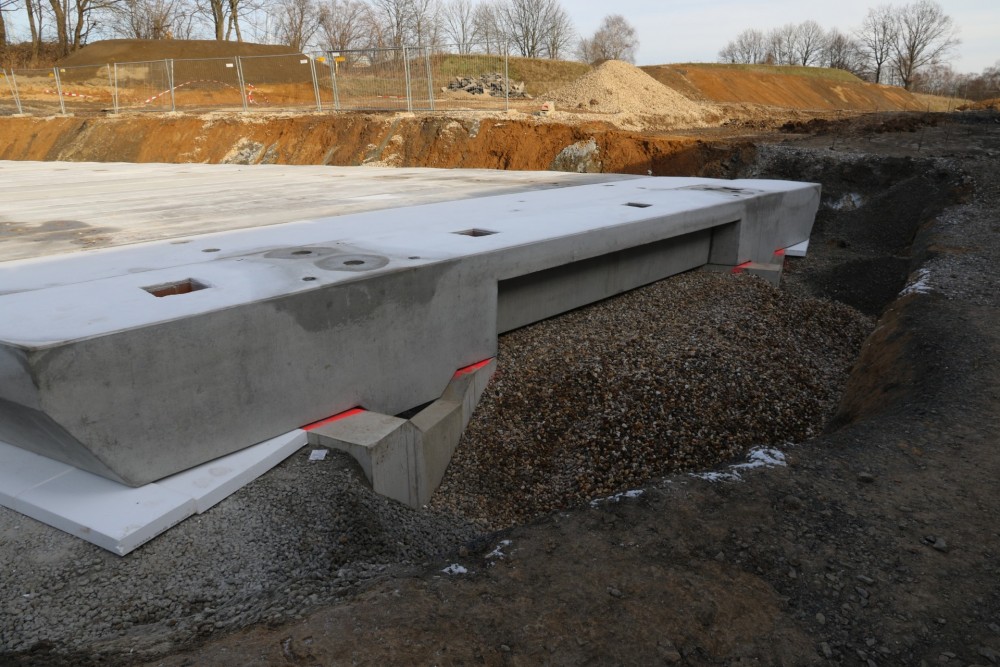

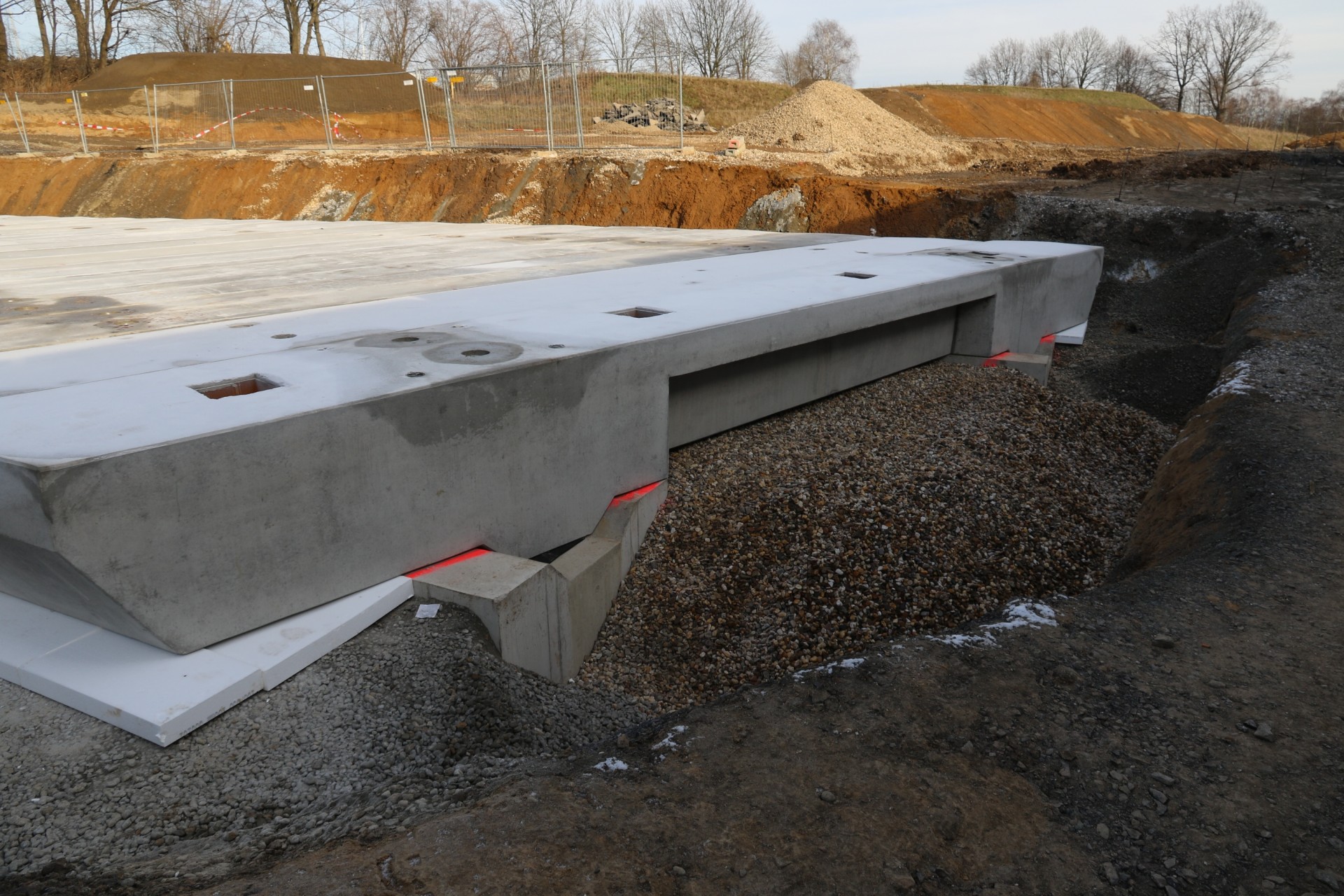

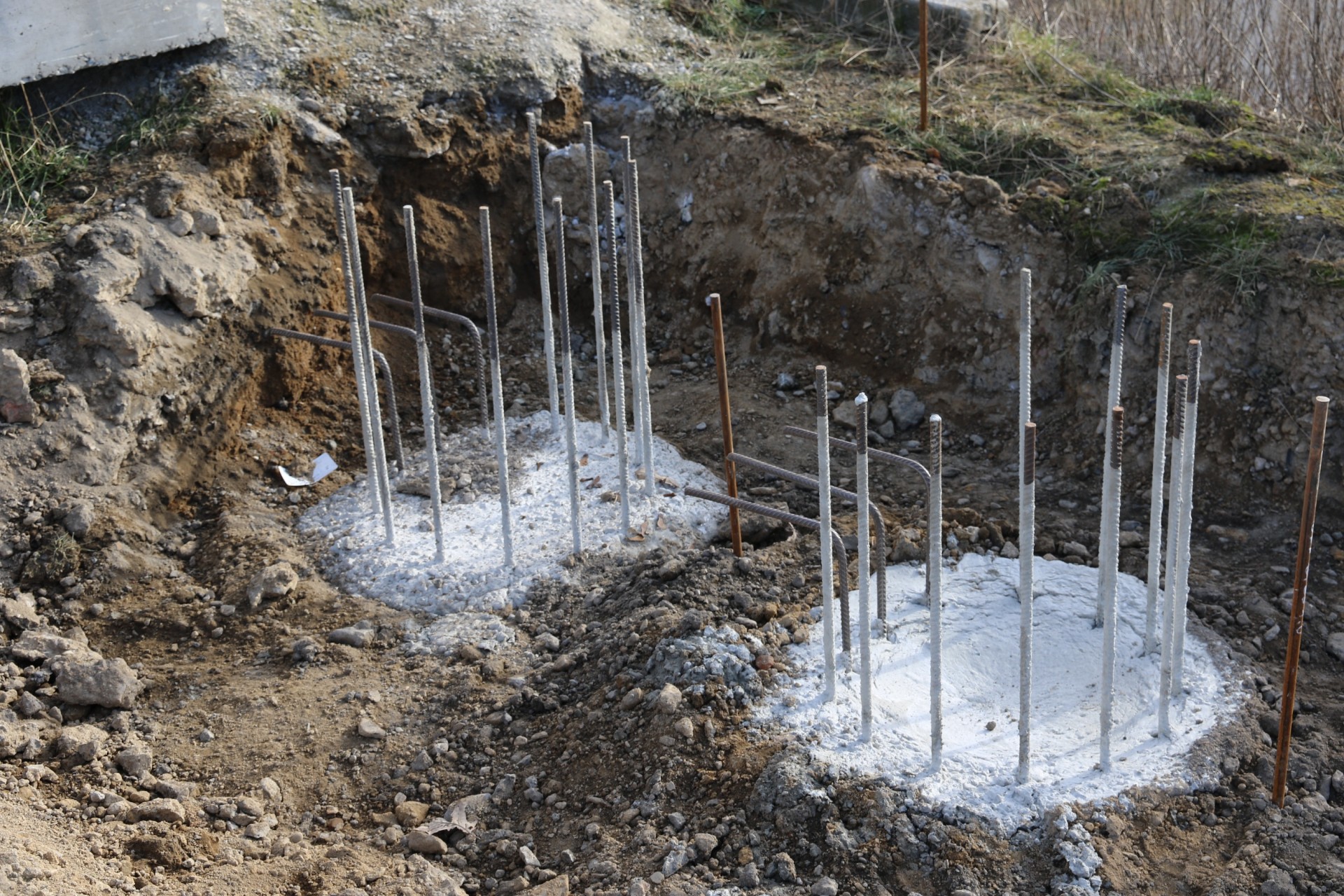

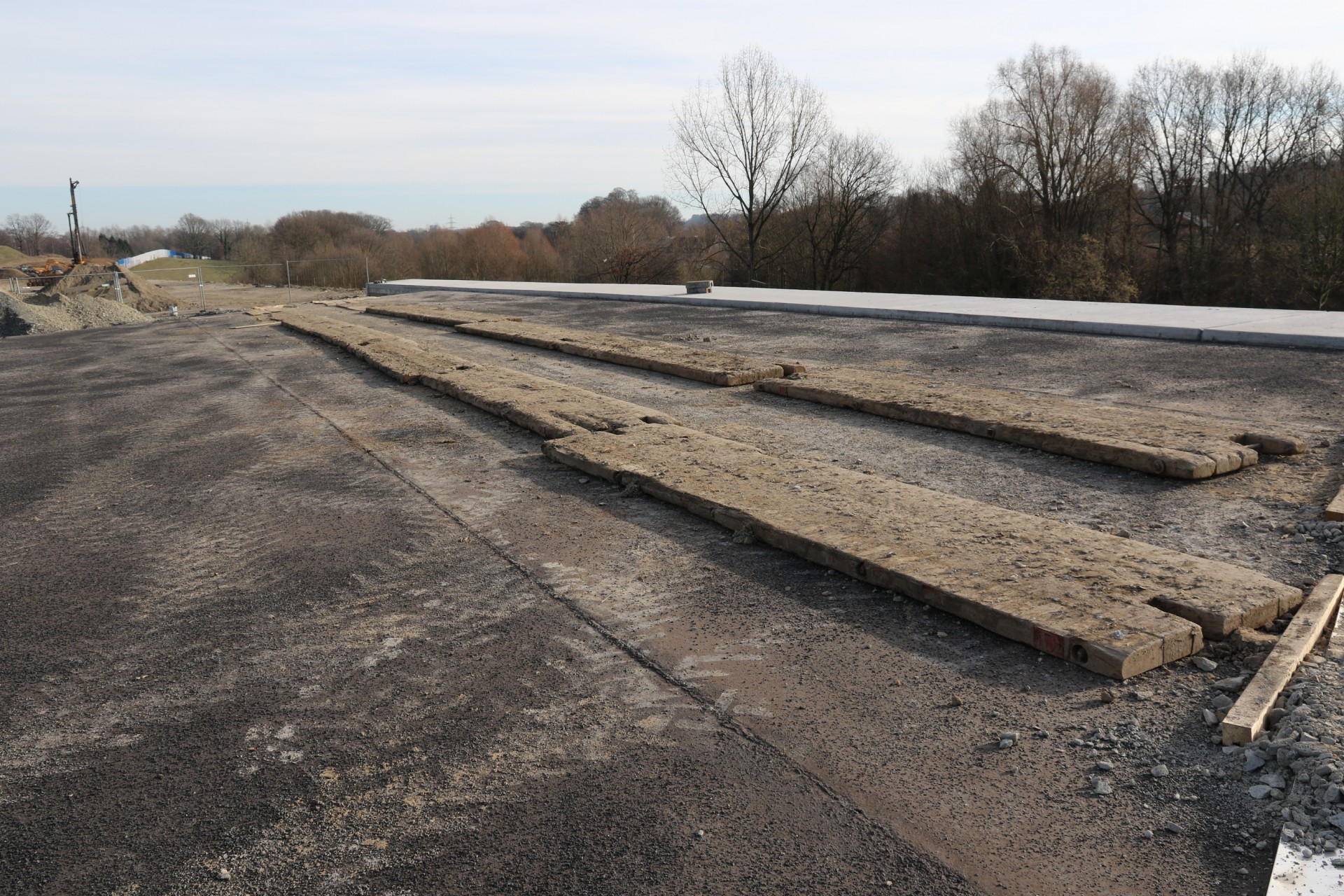

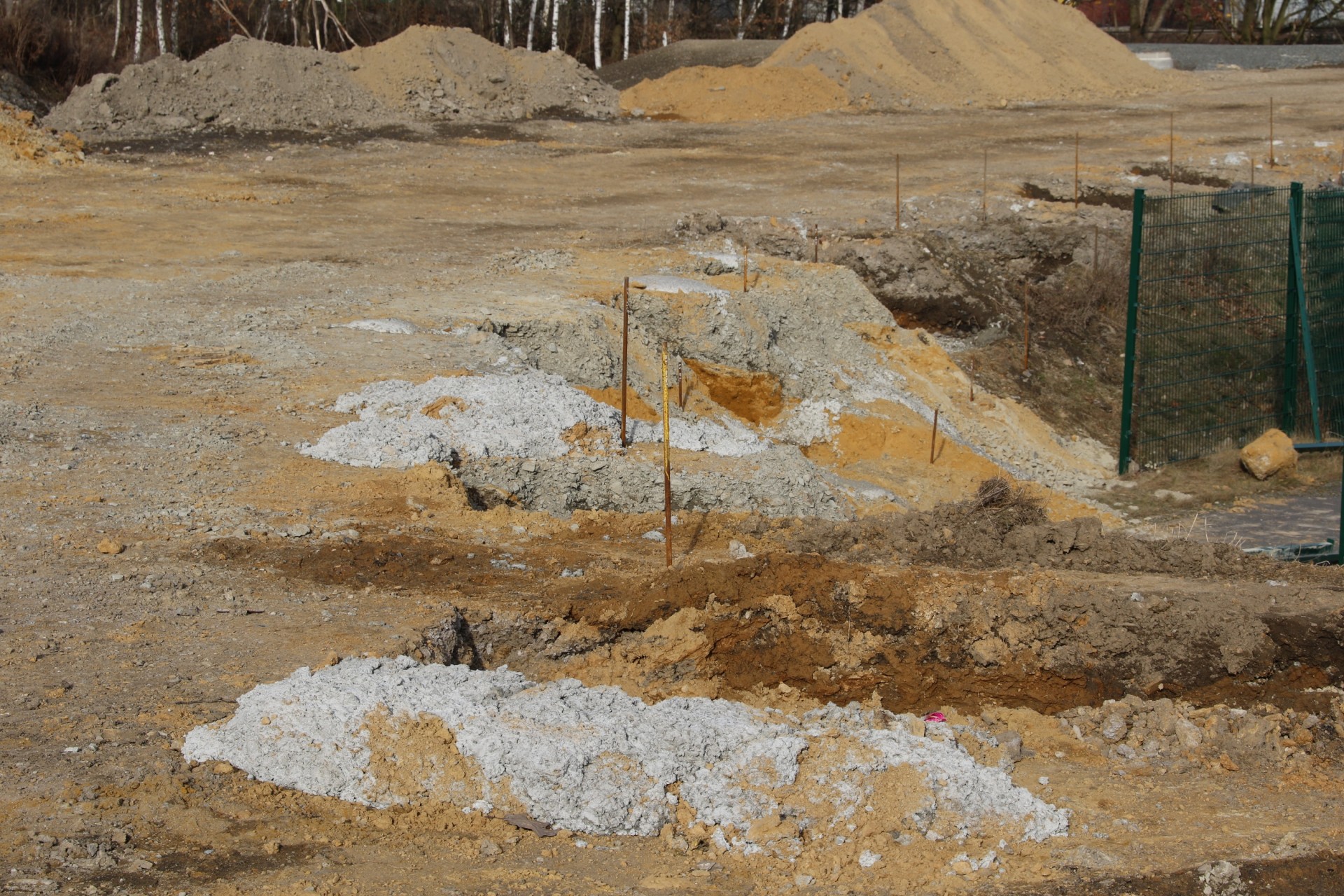

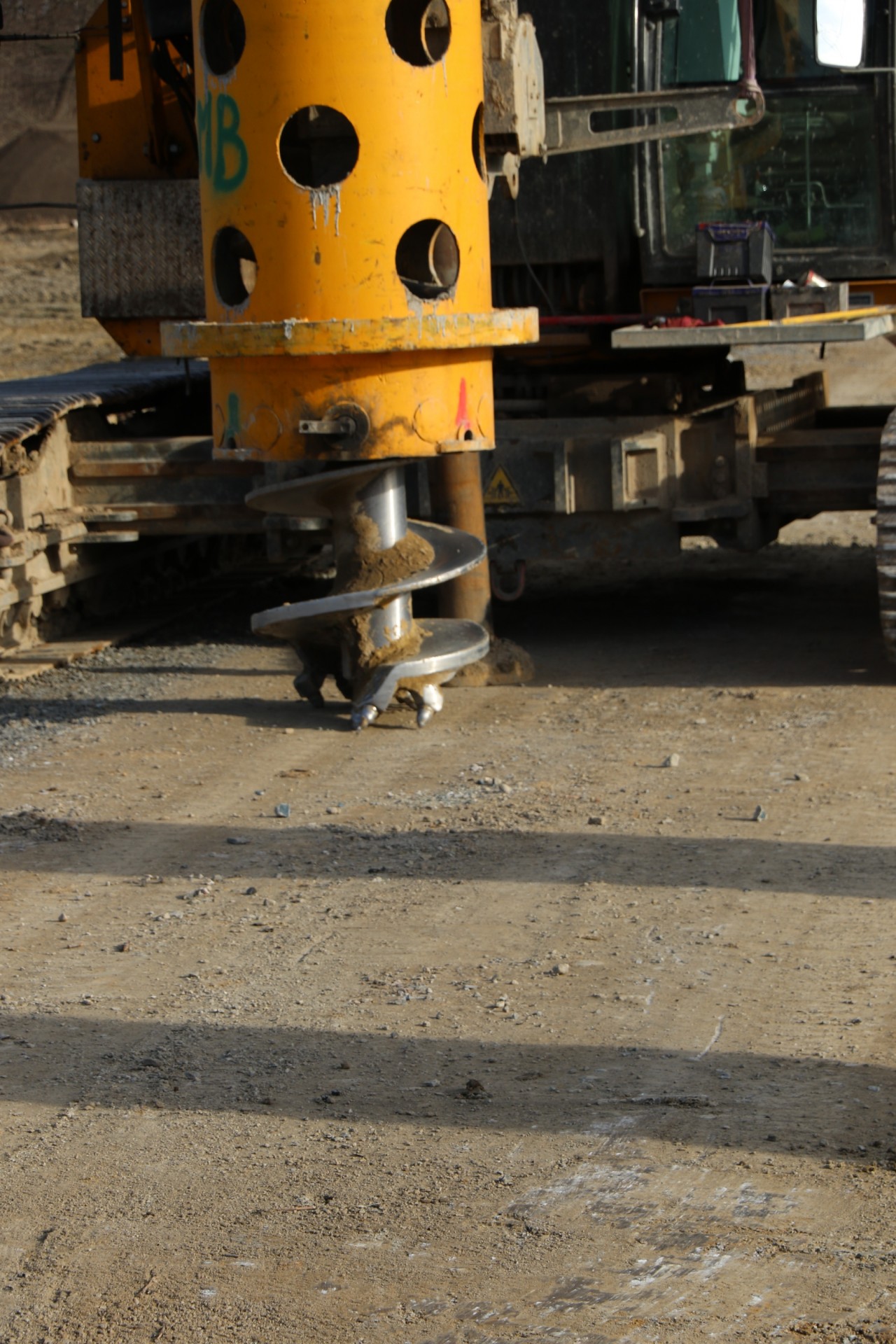

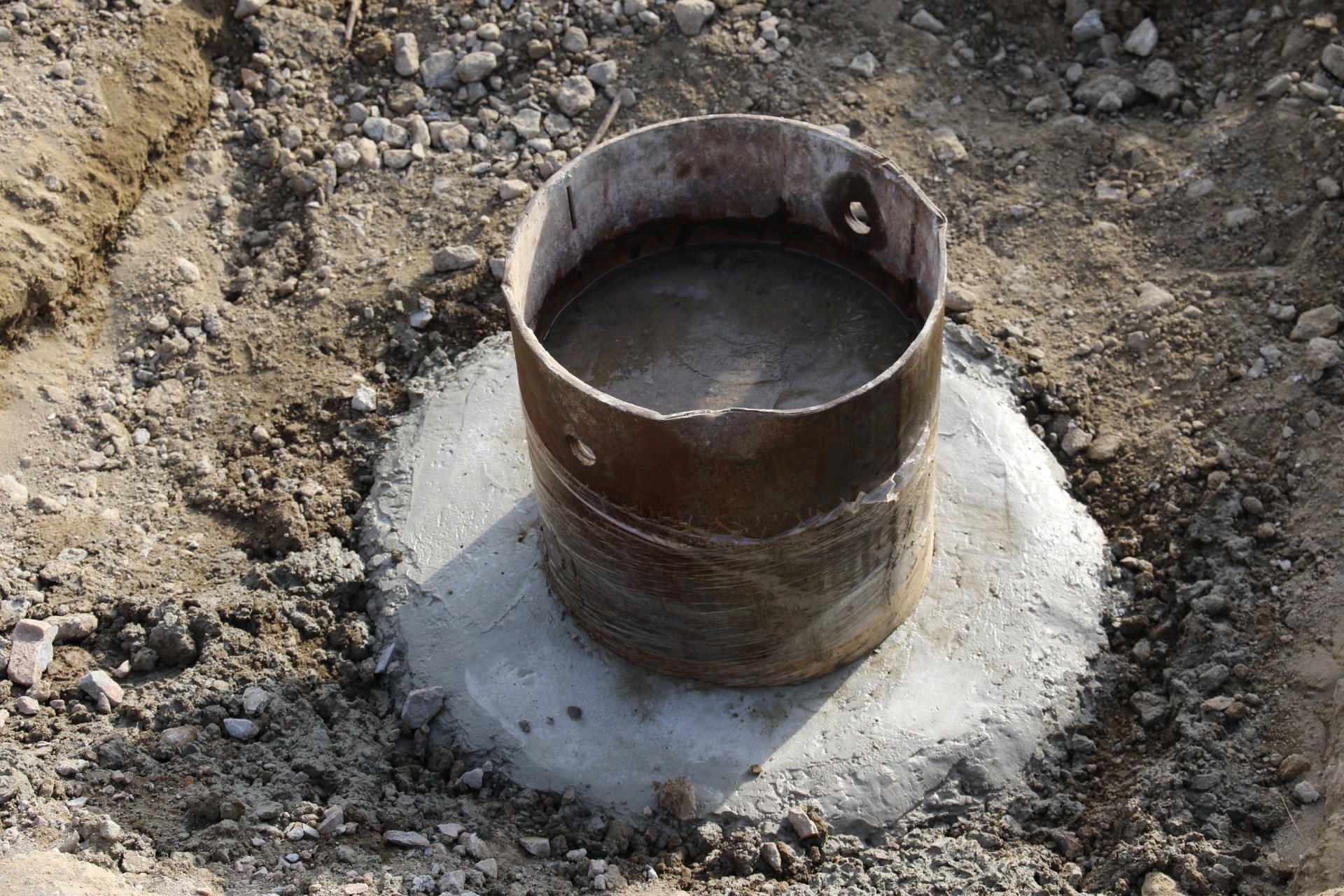

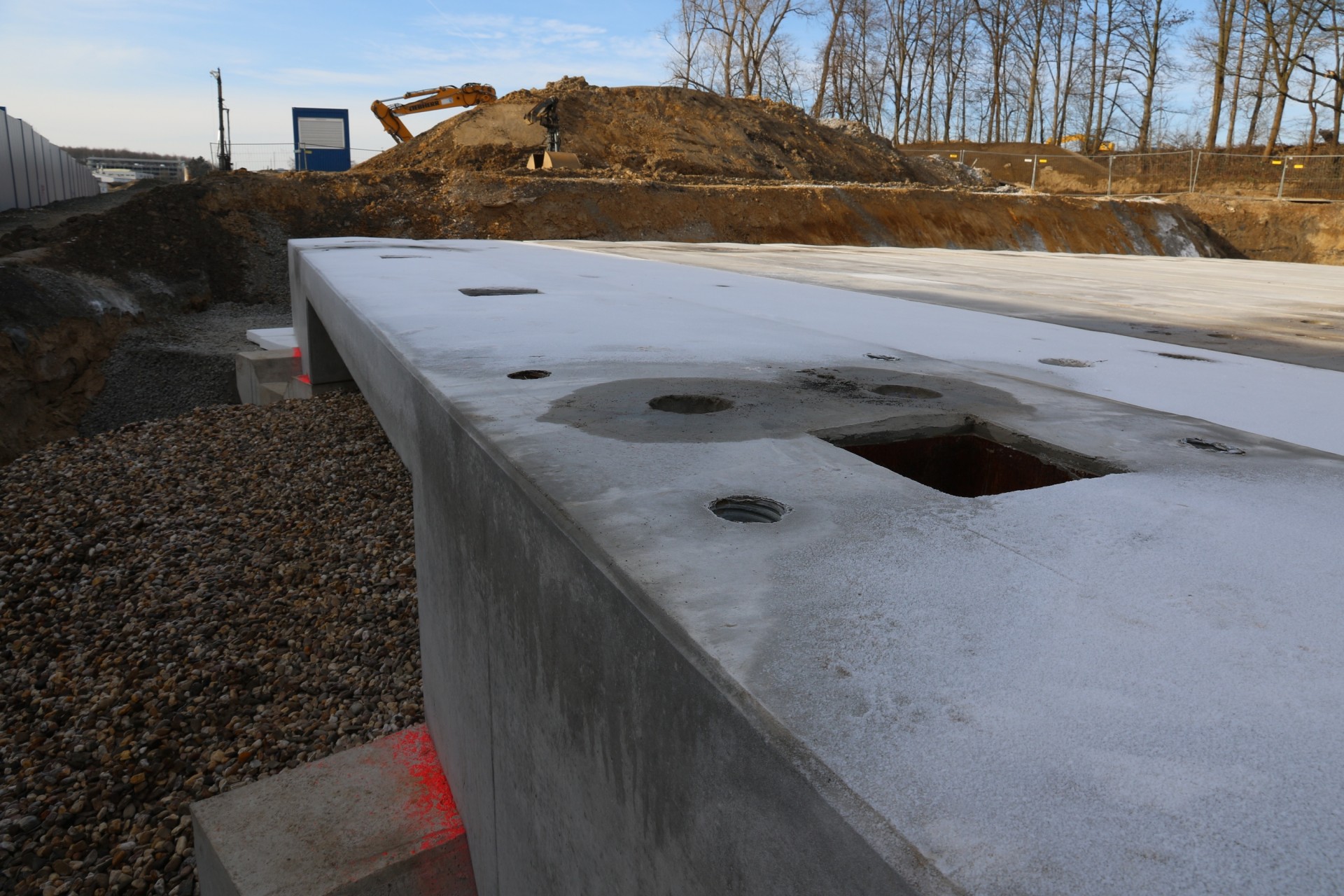

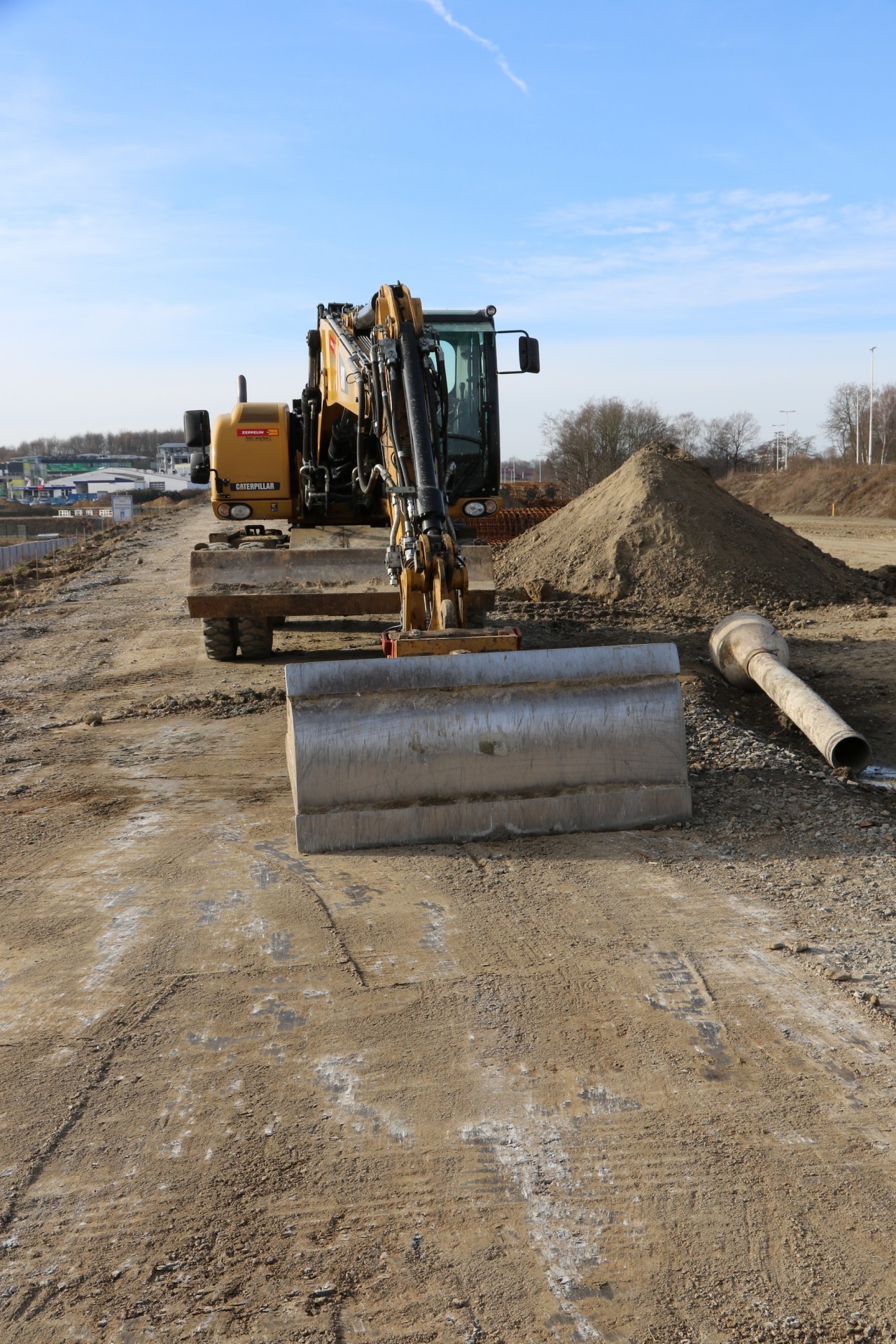

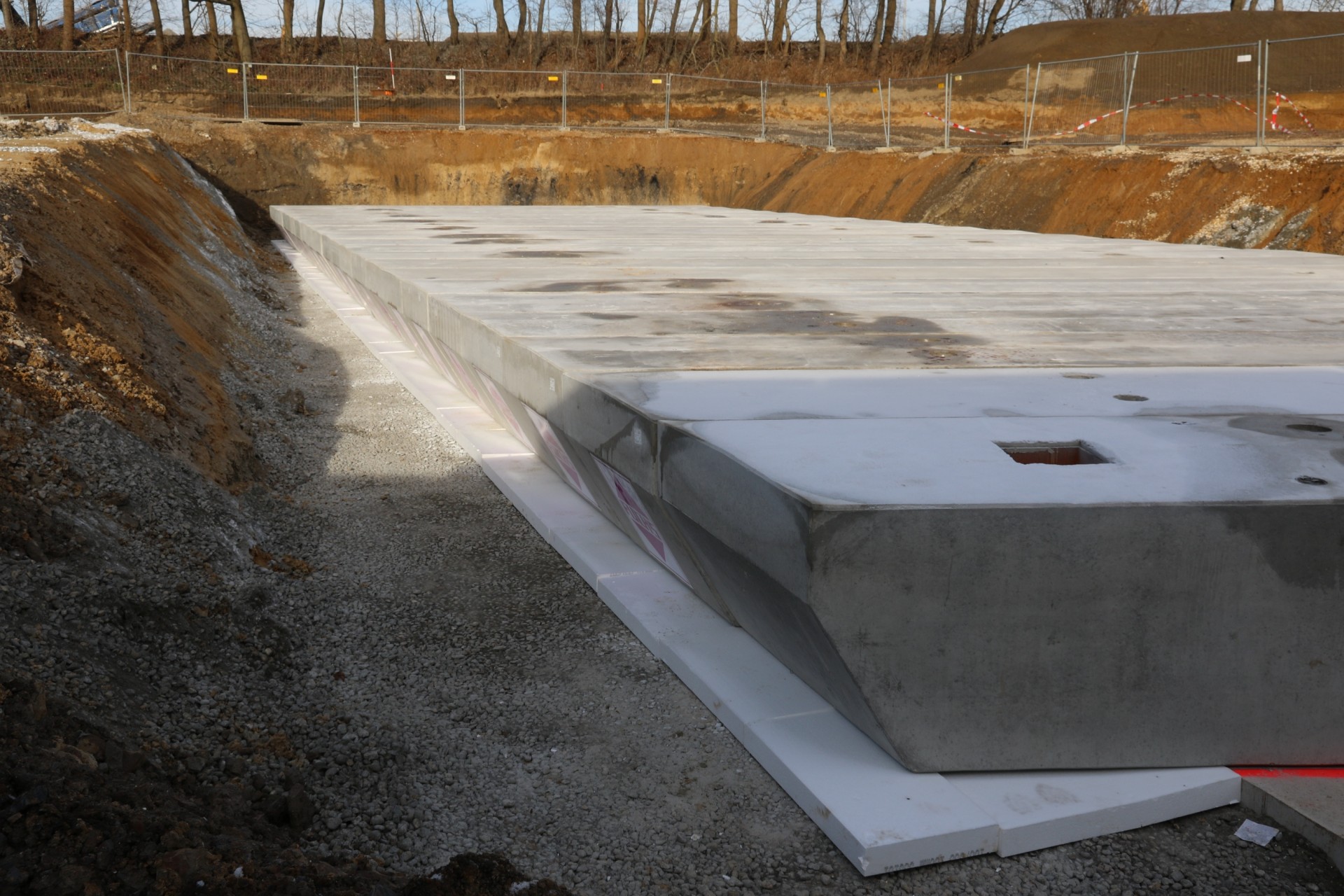

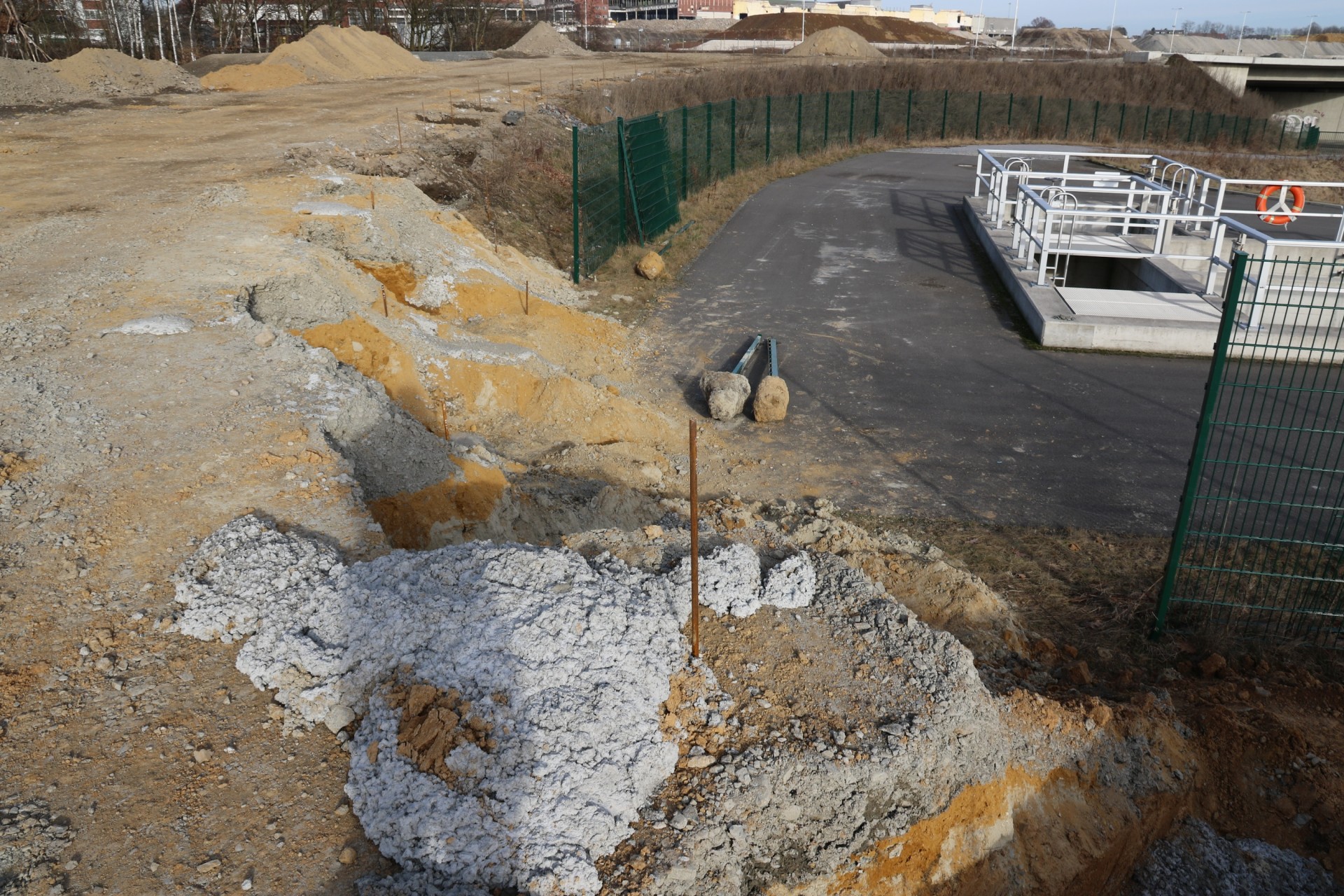

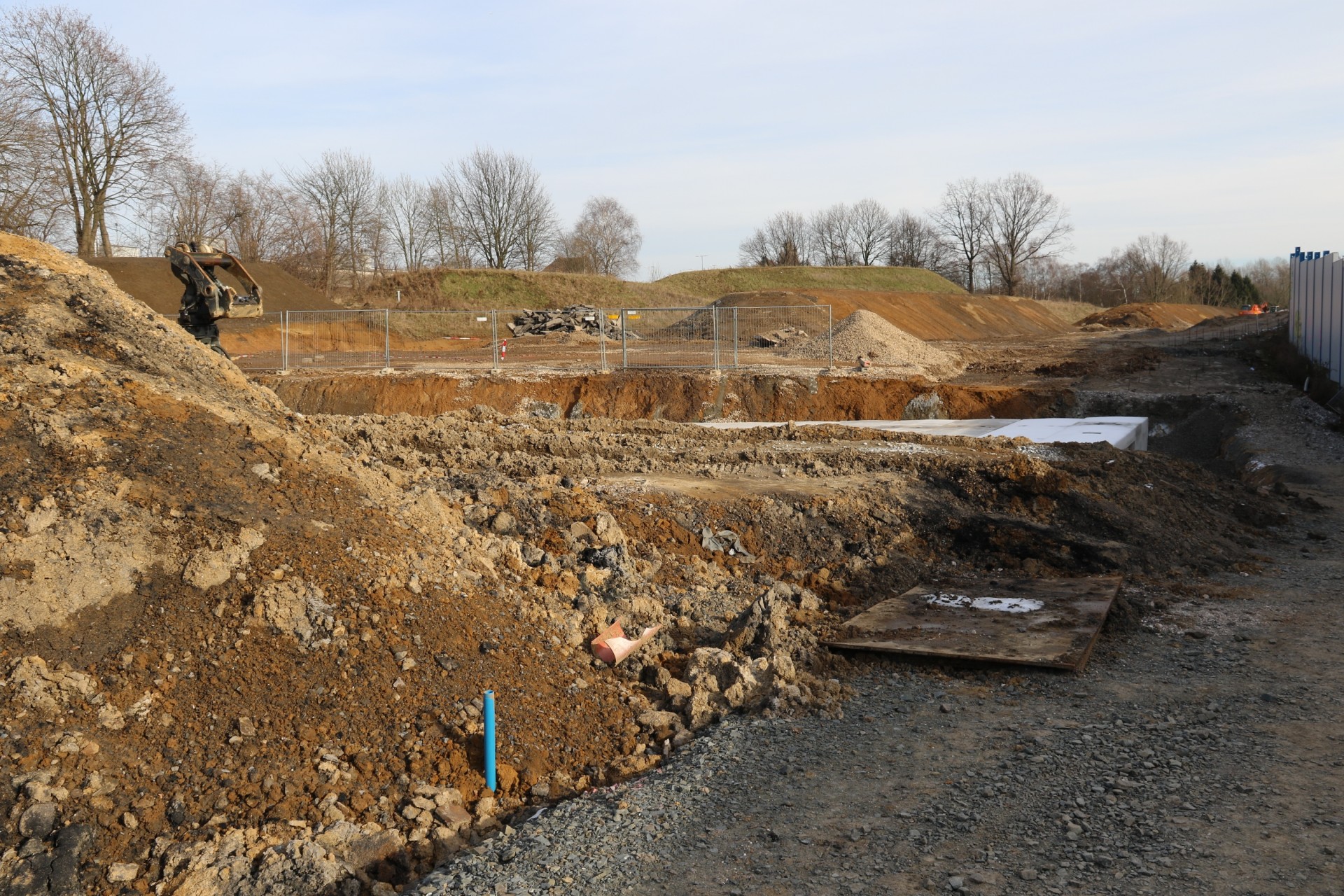

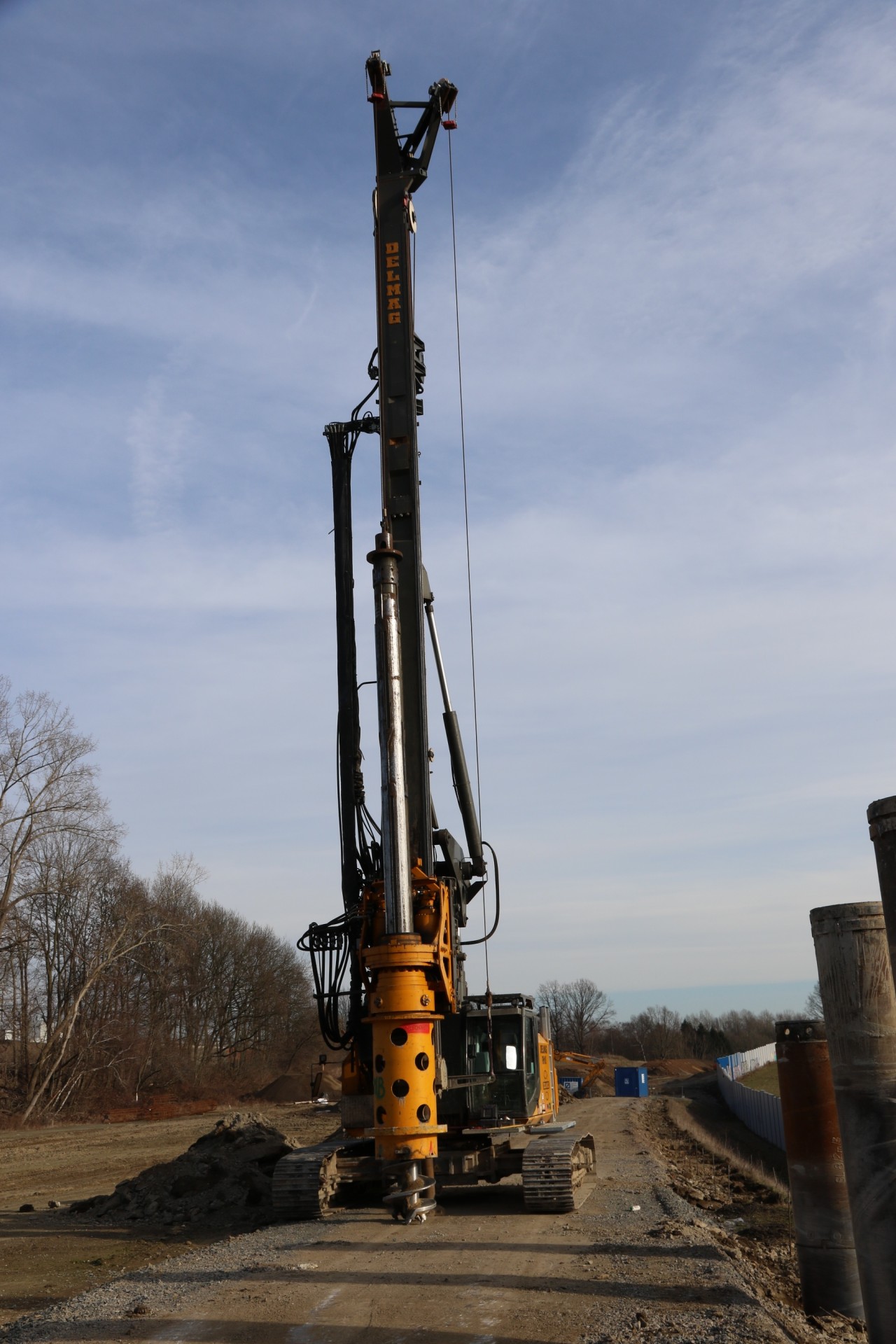

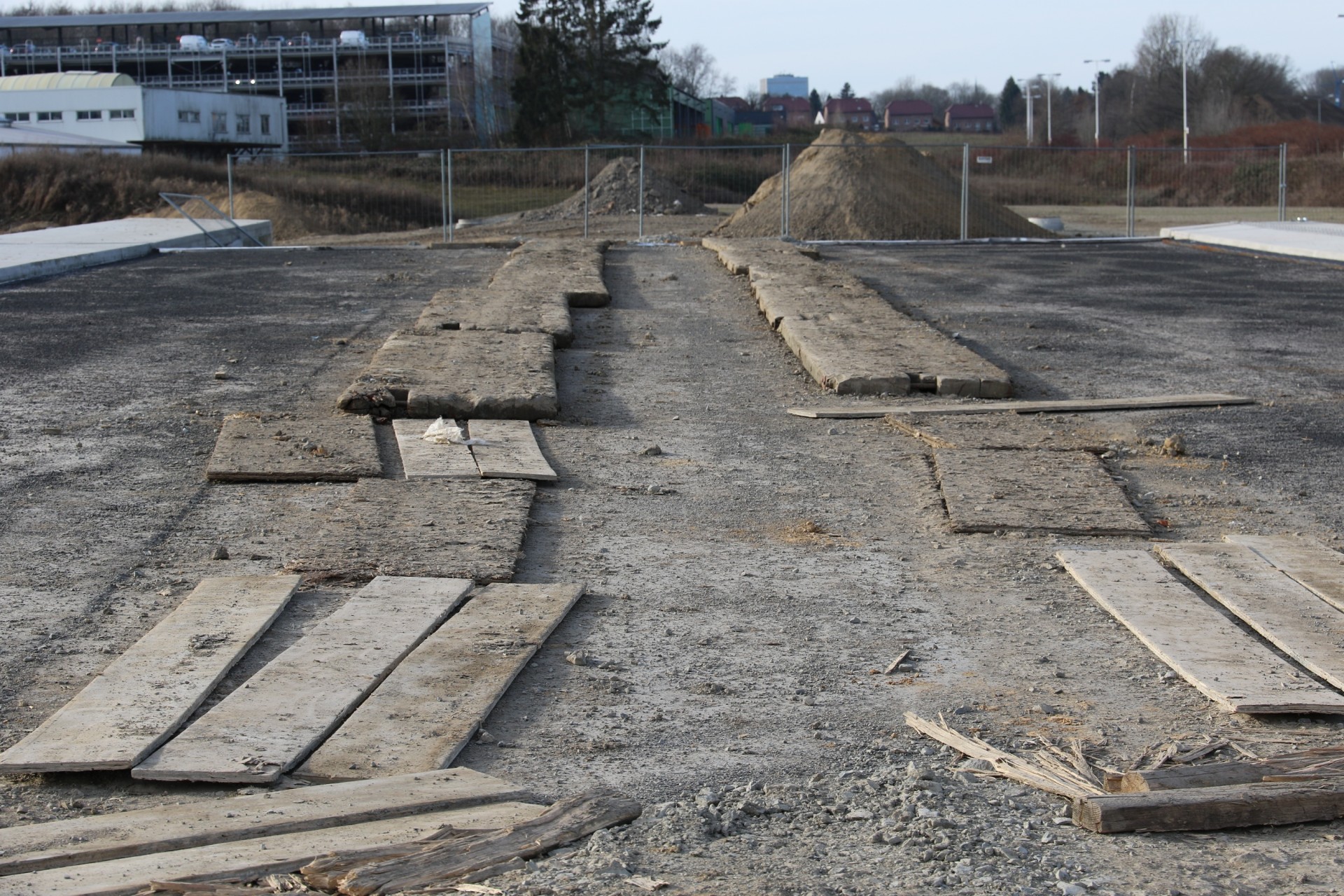

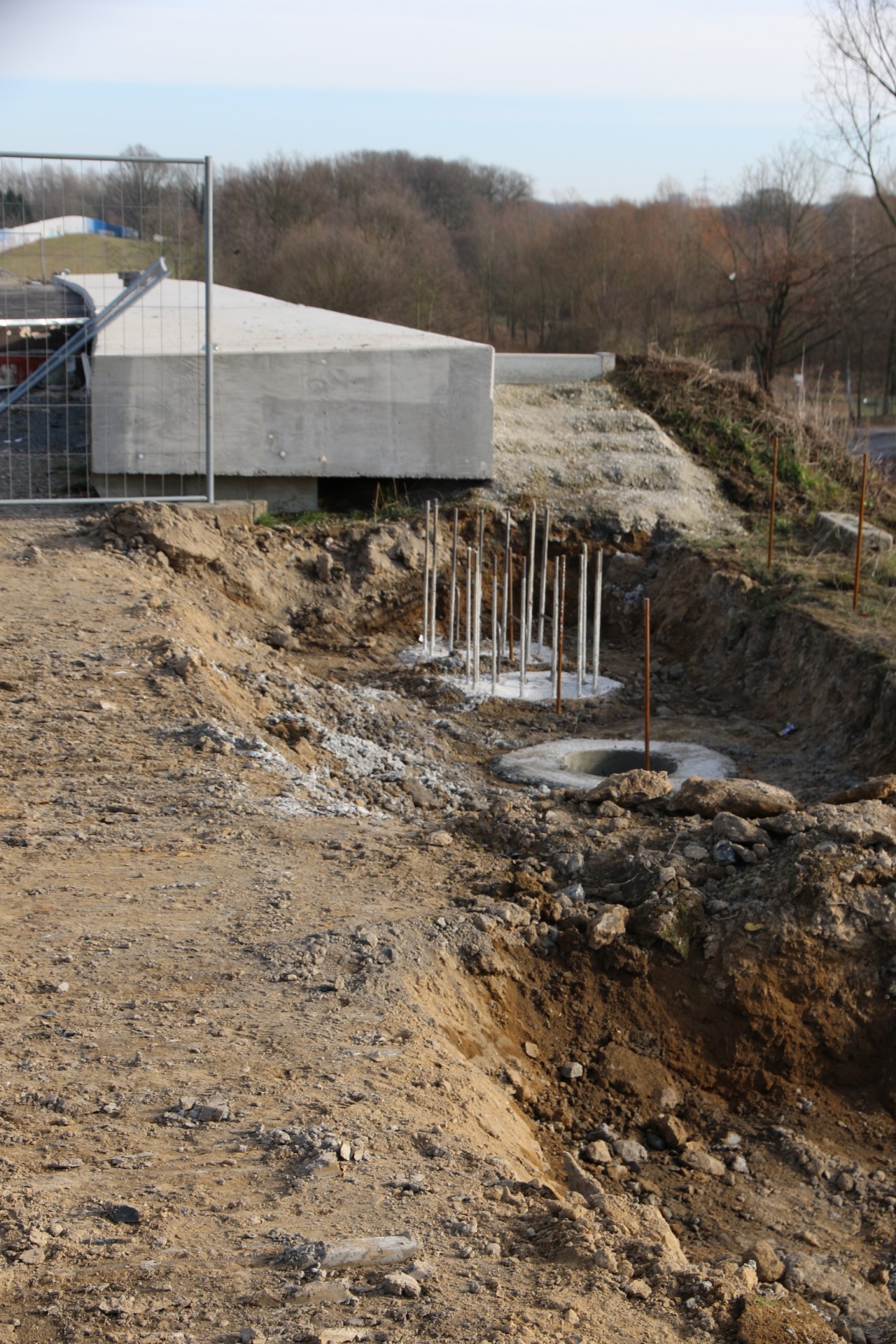

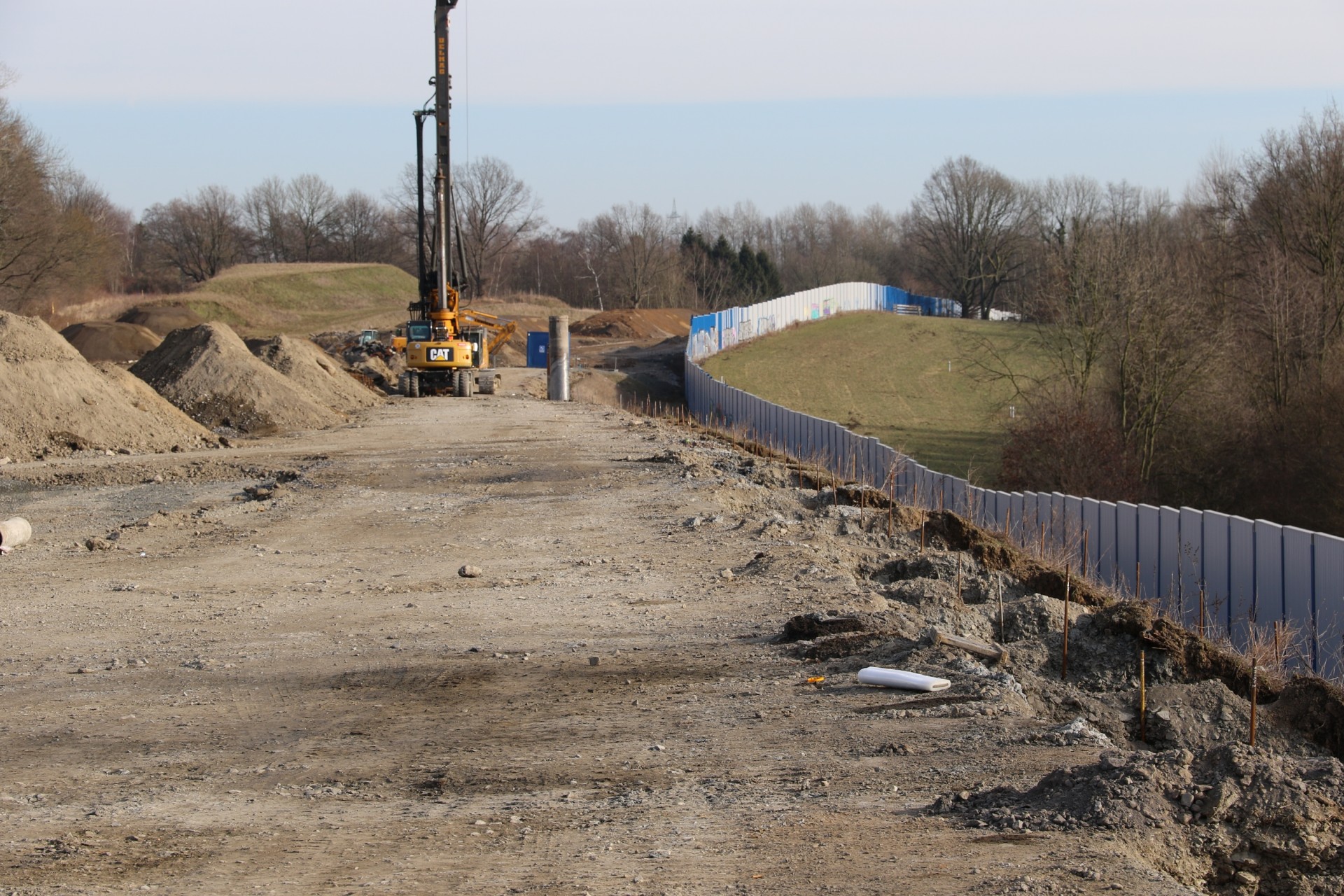

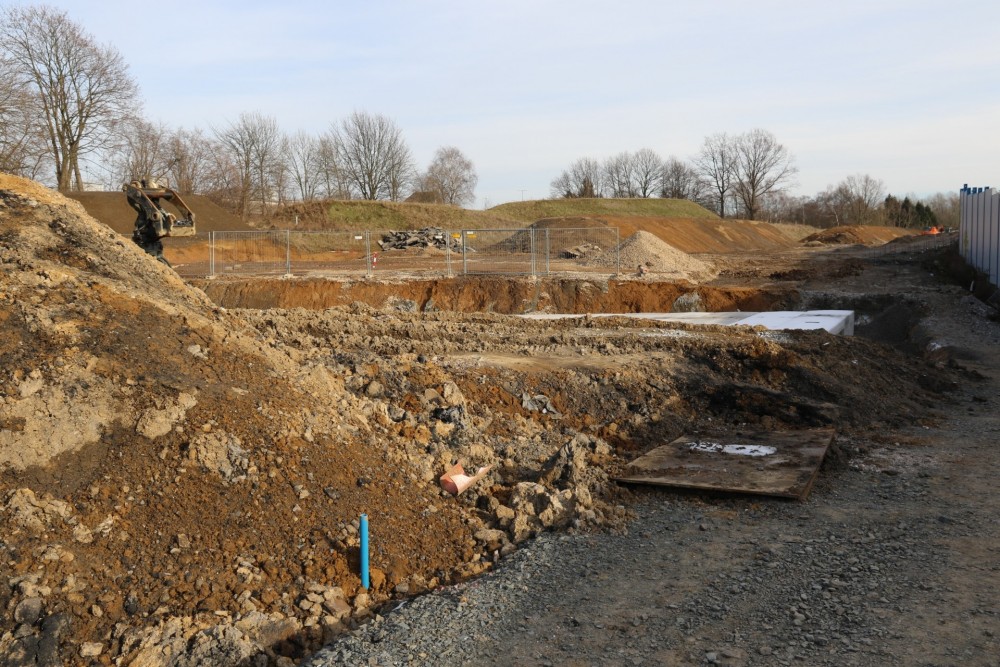

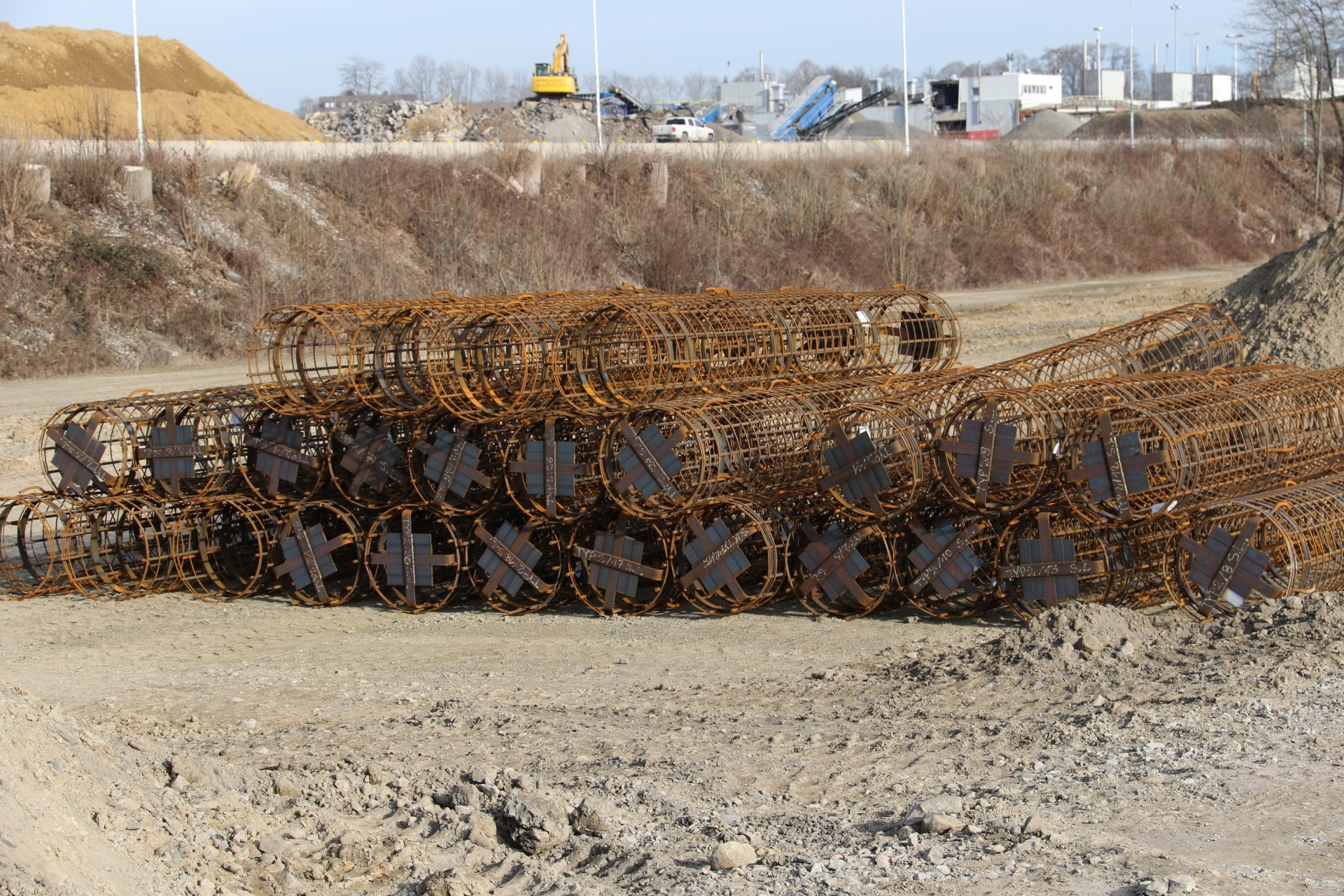

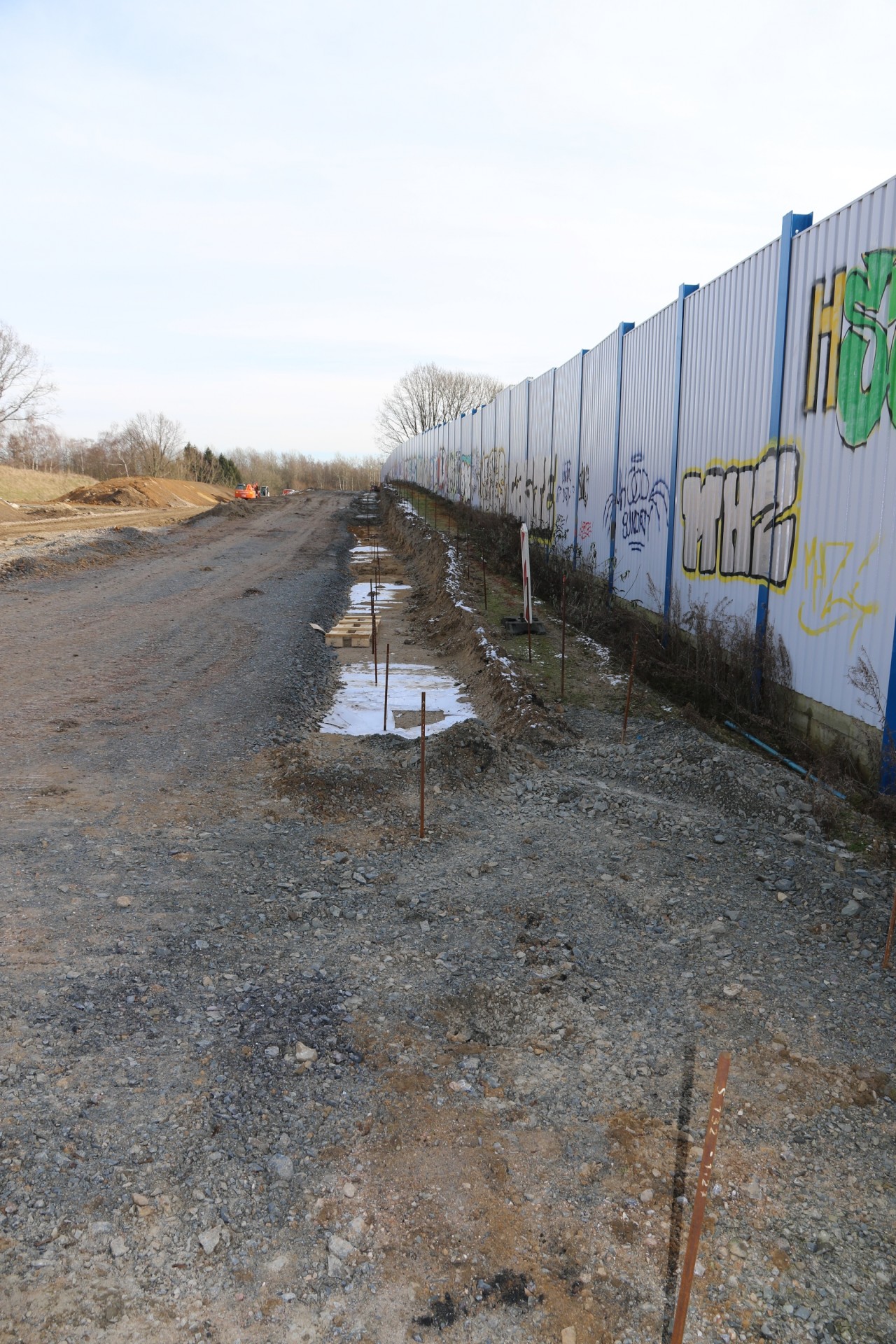

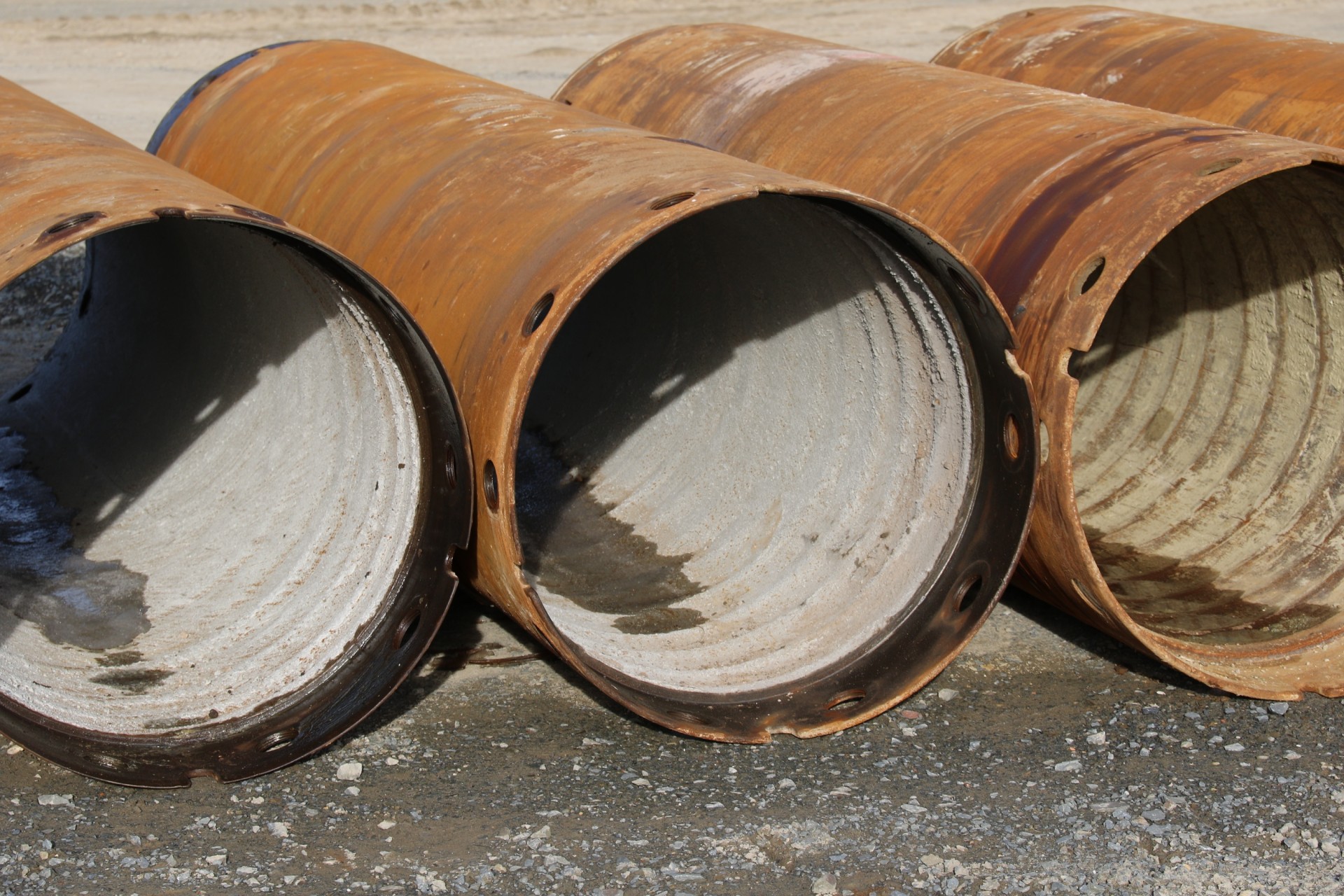

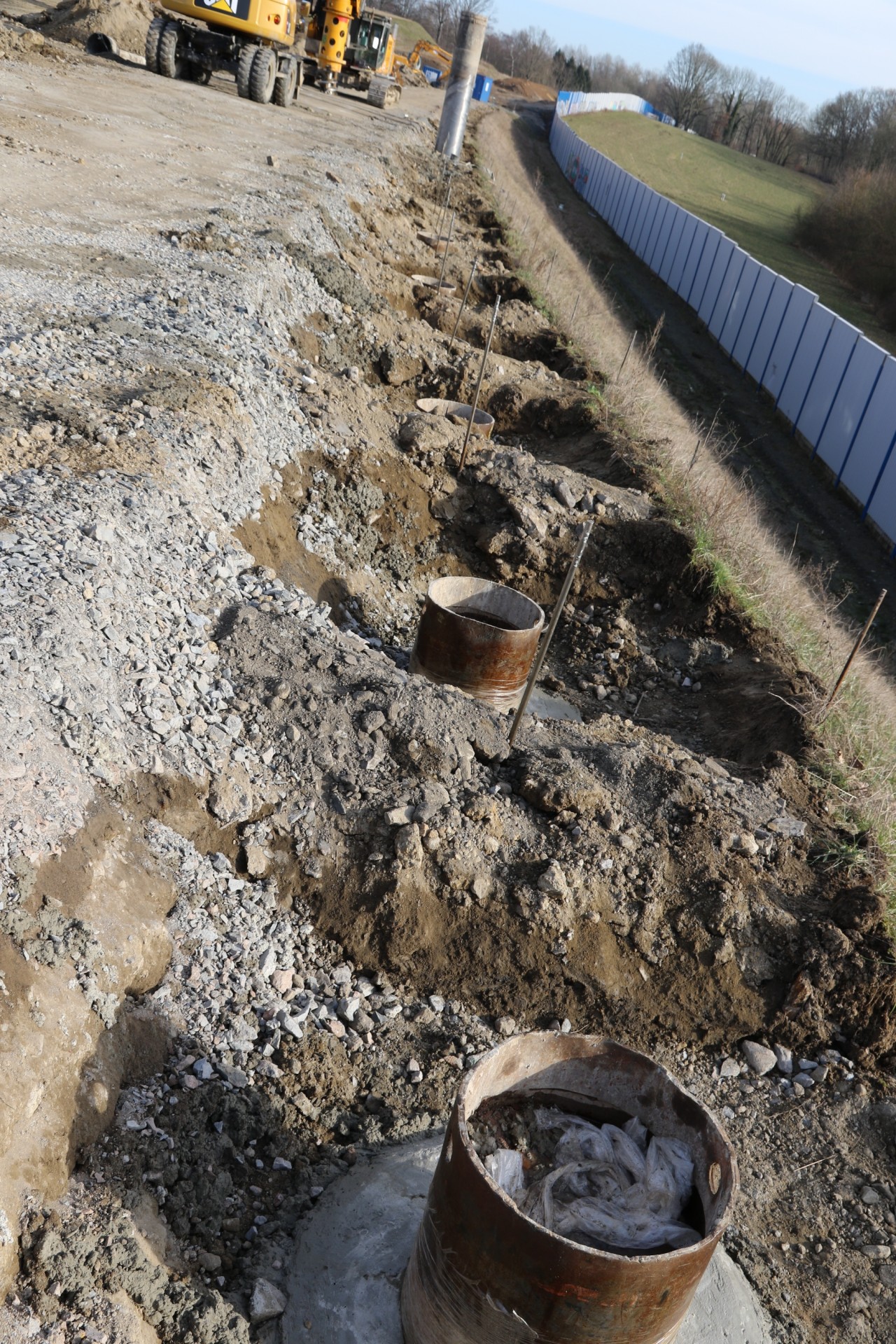

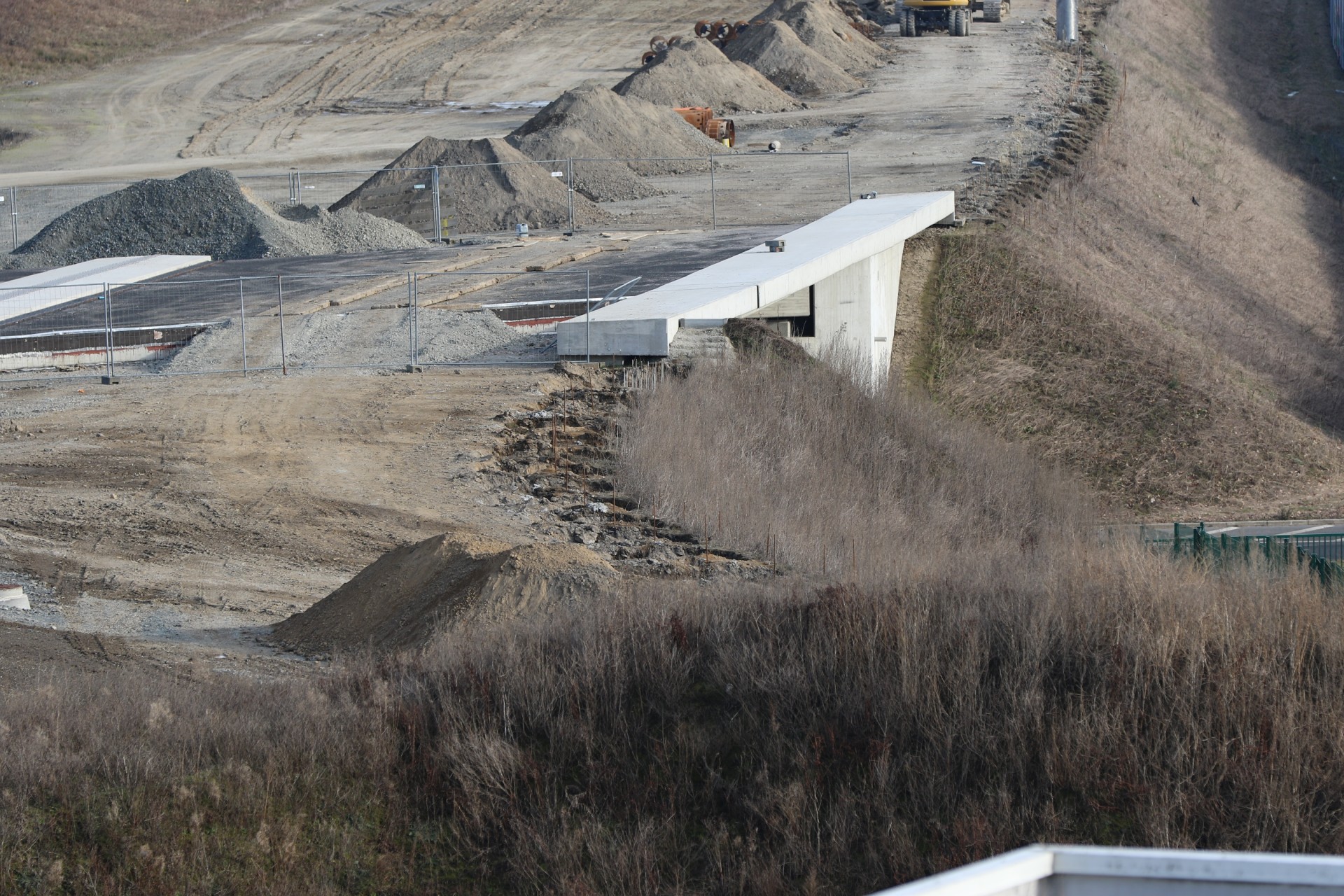

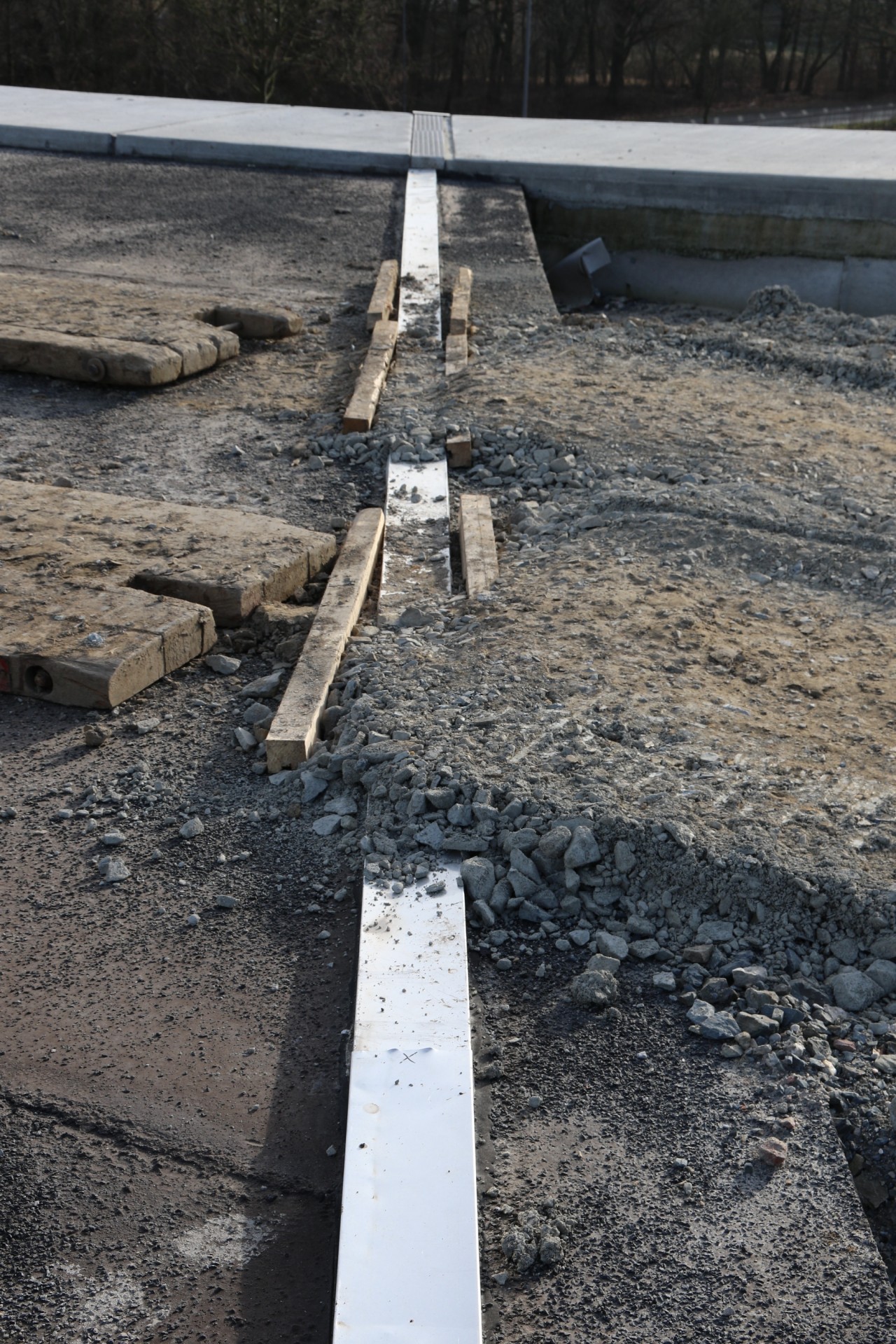

csoekeland 412 Geschrieben 27. Januar 2017 Autor Geschrieben 27. Januar 2017 Dann wollen wir doch mal näher heran gehen... Starten wir am zukünftigen Auffahrtsohr! Hier sind die Fundamente schon fertiggestellt. Allerdings war anscheinend der Zaun des Regenrückhaltebeckens im Weg. Hier wird bestimmt ein Türelement eingesetzt. Von der Markstraße kommt hier am Widerlager eine Treppe hoch. Die Schutzabdeckung der Dehnungsfuge hat bei der Überfahrt des Bohrers trotz Schutz ein wenig gelitten... Auf der Brücke wurden mächtige Bohlen ausgelegt... Auf de anderen Brückenseite geht es weiter... ...und weiter... Die nächsten Bewehrungskörbe warten schon auf ihren Einsatz. Hier sind noch einige gerade fertiggestellte Fundamente, denen nach dem Aushärten noch die innere Schalung gezogen werden muss. Die Bohrkronen sehen aus, wie ein Kunstwerk... Zitieren

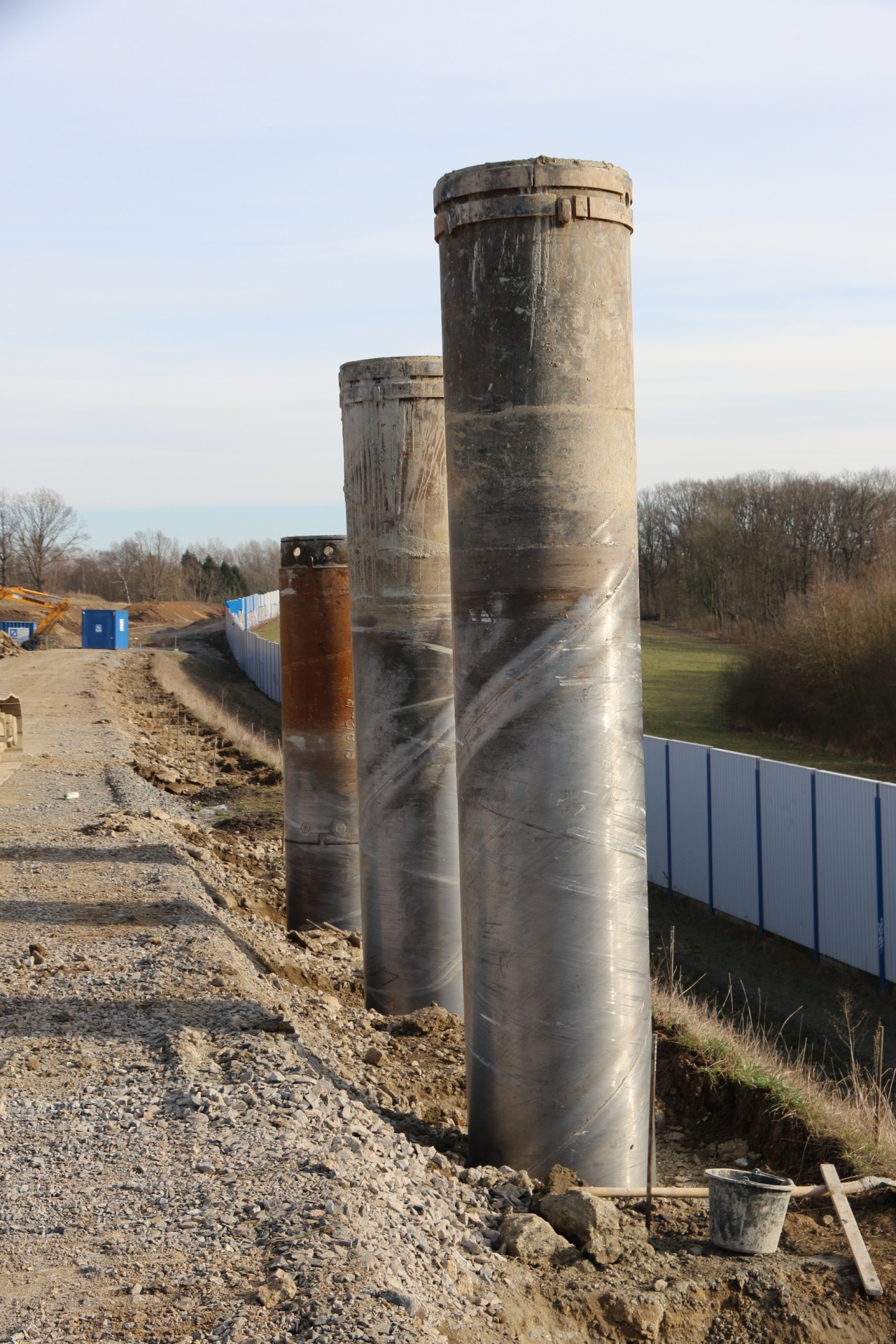

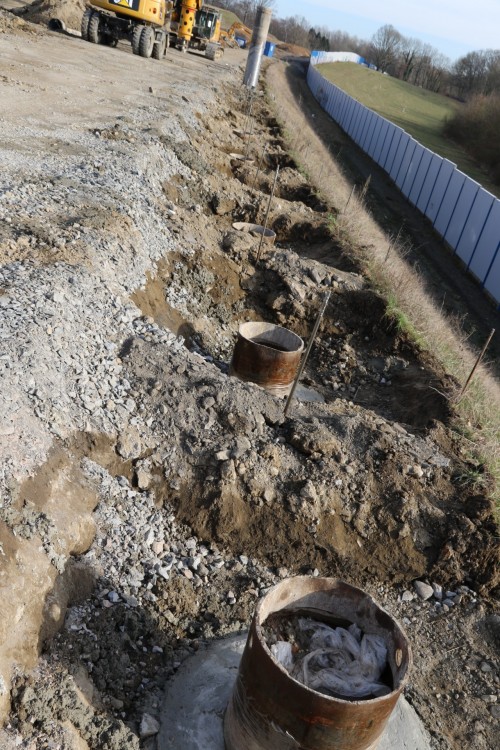

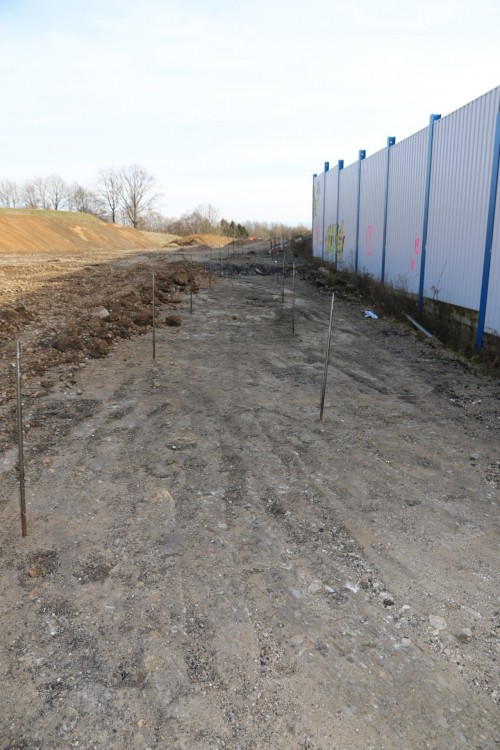

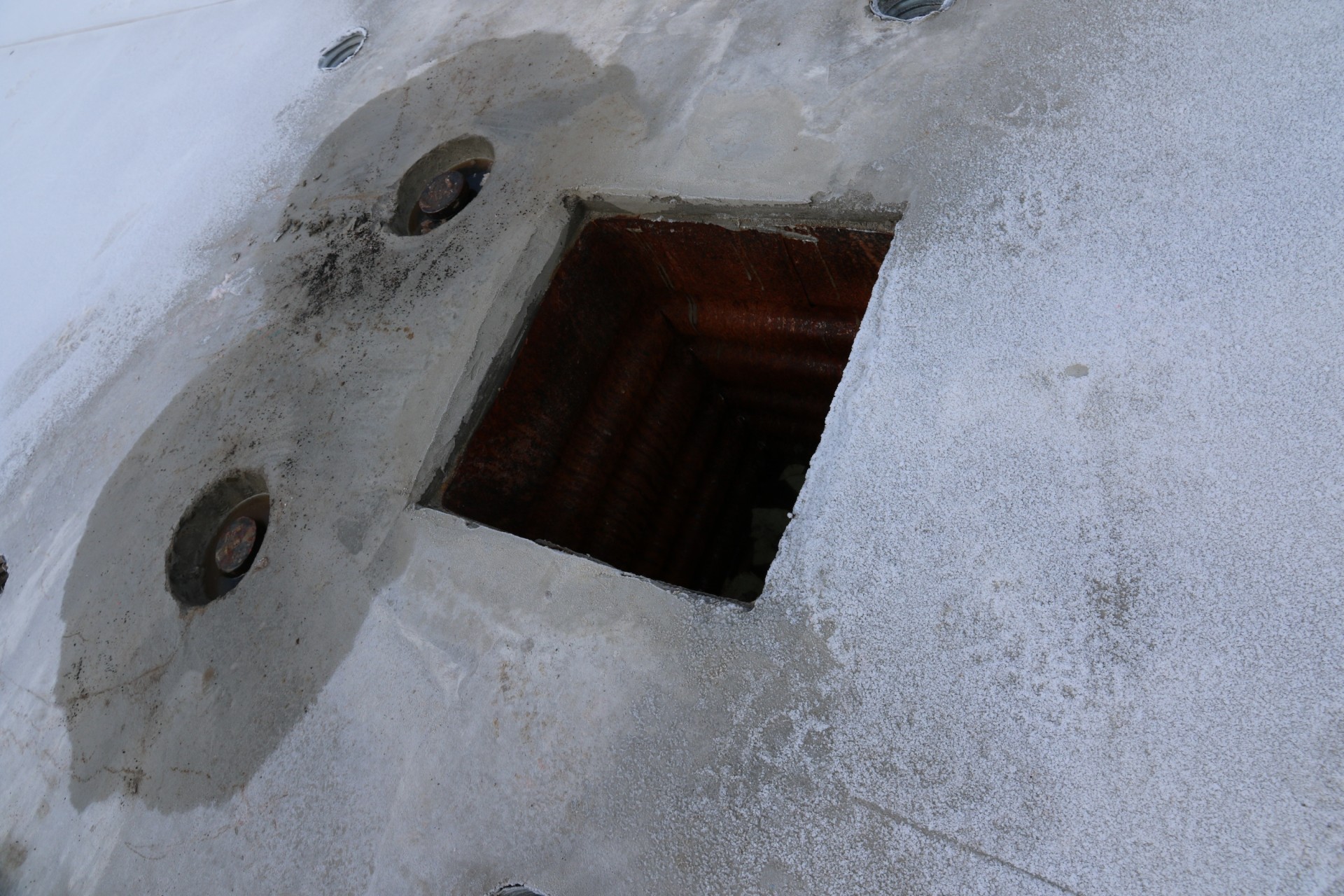

csoekeland 412 Geschrieben 27. Januar 2017 Autor Geschrieben 27. Januar 2017 Jetzt wird es richtig spannend- wir kommen zum Isabellastollen bzw. seinem Deckel... Das sind schon ganz schön gewaltige Teile, die da verbaut wurden... Anscheinend sind das die Löcher für die Pfosten der Lärmschutzwand... Gewaltig, was da gefertigt wurde! Die Einzelnen Elemente haben ein Gewicht von 40,29 t. Wenn ich richtig gezählt habe, sind es insgesamt 24 Elemente... Hier geht es weiter Richtung Brücke Schattbachstraße. Auf den ersten Metern fehlen noch die Fundamentlöcher. Weiter hinten sind die Arbeiten bereits fertig. Und es geht wieder zurück... Direkt hinter der Brücke Isabellastollen endet bisher ein im Boden eingelassenes Leerrohr mit innenliegendem Leerrohr. Bestimmt werden hier Strom- und Datenkabel eingezogen... Und hier geht es irgendwann weiter Richtung Steinkuhlstraße.. Zitieren
