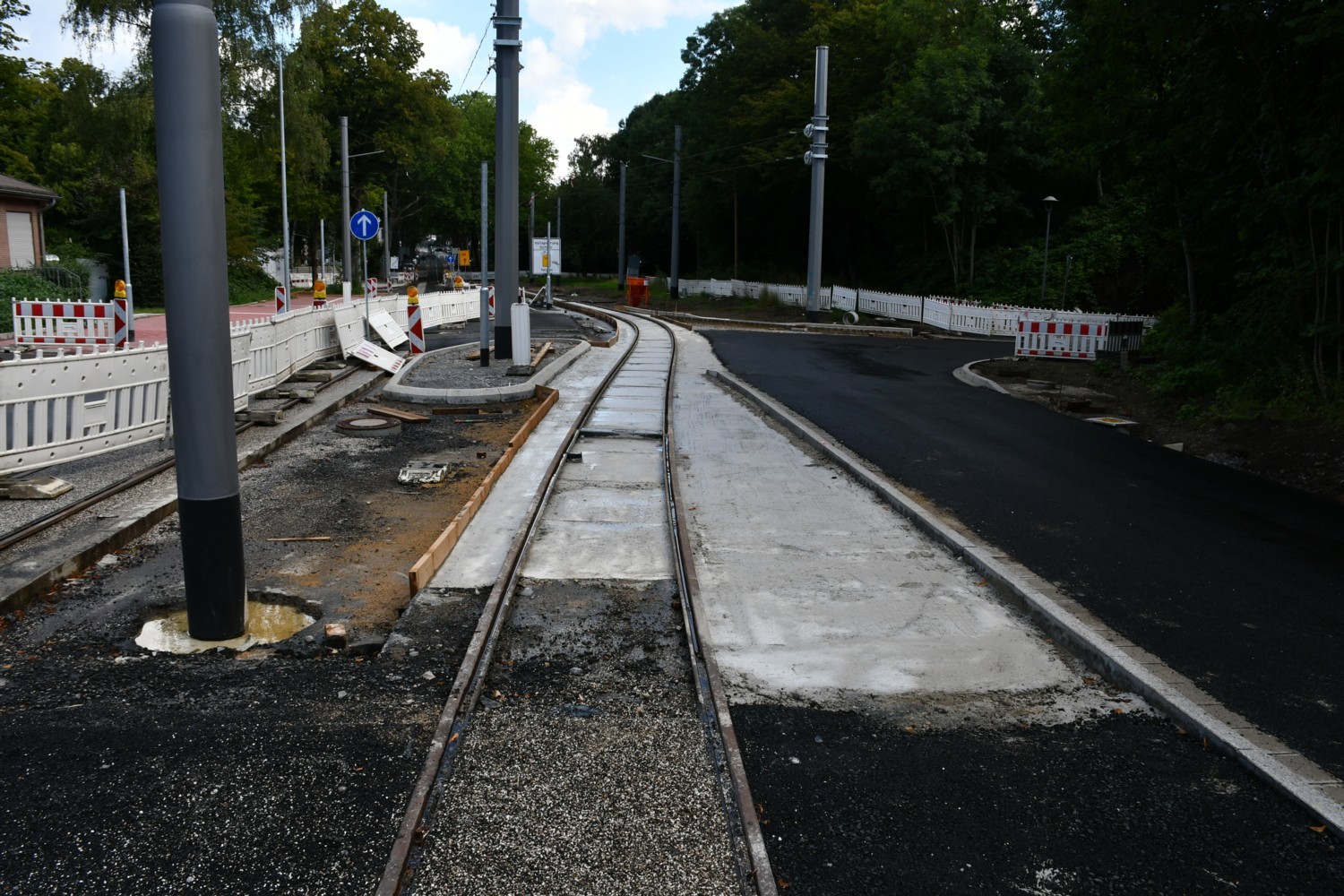

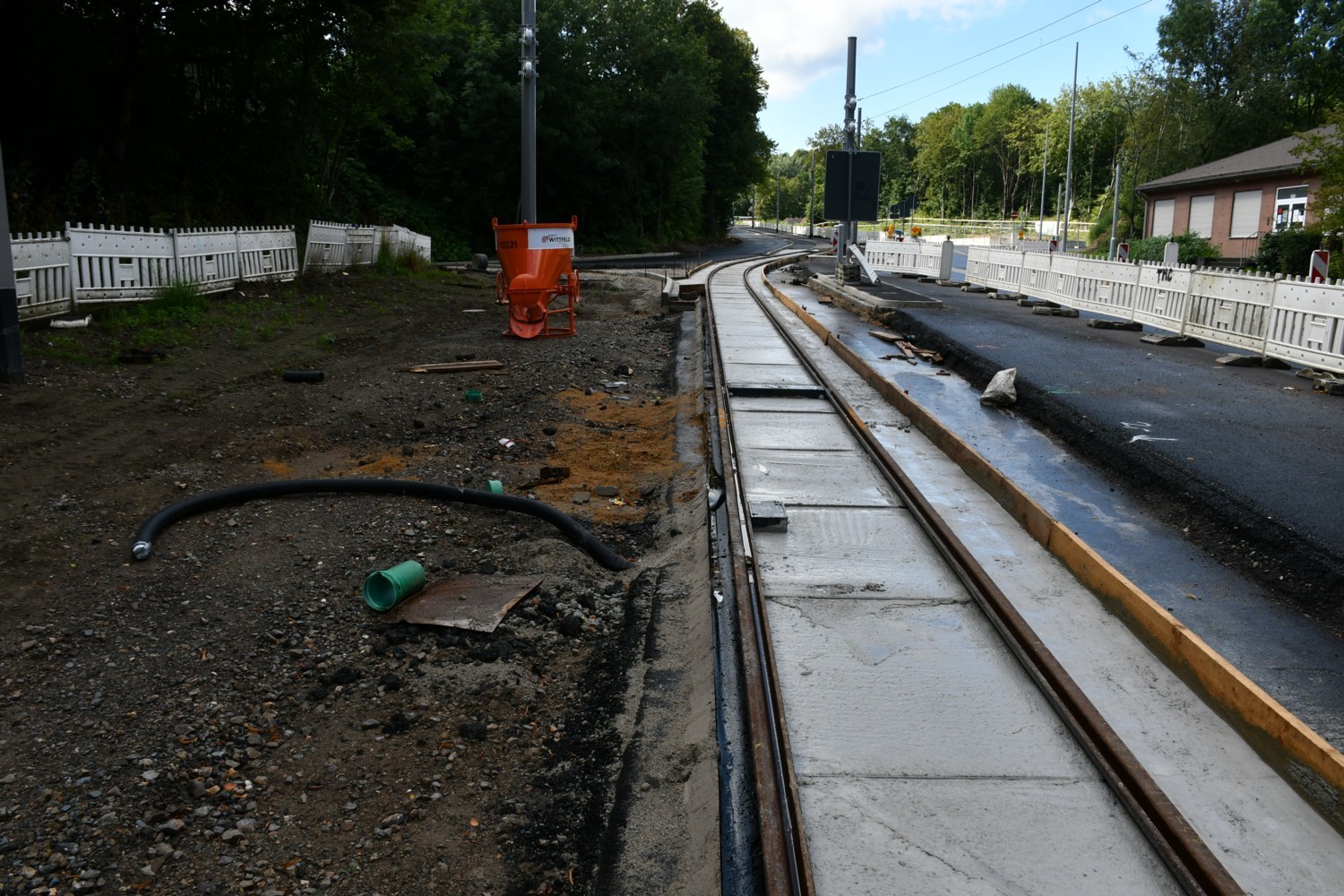

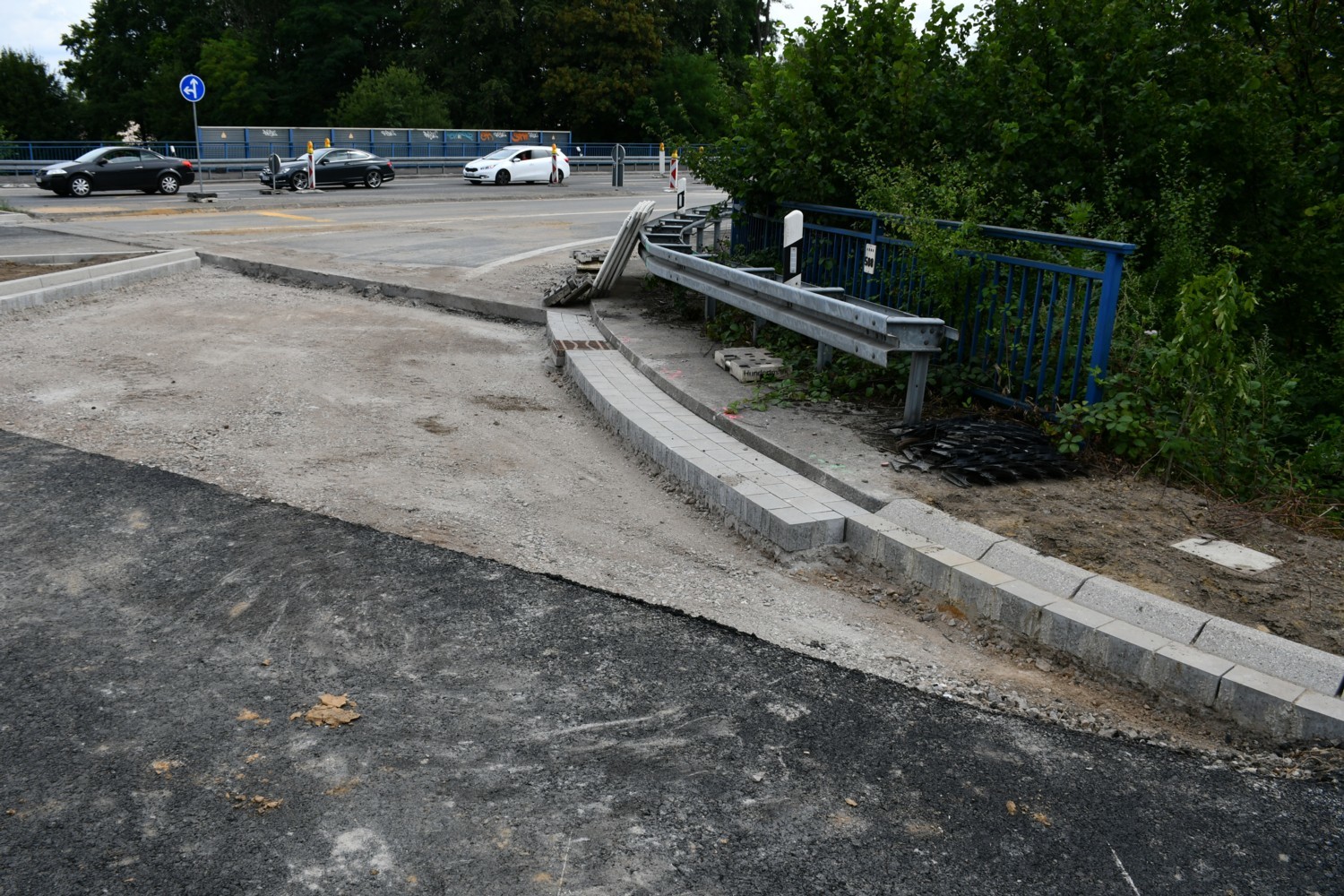

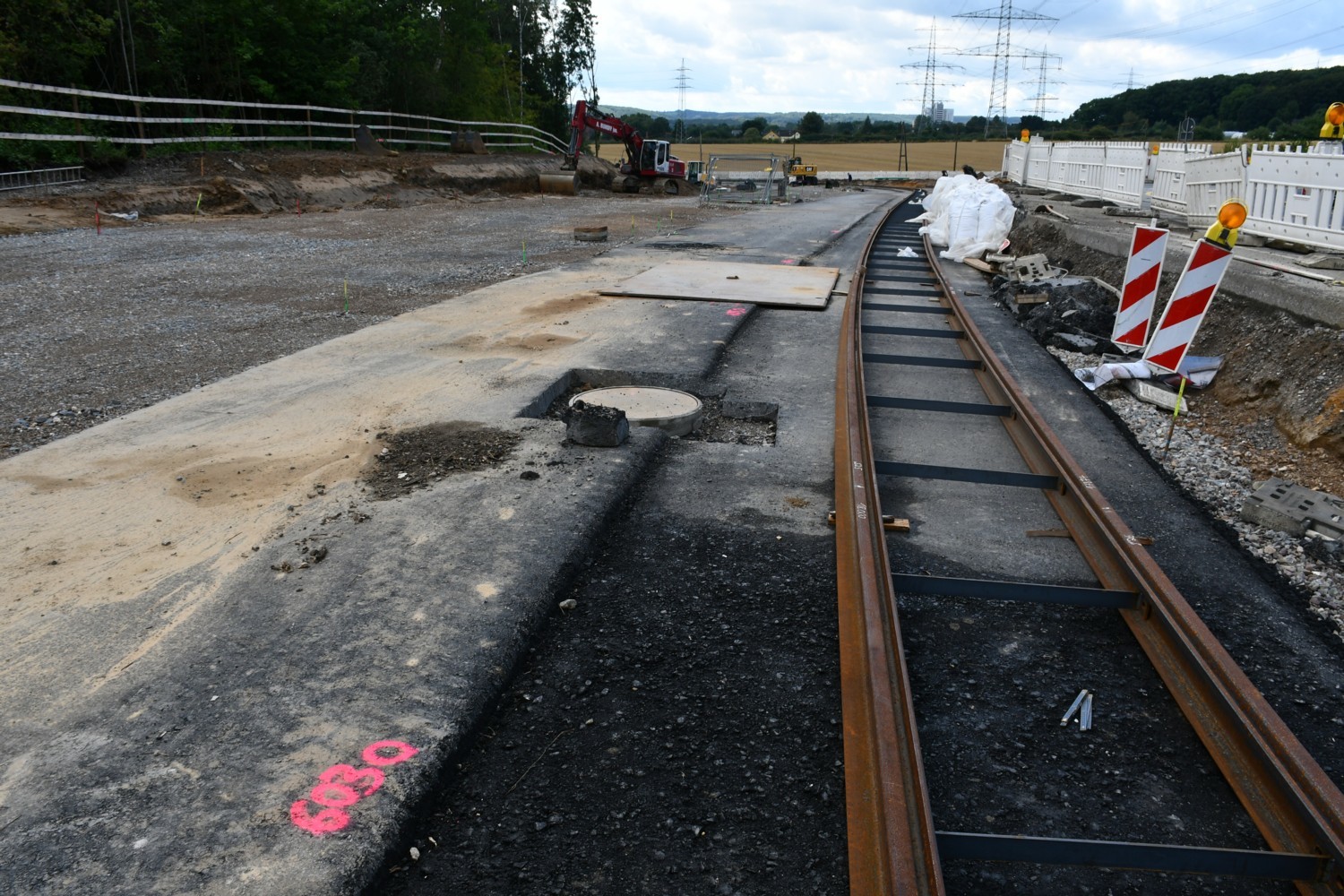

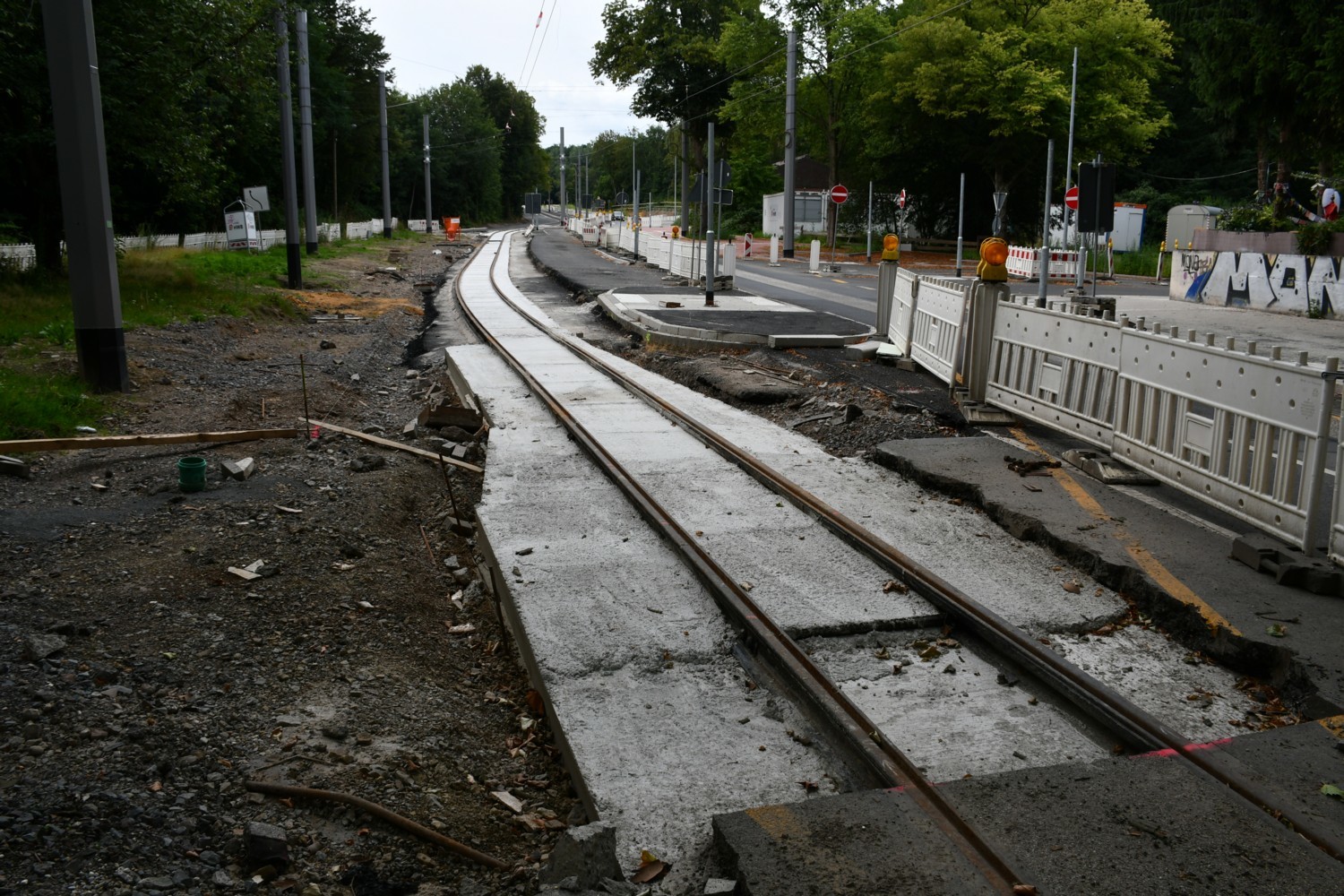

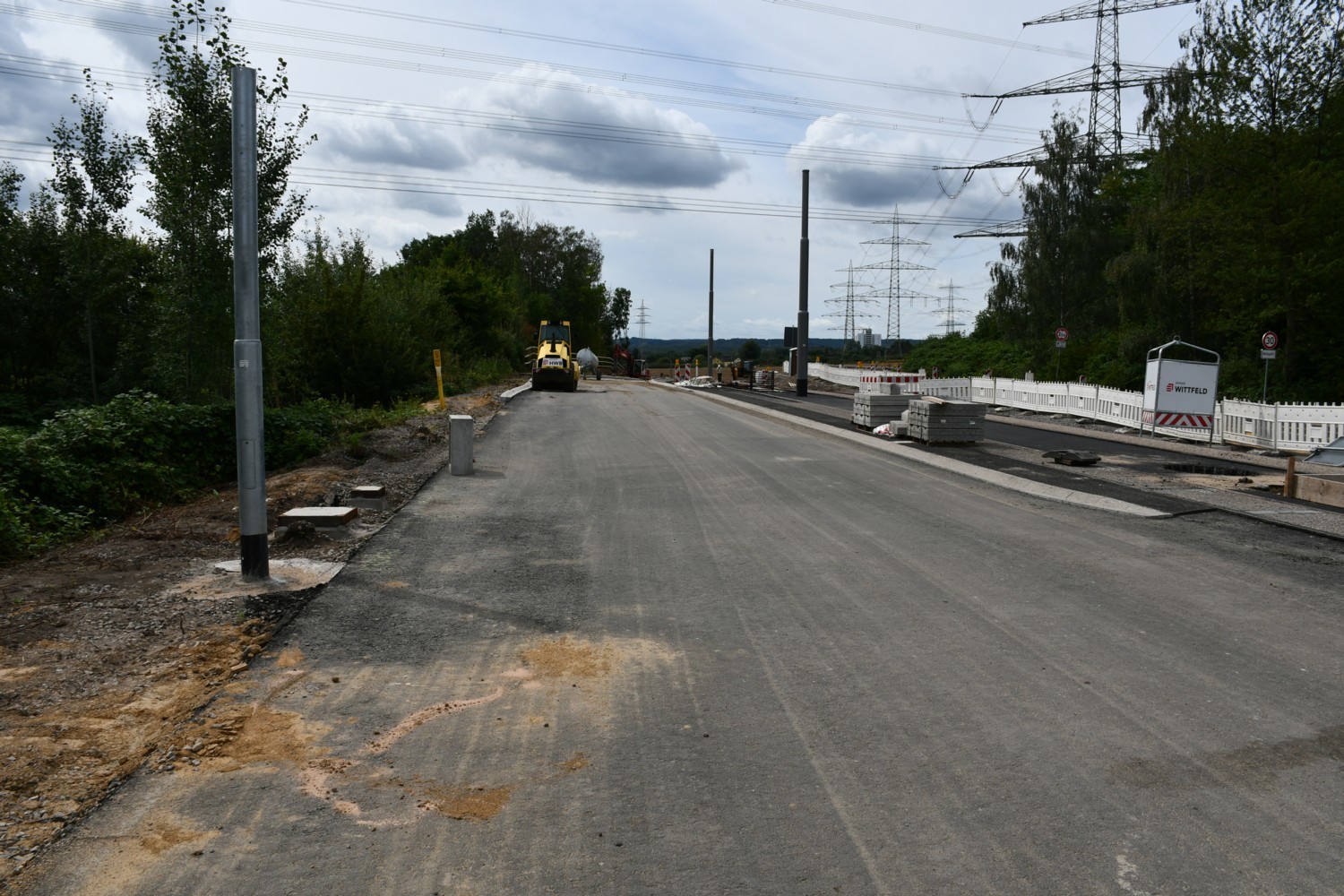

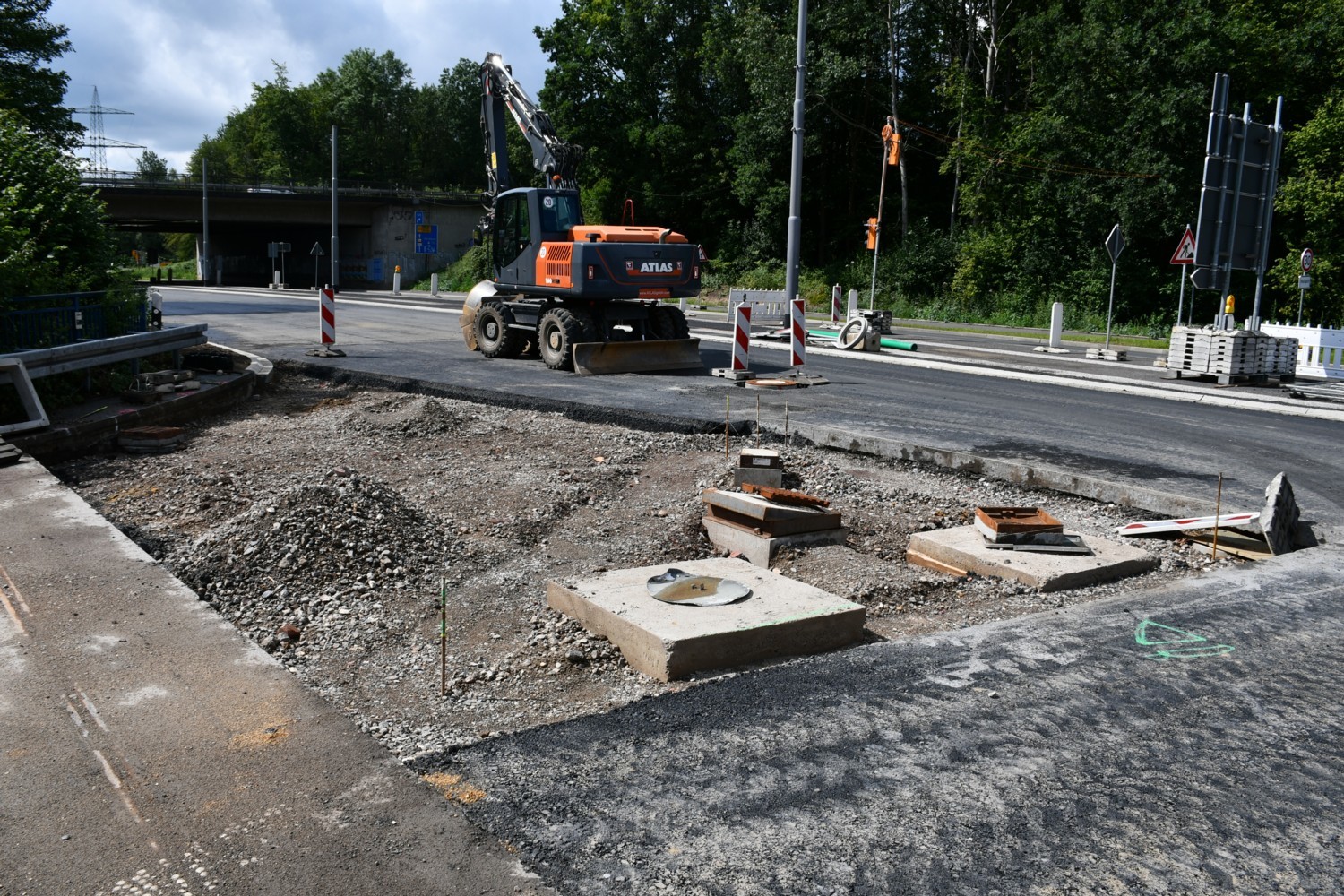

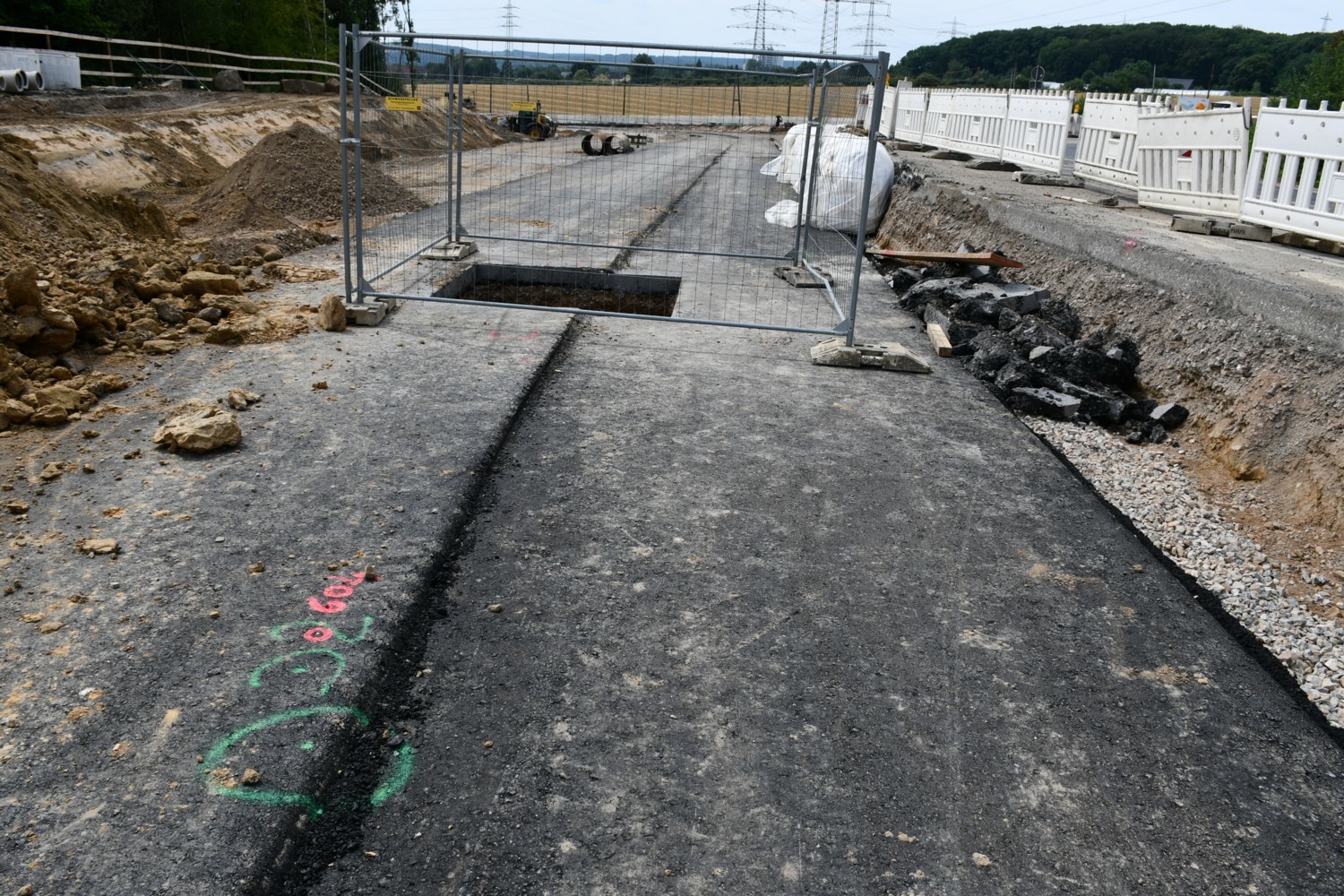

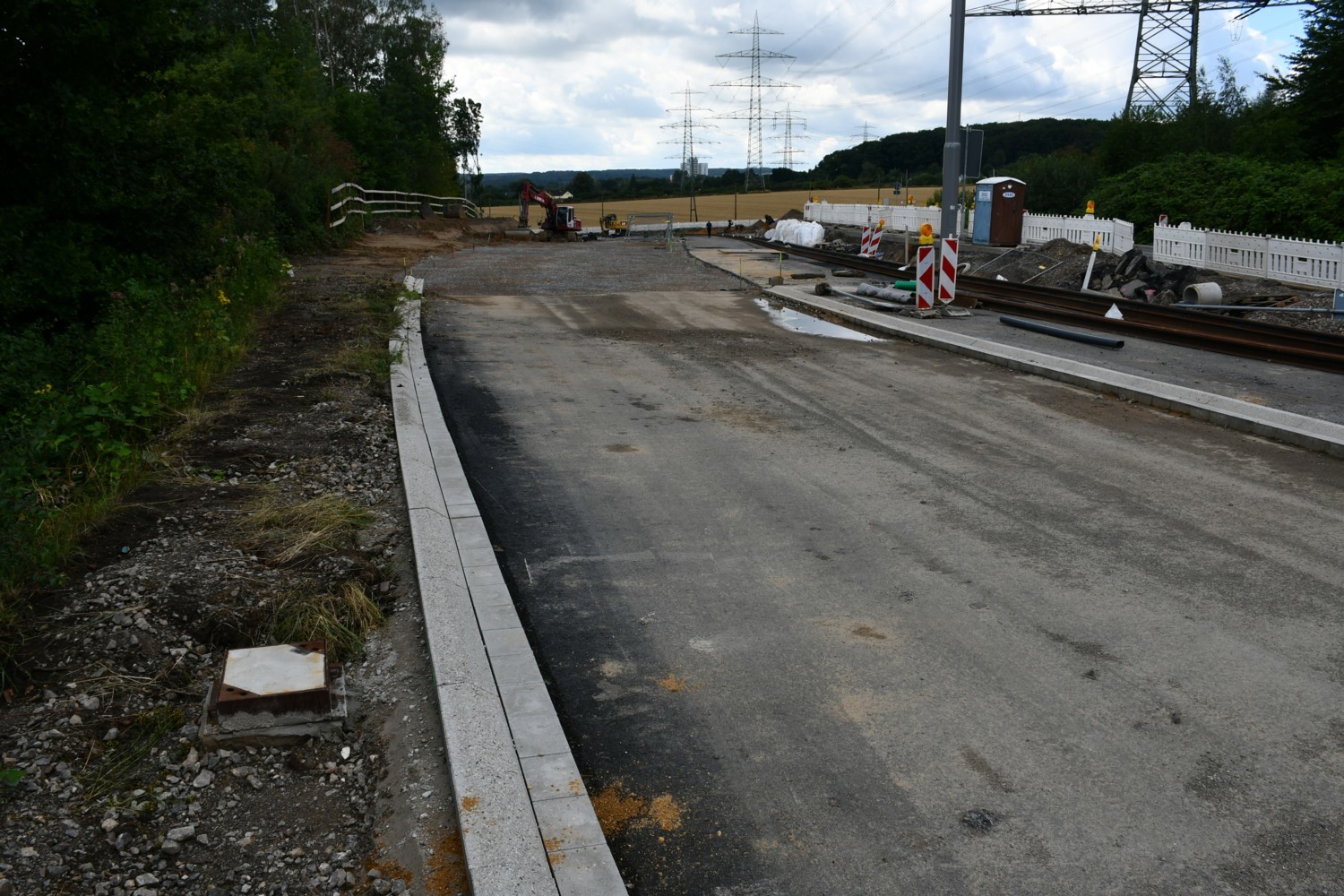

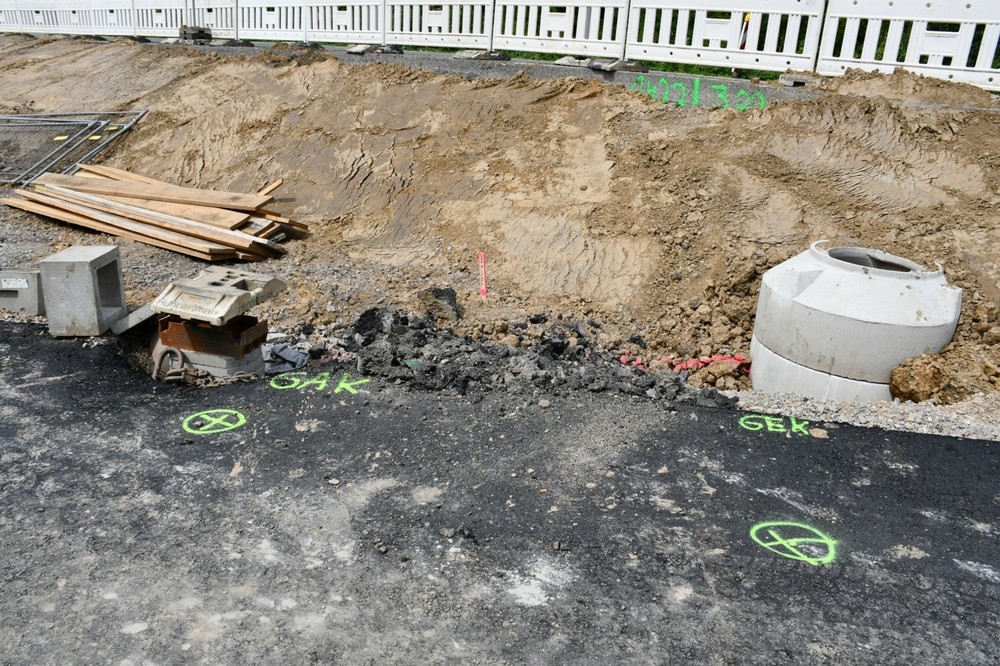

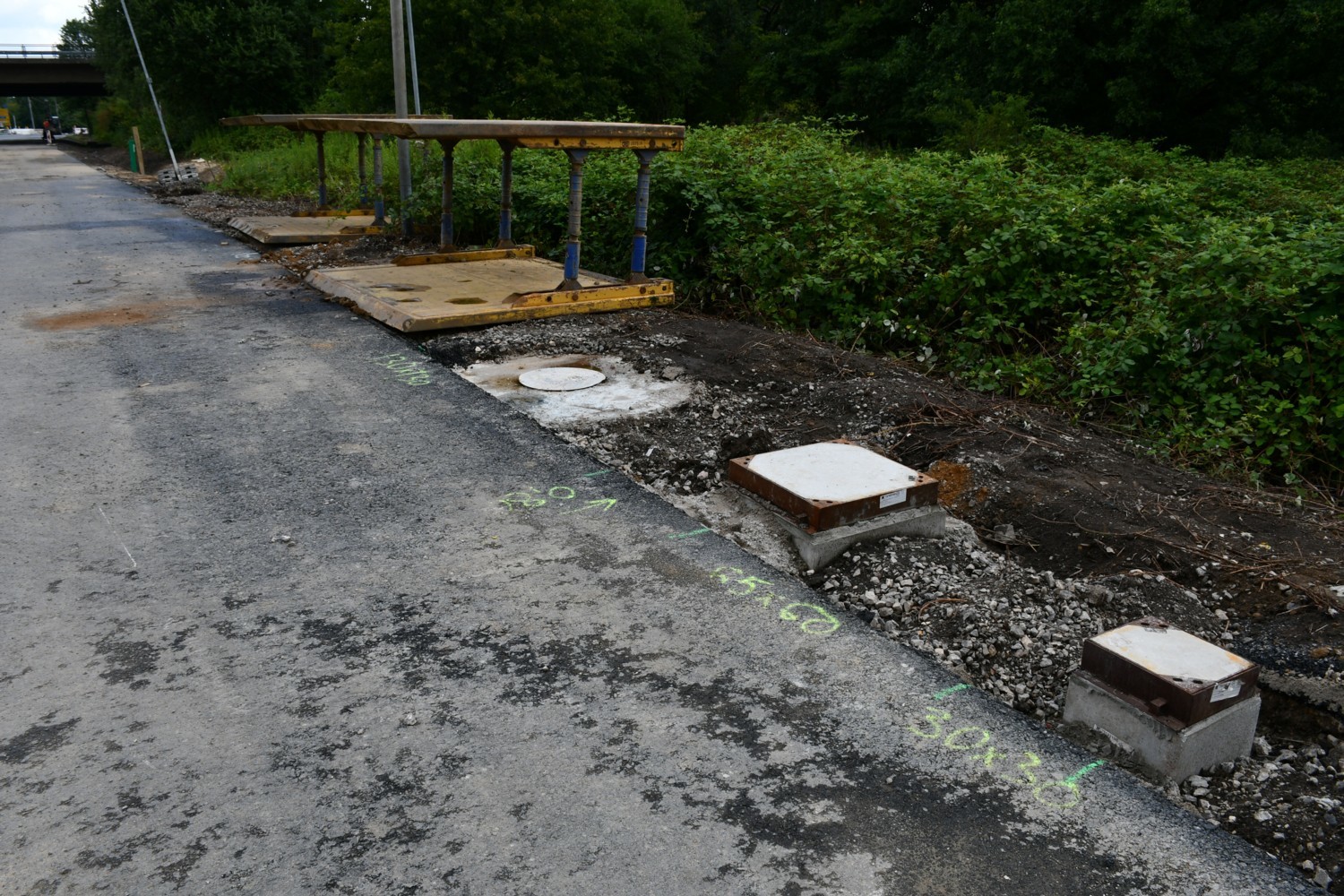

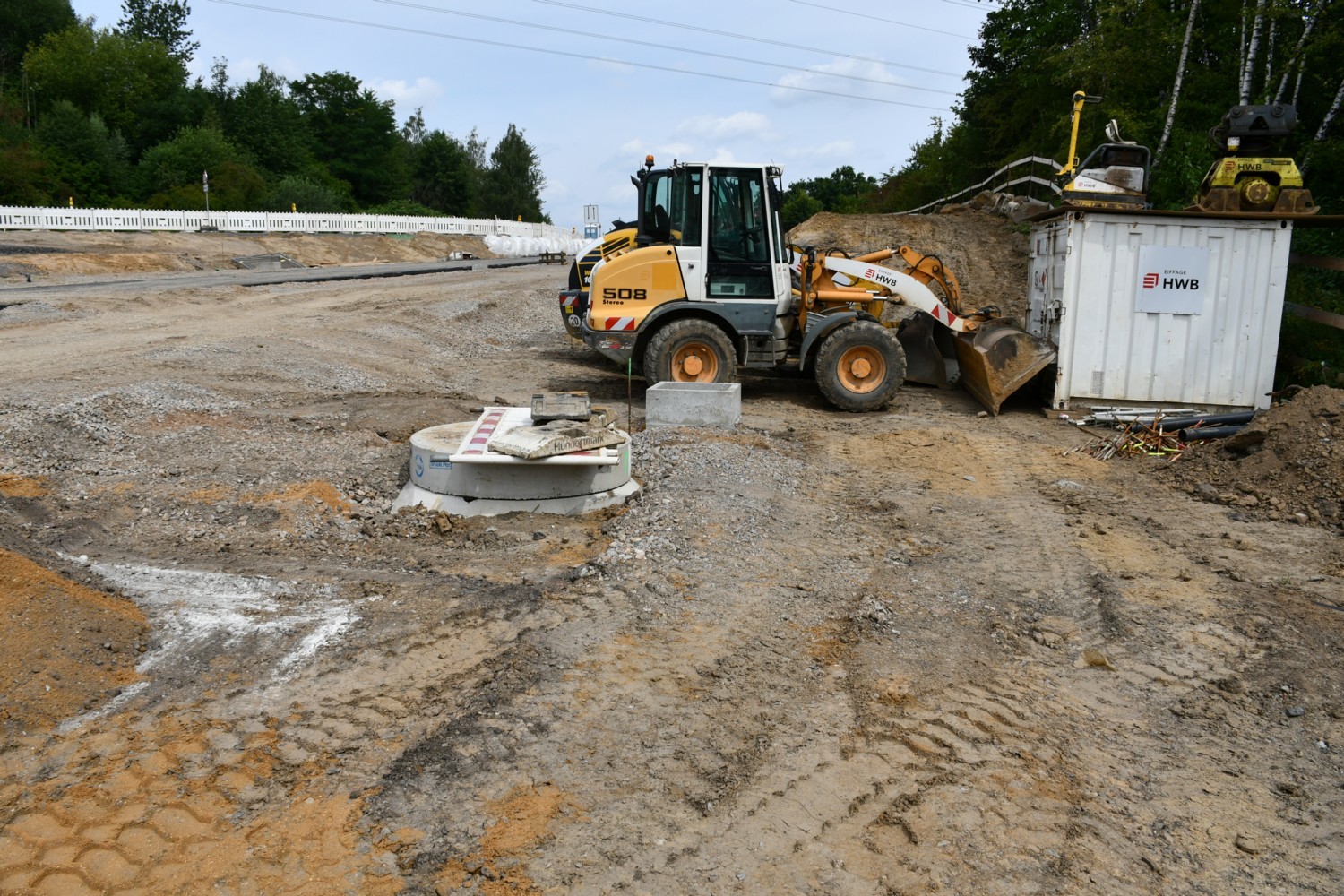

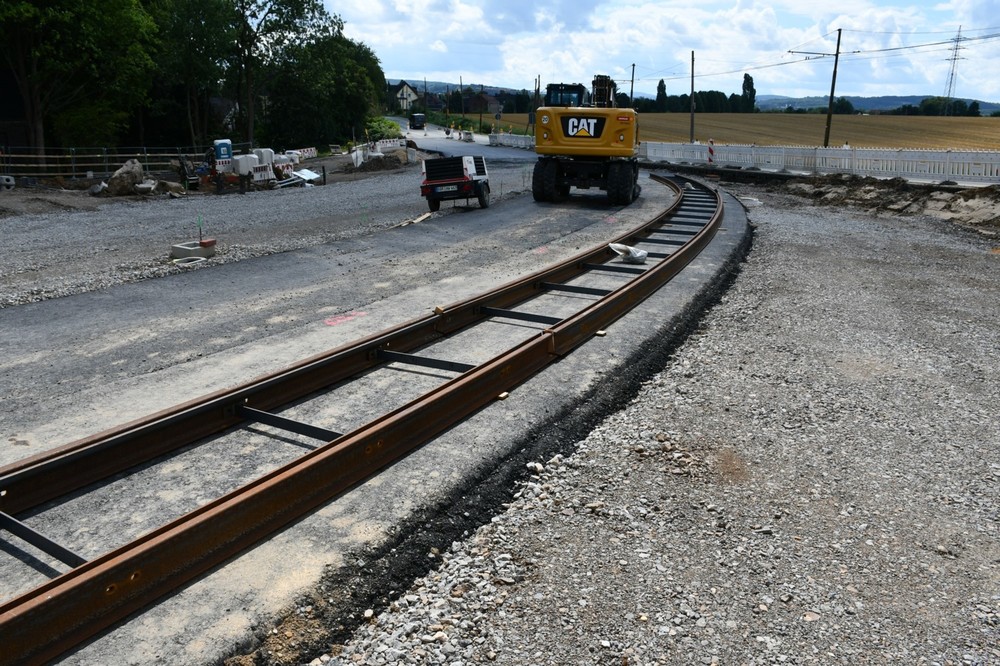

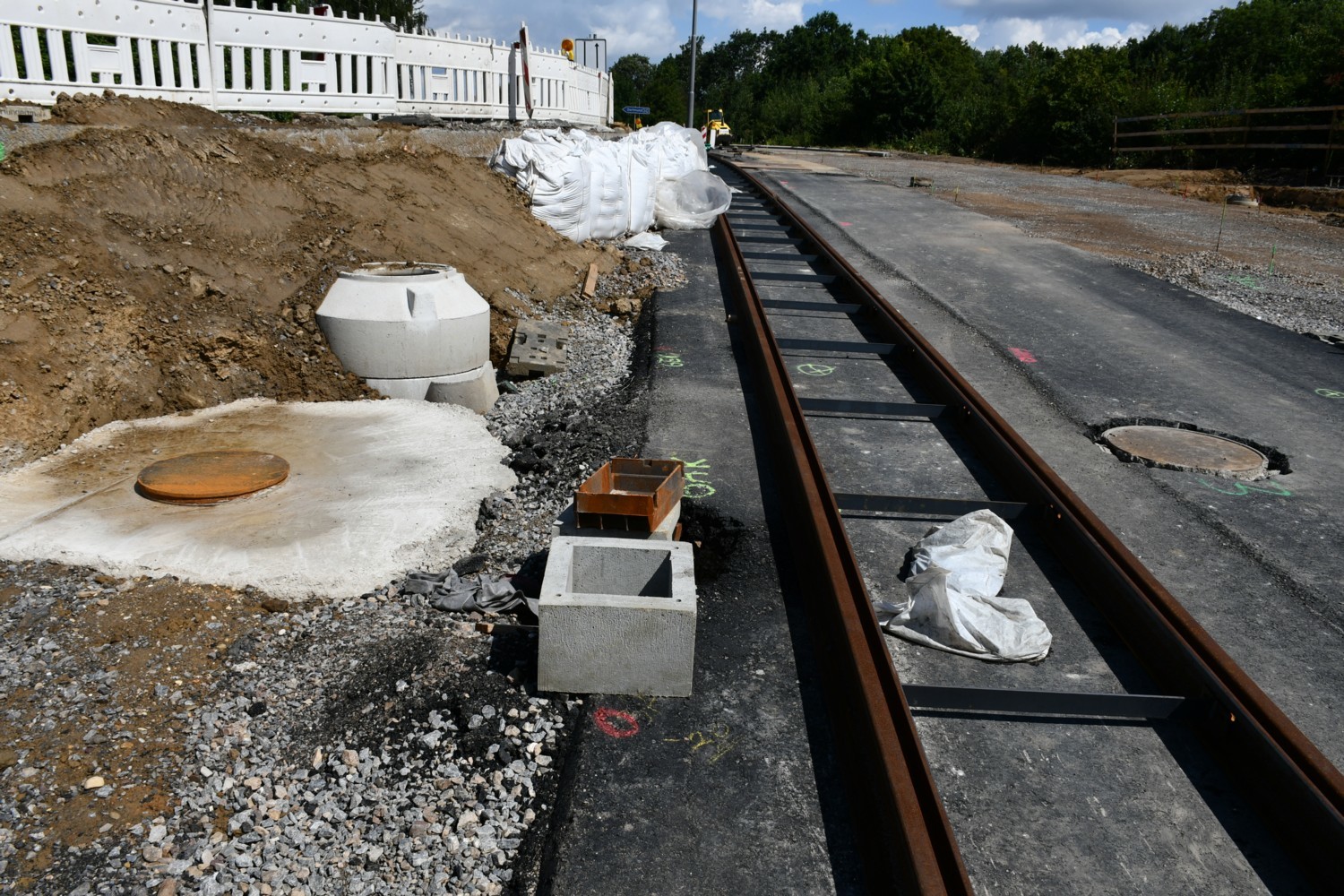

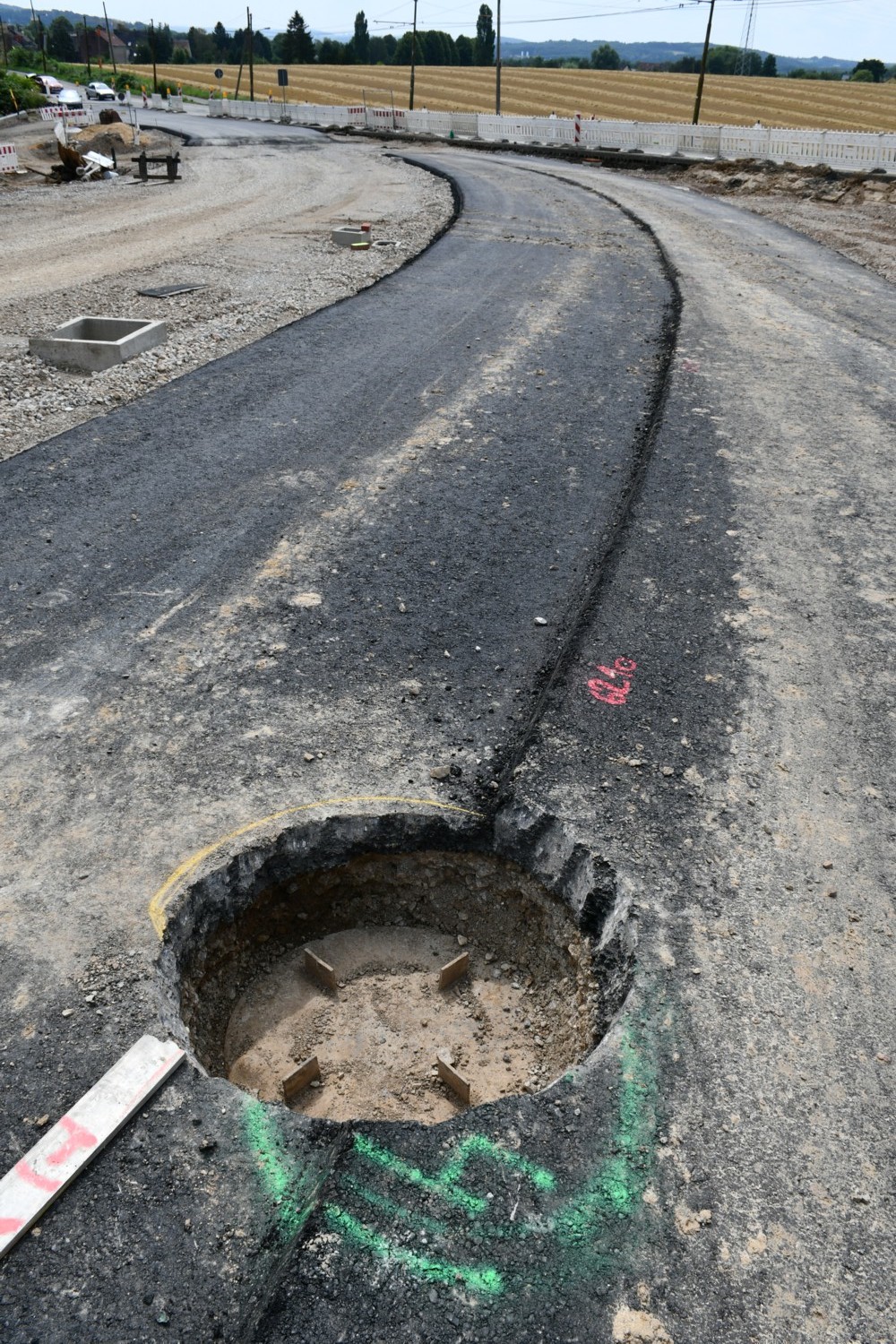

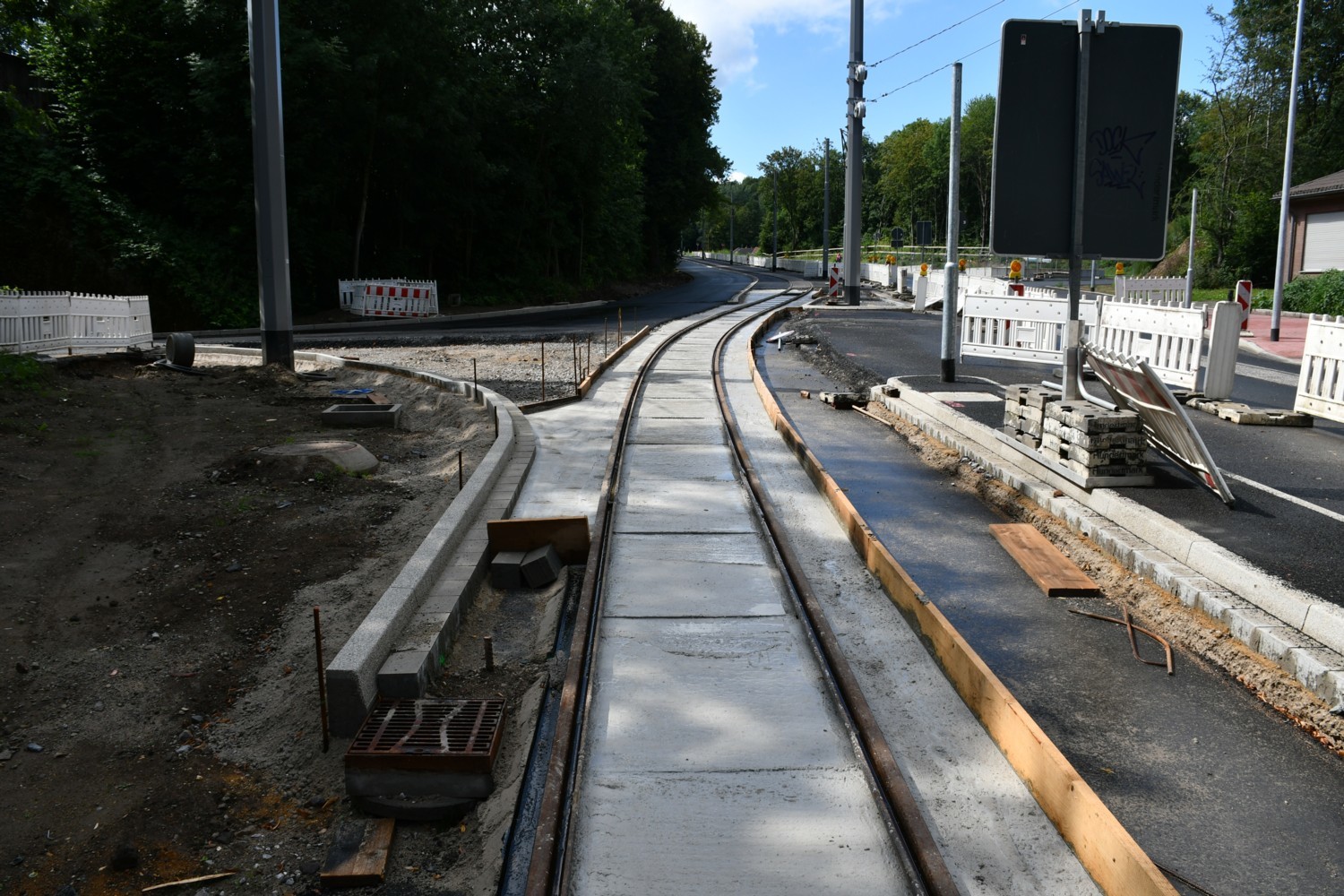

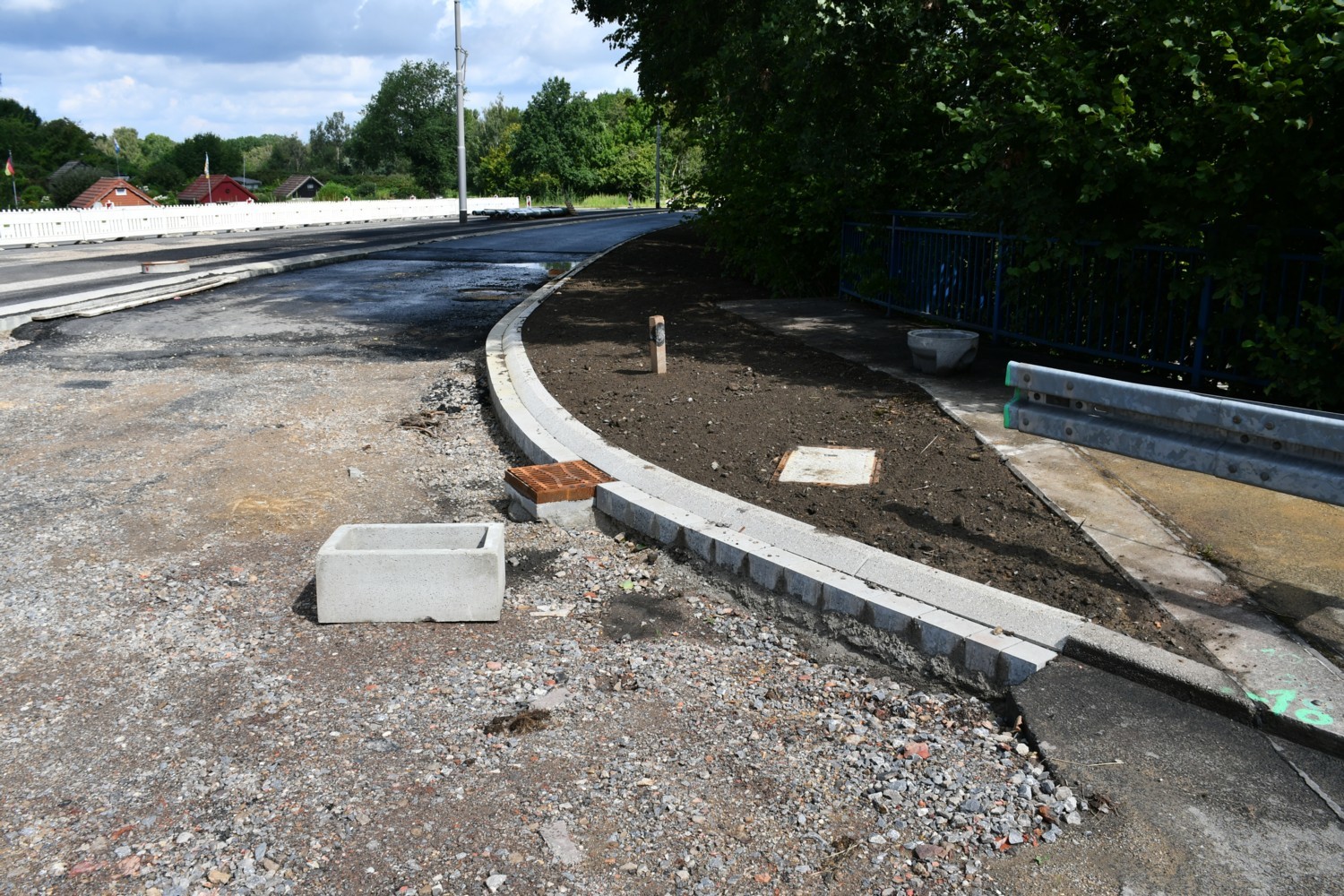

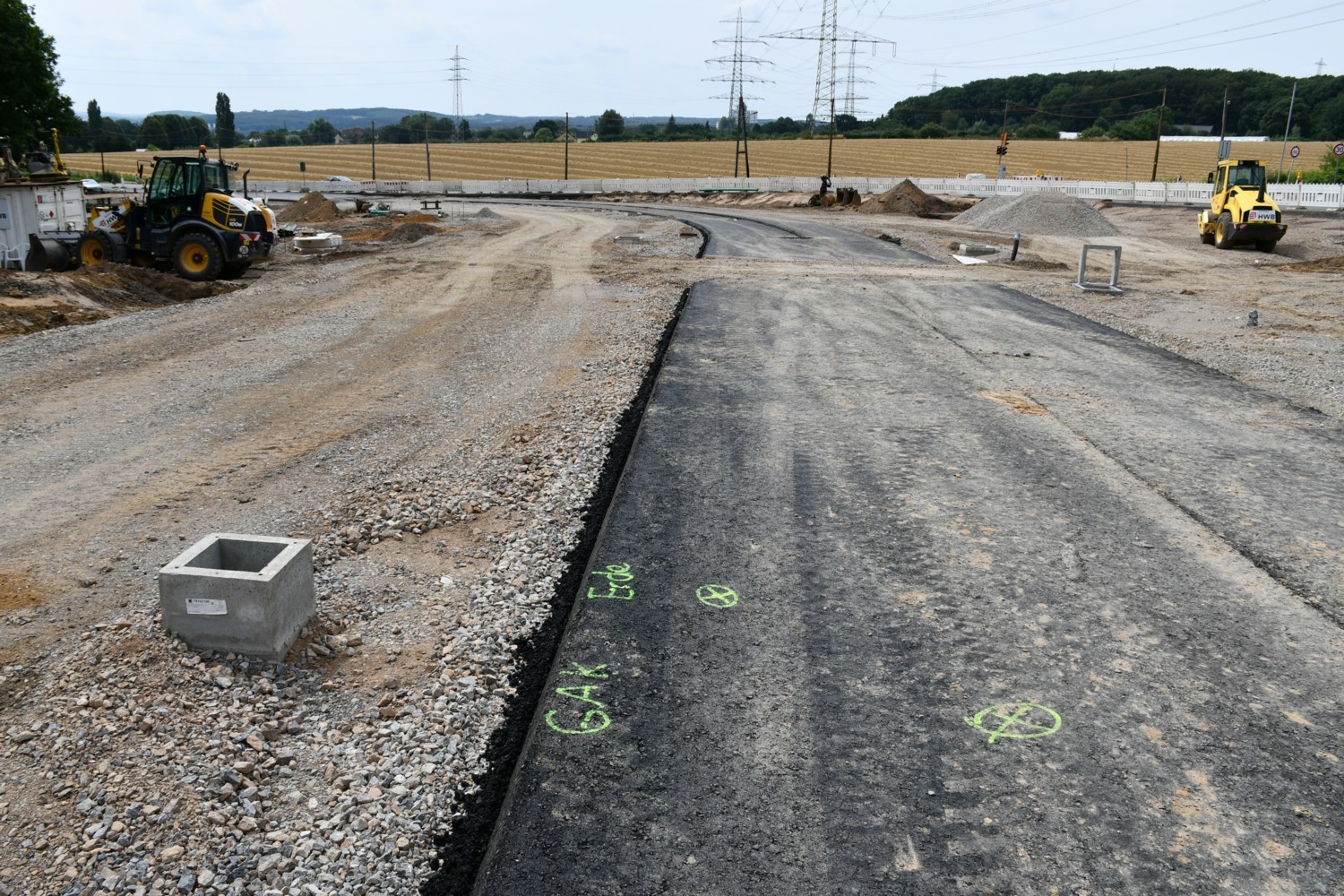

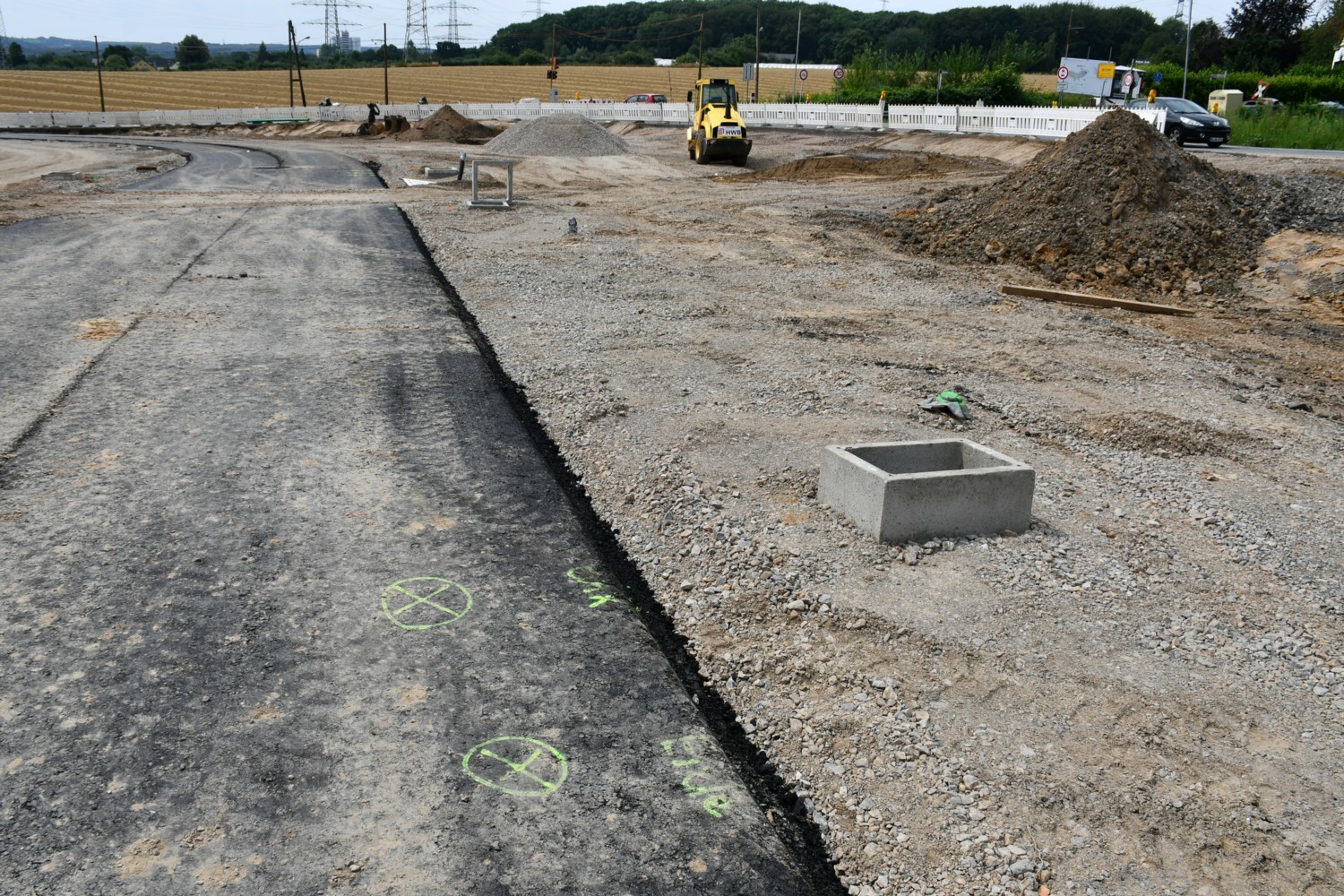

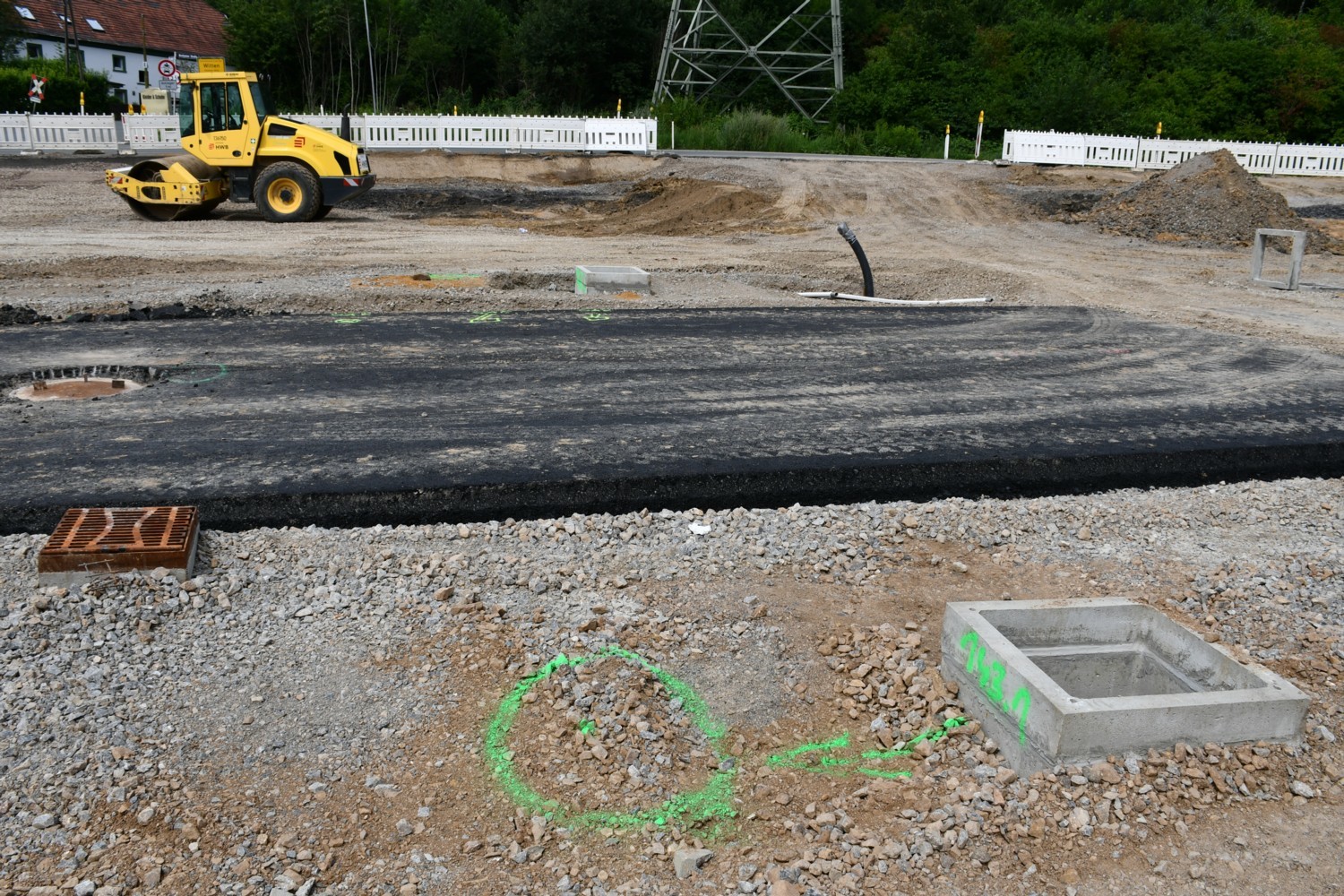

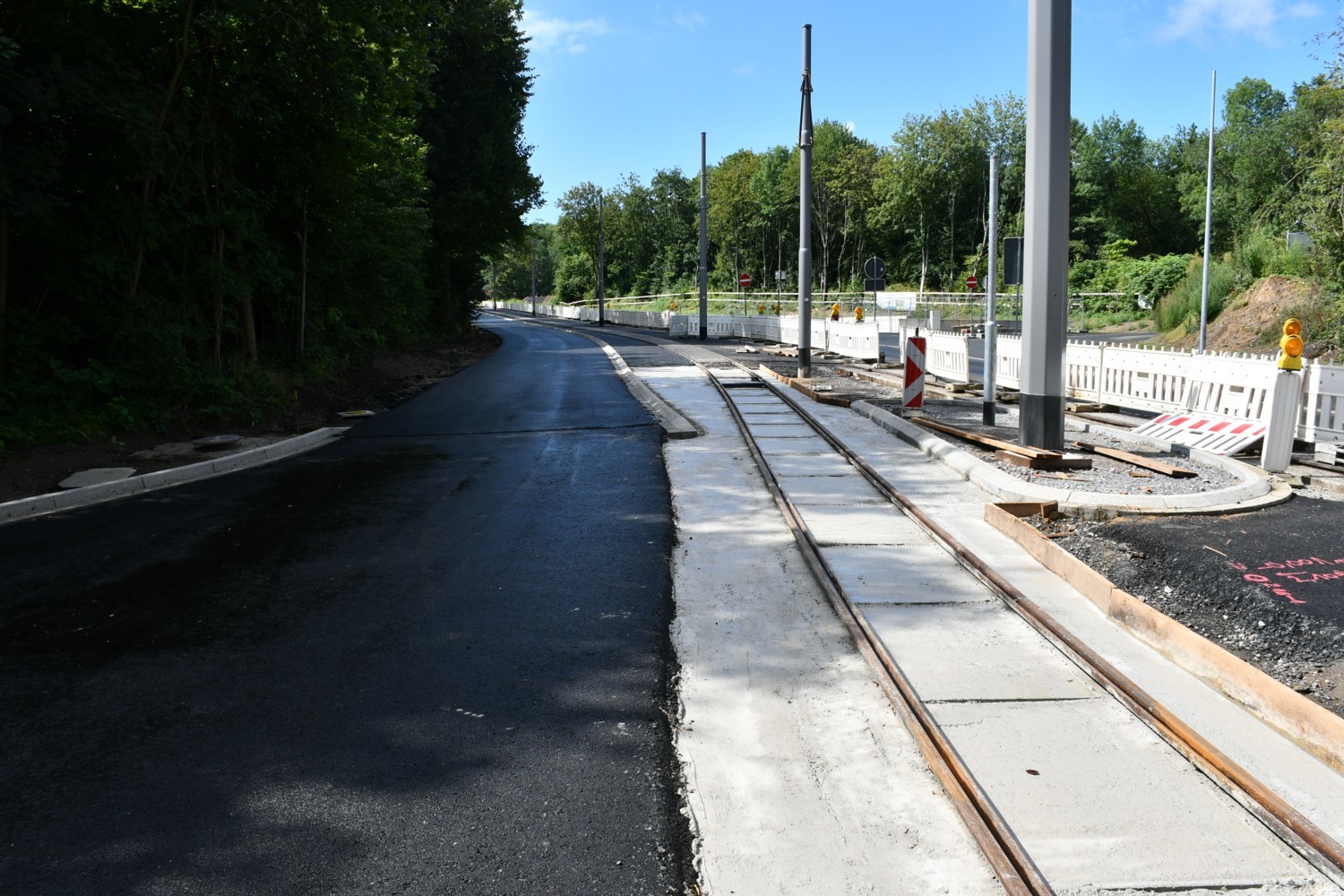

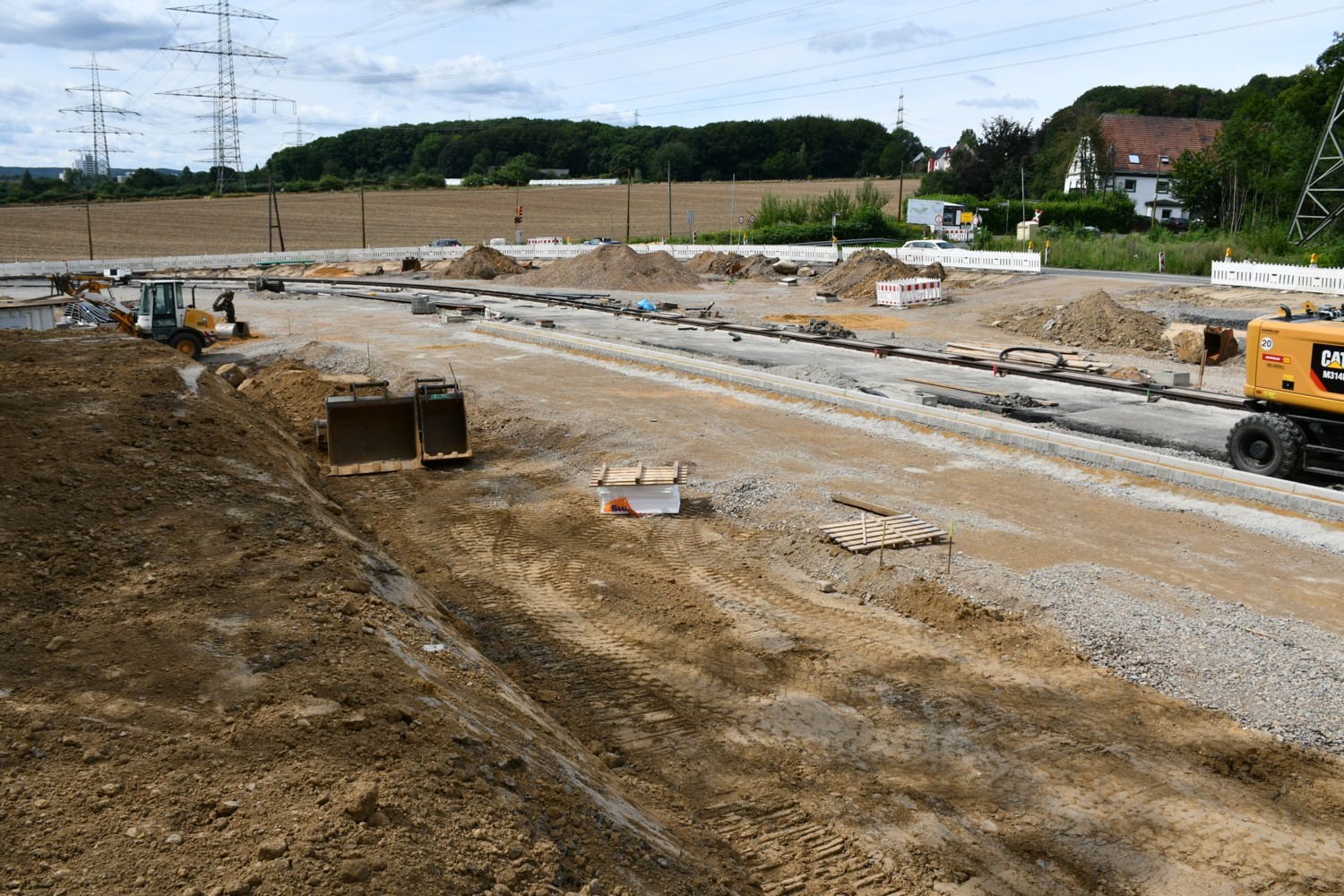

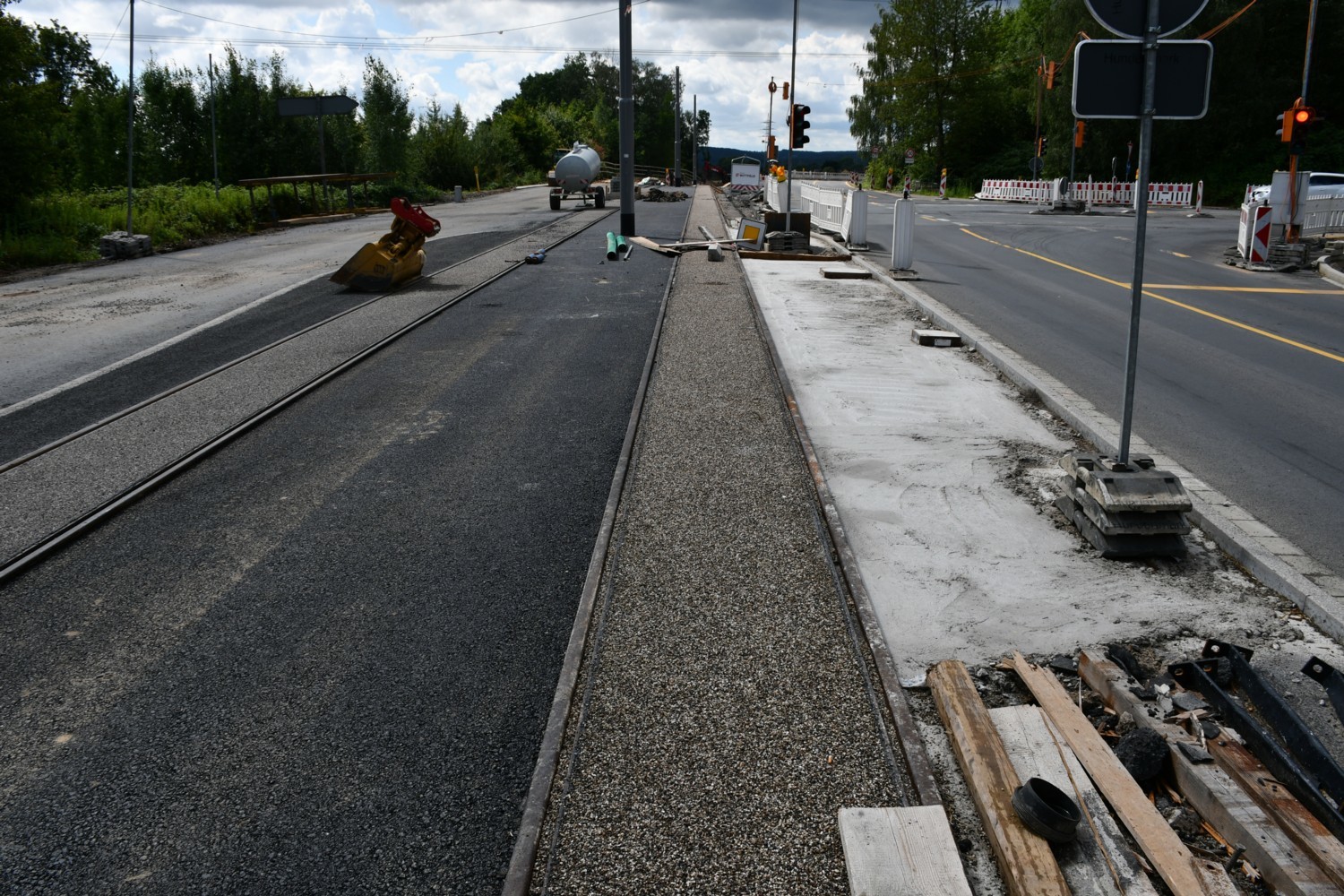

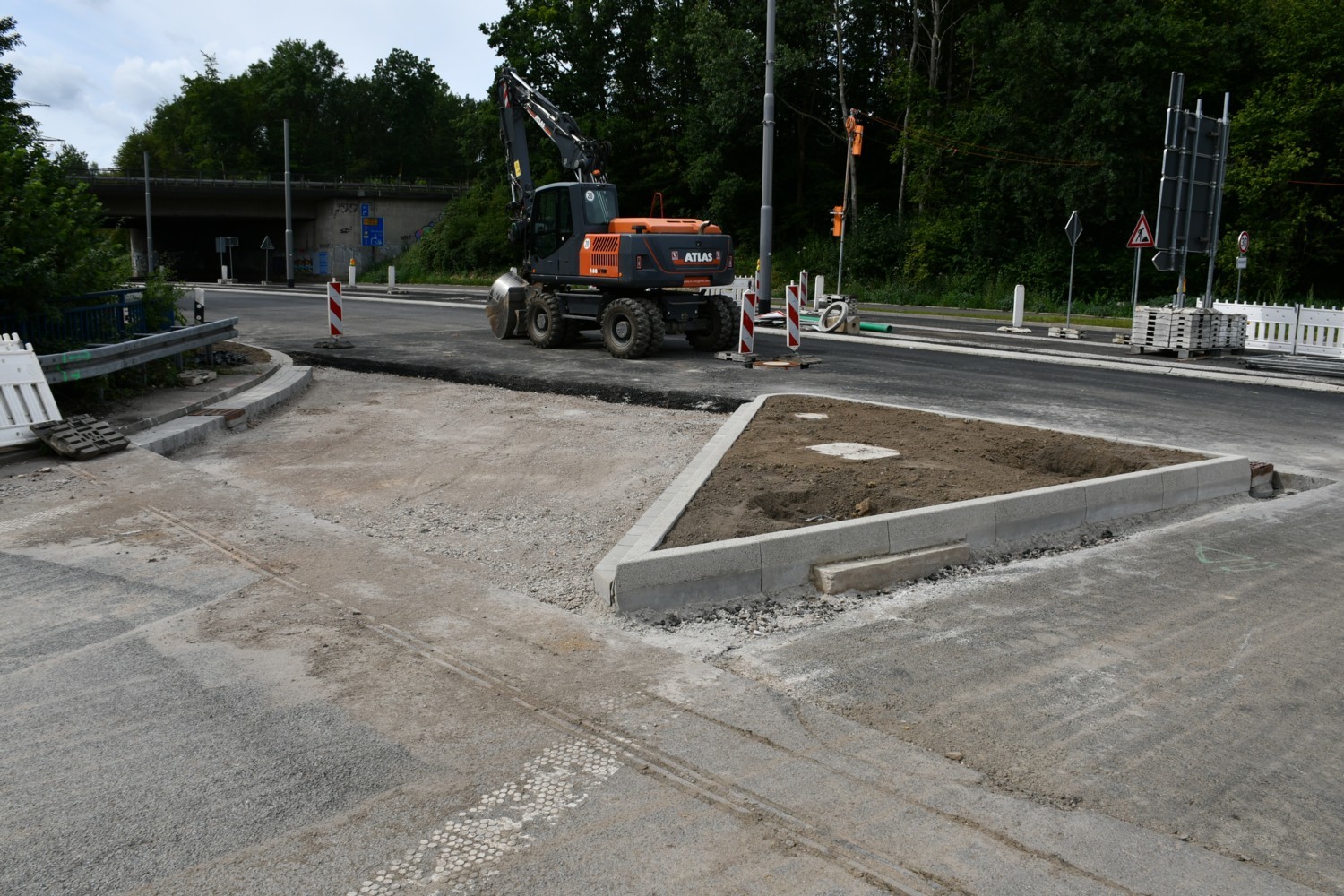

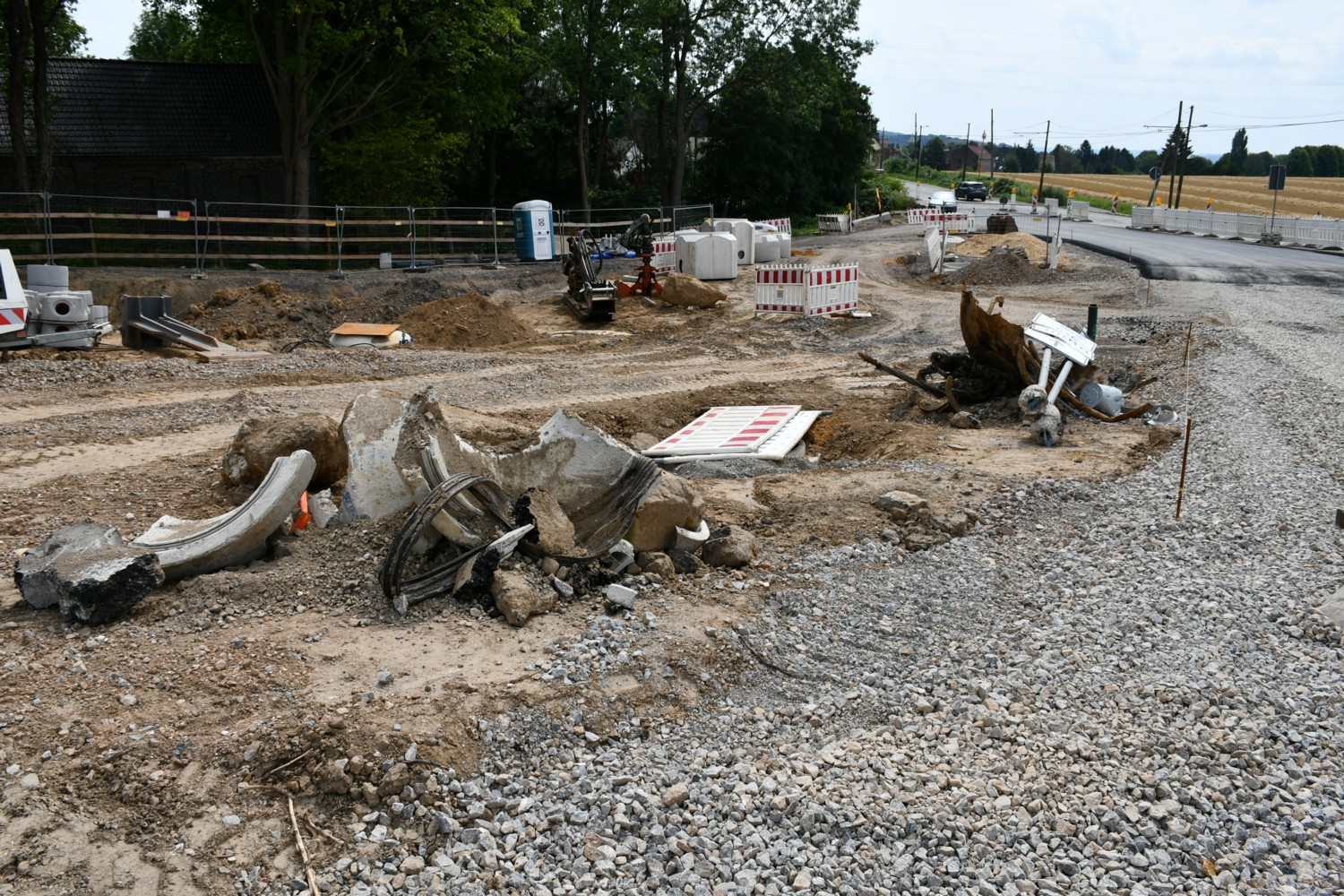

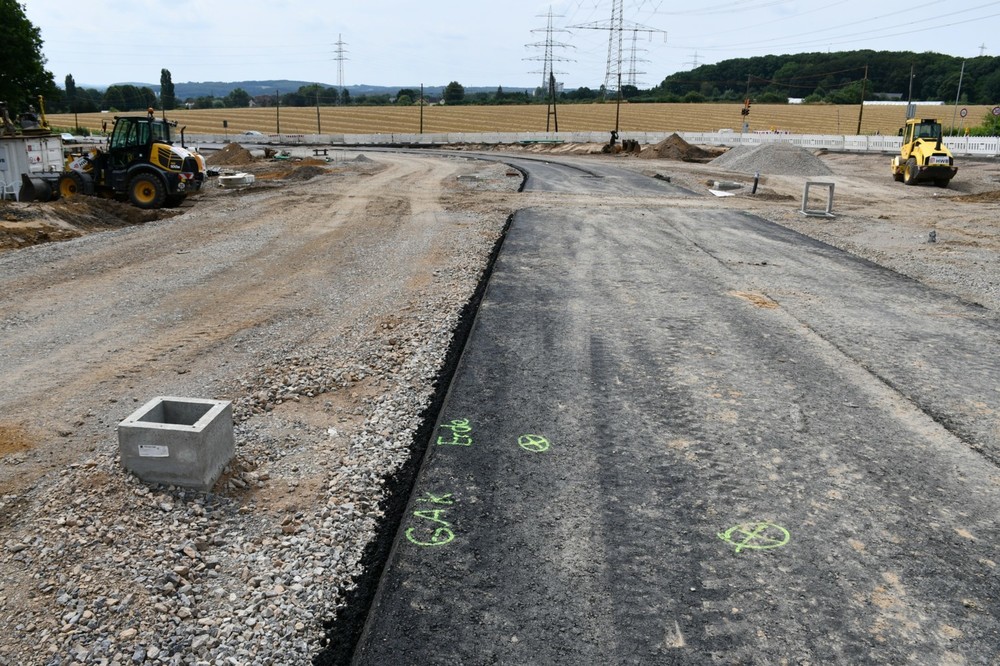

Mathias85 2.264 Geschrieben 28. Juli 2020 Autor Geschrieben 28. Juli 2020 Im Bereich der Haltestelle waren einige Markierungen u.a. für Gleisanschlusskästen, Entwässerungskästen und Erdung aufgemalt. Dort, wo die beiden Radlader stehen, ist ein Fußgängerüberweg geplant. 1 2 Zitieren

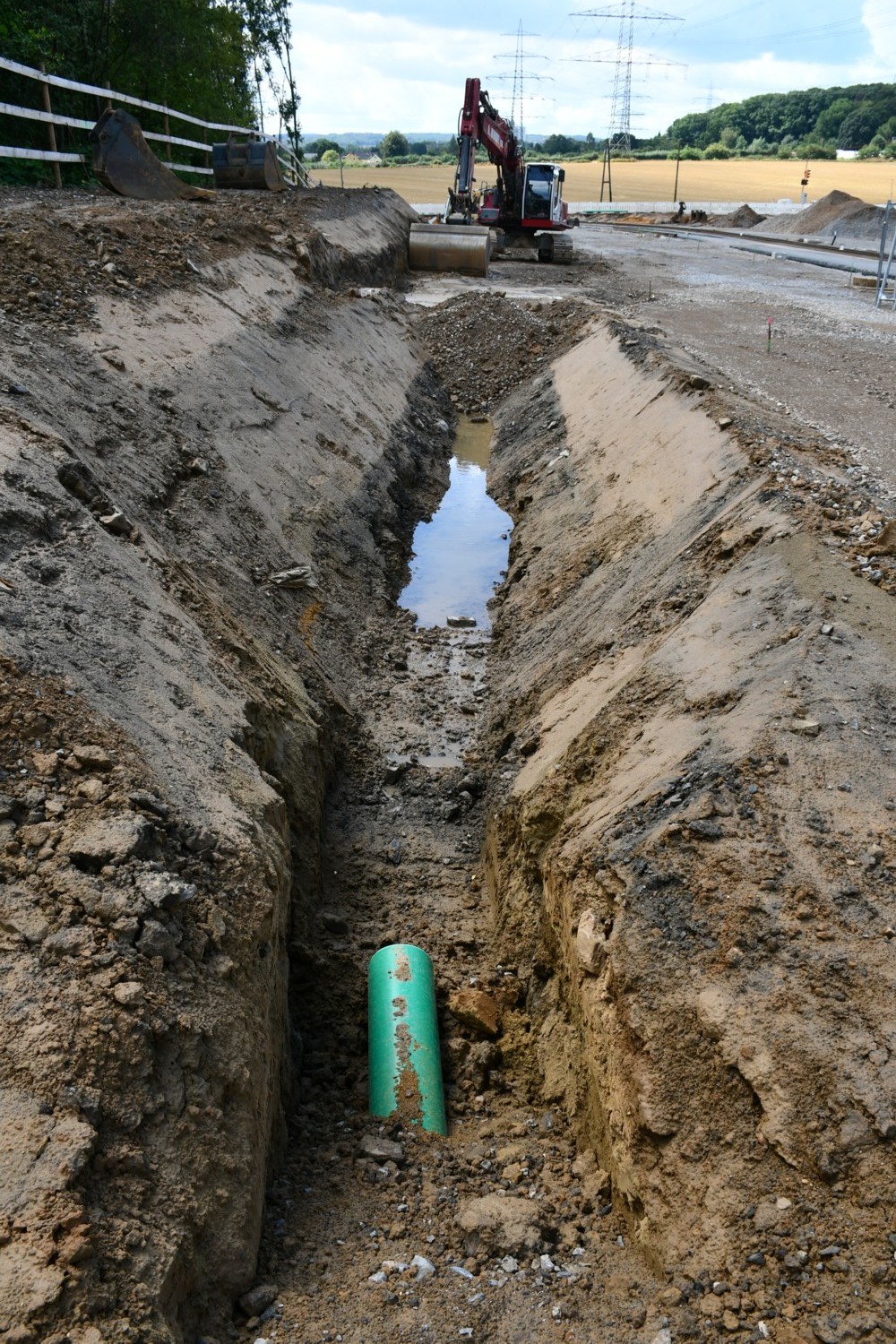

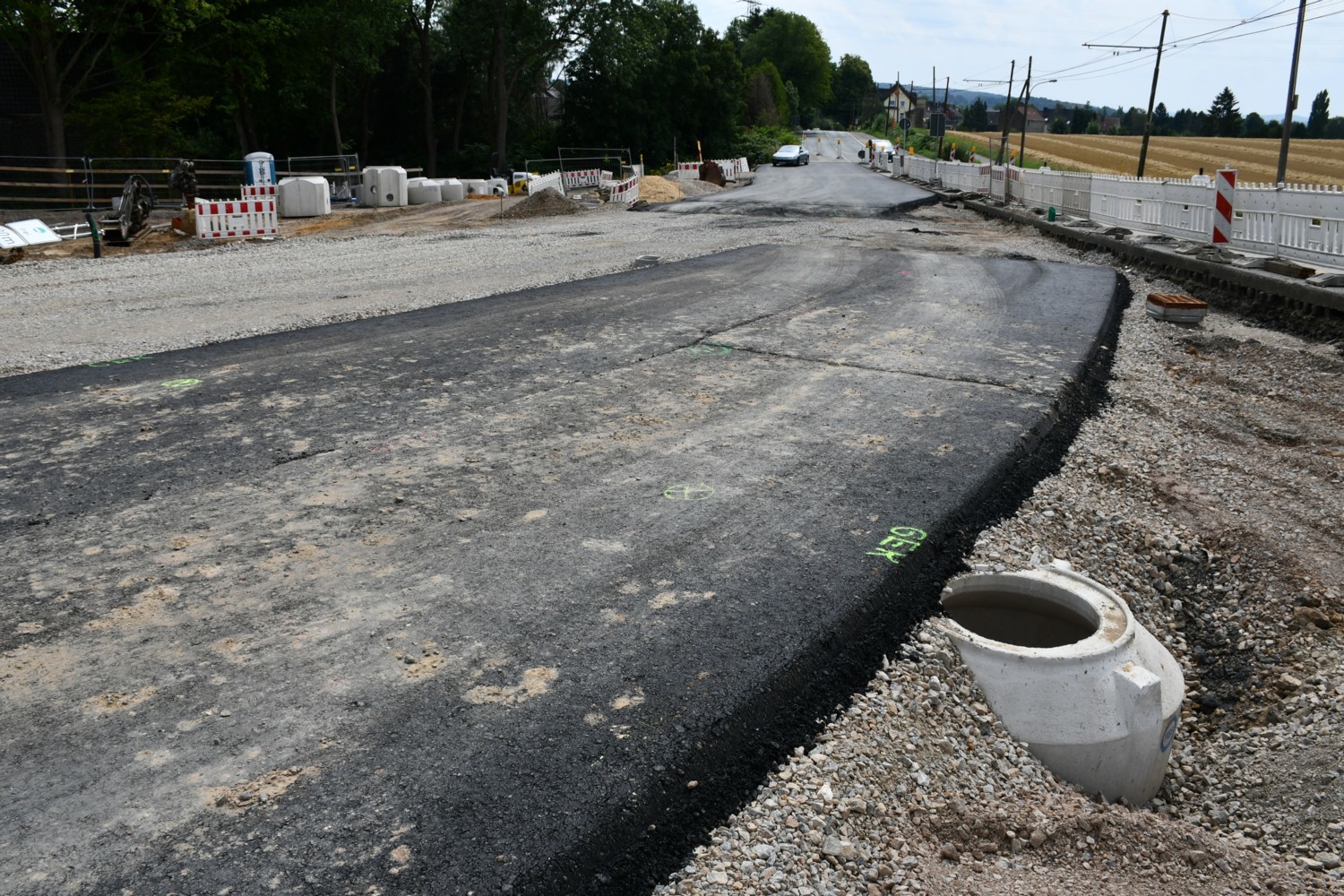

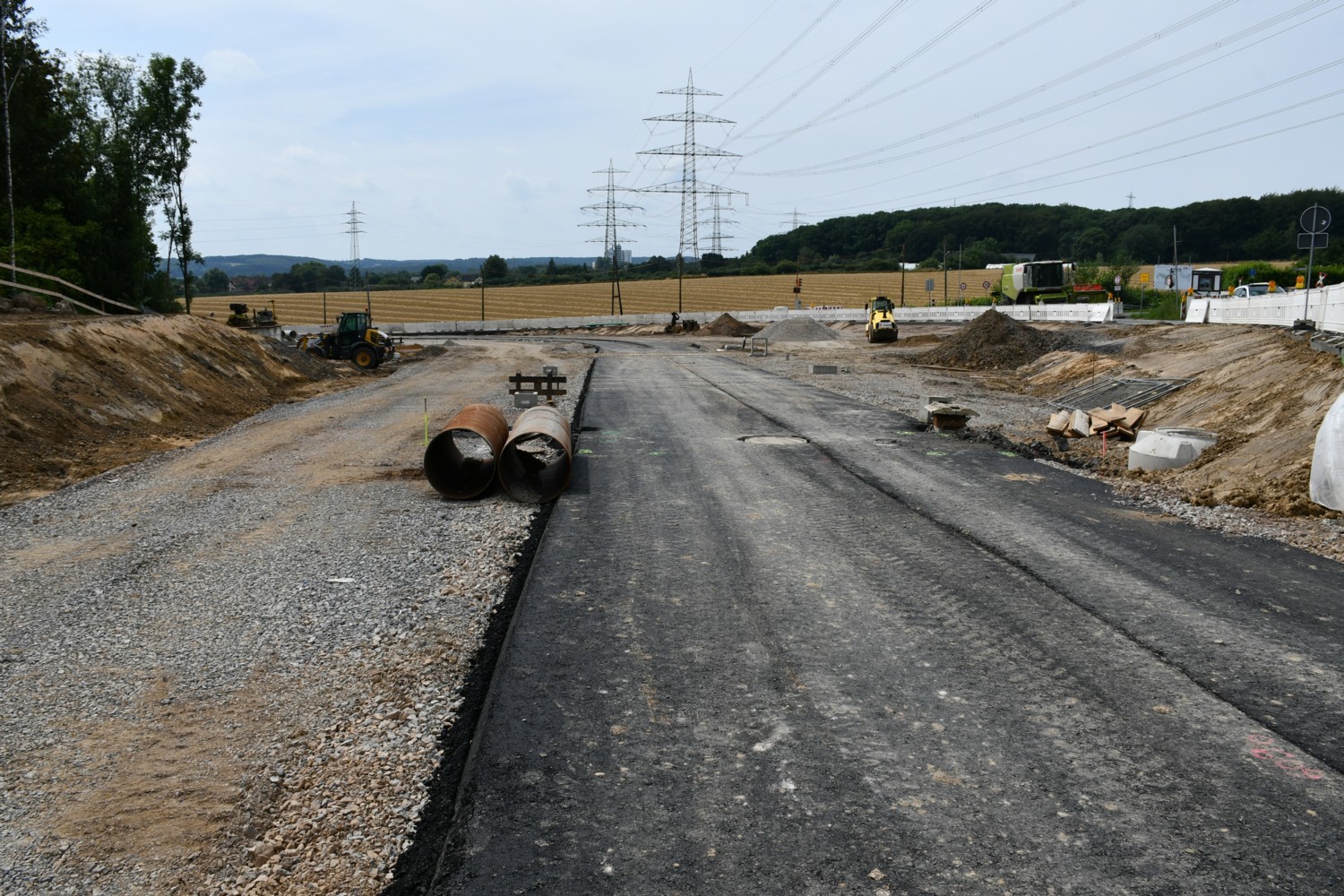

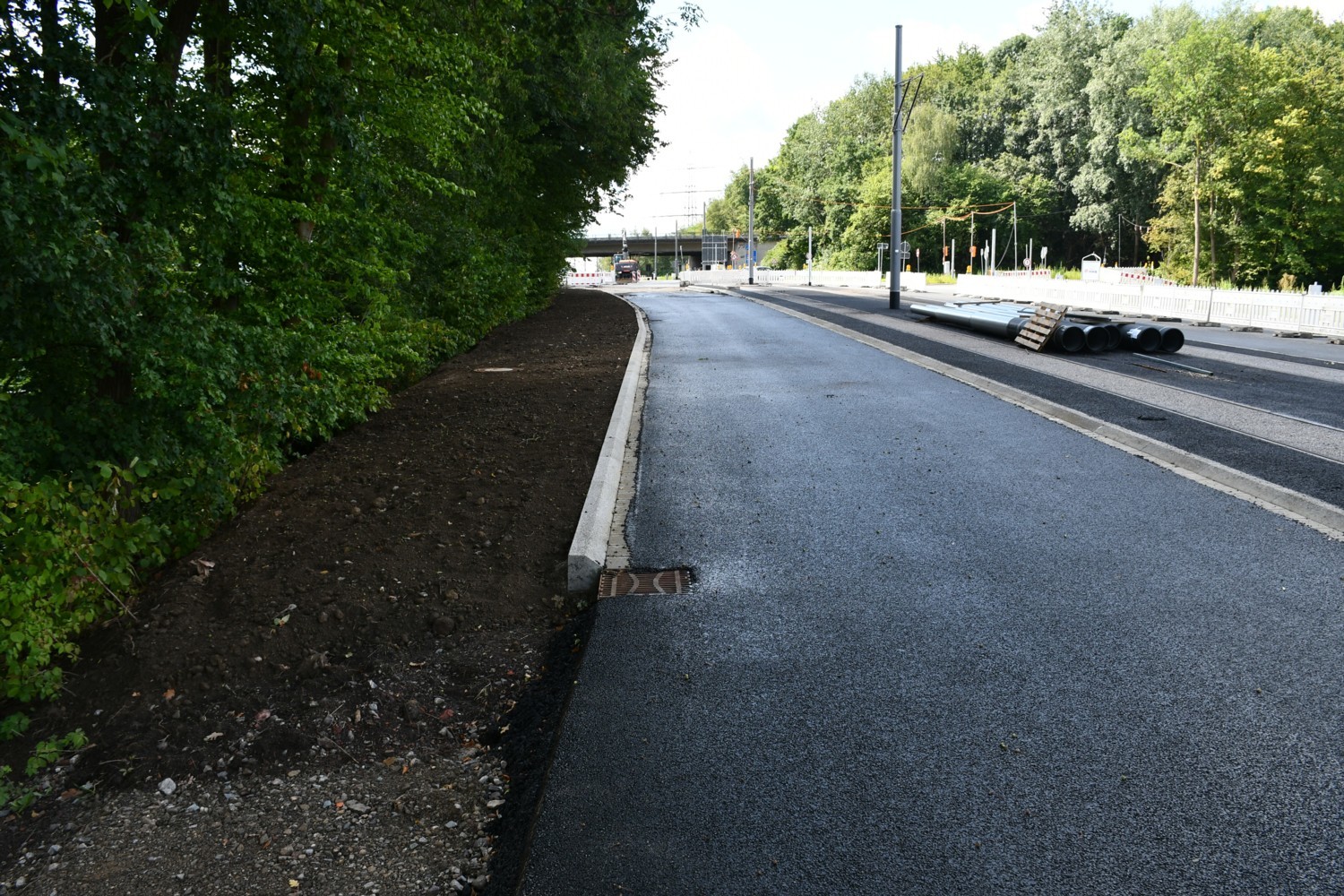

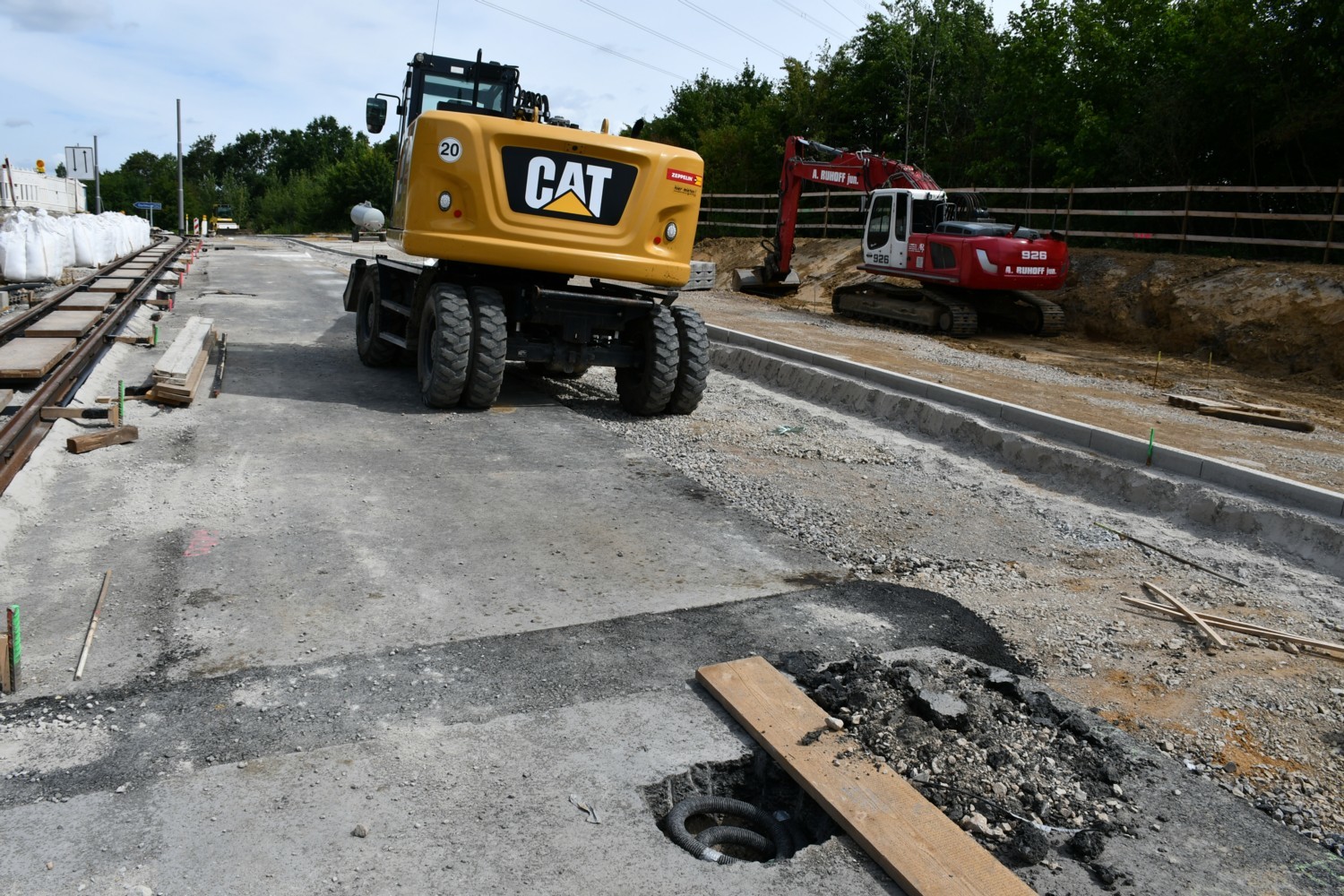

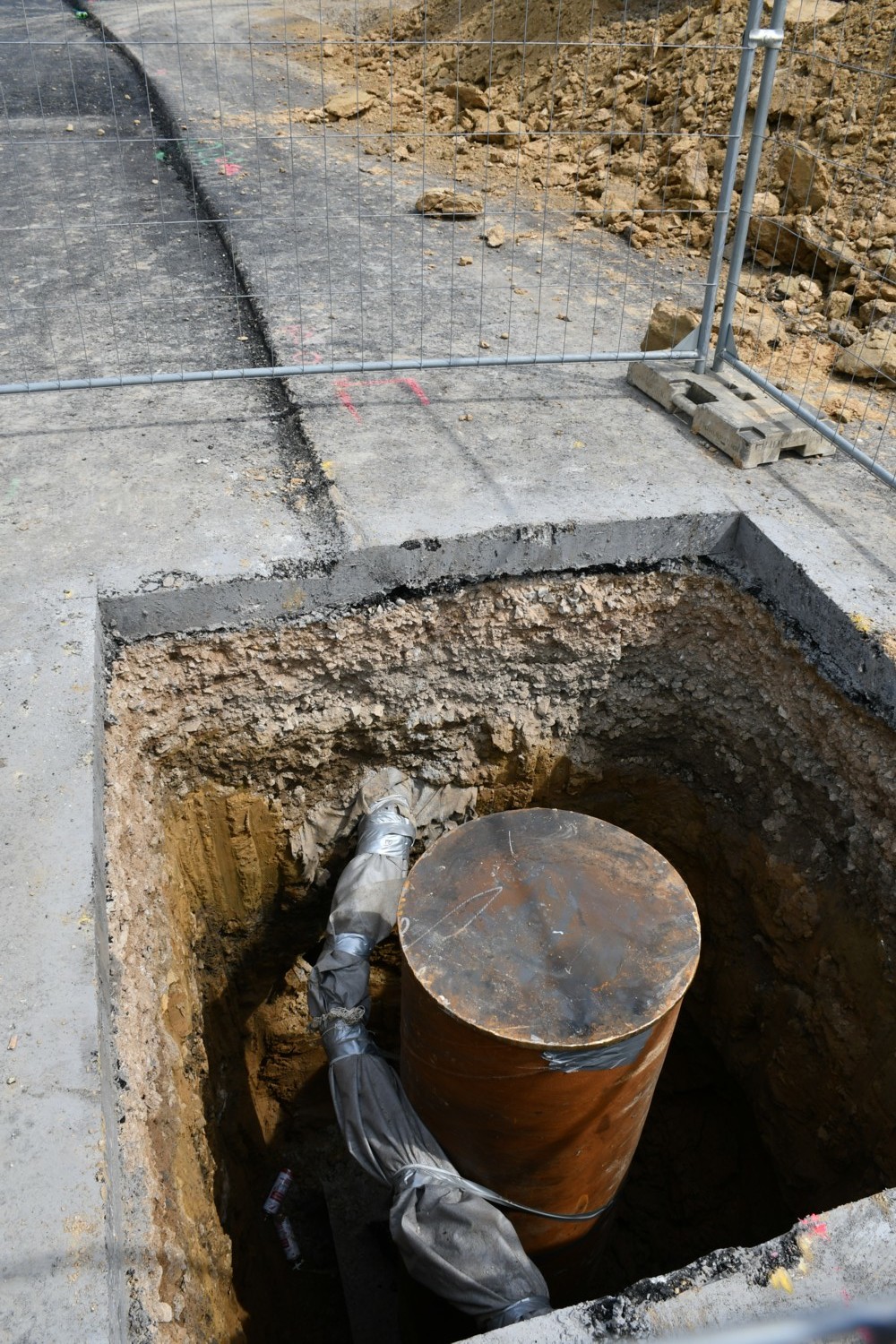

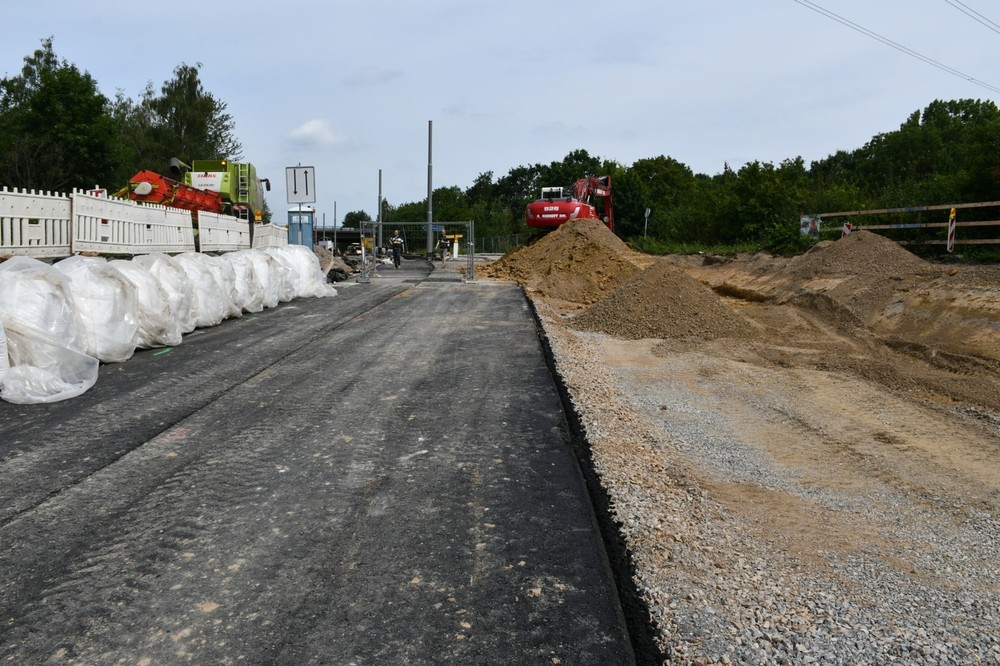

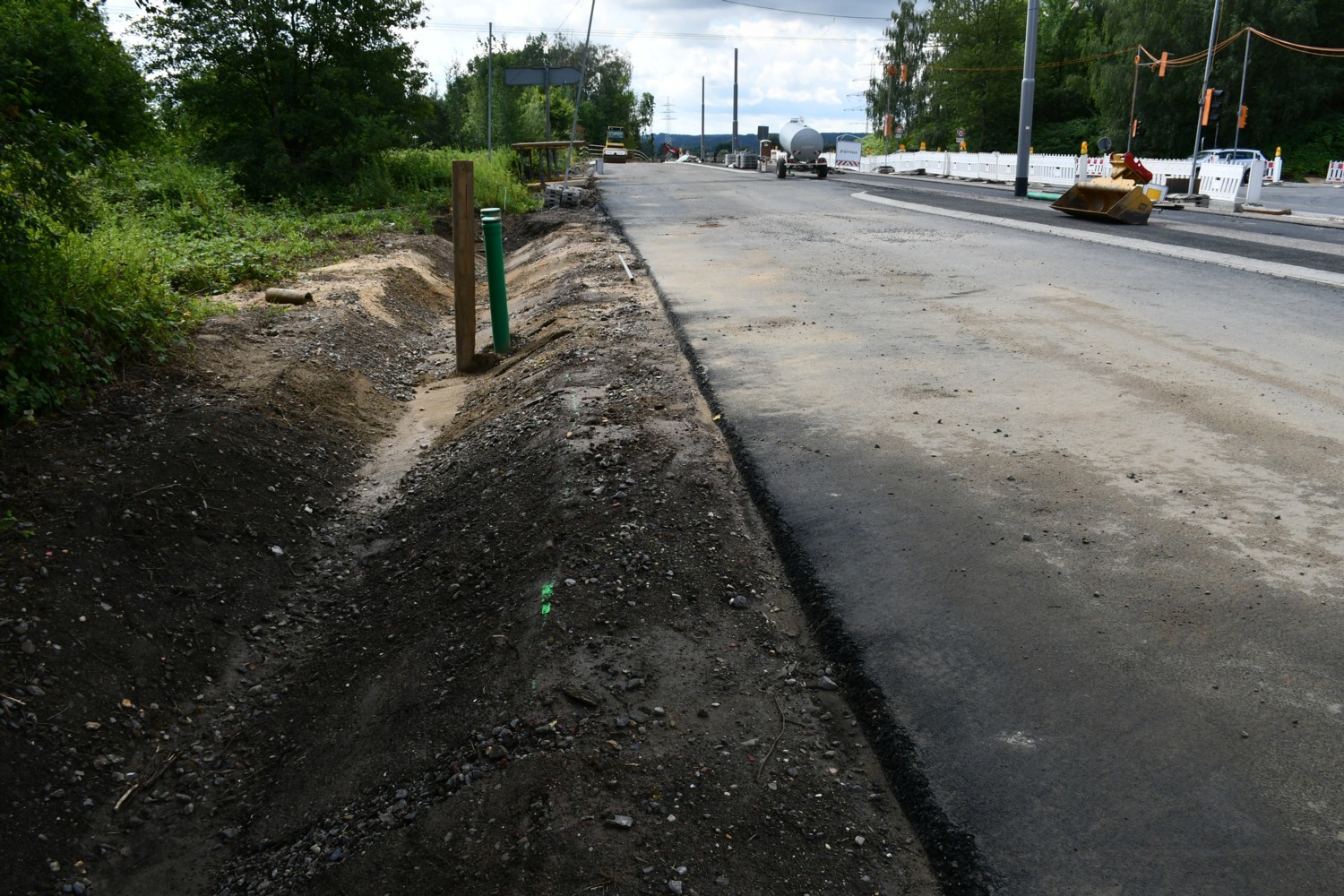

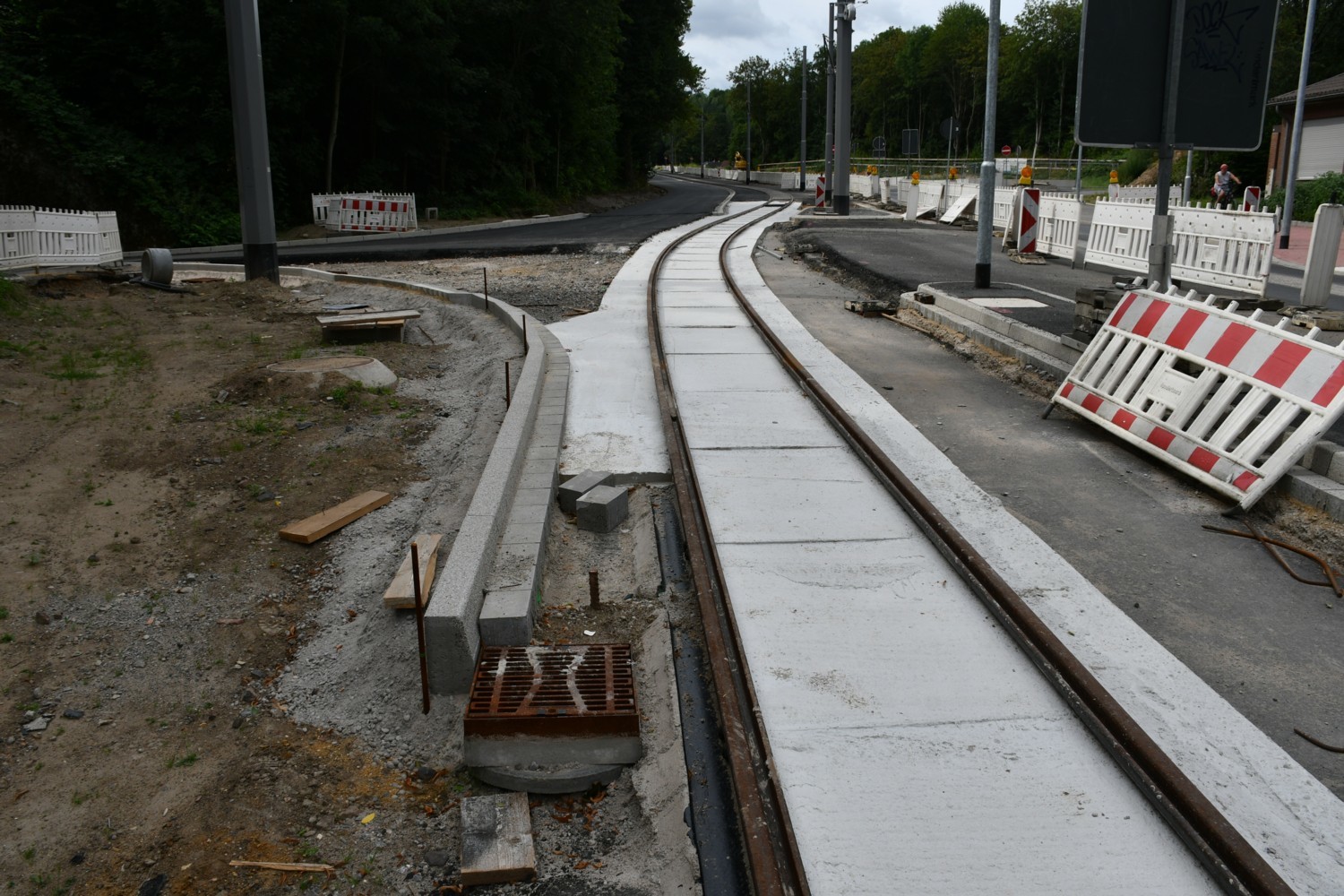

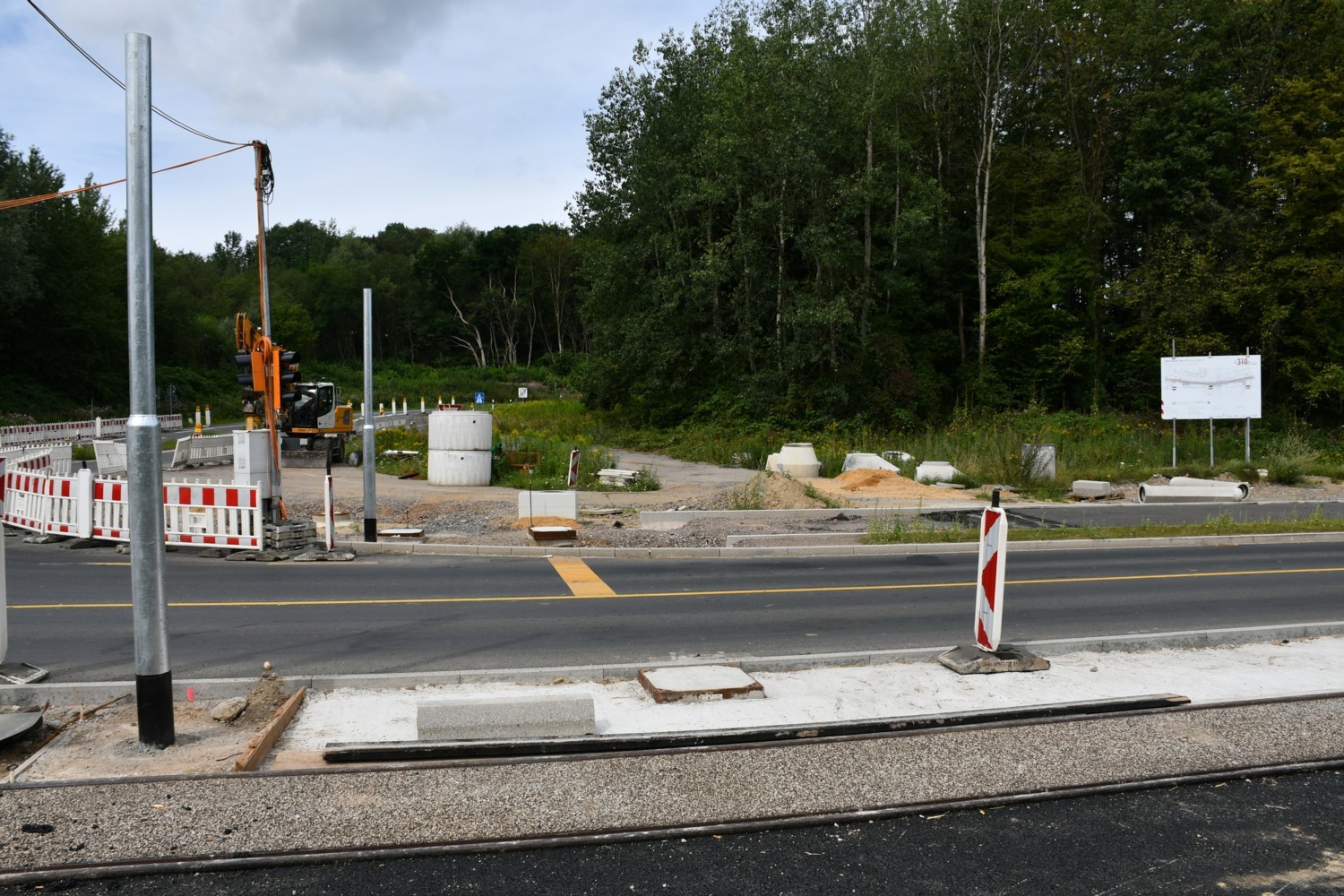

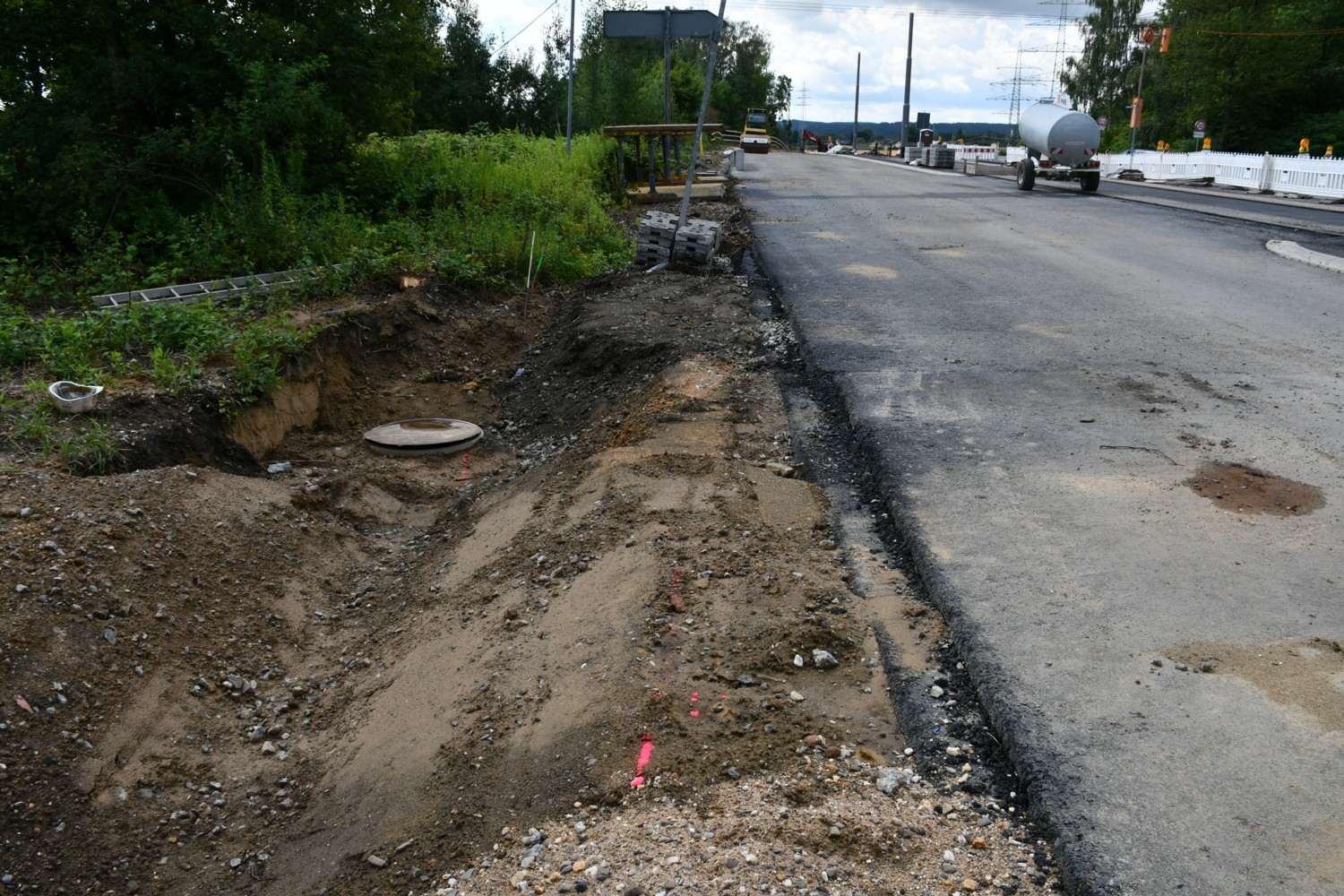

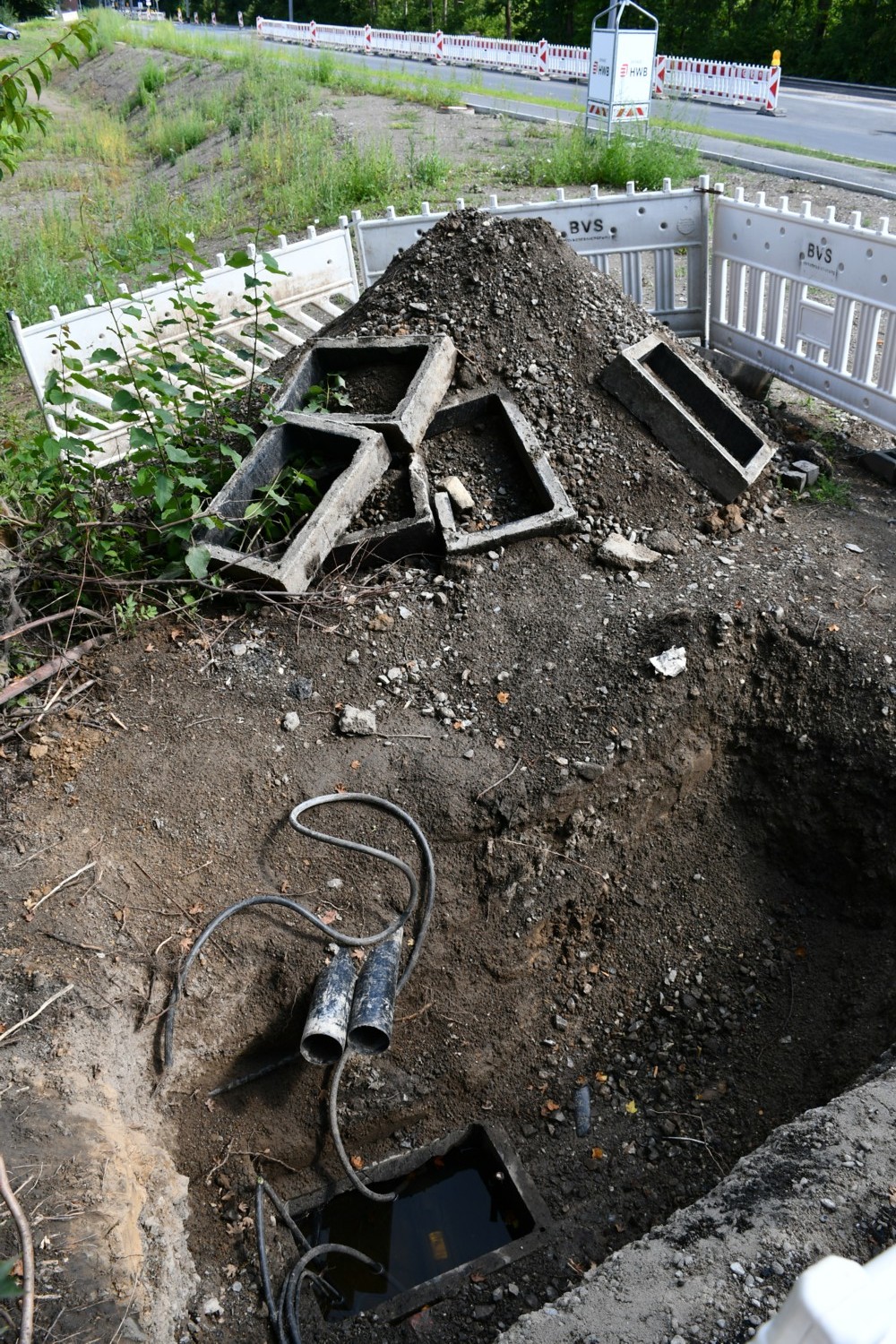

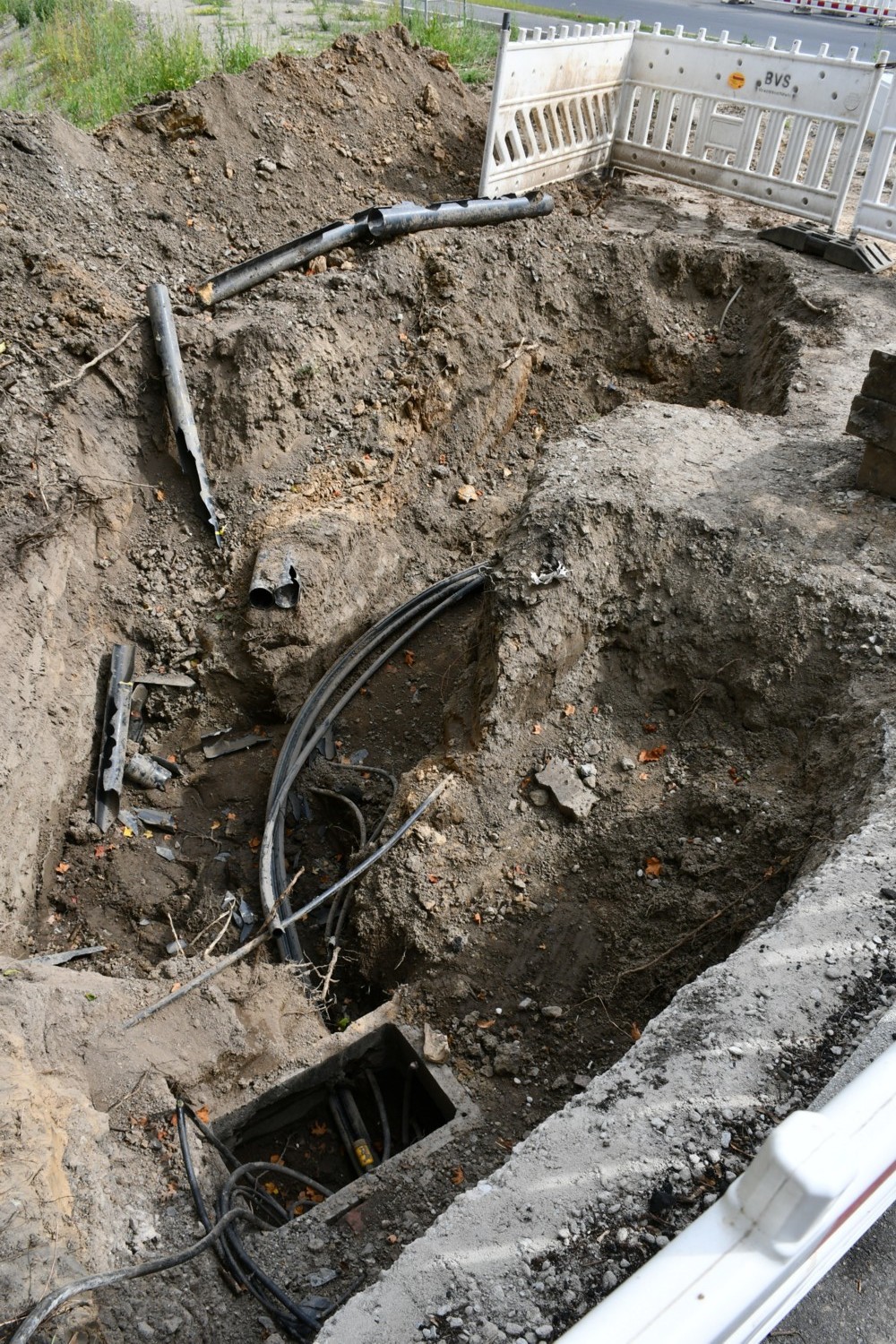

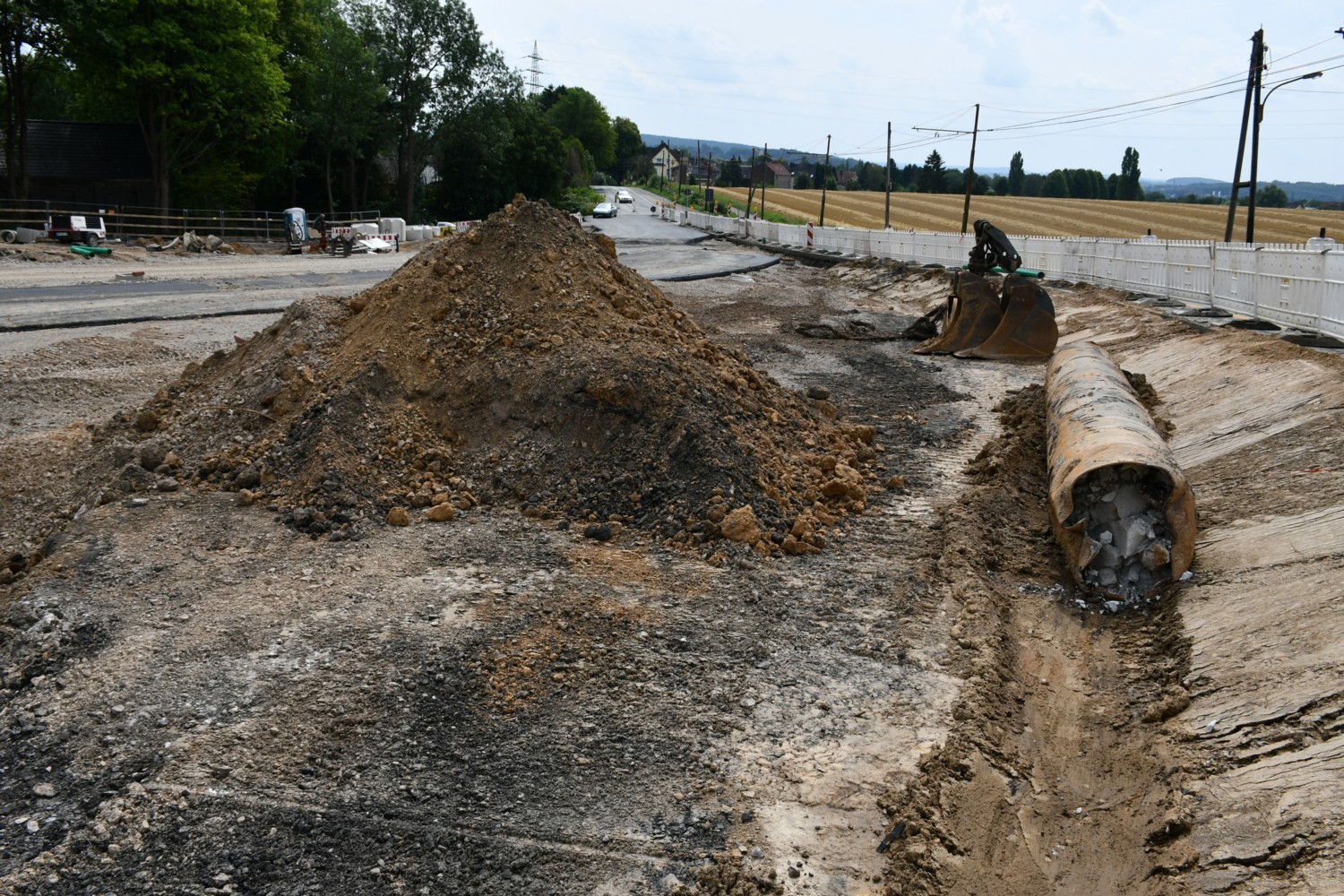

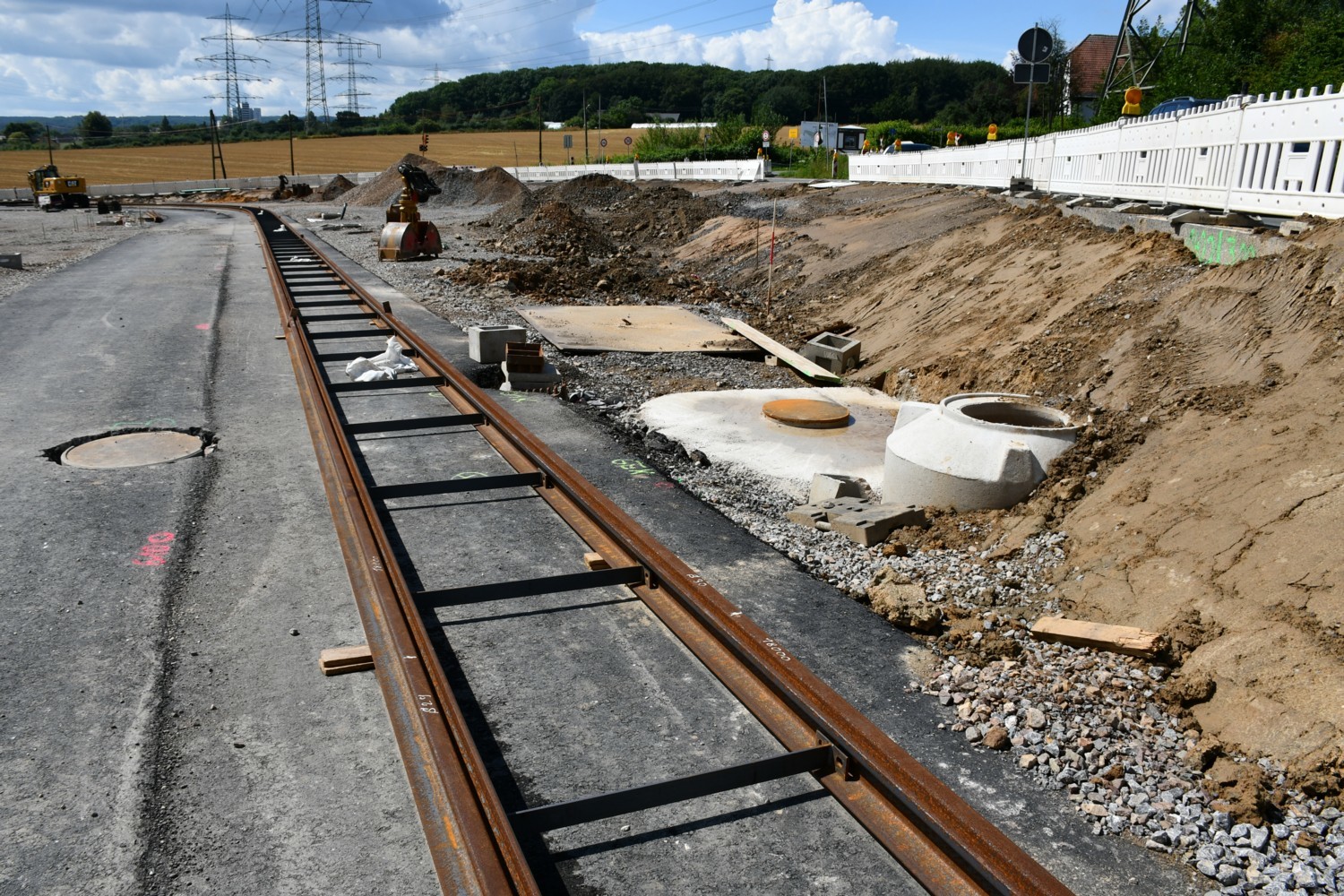

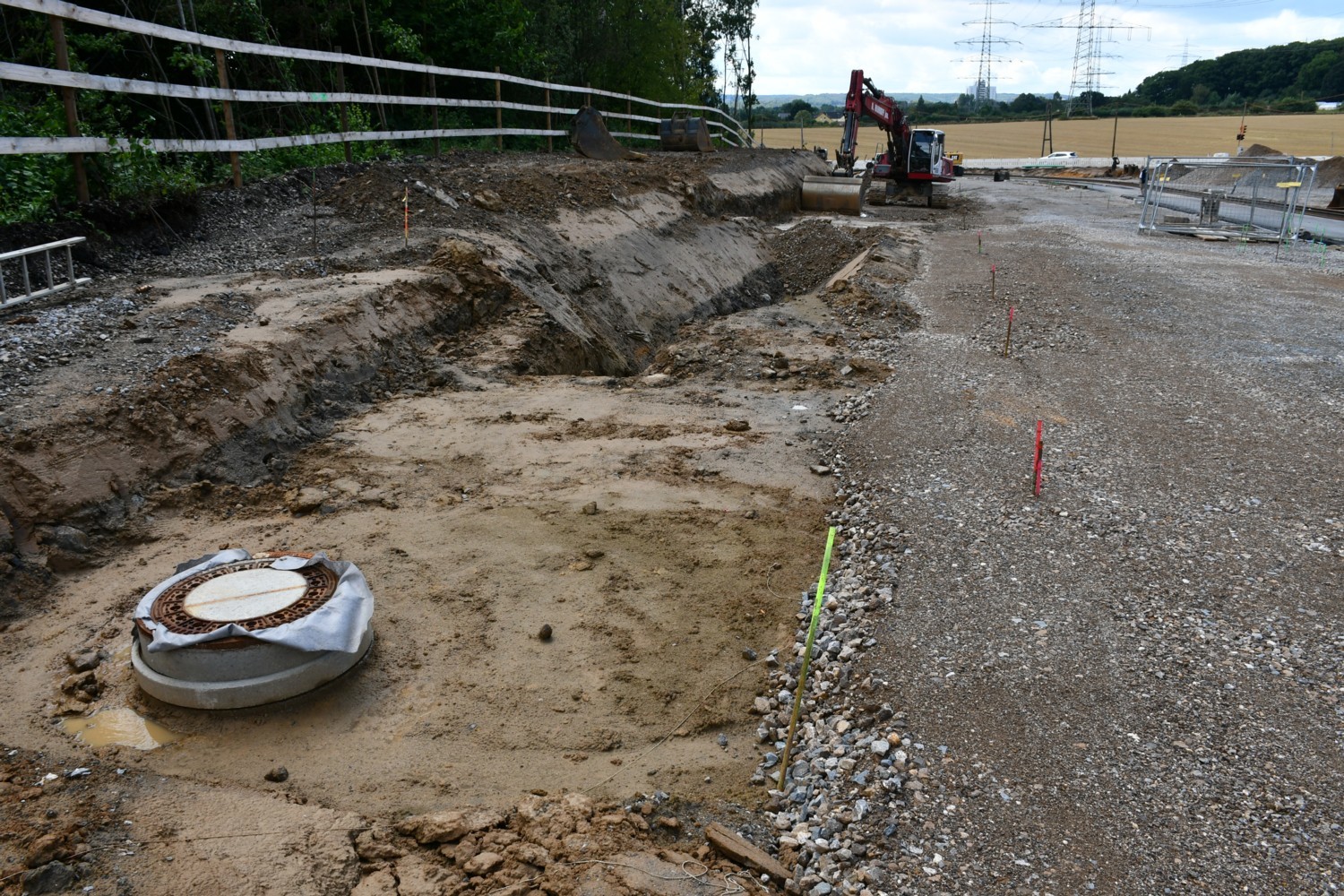

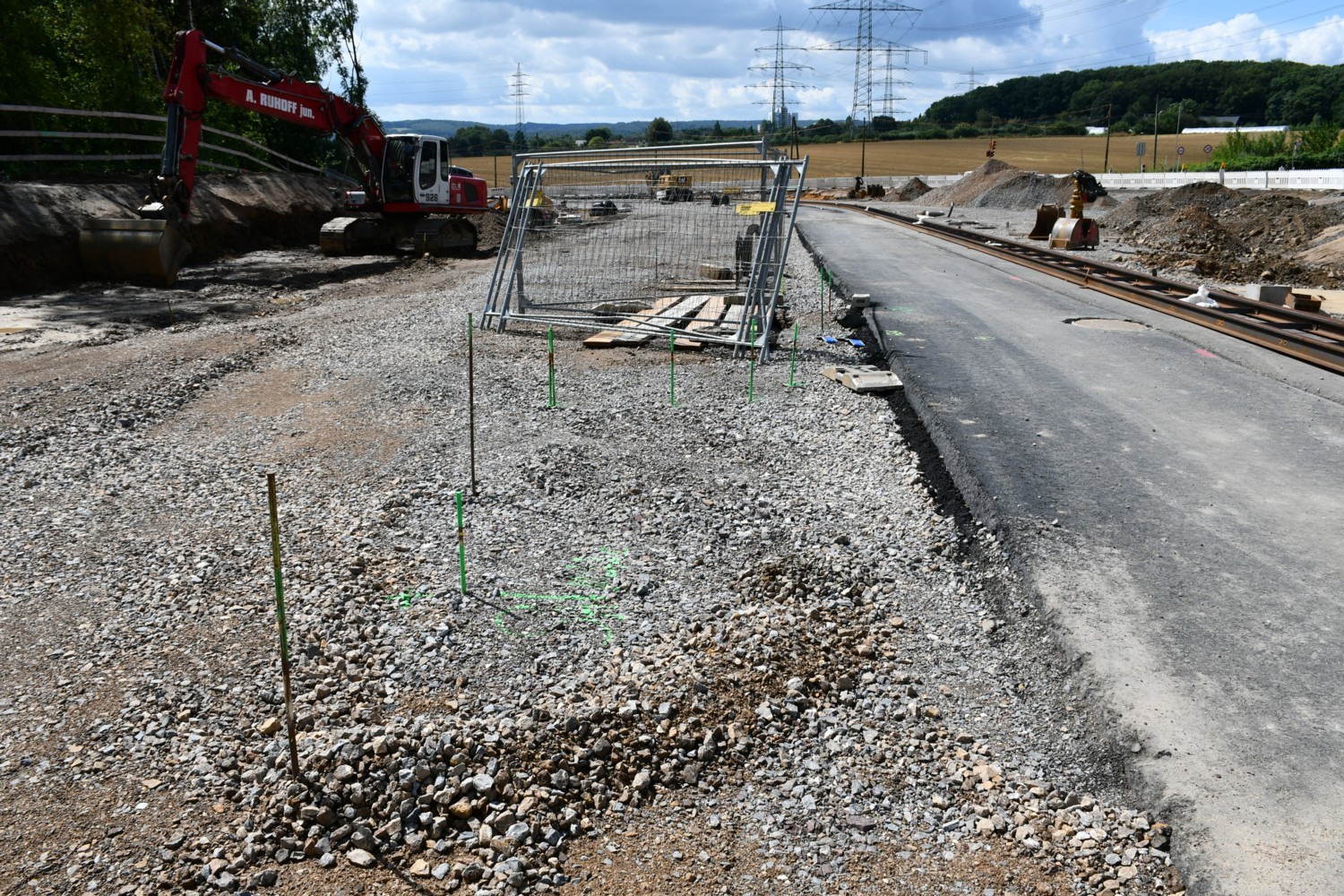

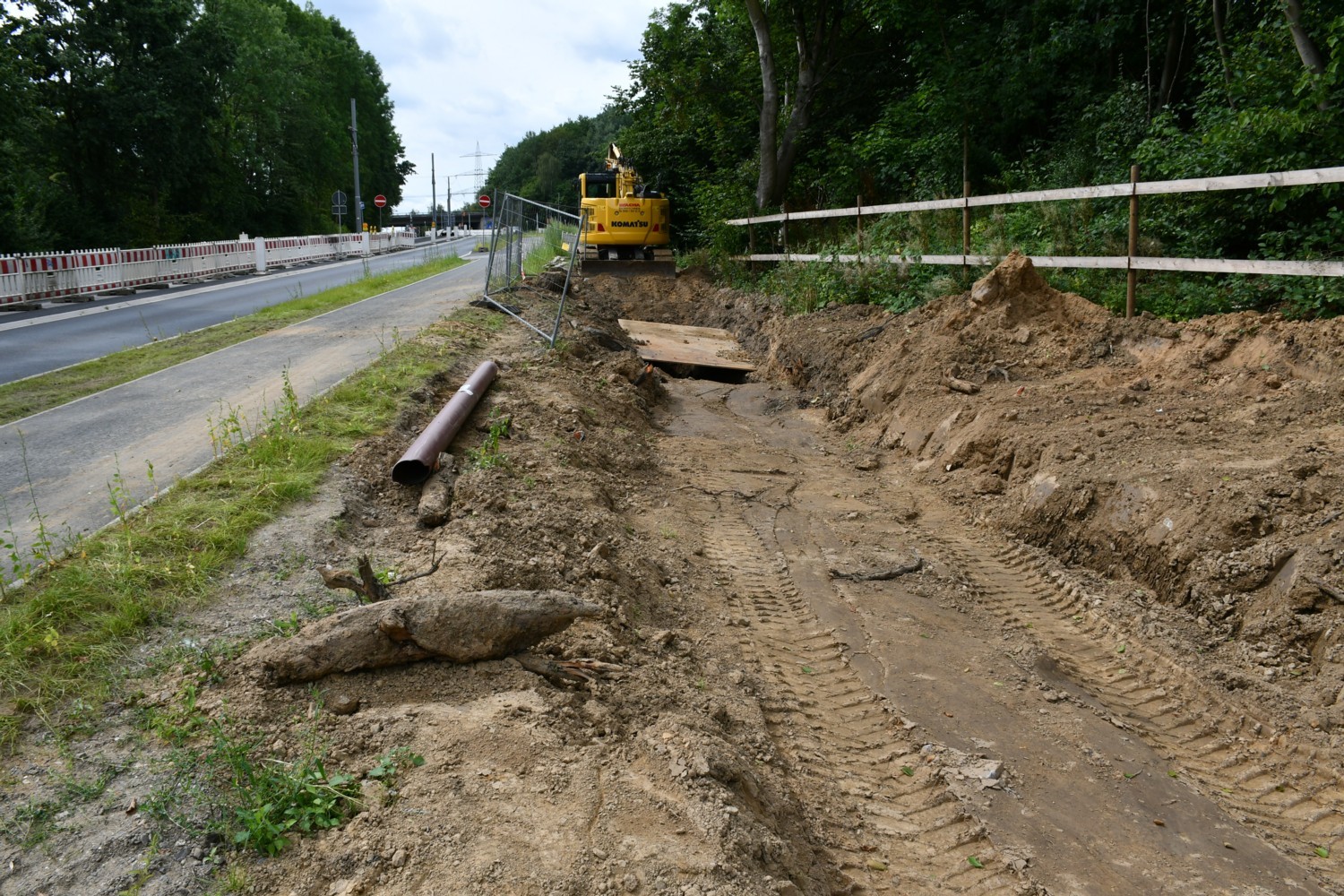

Mathias85 2.264 Geschrieben 3. August 2020 Autor Geschrieben 3. August 2020 Bilder vom 26. Juli. Vor der Kreuzung wurde die Böschung aufgefüllt. Kabelarbeiten im Bereich der Kreuzung. 1 1 Zitieren

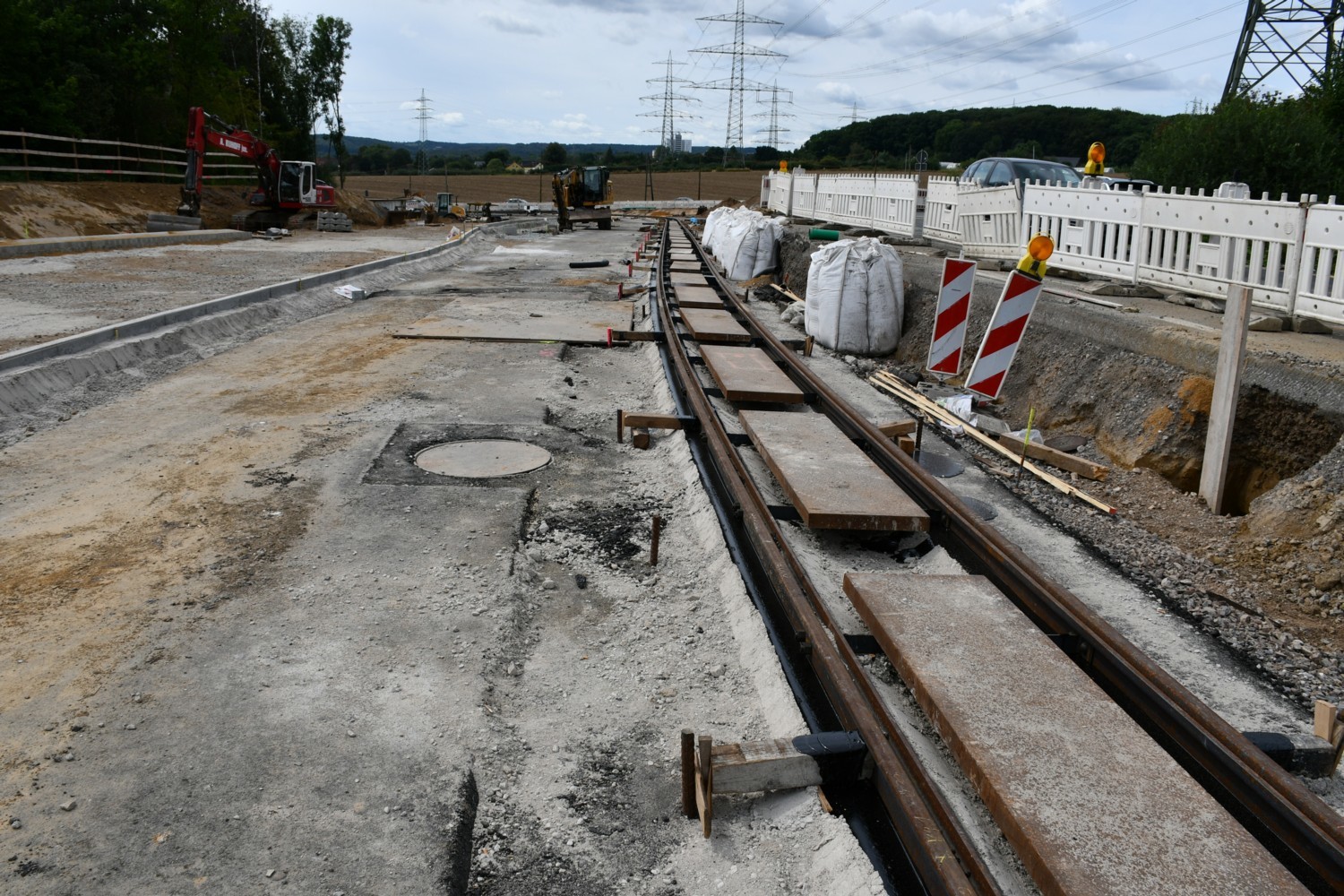

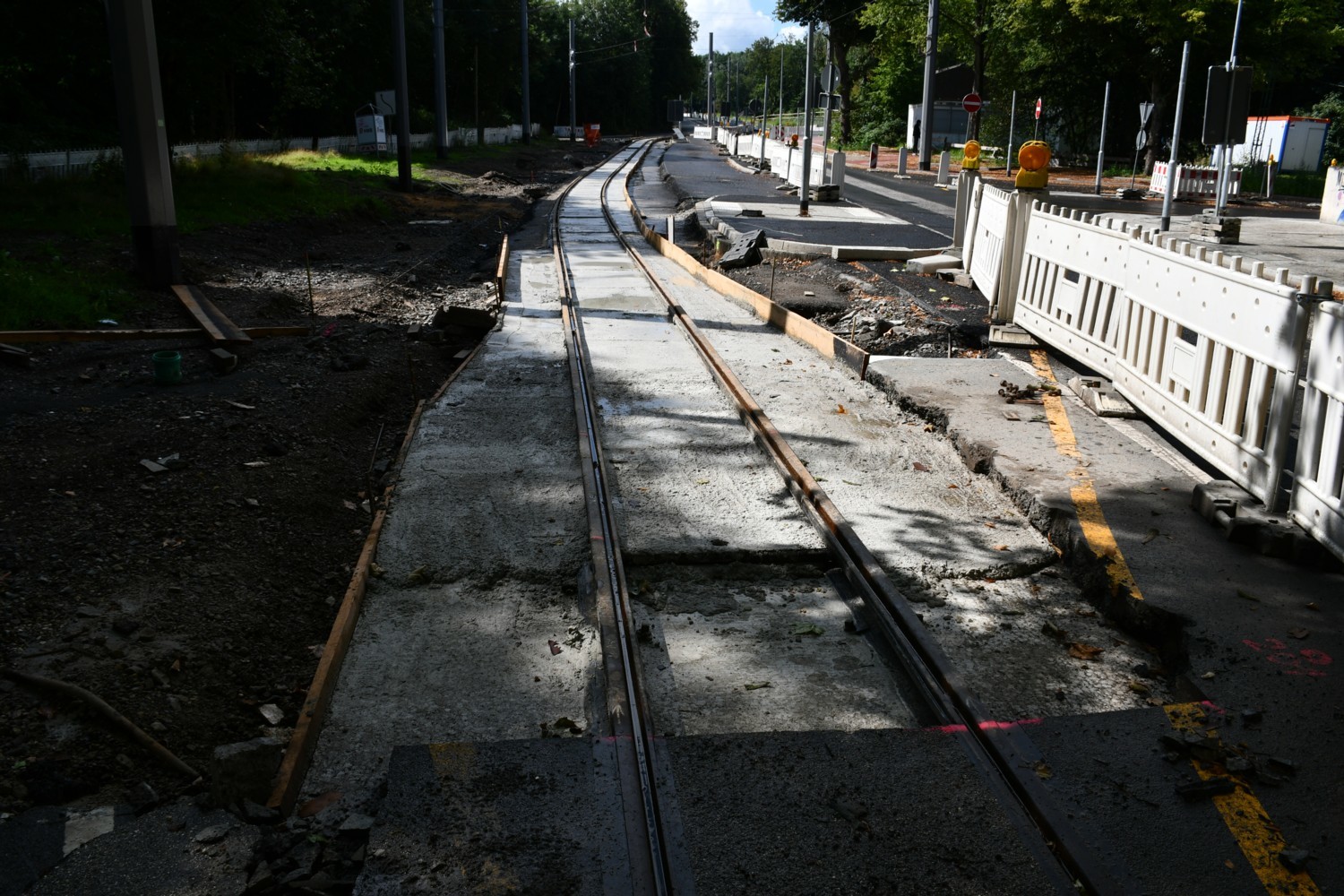

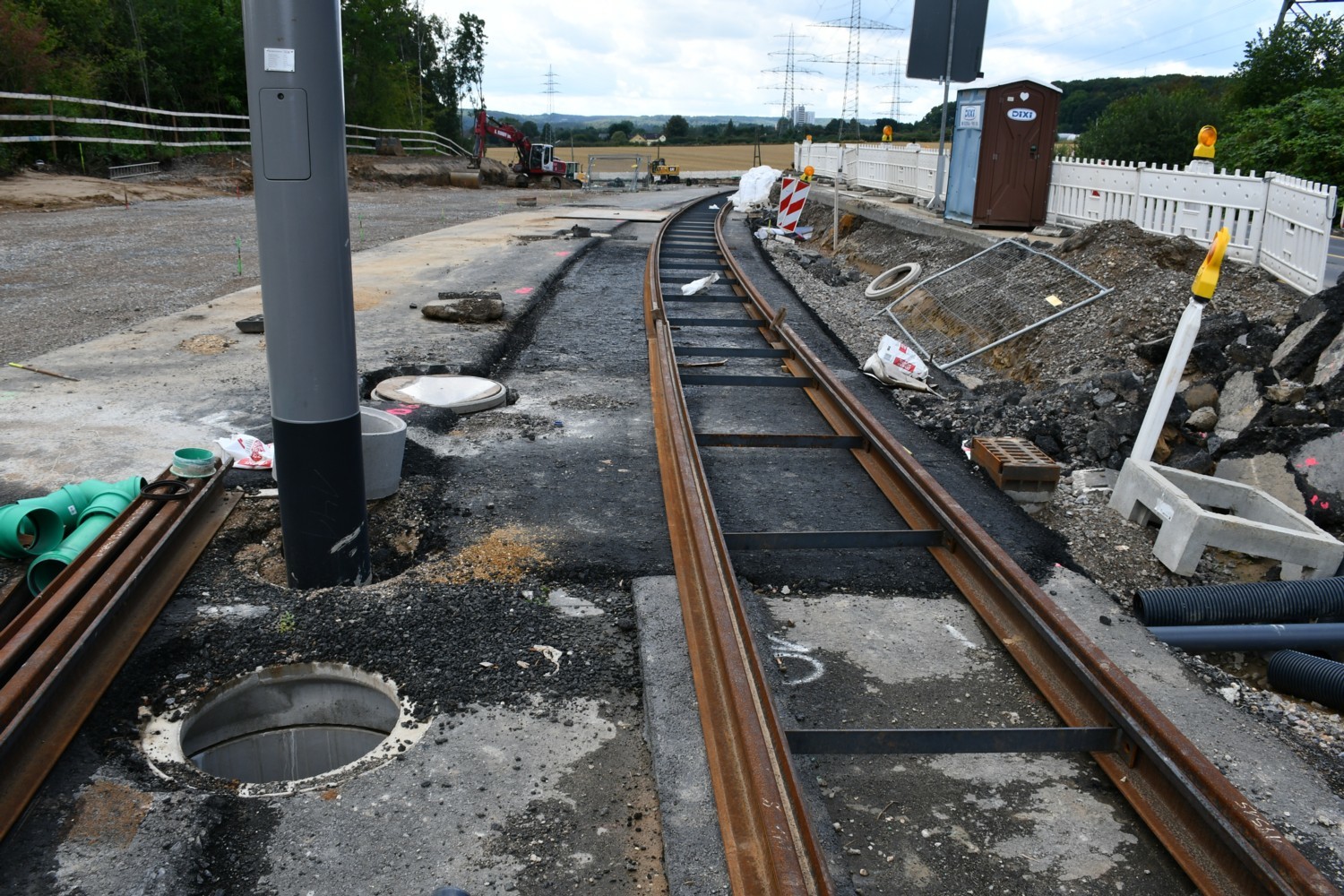

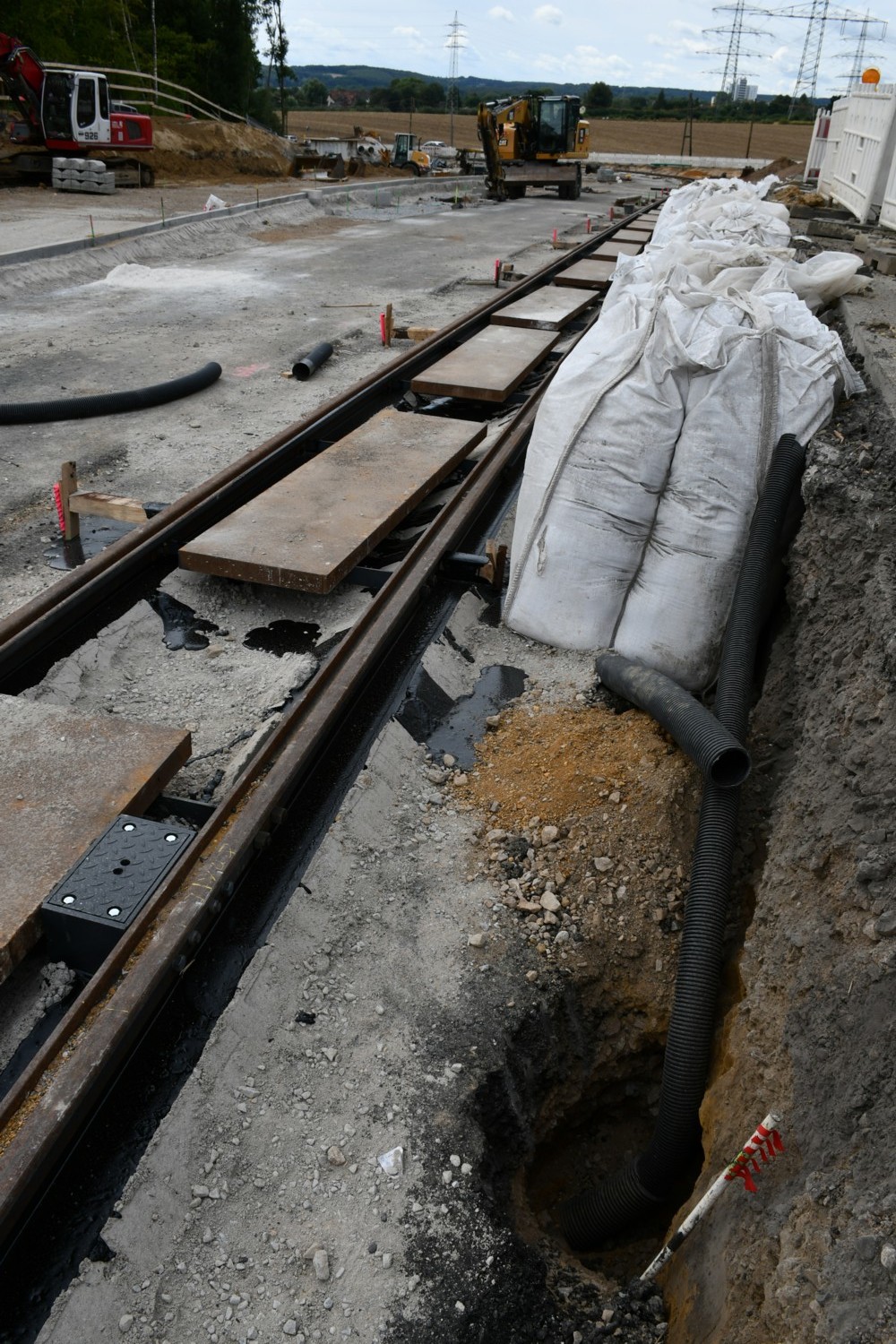

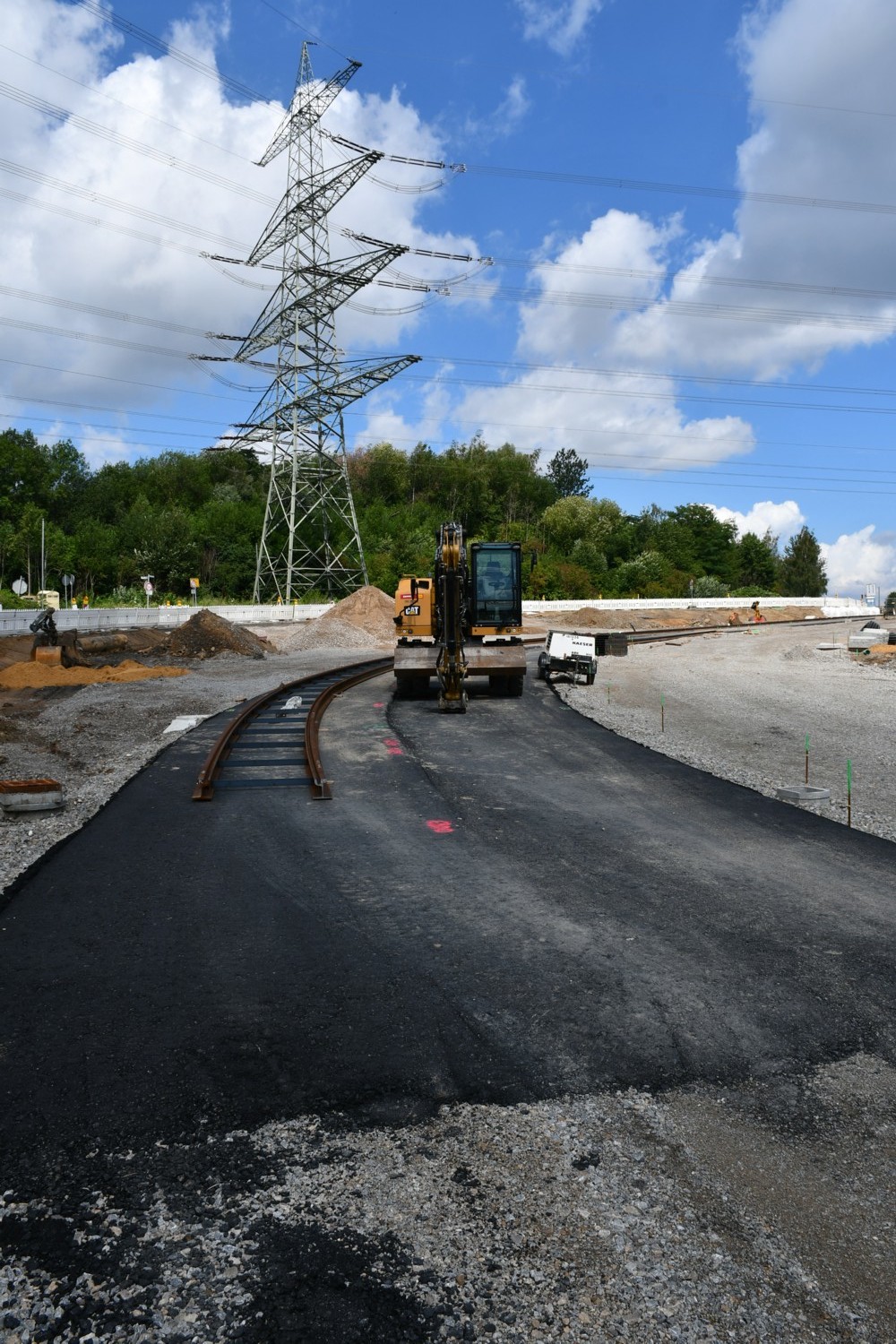

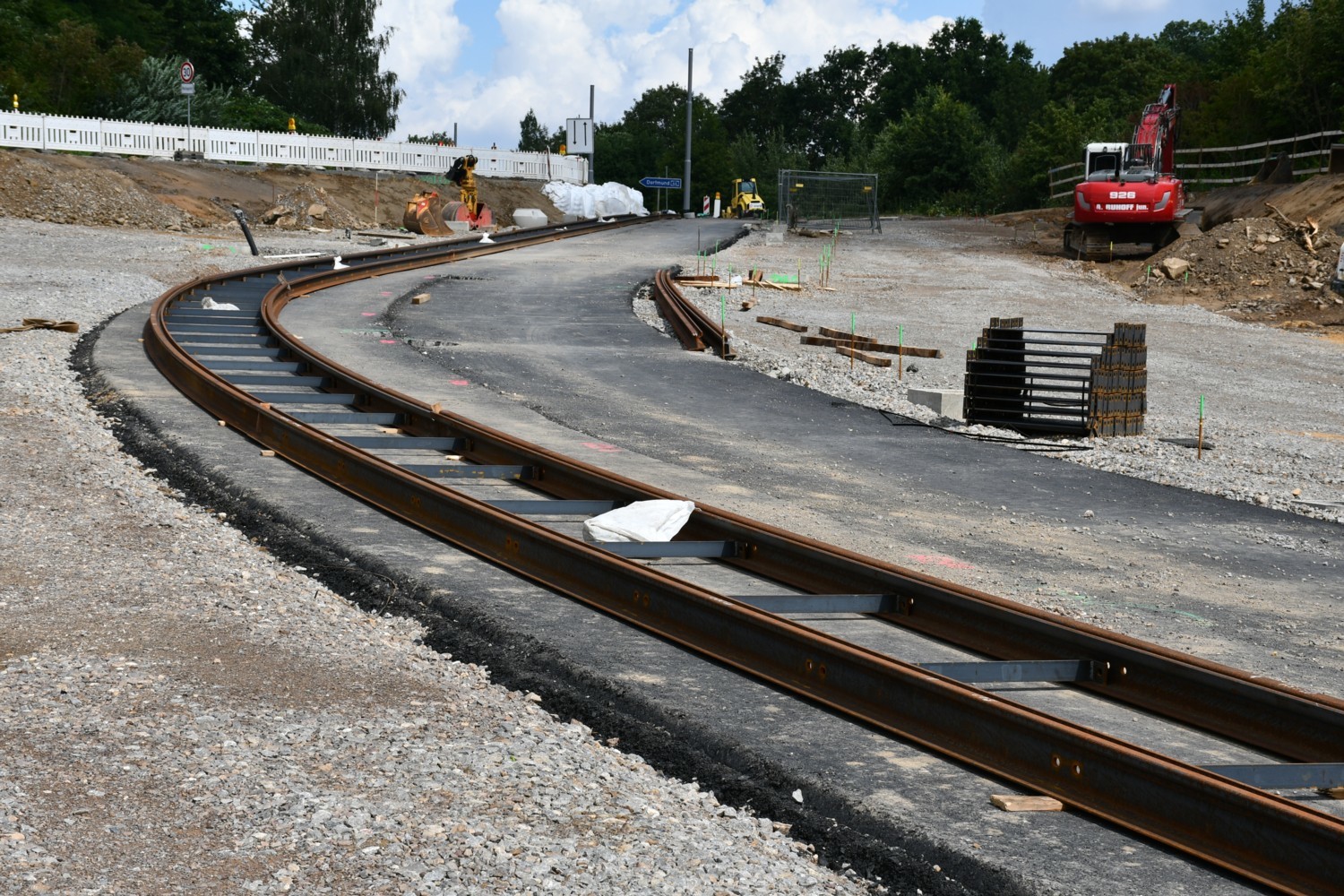

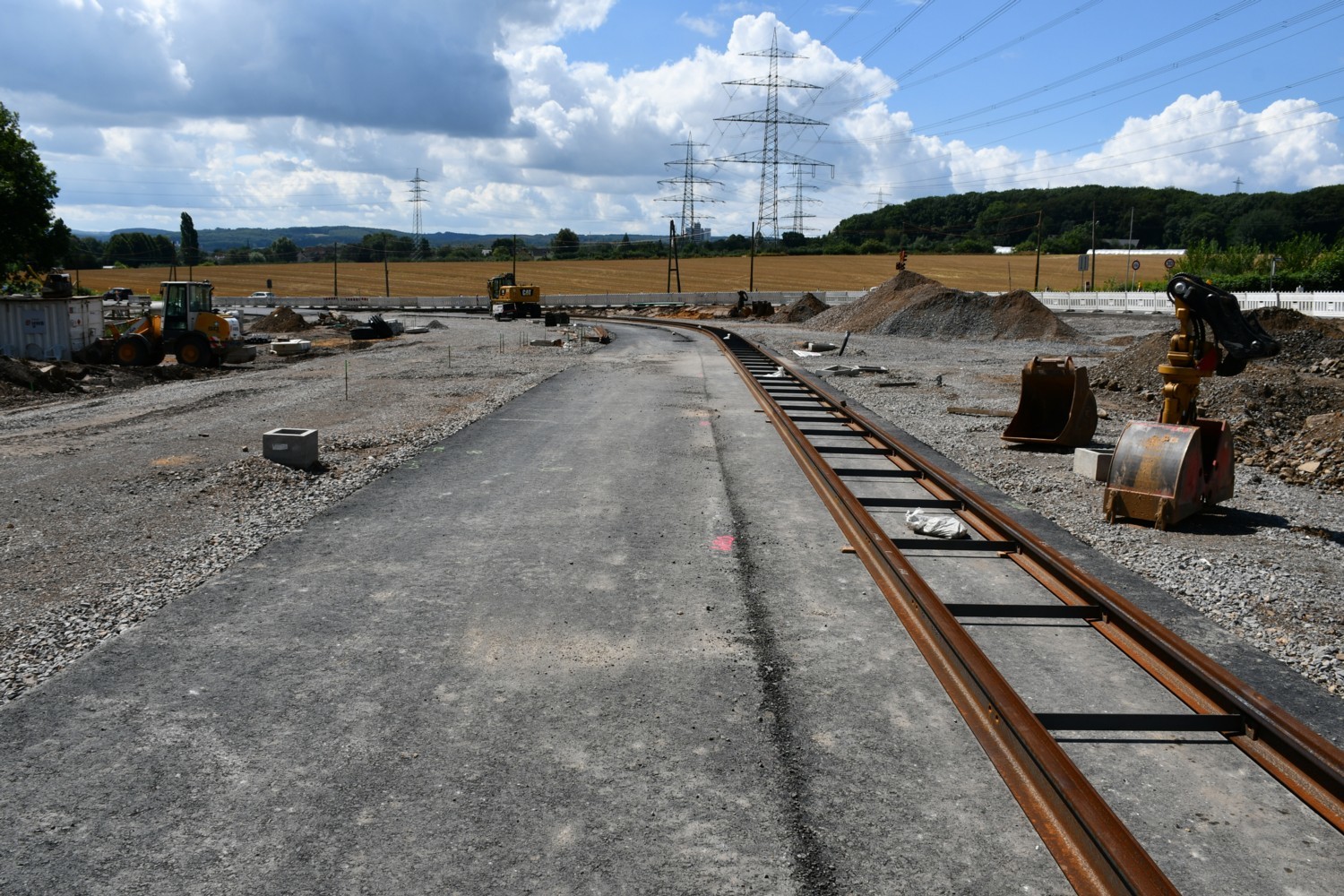

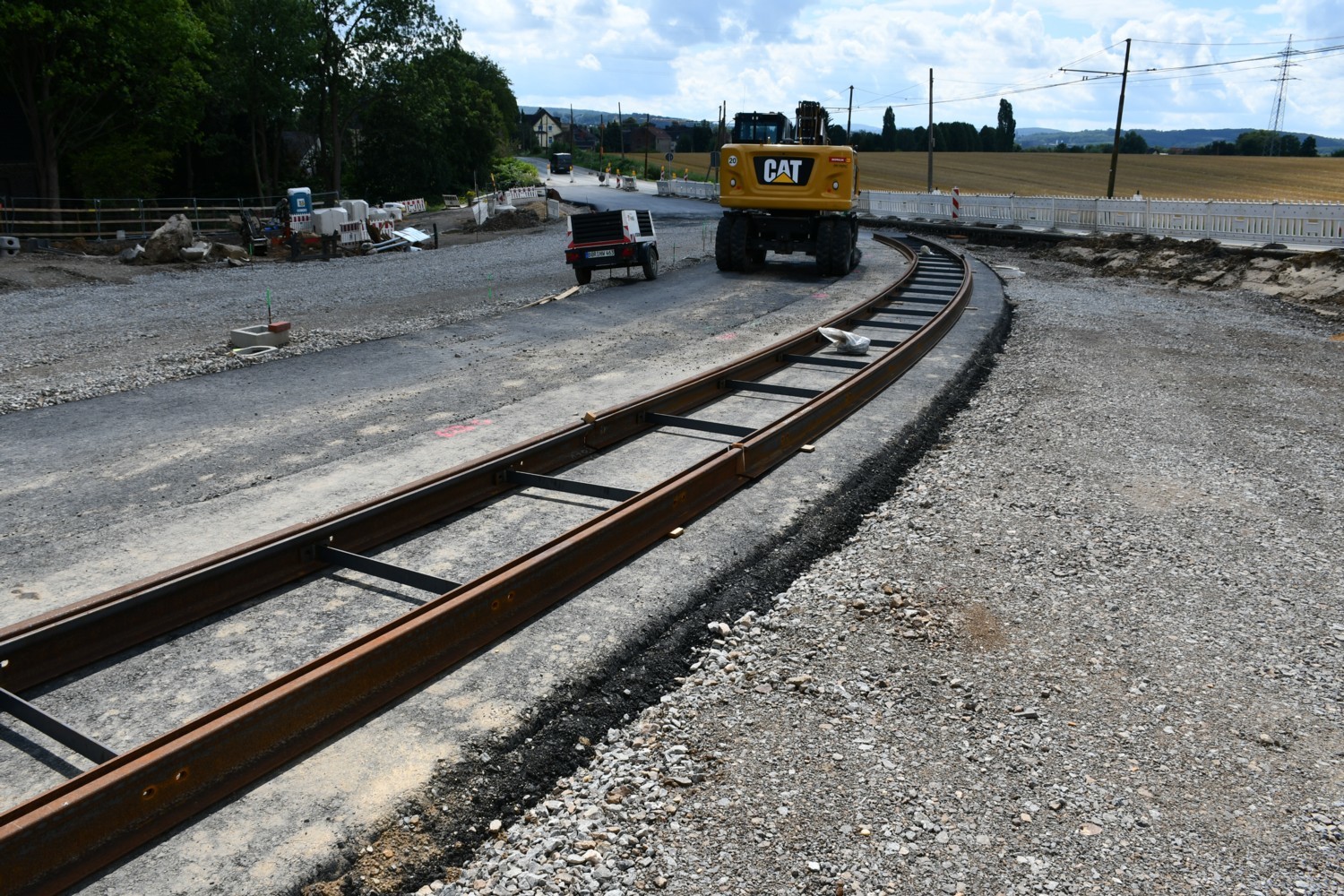

Mathias85 2.264 Geschrieben 3. August 2020 Autor Geschrieben 3. August 2020 (bearbeitet) In Abschnitt B wurden die Schienen ausgelegt, wobei "ausgelegt" wörtlich zu nehmen ist, da sie weder zusammengeschraubt, noch geschweißt waren. bearbeitet 3. August 2020 von Mathias85 3 1 Zitieren

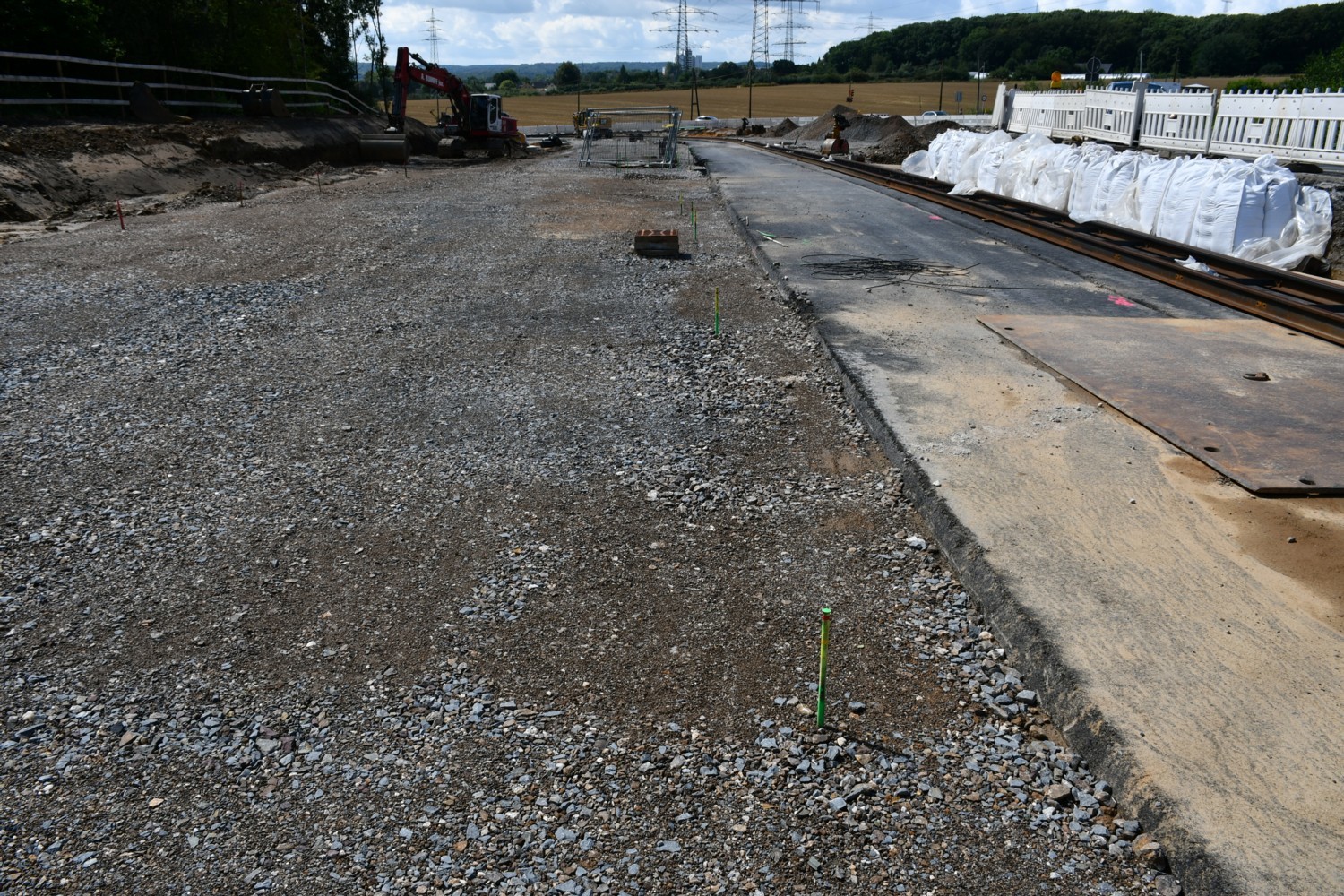

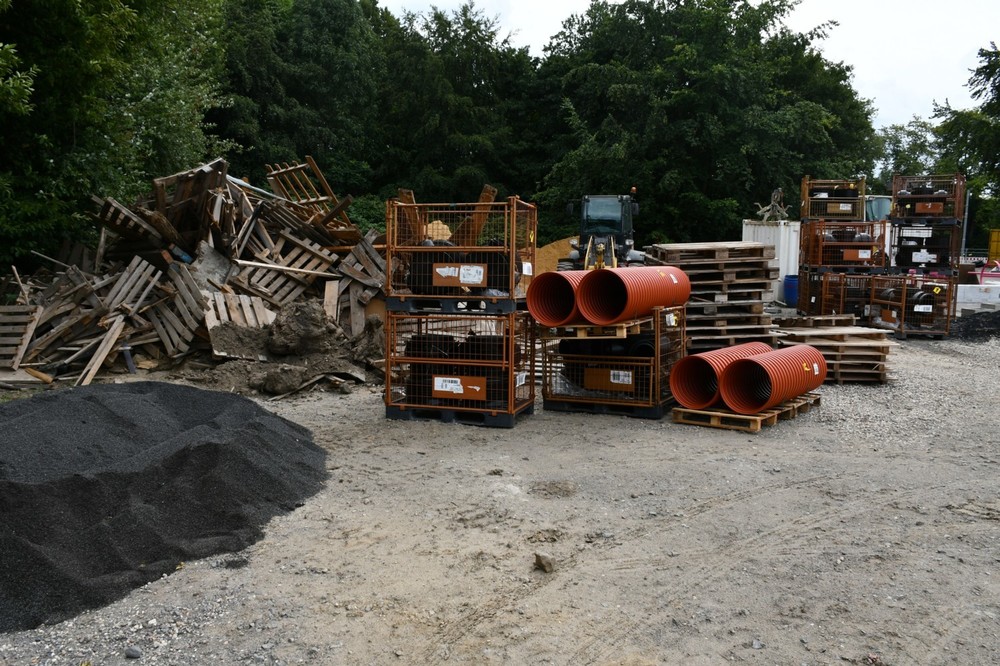

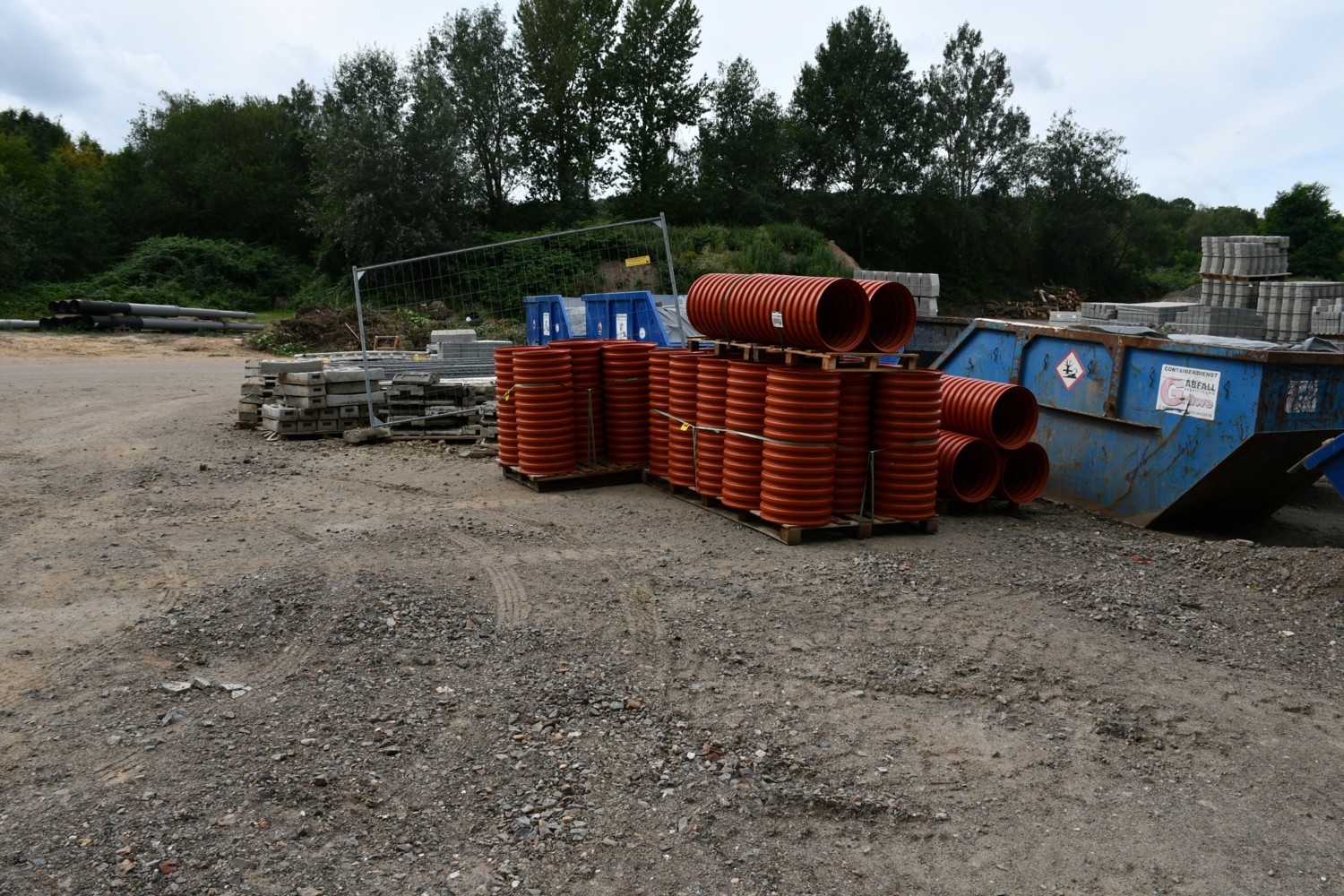

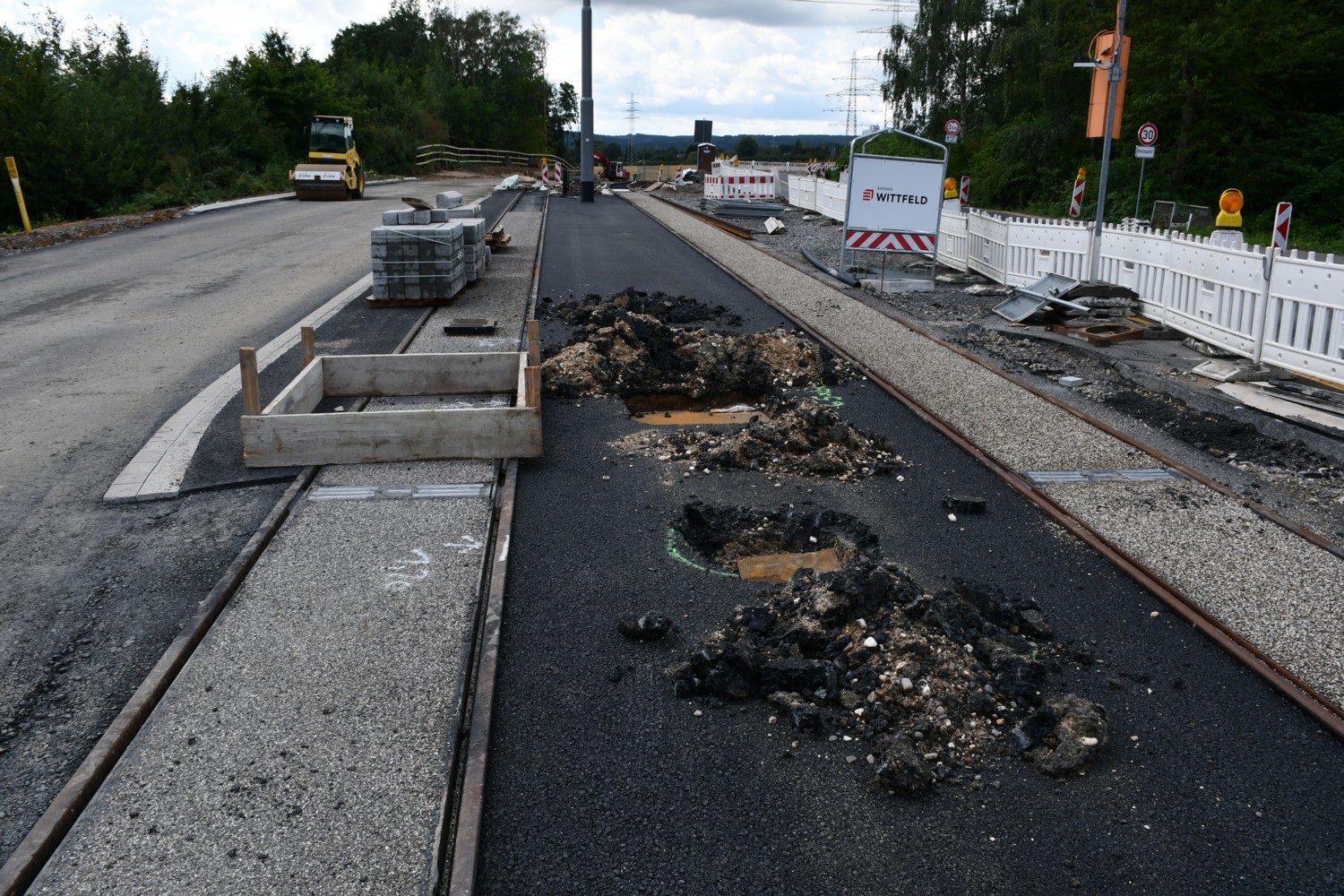

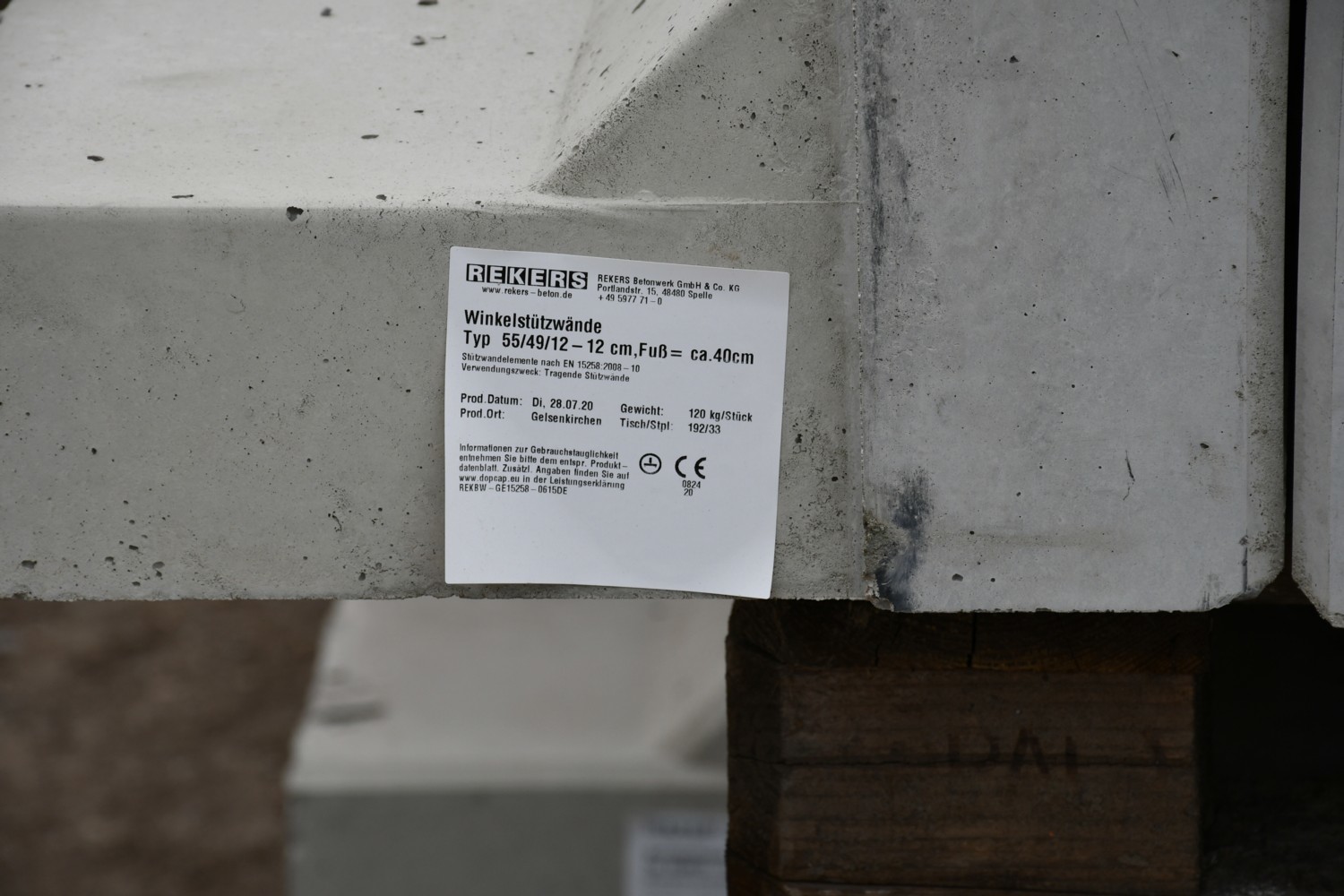

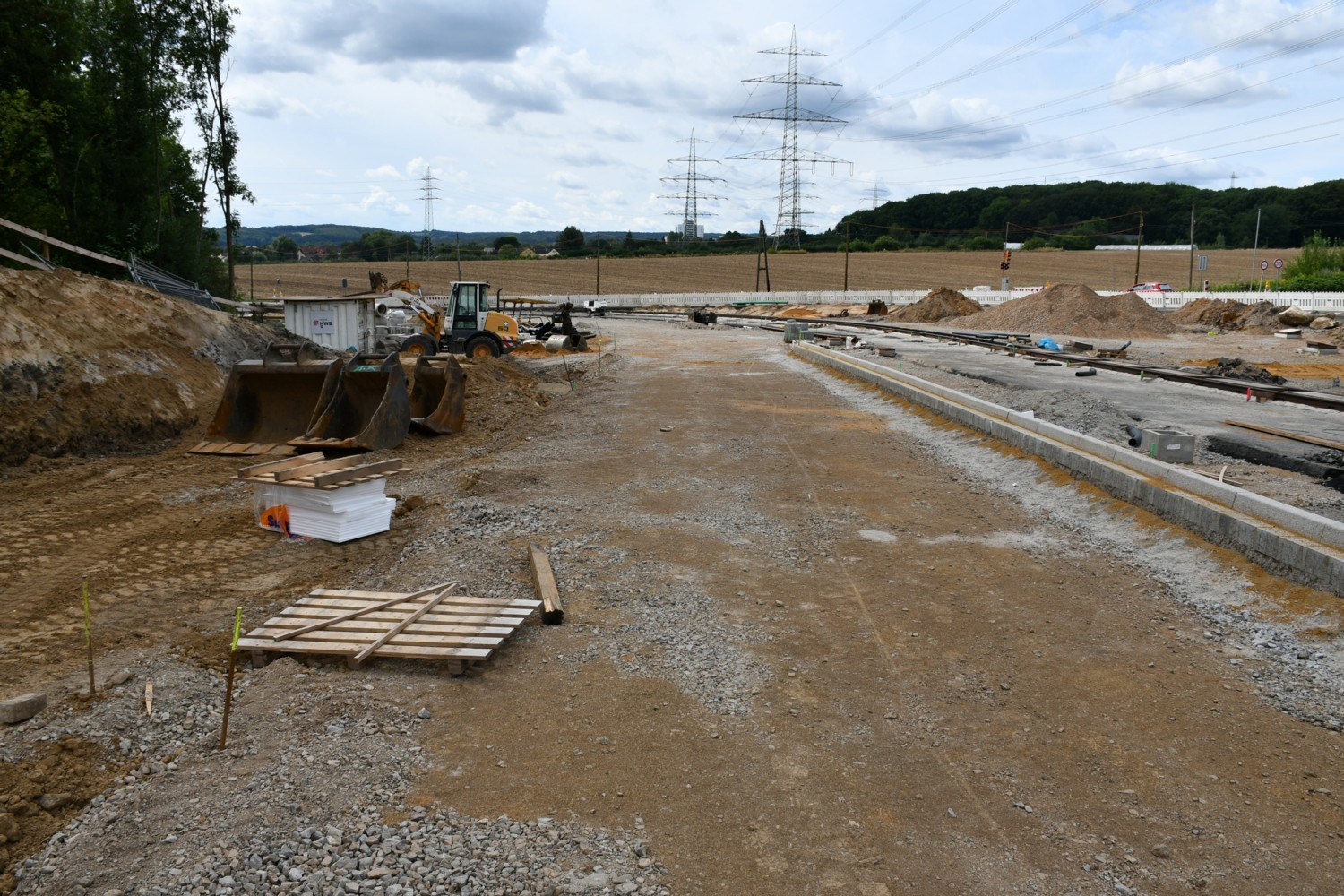

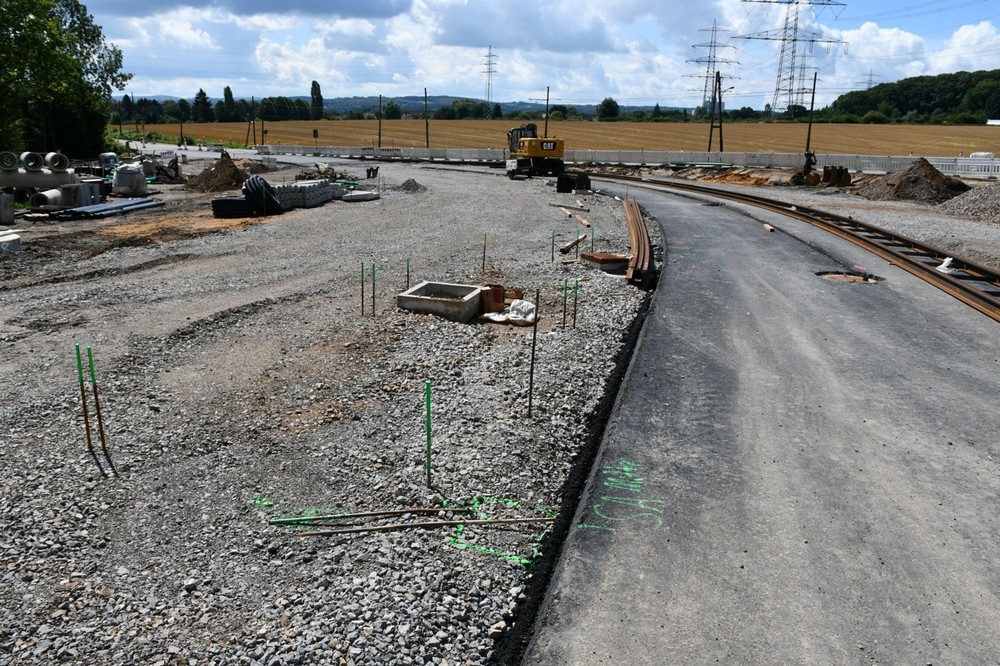

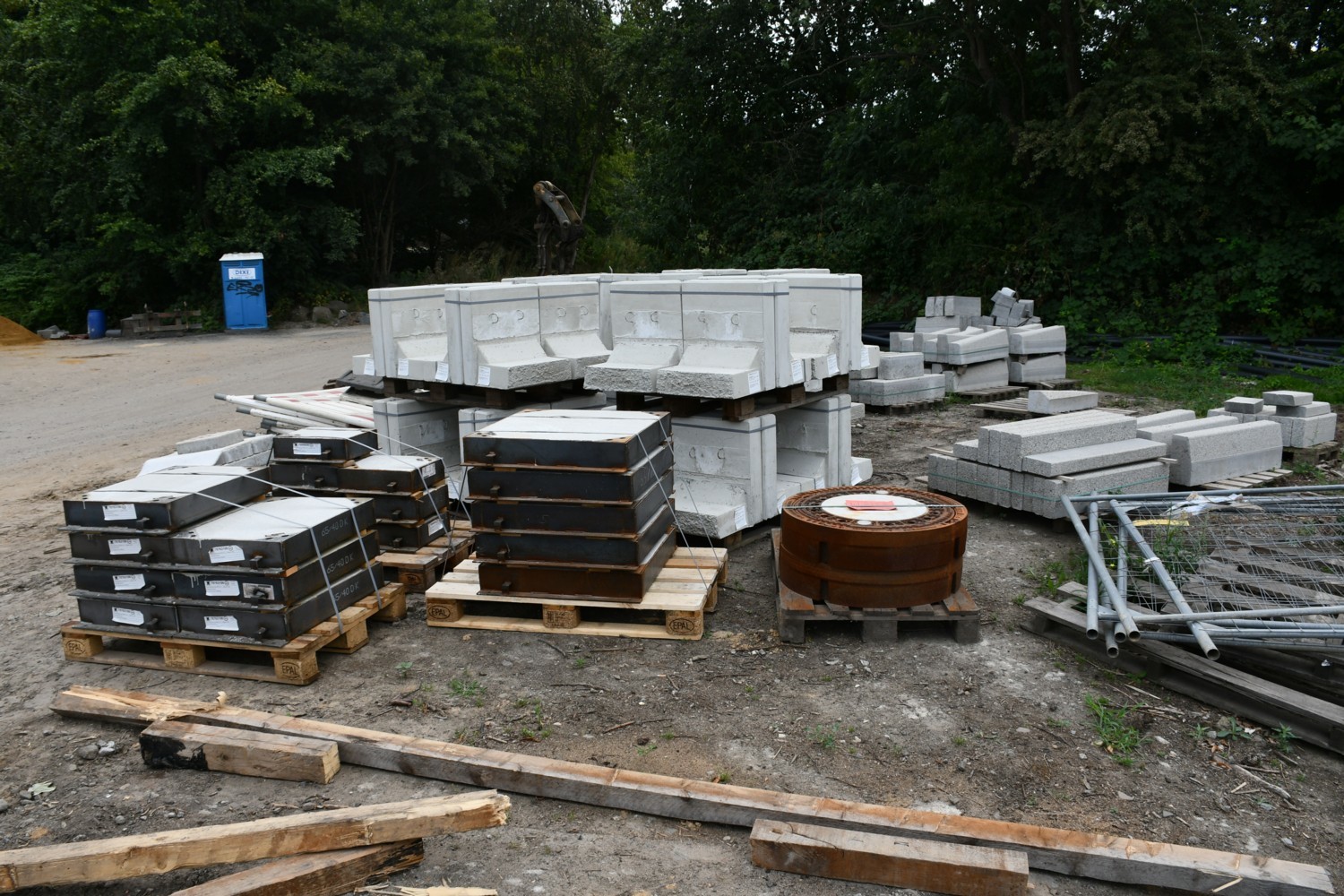

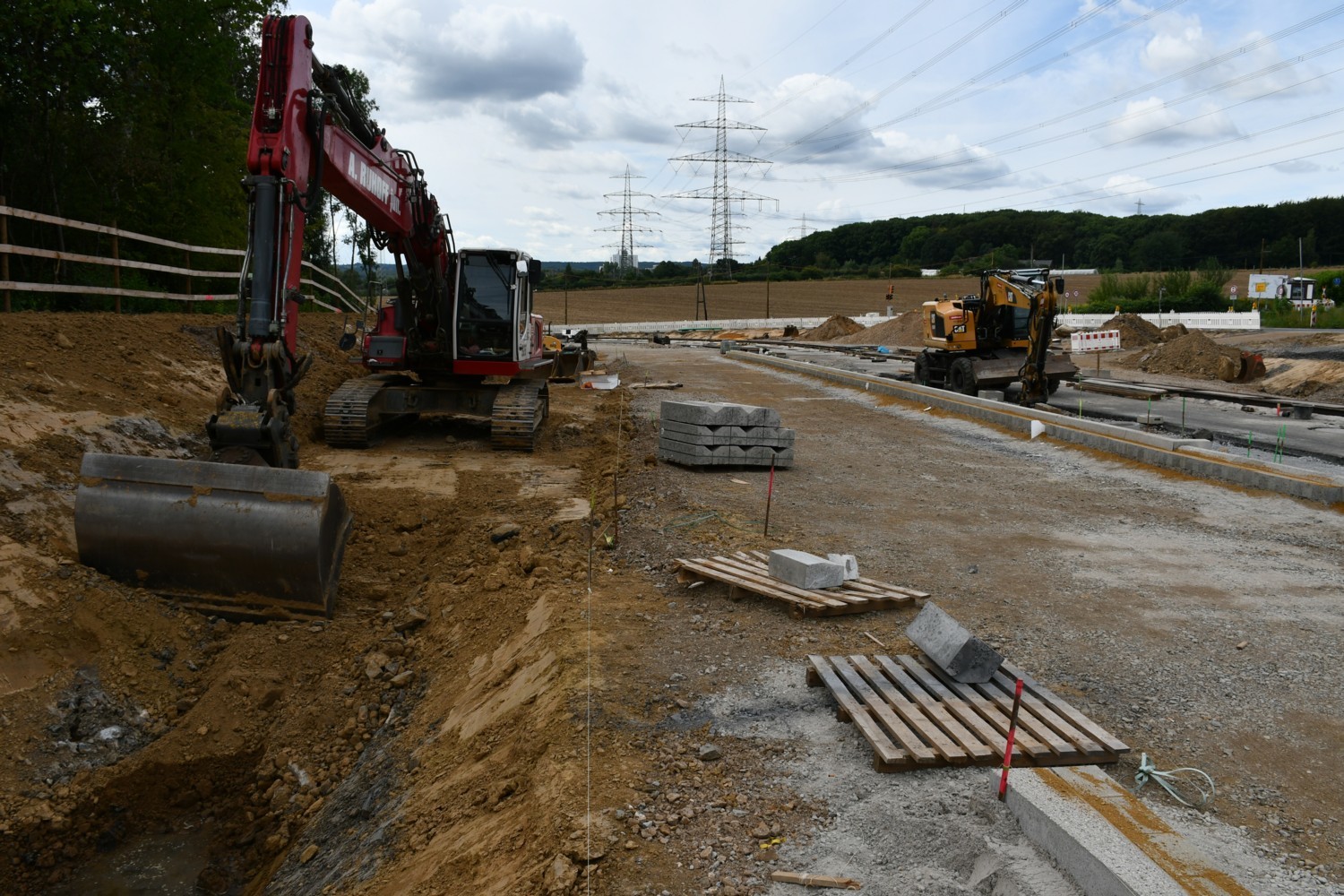

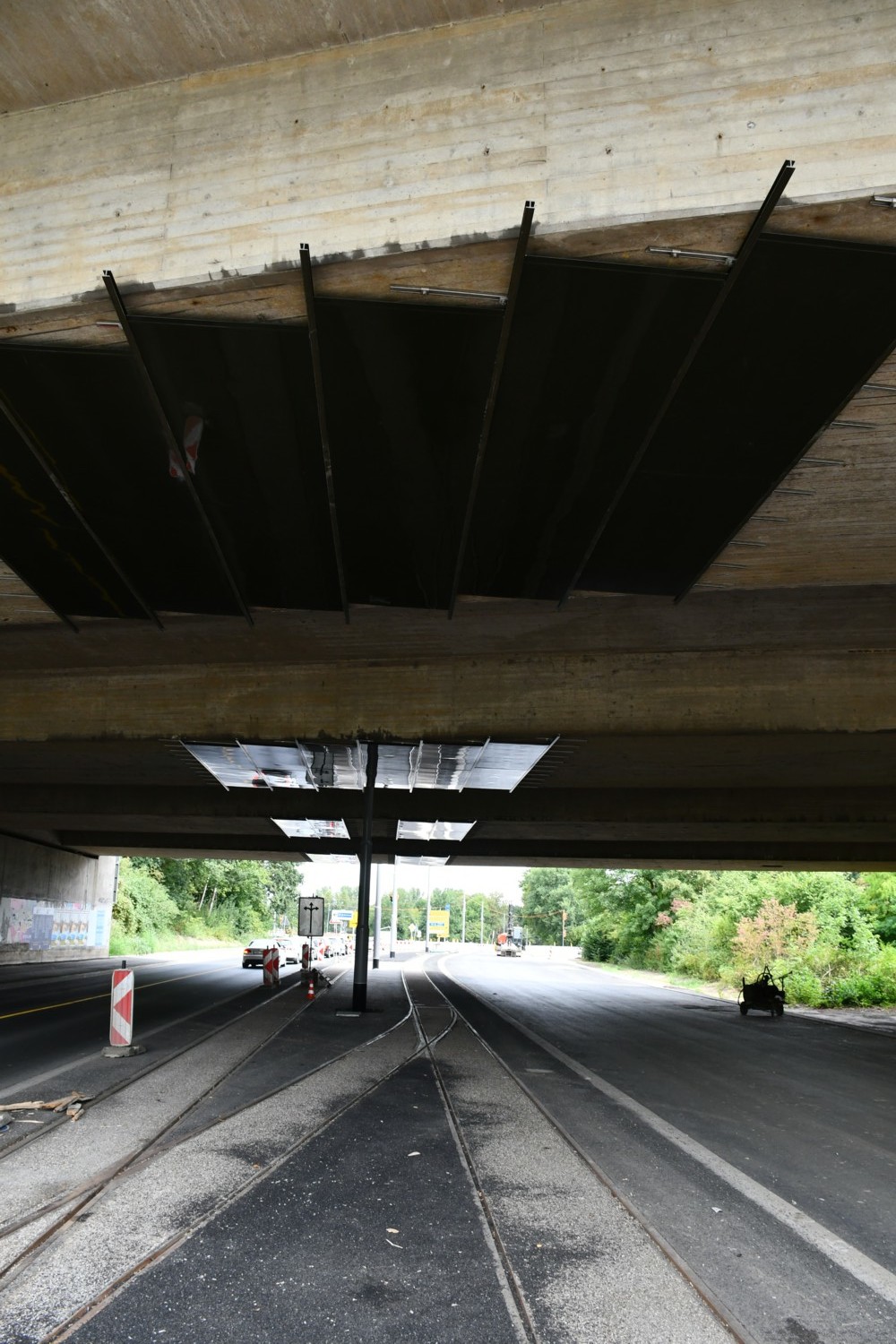

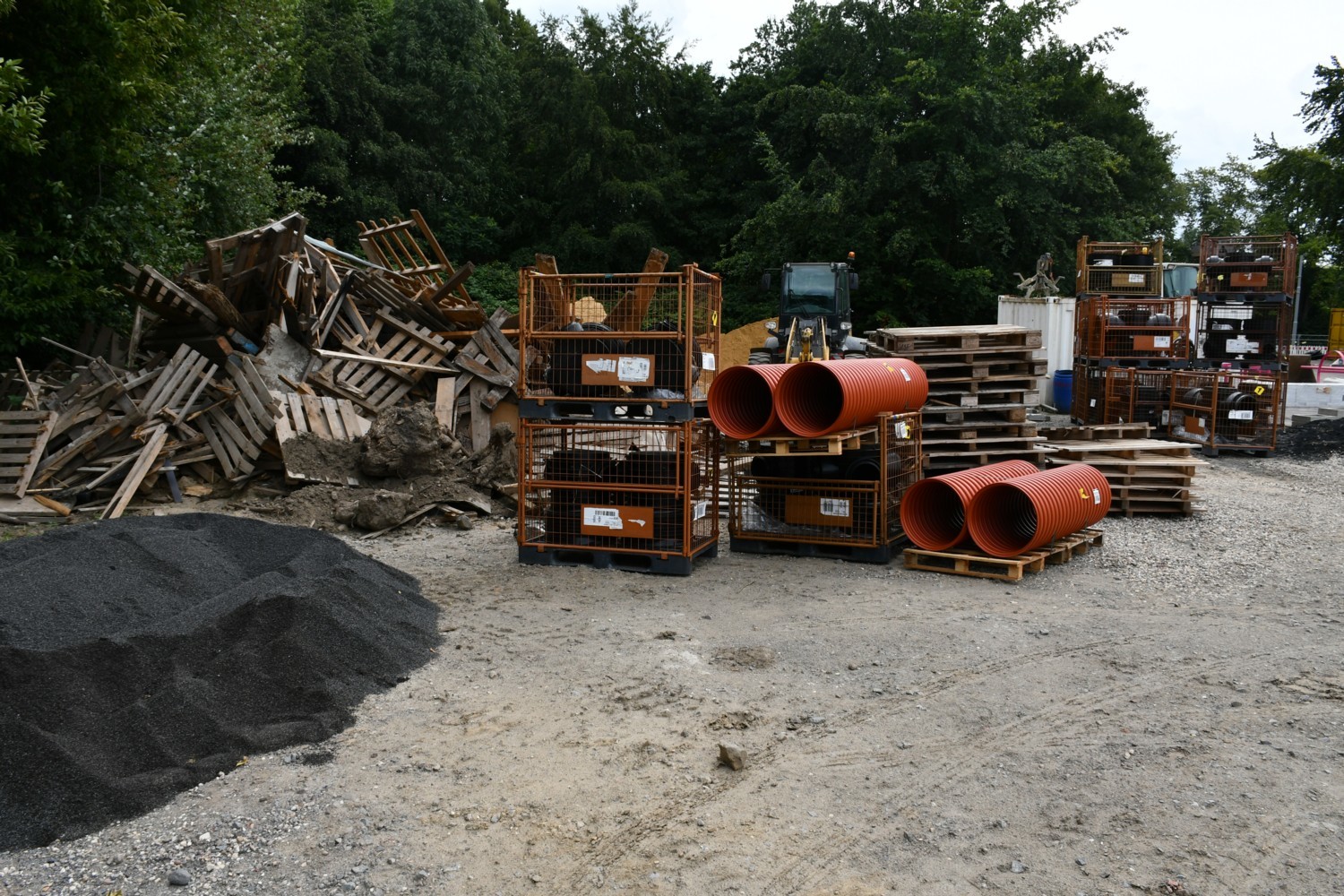

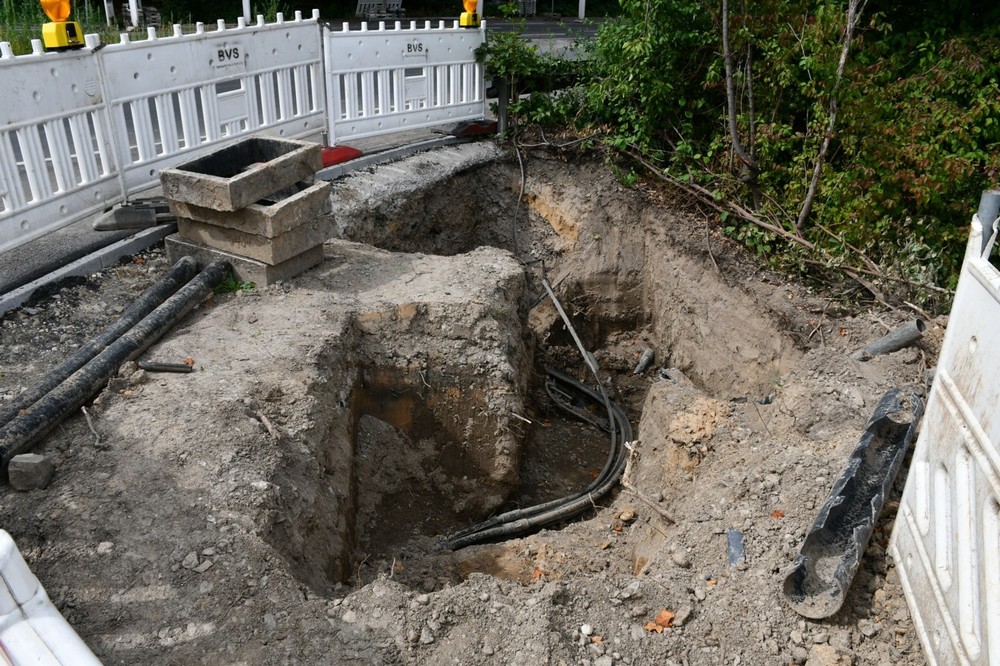

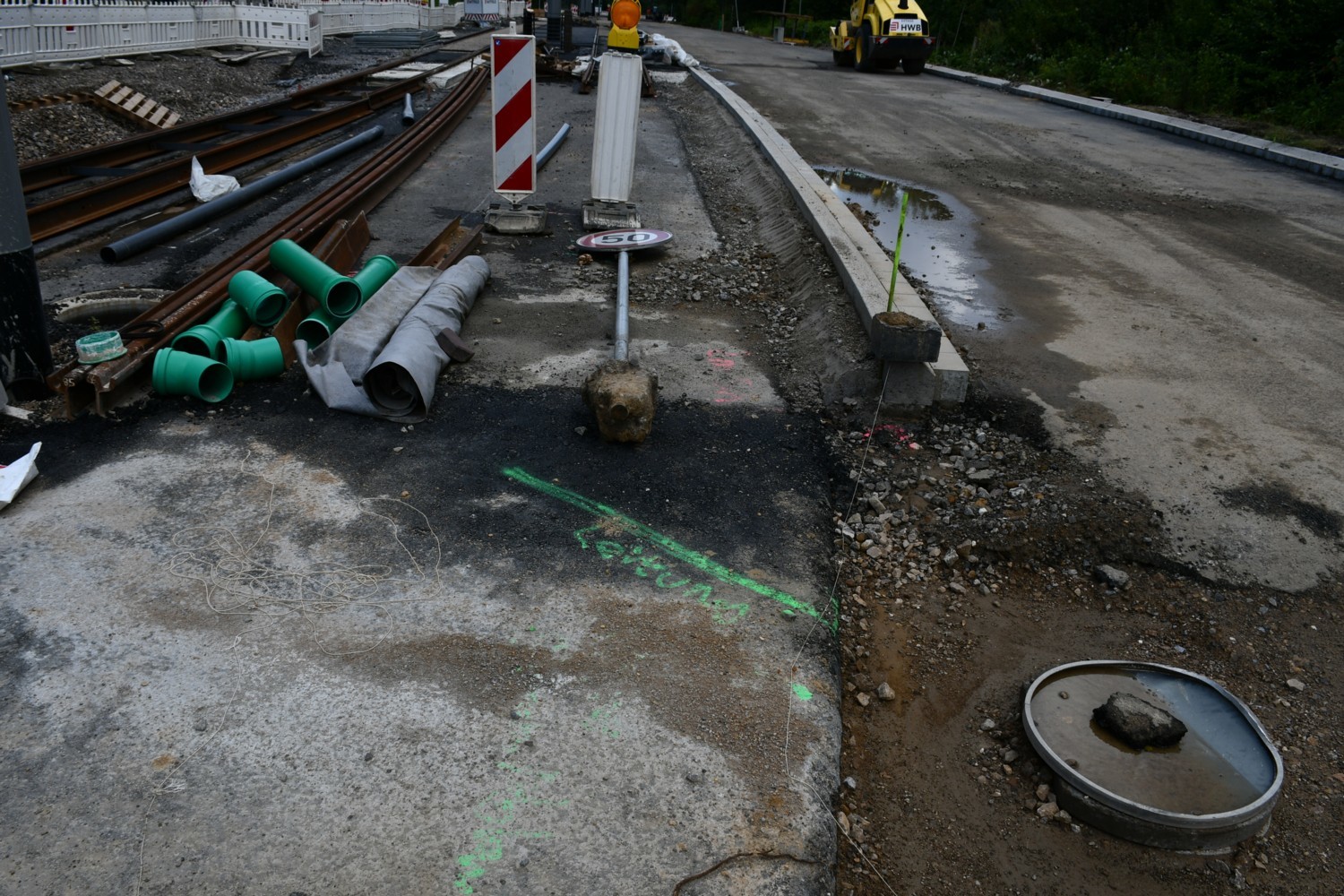

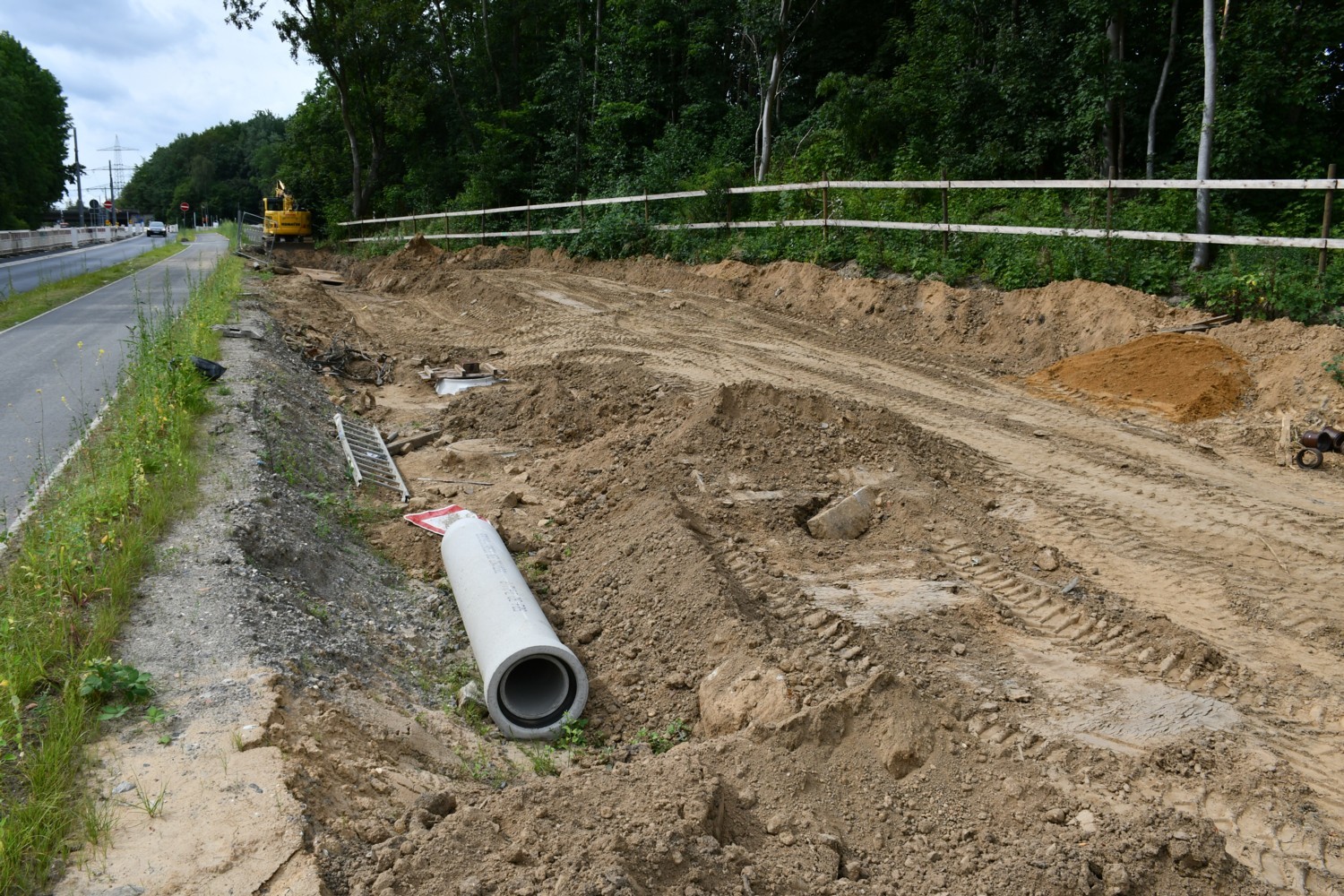

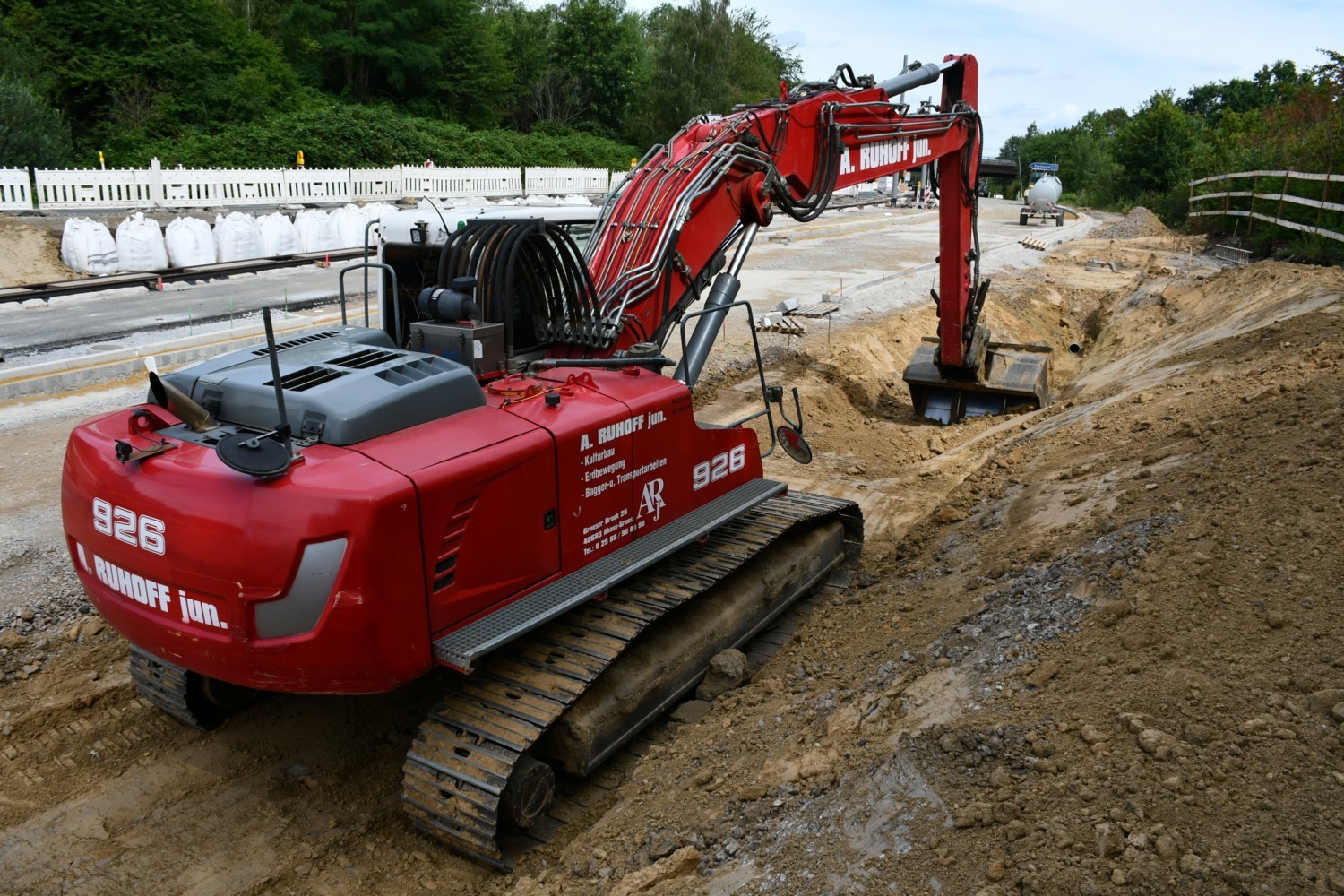

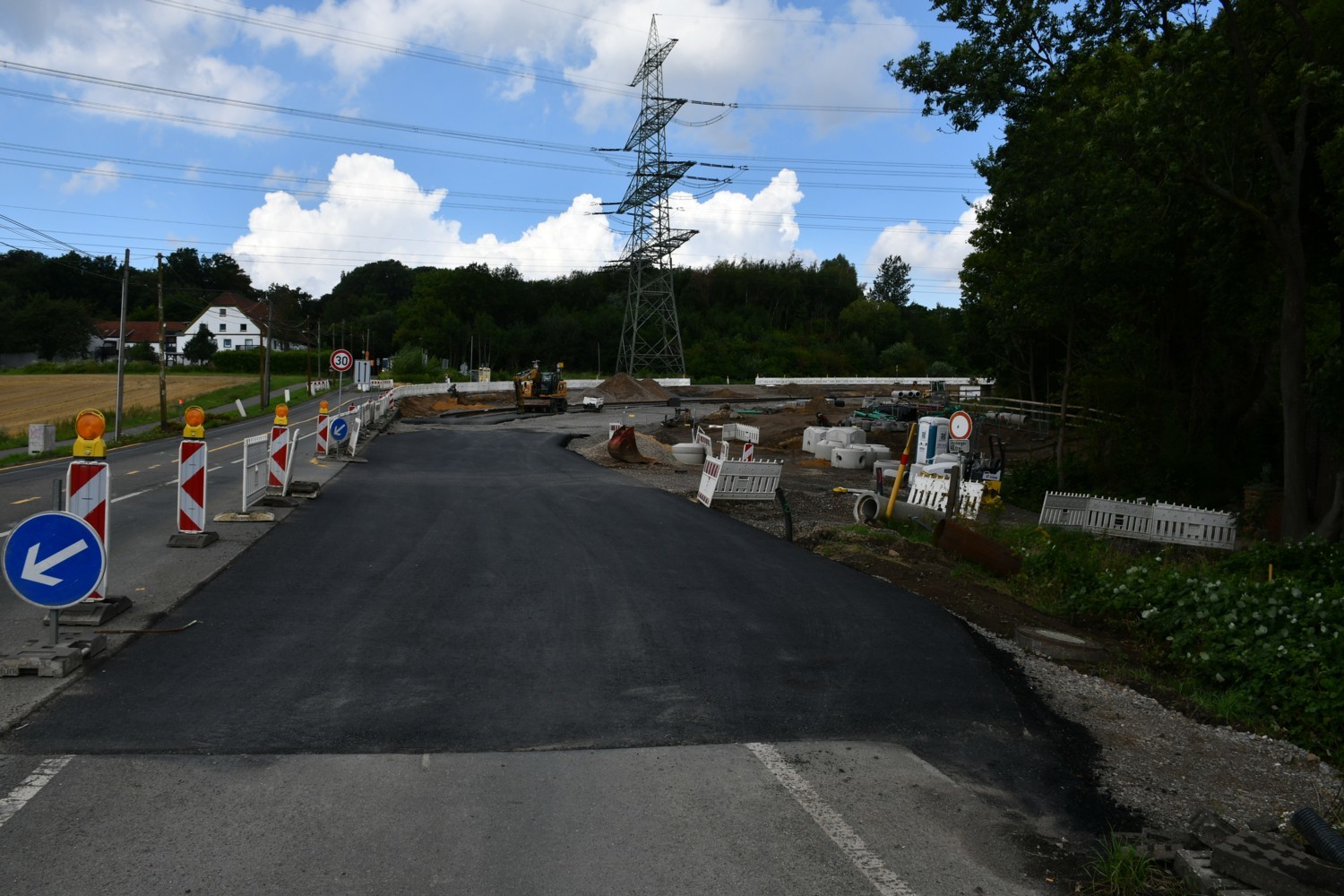

Mathias85 2.264 Geschrieben 8. August 2020 Autor Geschrieben 8. August 2020 Bilder vom 2. August. Beim Gleisbau in Abschnitt C waren diesmal keine Fortschritte erkennbar. Im Baulager warteten aber schon Winkelstützwände aus der Nachbarstadt auf den Einbau. Auch einige größere Kunstoffrohre und Abzweige lagerten dort. Abseits der Straße wurden weitere Kanalrohre verbaut. An der Brückenschutzkonstruktion sind die nächsten Platten angebracht worden. Ein paar Meter weiter an der Autobahnauffahrt wurden Ampelmasten aufgestellt. 1 1 Zitieren

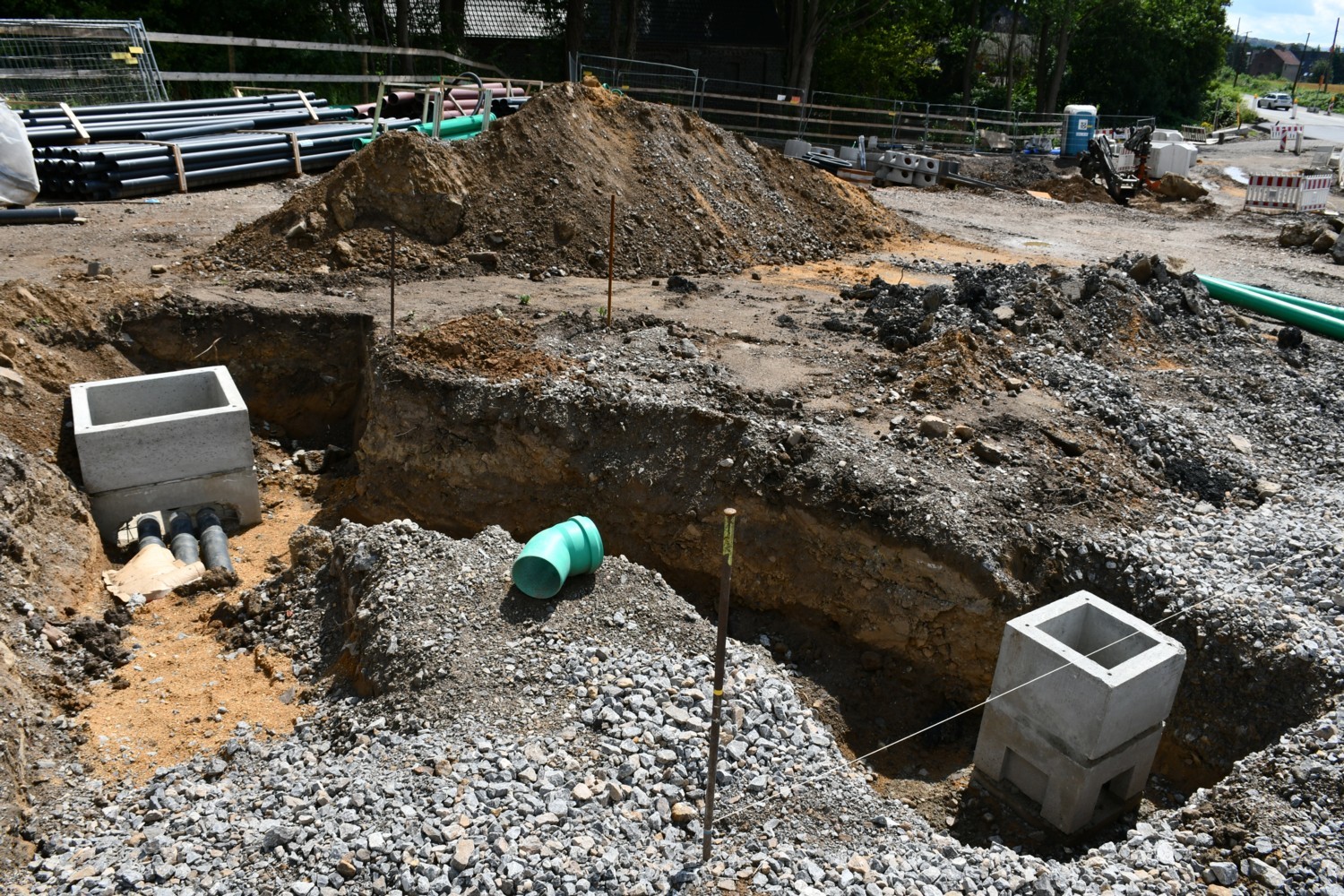

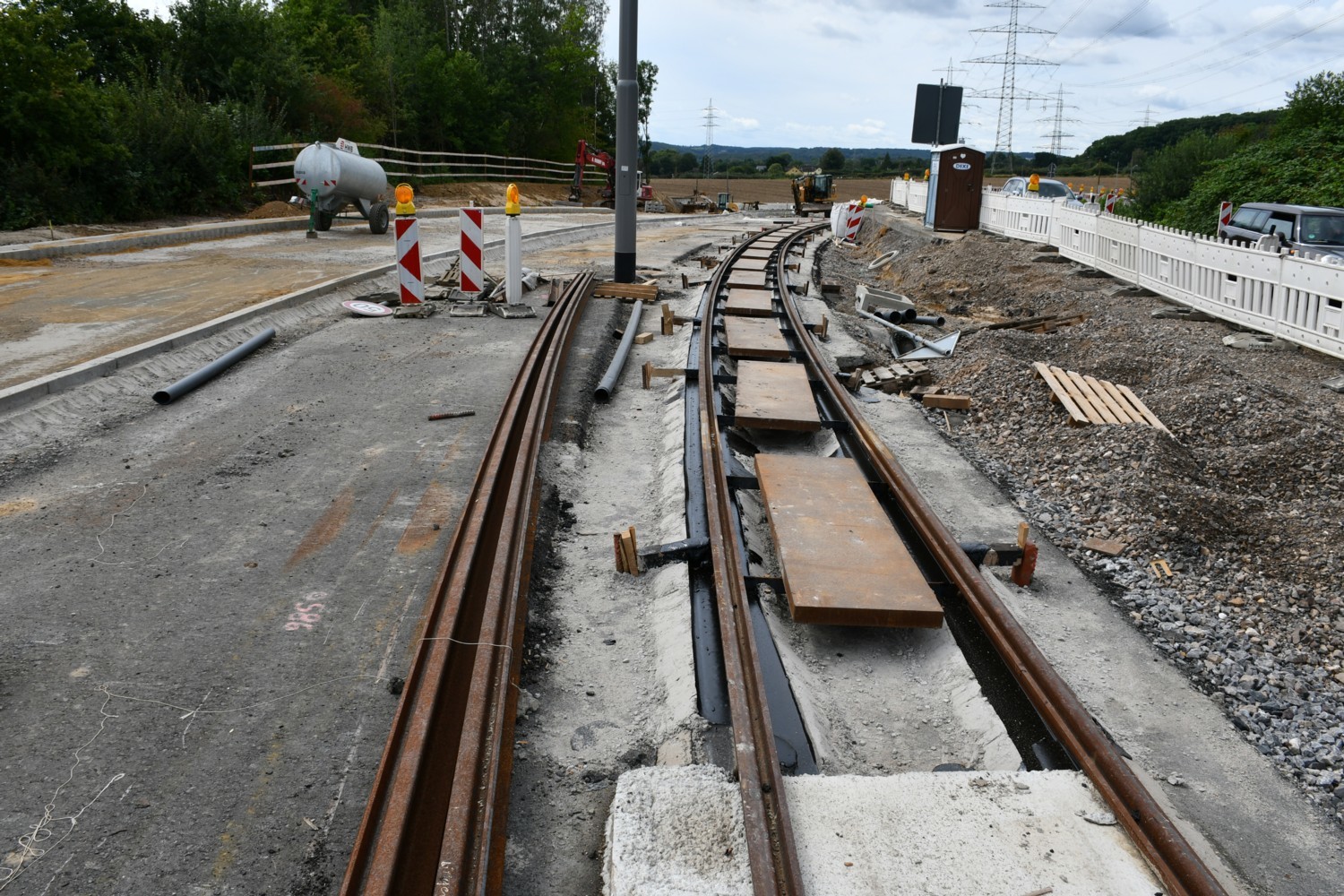

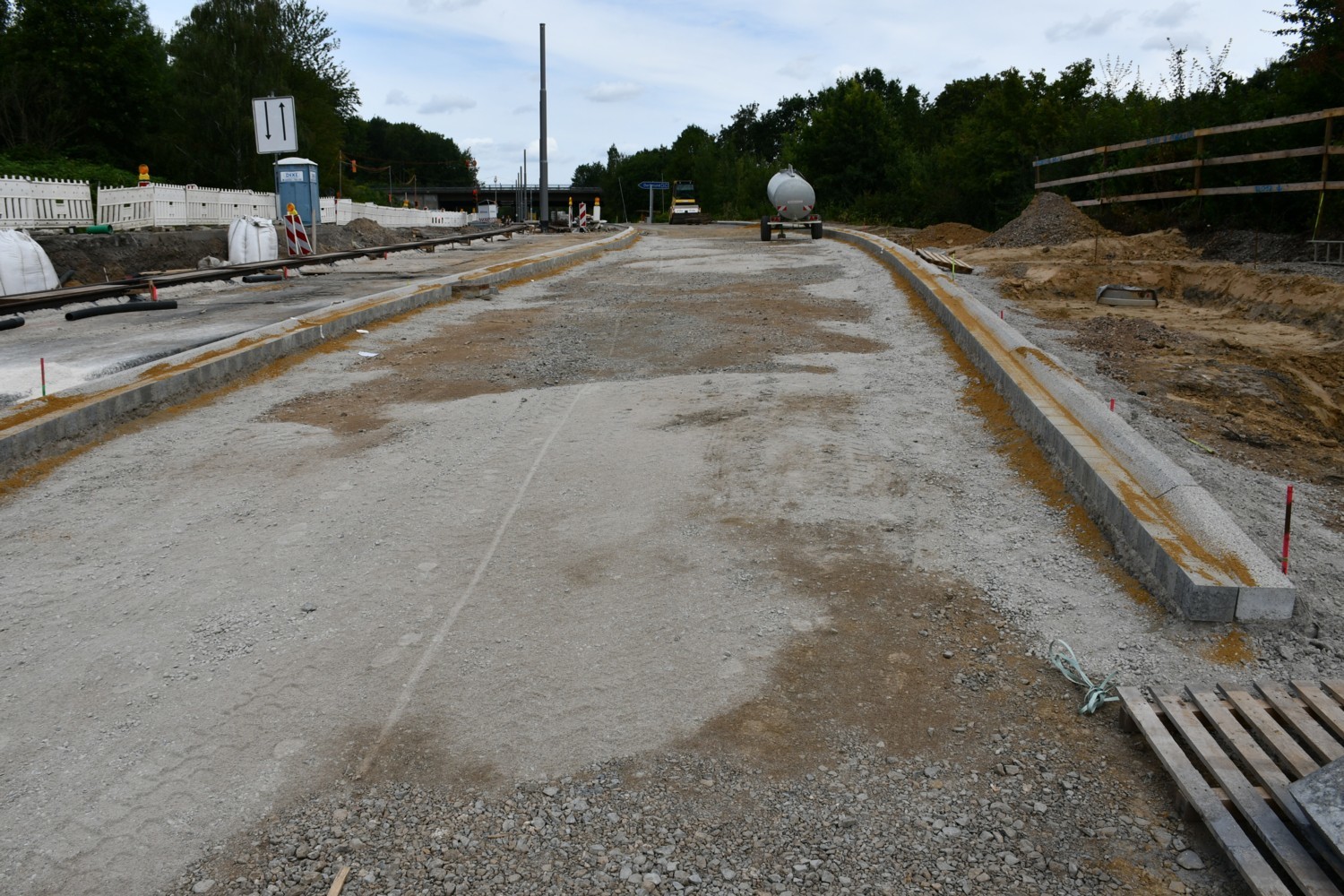

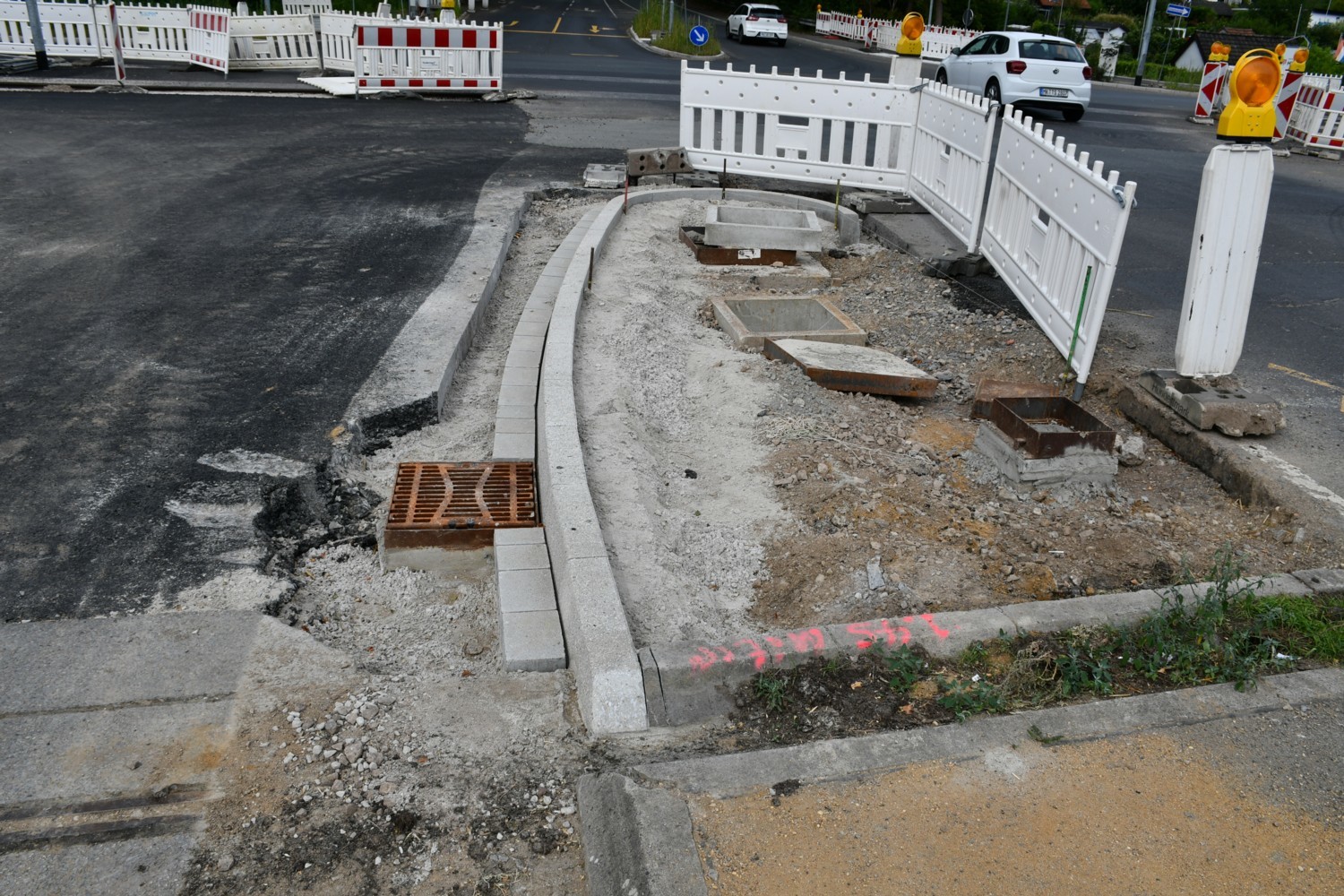

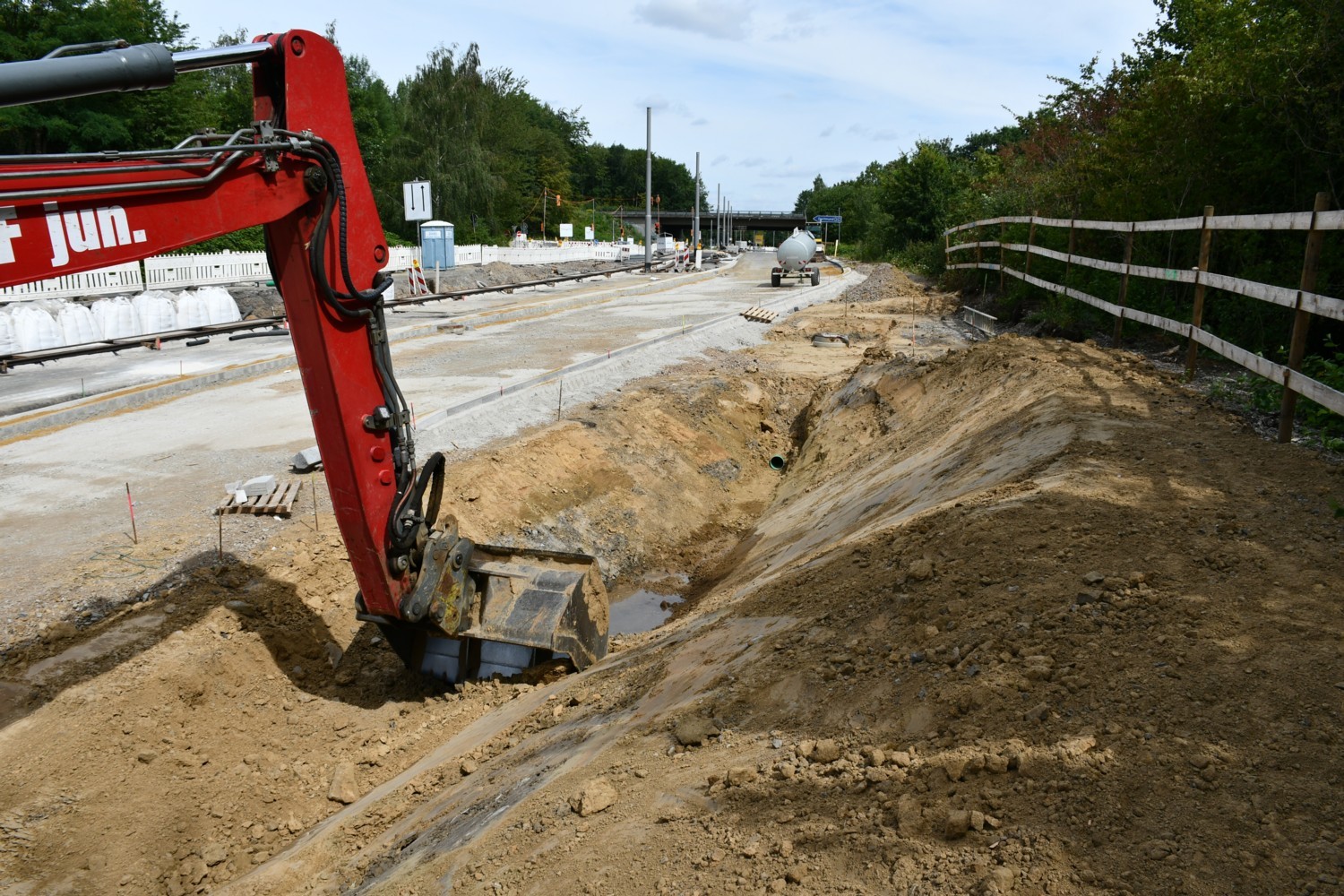

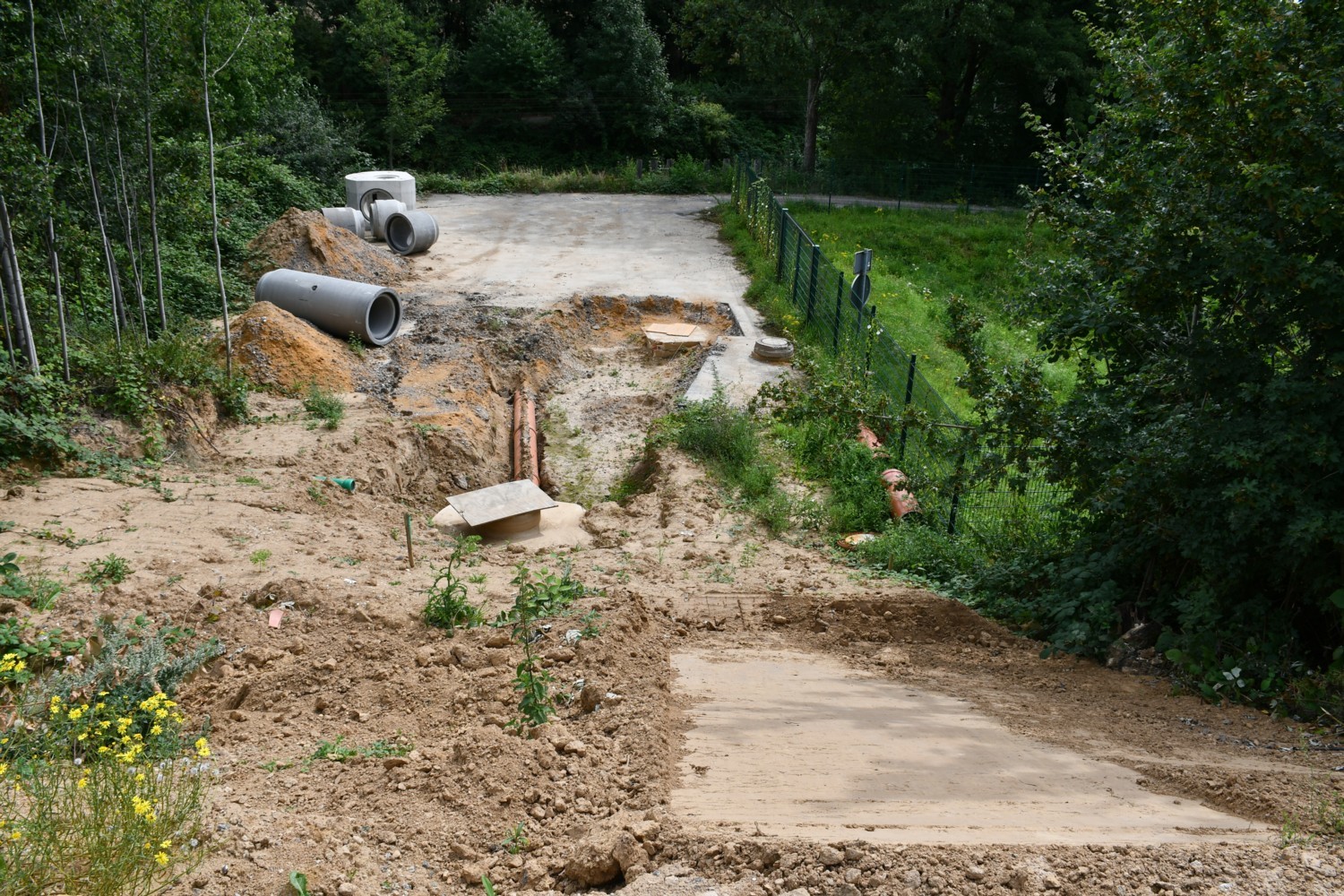

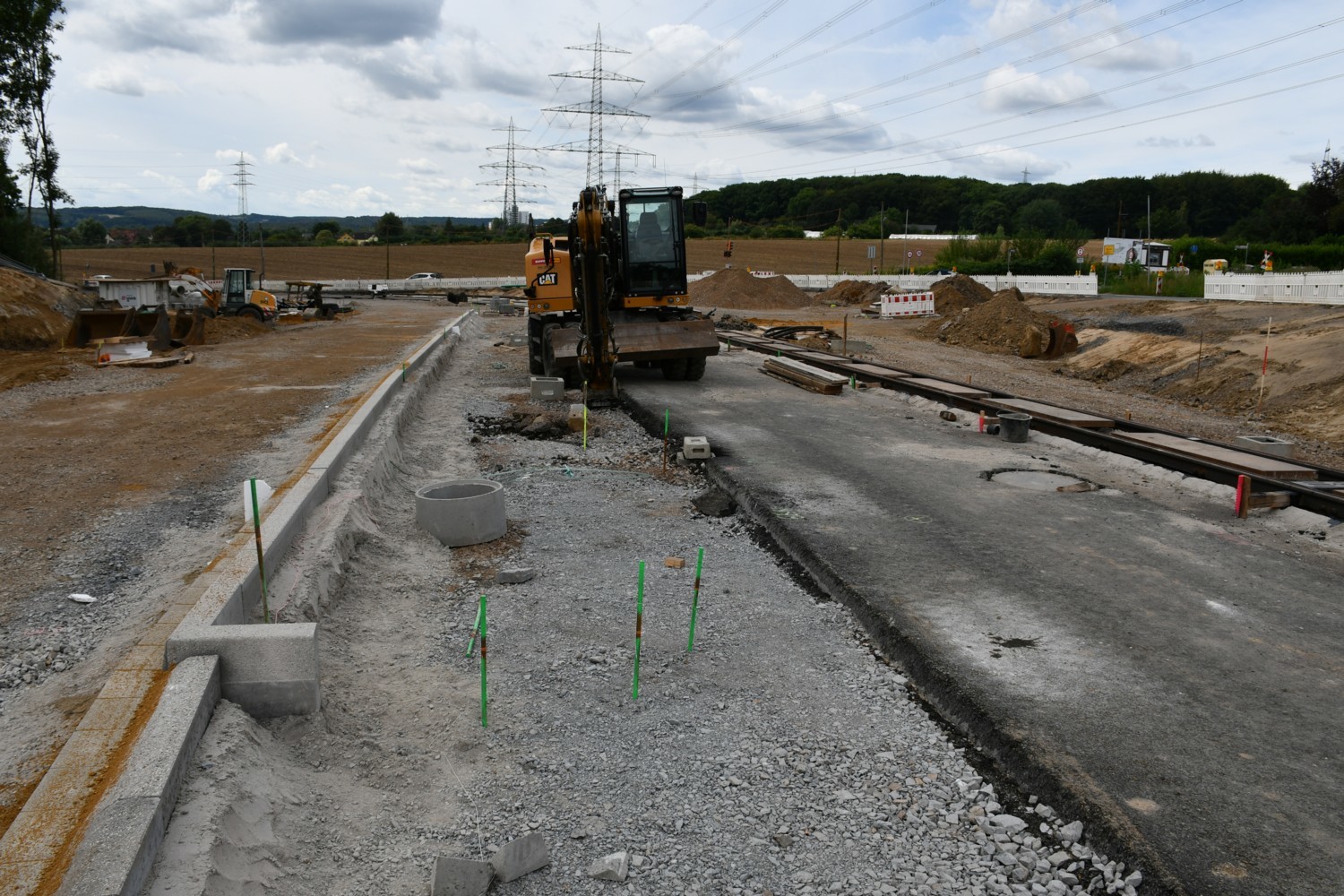

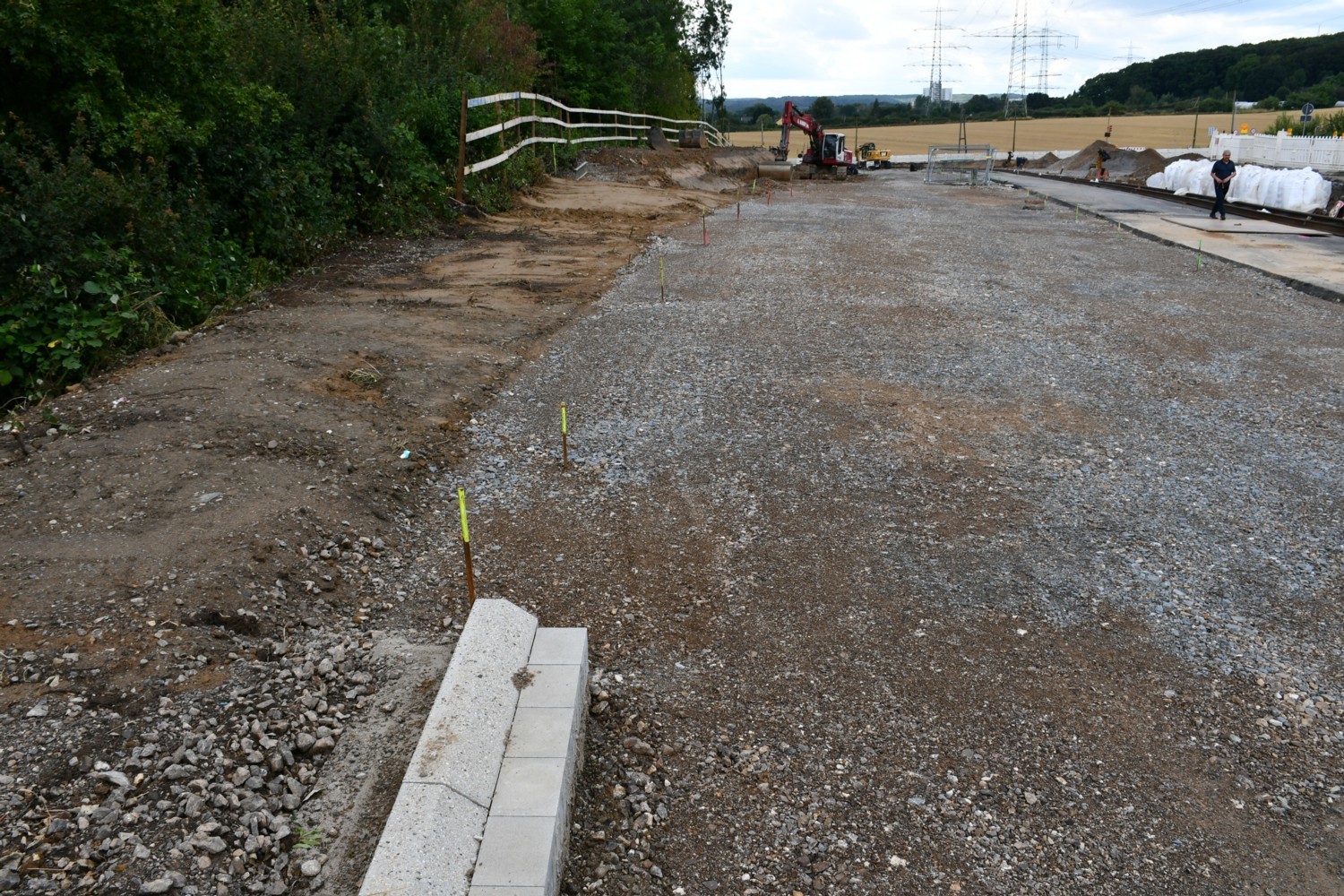

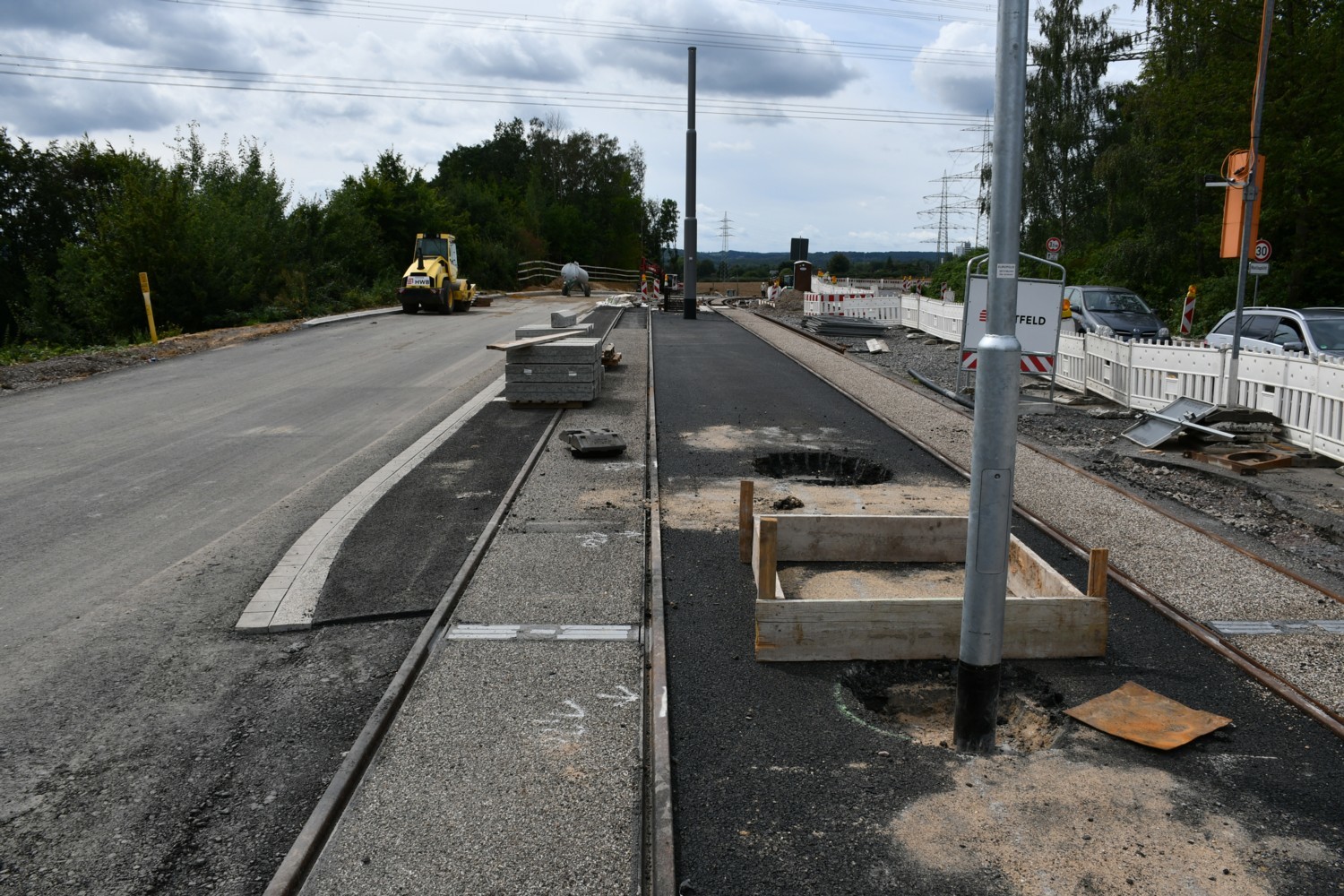

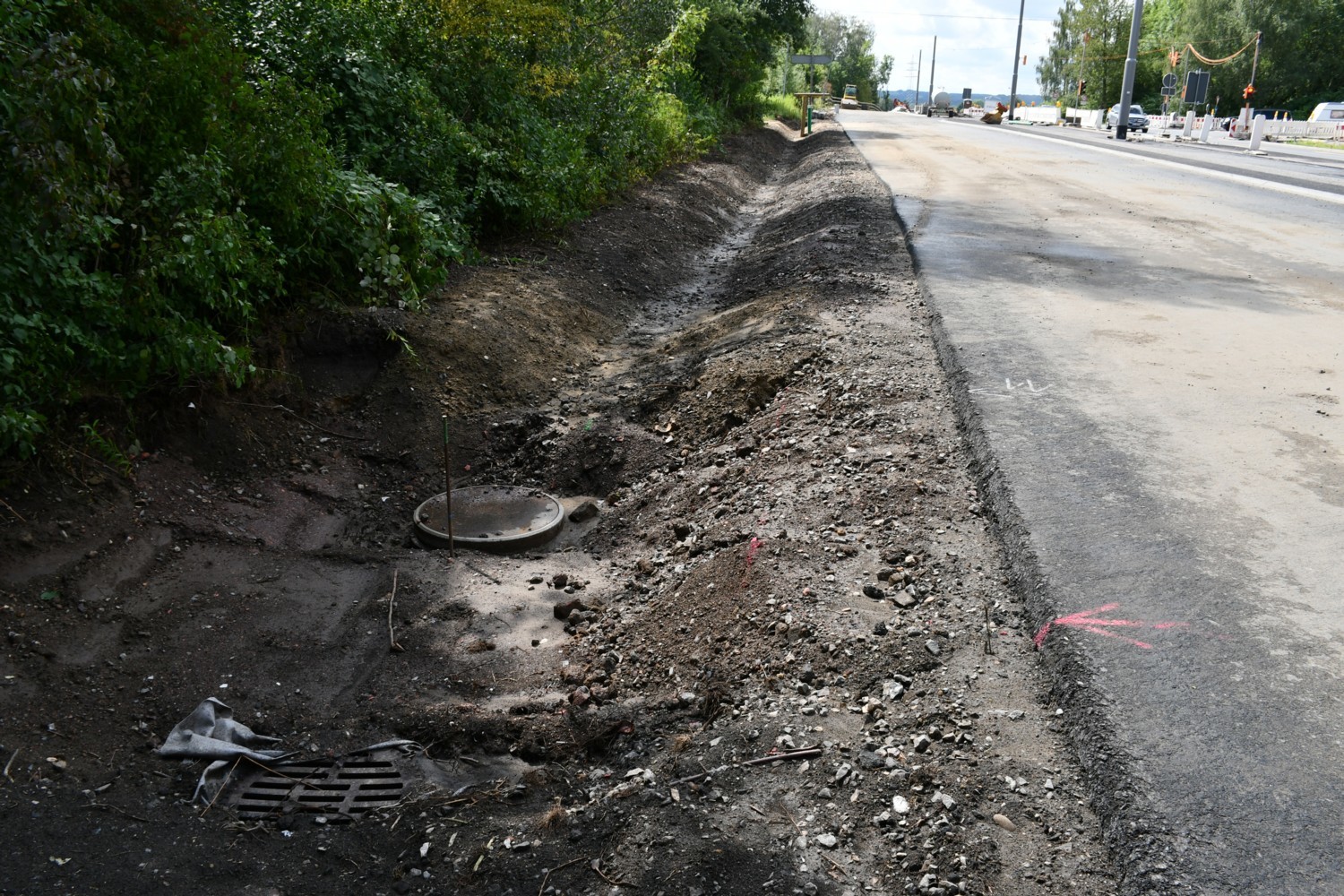

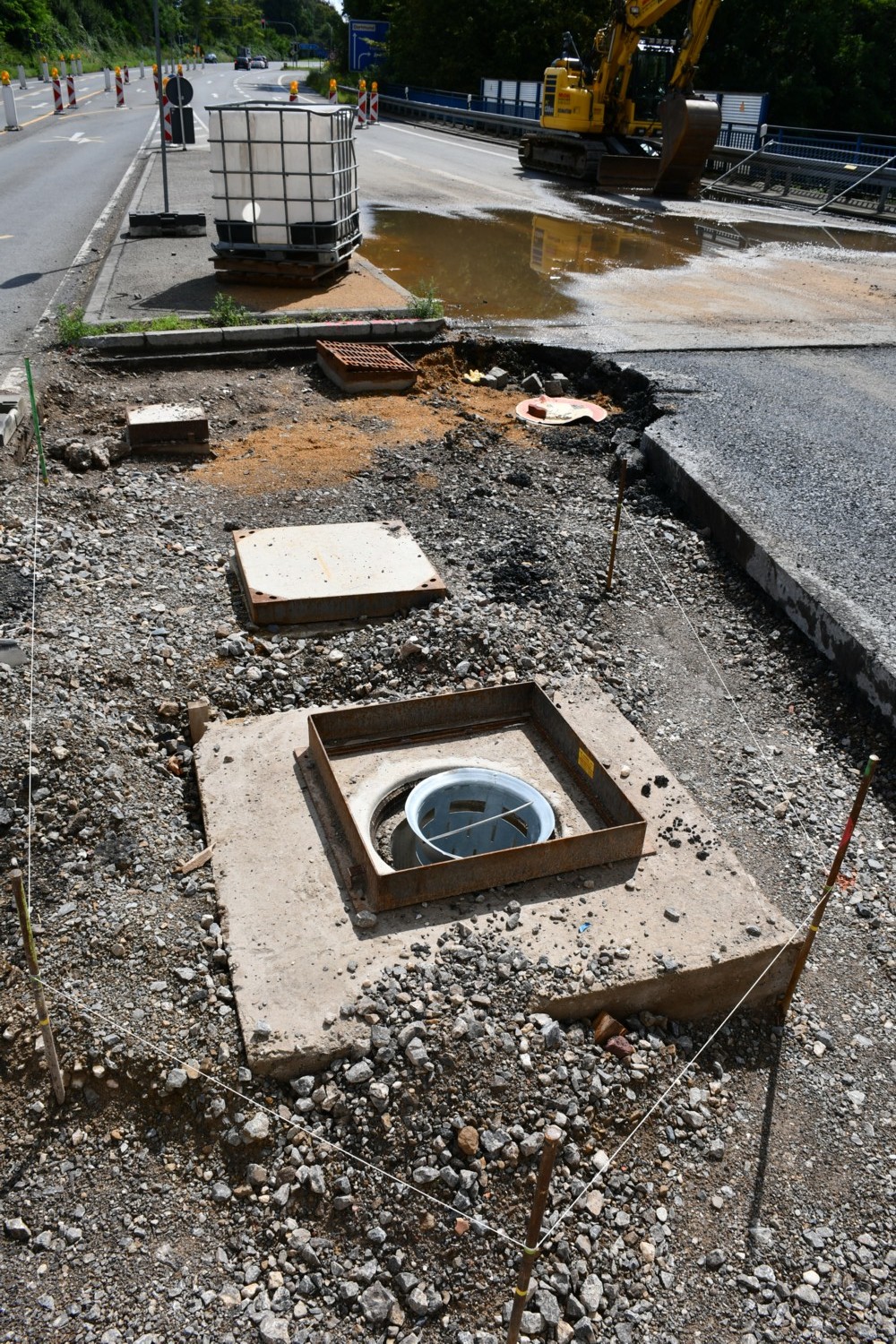

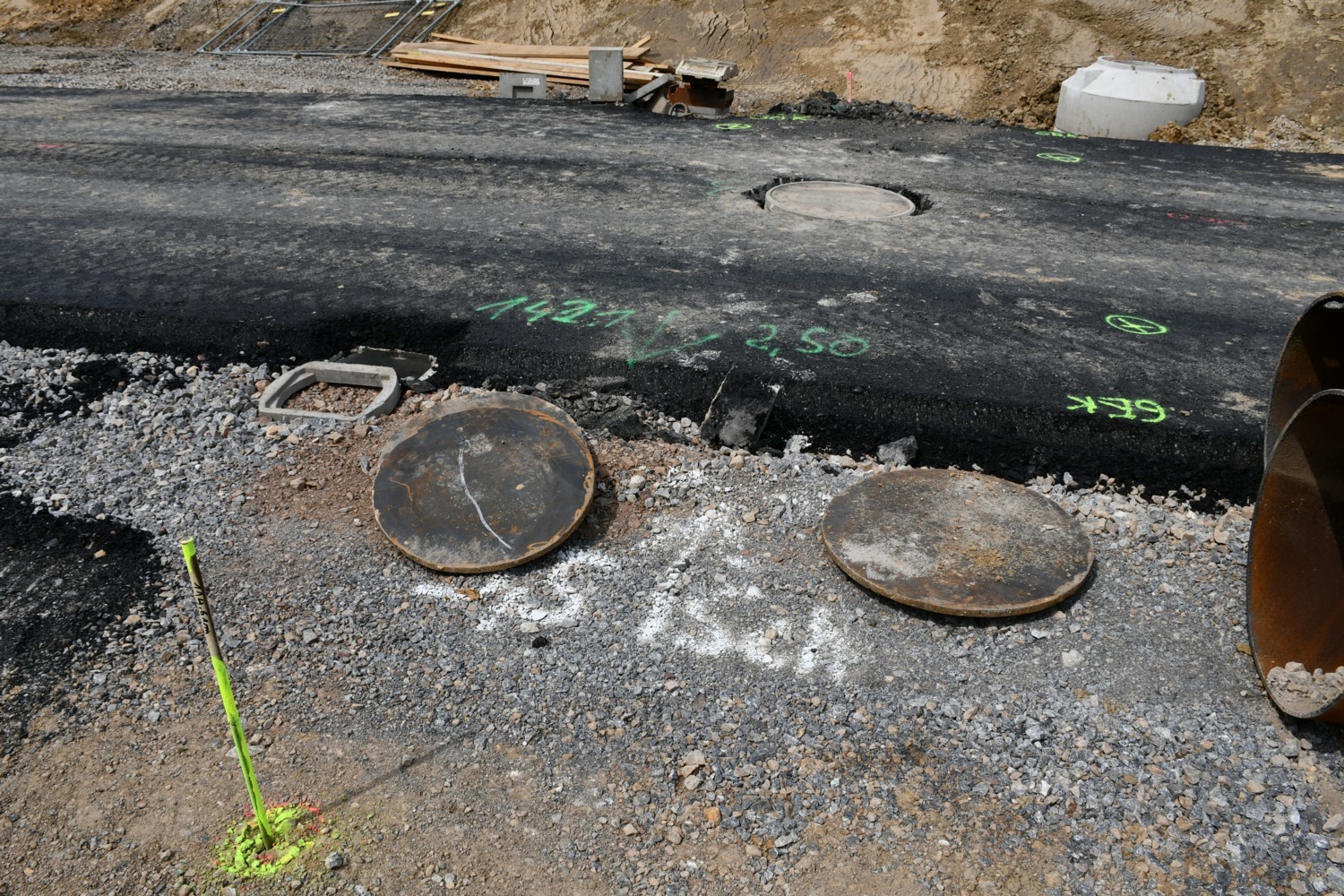

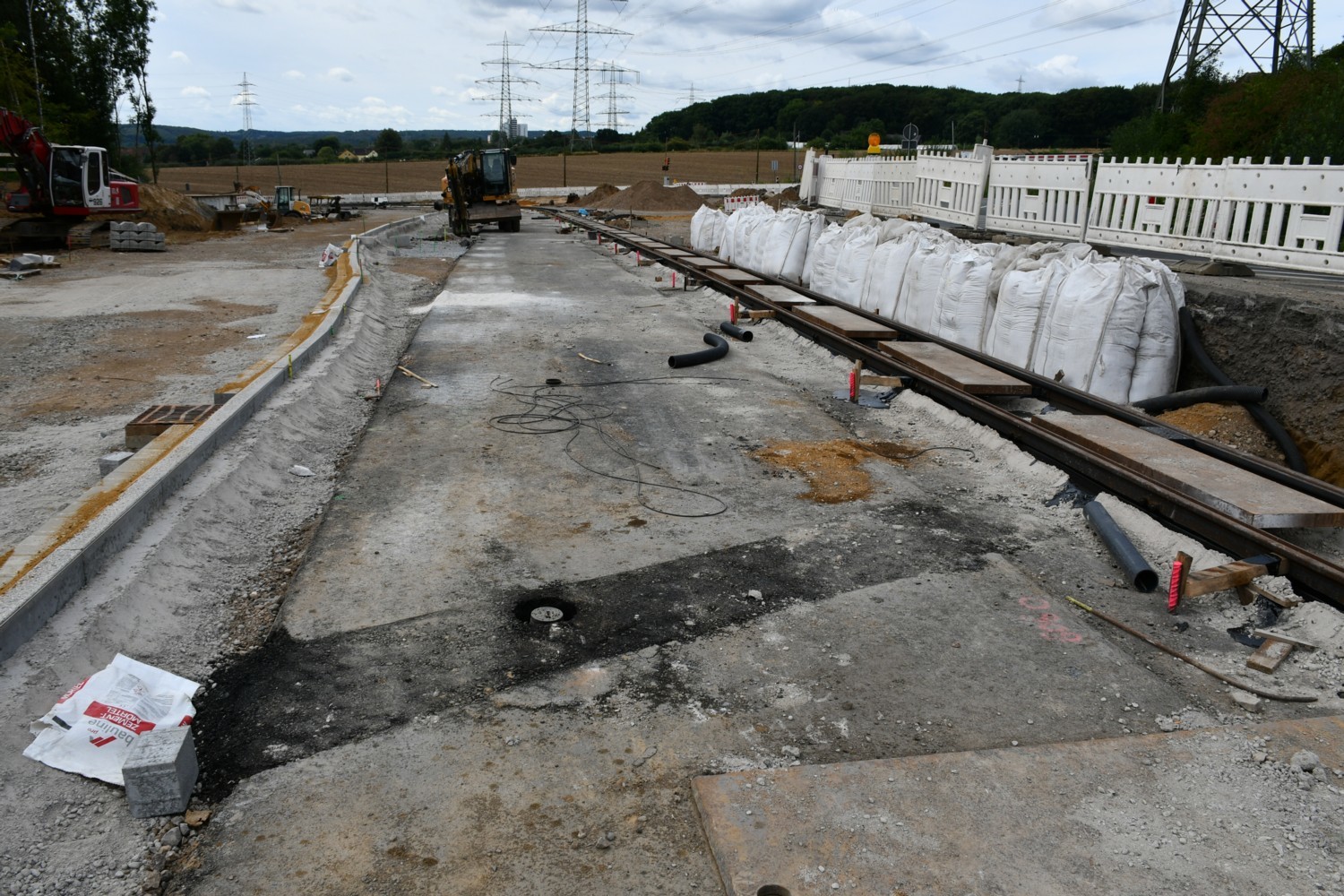

Mathias85 2.264 Geschrieben 8. August 2020 Autor Geschrieben 8. August 2020 Unterhalb der Straße wurden einige Kanalteile geliefert. In Abschnitt B wurde u.a. der Bord aus Abschnitt C weitergeführt. 1 Zitieren
