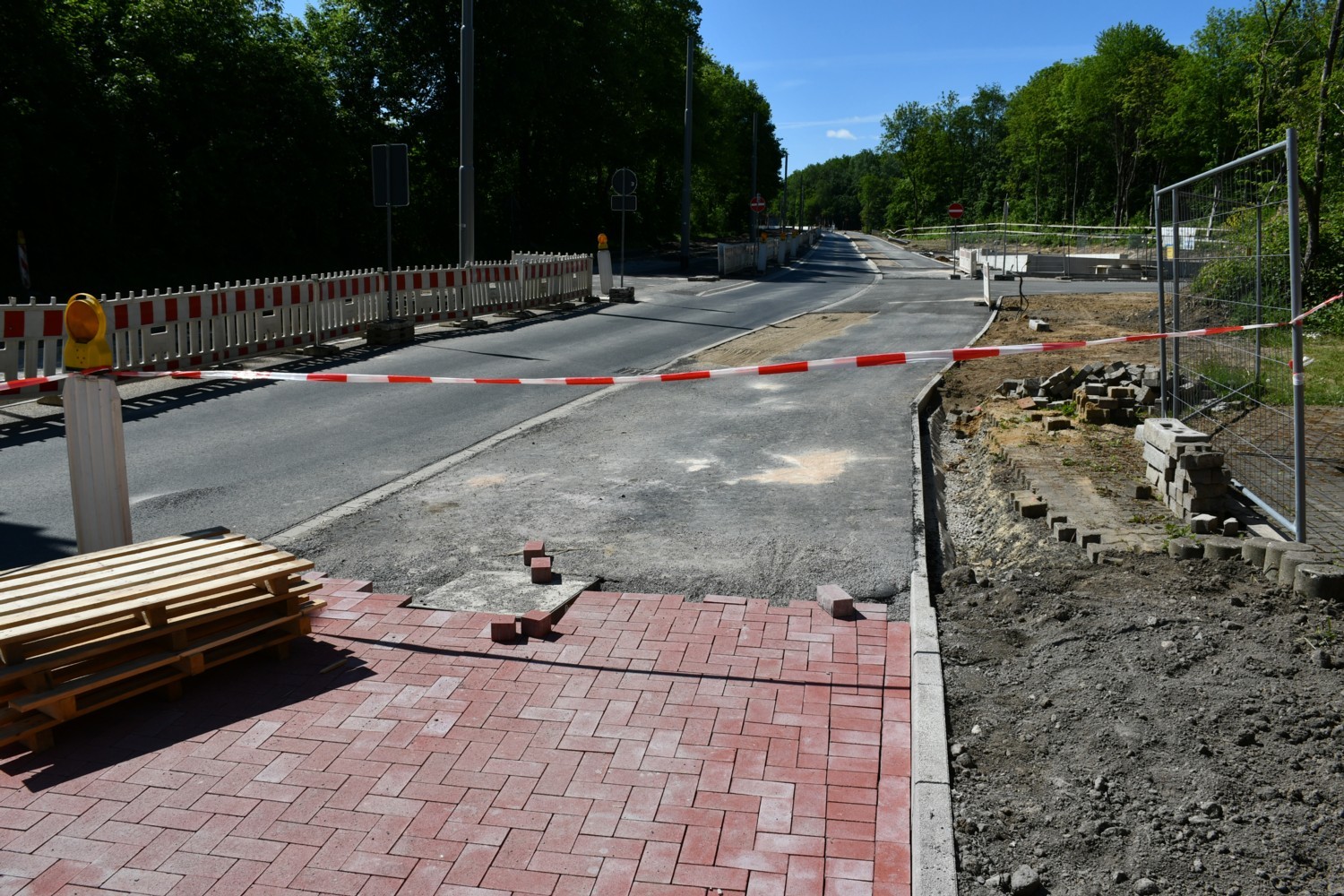

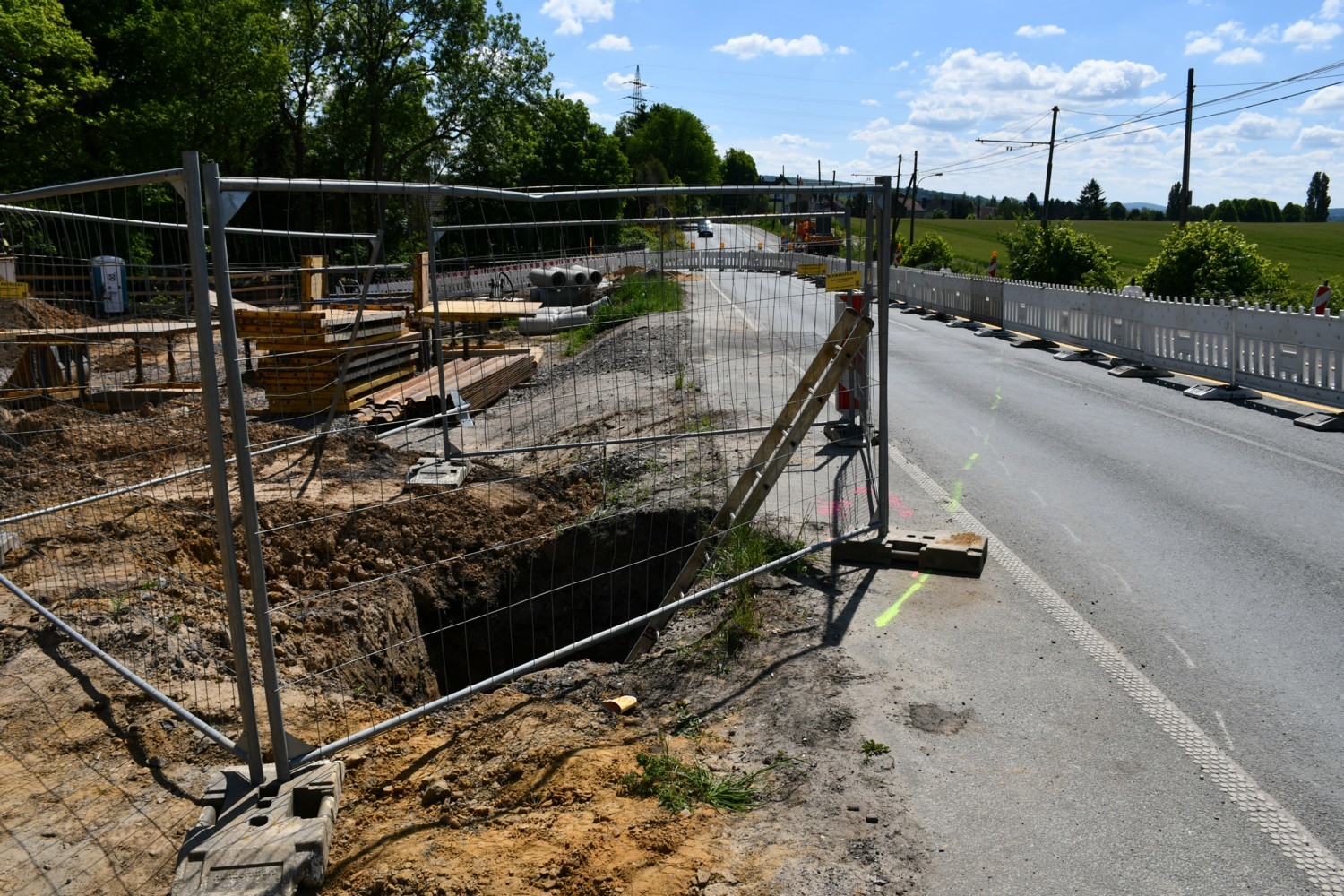

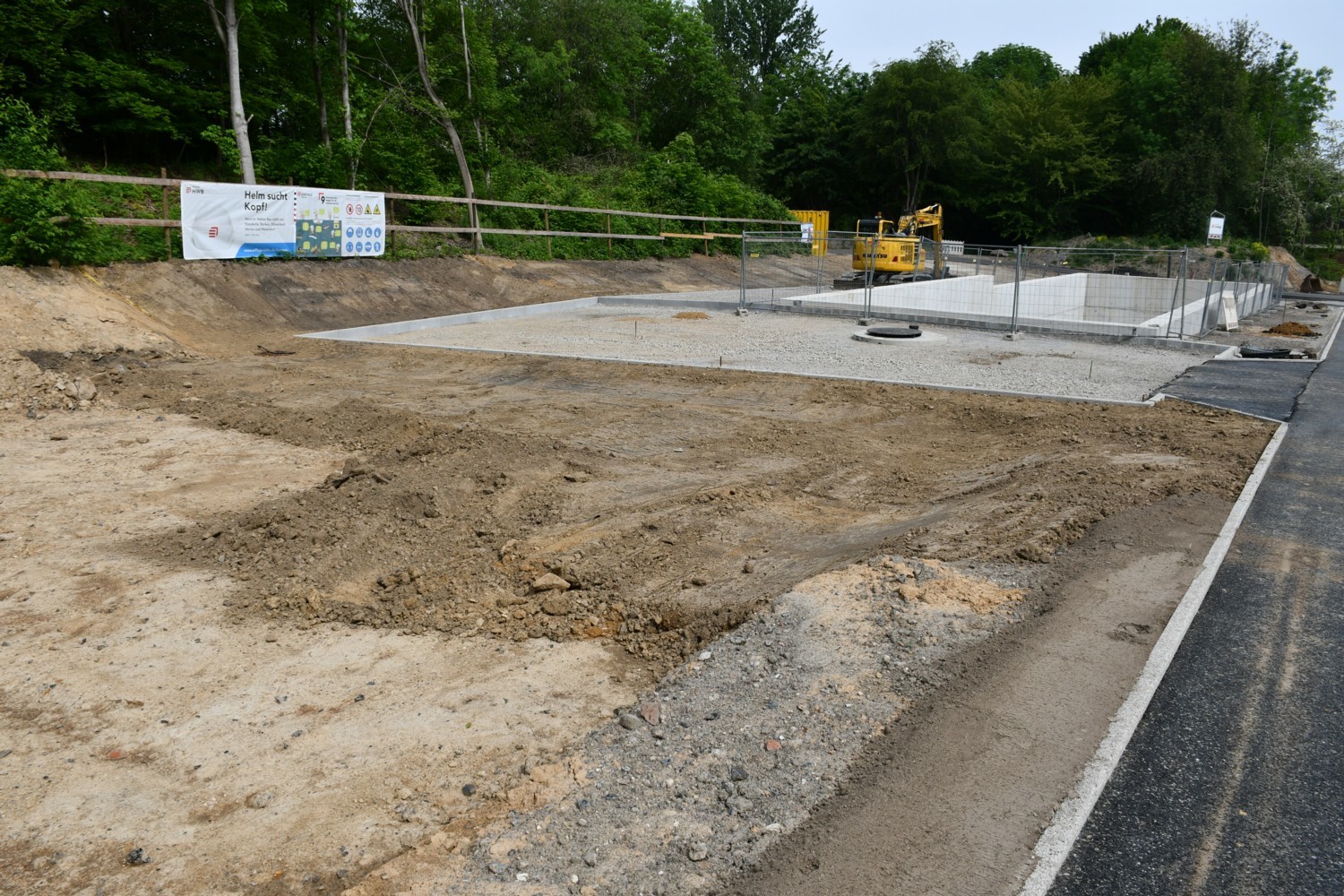

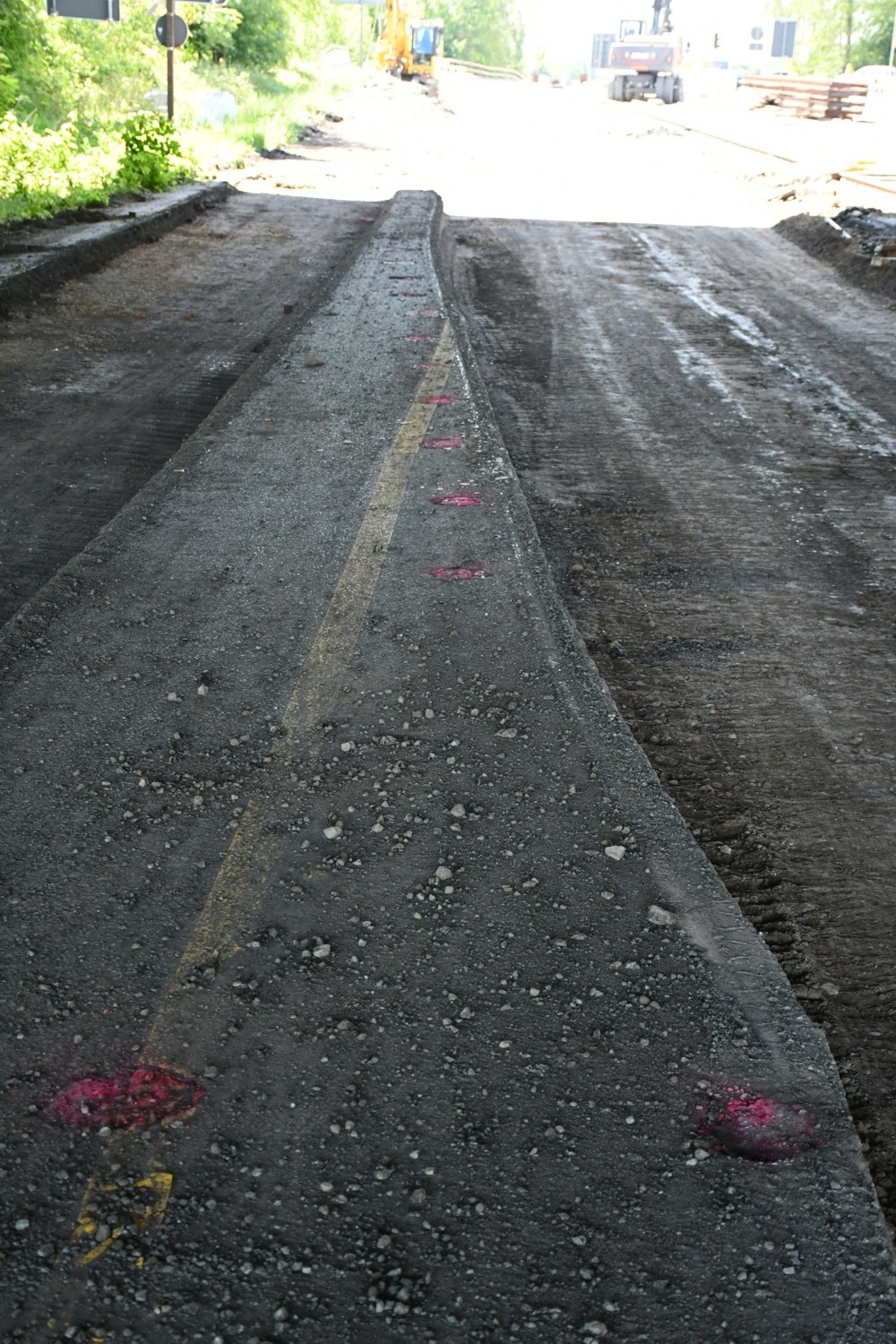

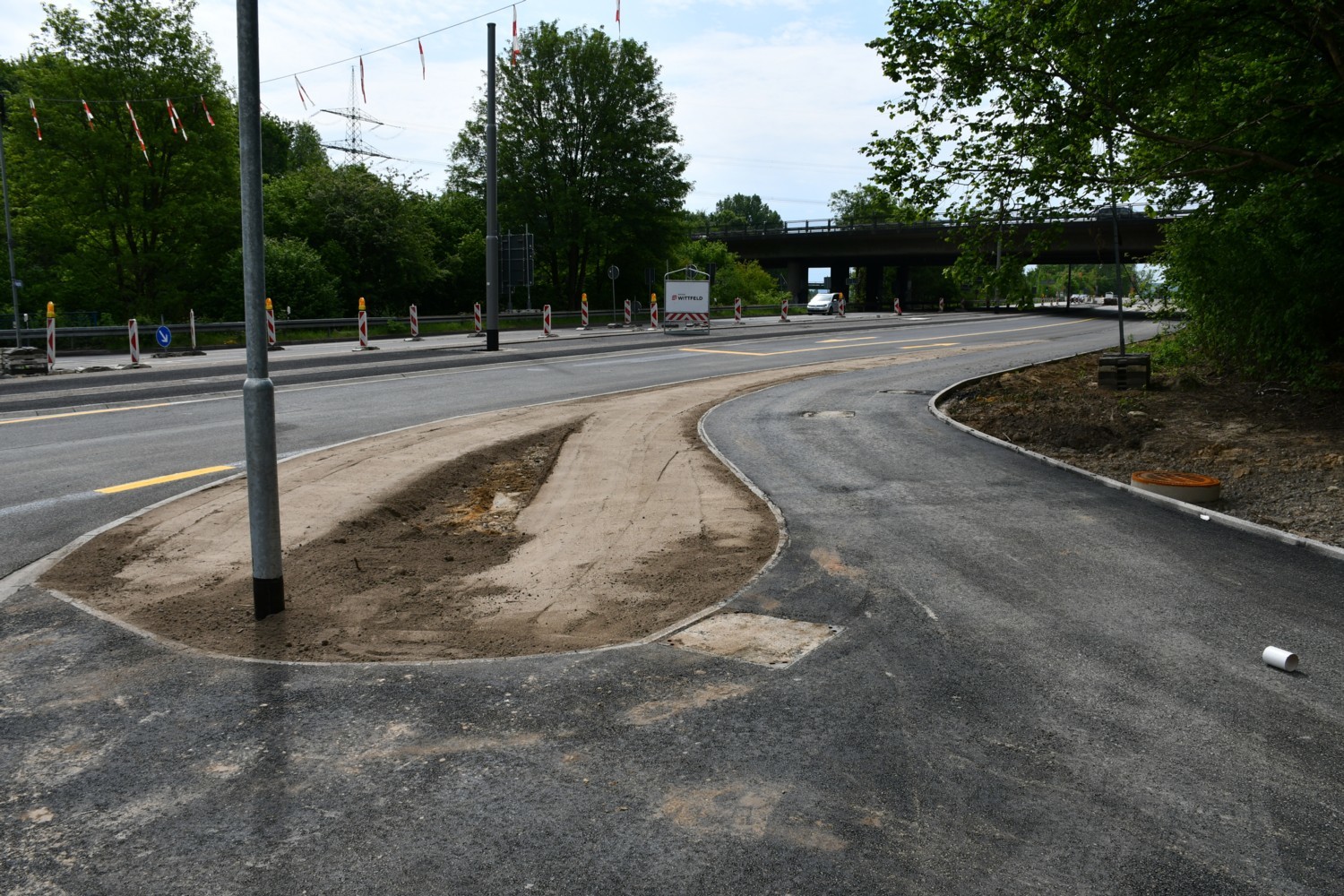

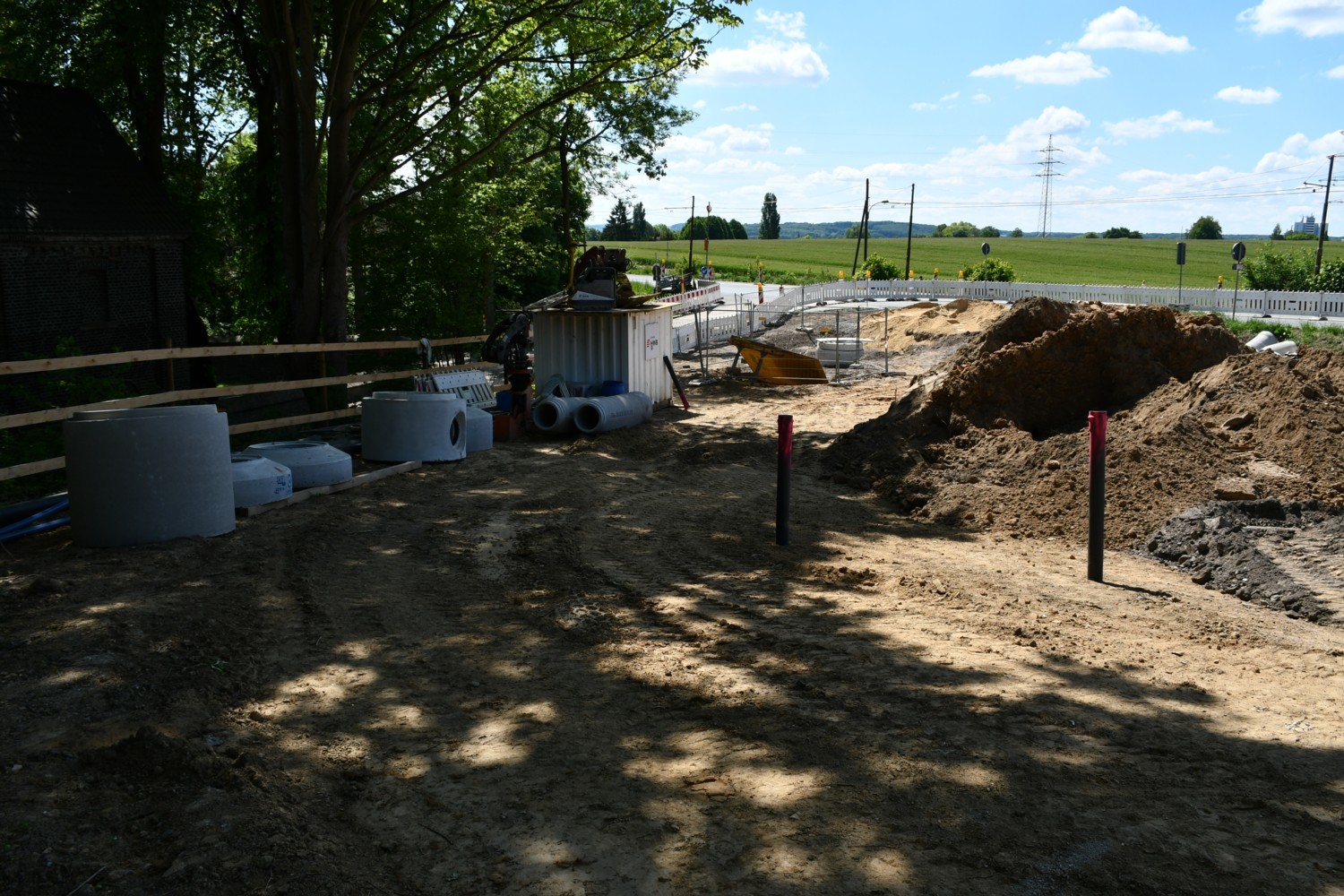

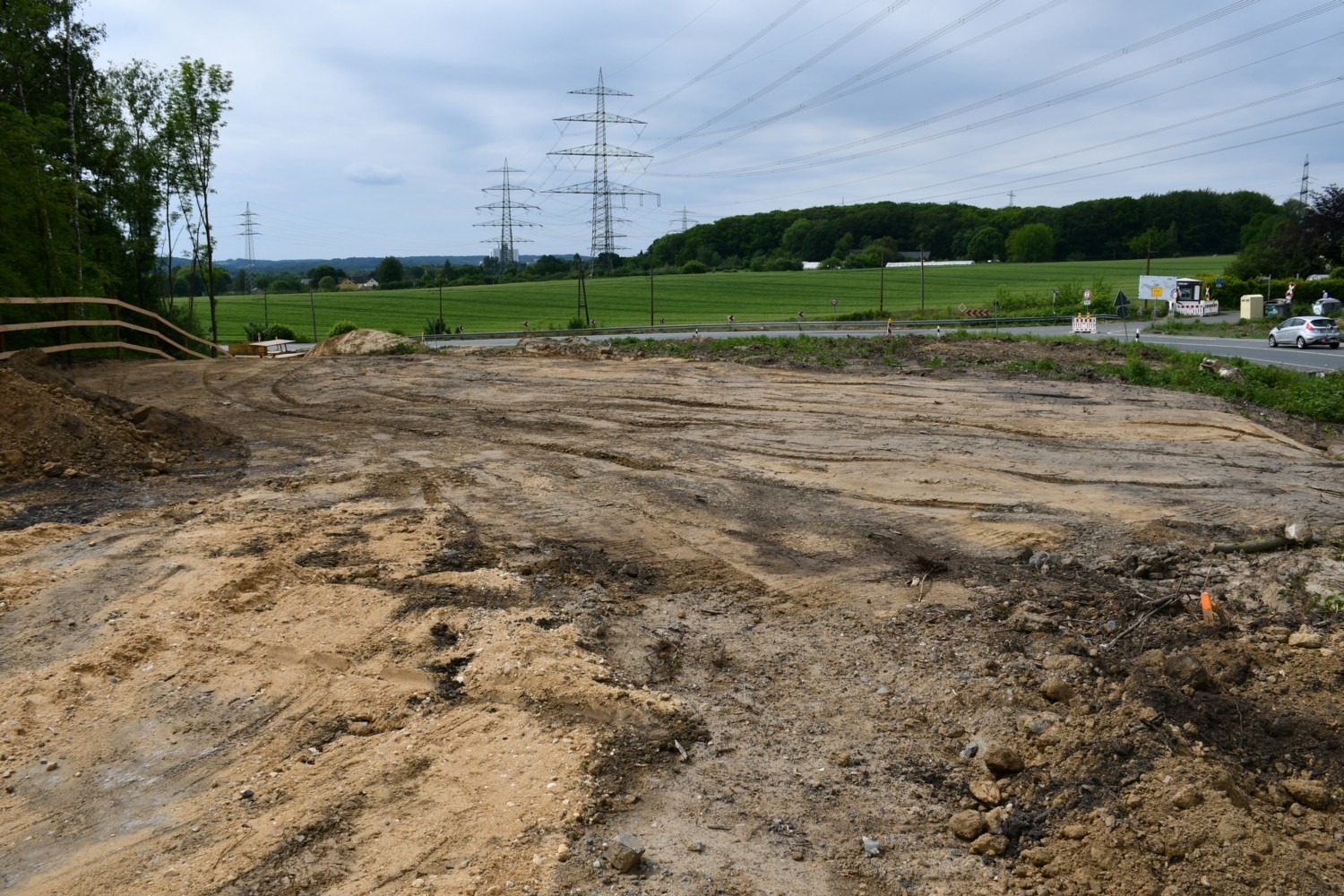

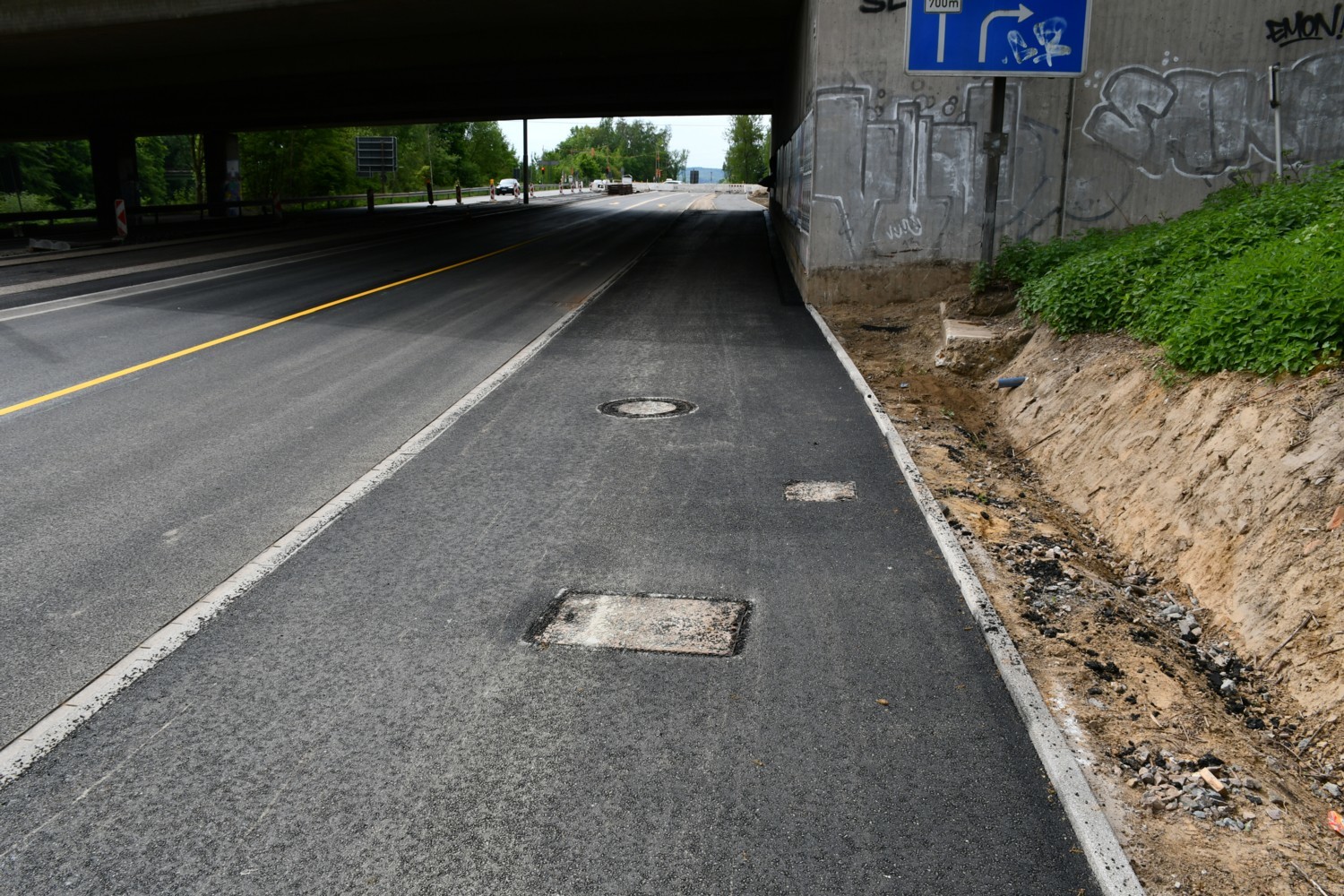

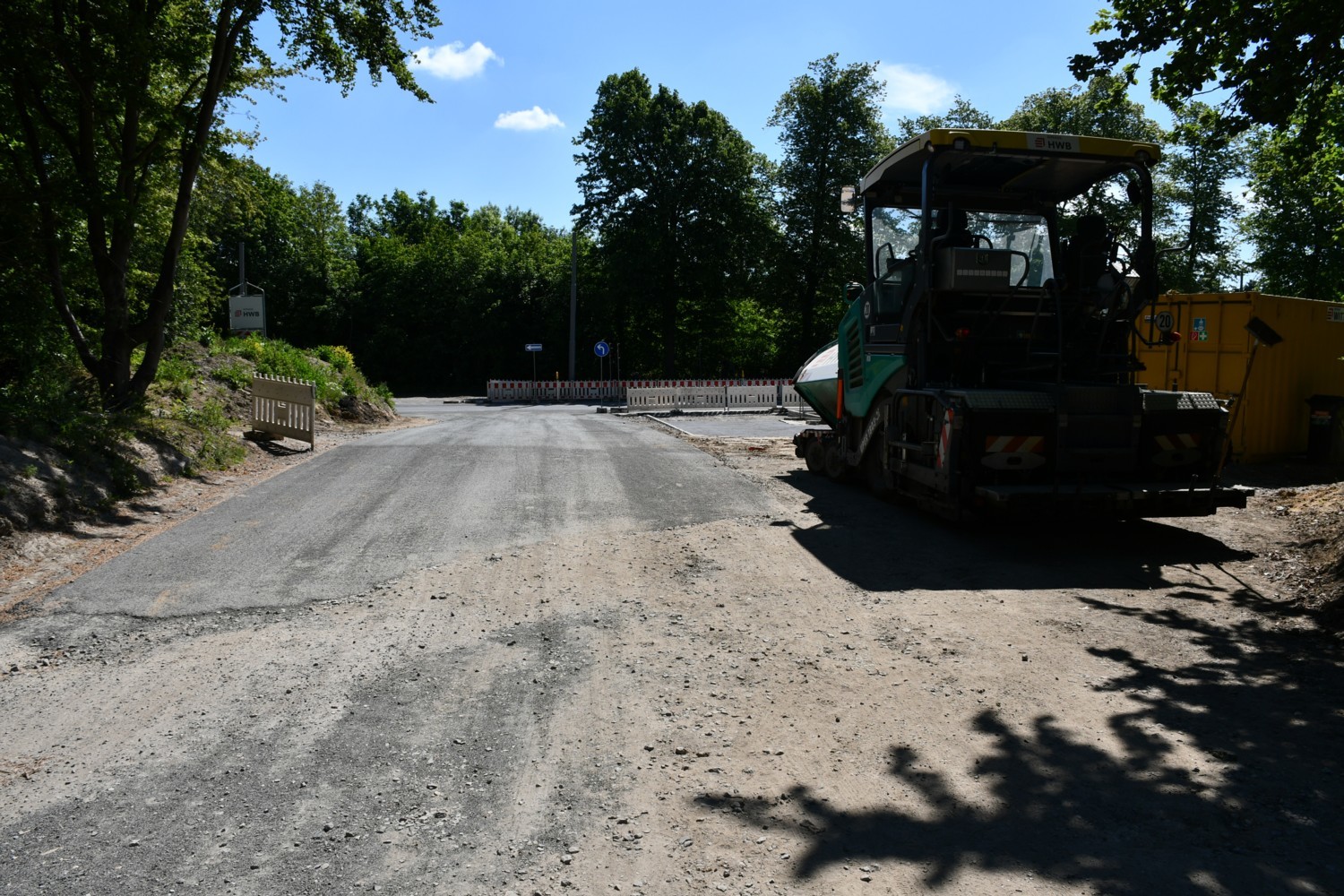

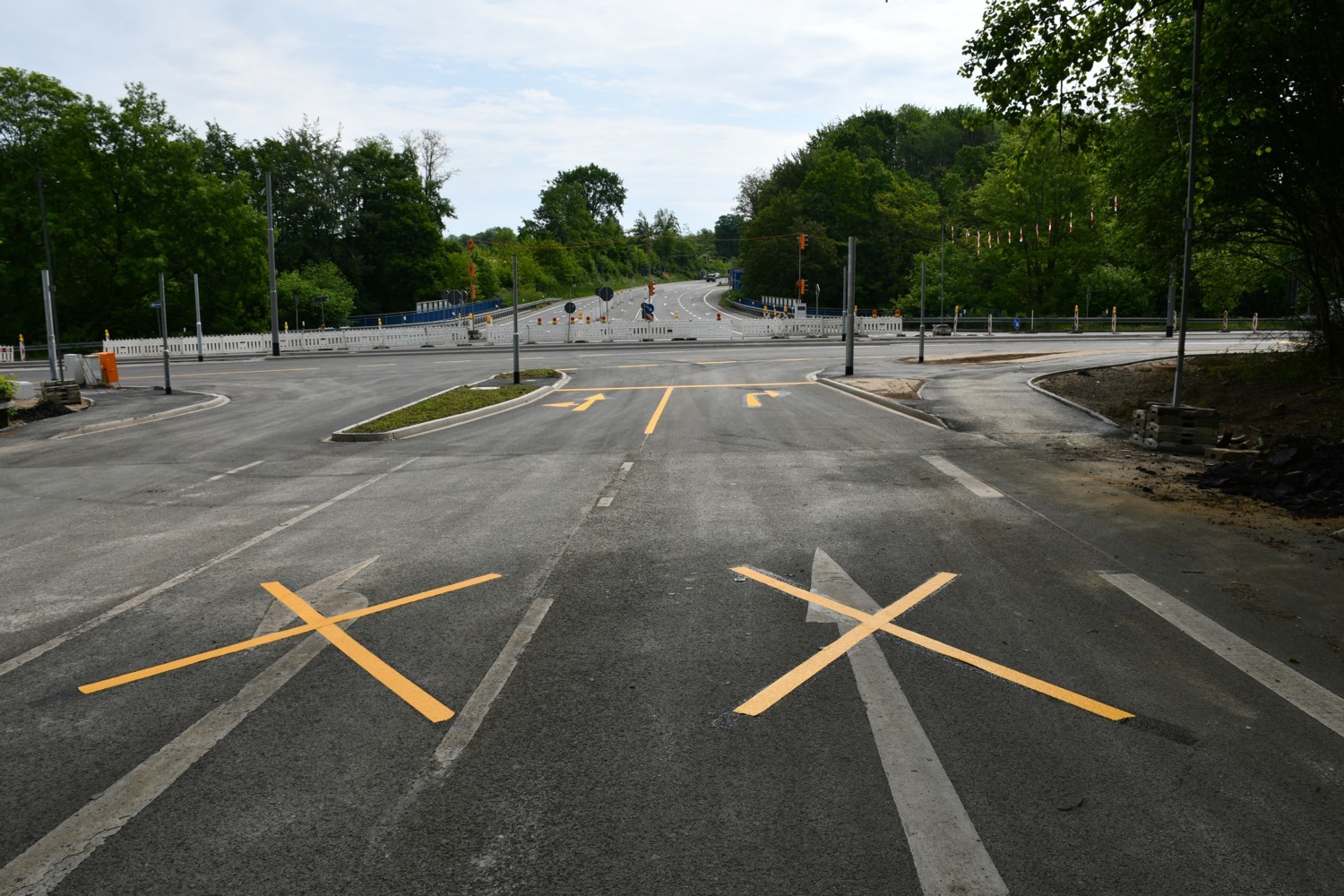

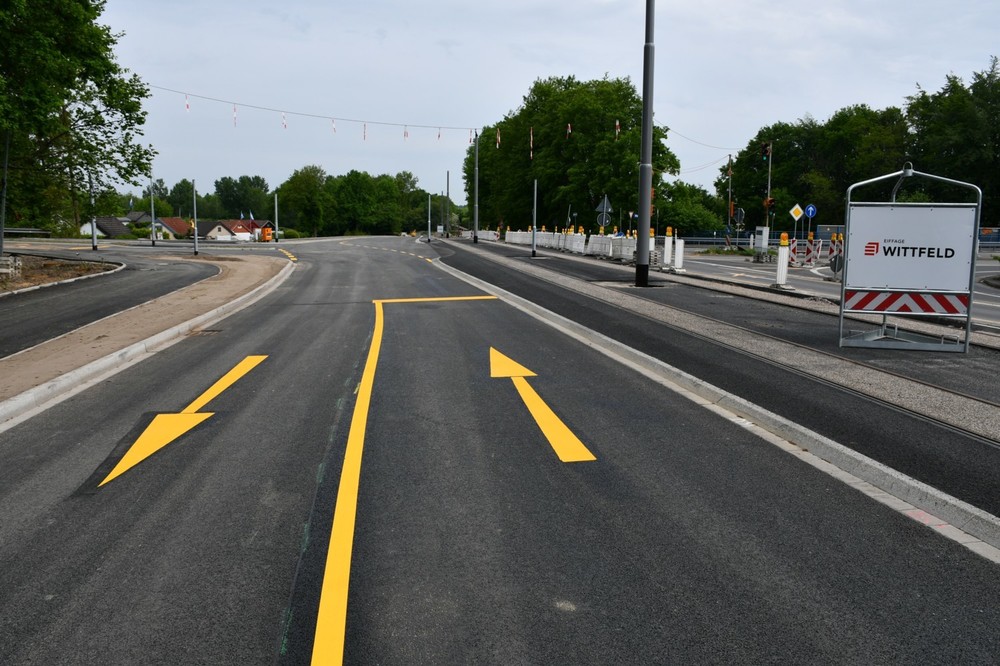

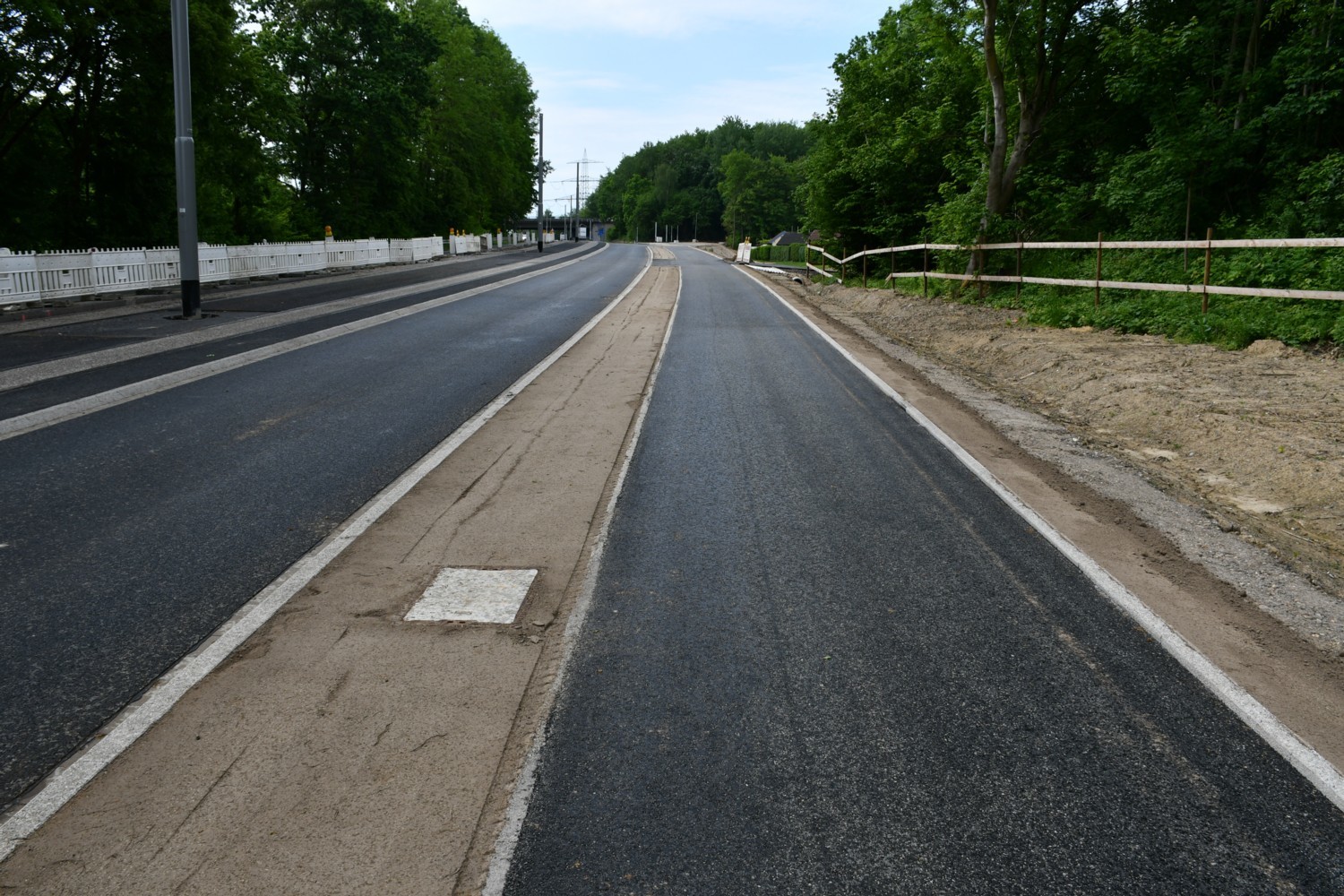

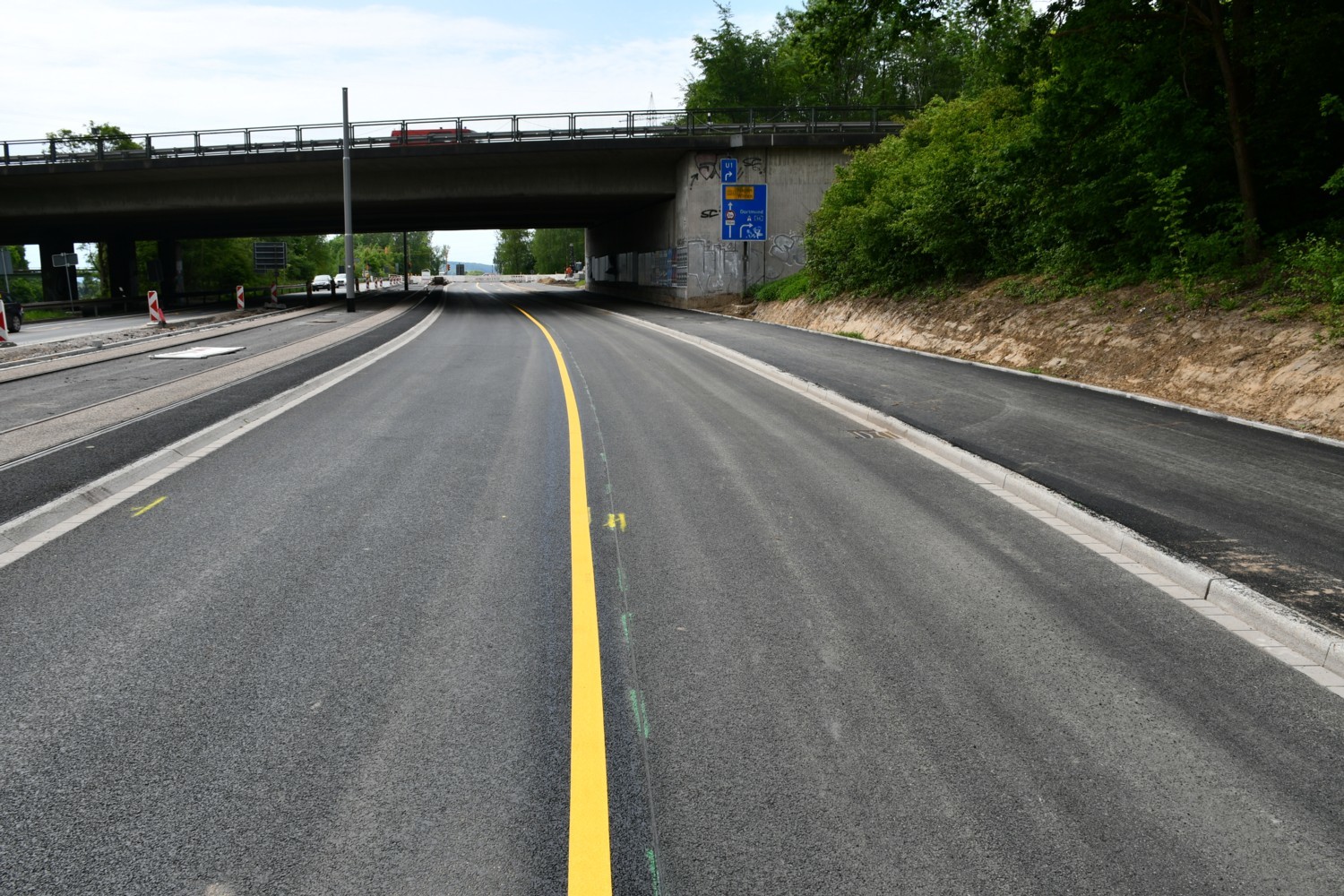

Mathias85 2.274 Geschrieben 18. Mai 2020 Autor Geschrieben 18. Mai 2020 Links und rechts des Gehweges wurde auch schon Mutterboden aufgebracht. Wenn man genauer hinsieht... ... erkennt man, dass auch schon Rasen gesät wurde. Hier wächst das Grün auch schon ohne Saat. Kurz zuvor wurde an diesem Morgen durch die Firma Hundertmark die Baustellenmarkierung zur Verlegung des Verkehrs auf die fertiggestellte Fahrbahn aufgebracht. 1 1 Zitieren

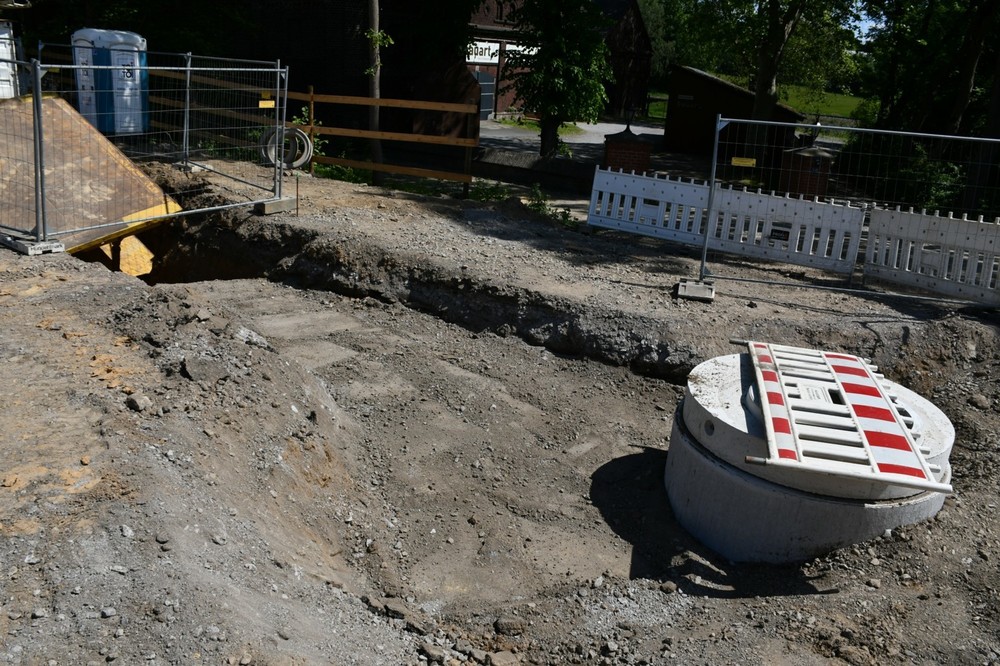

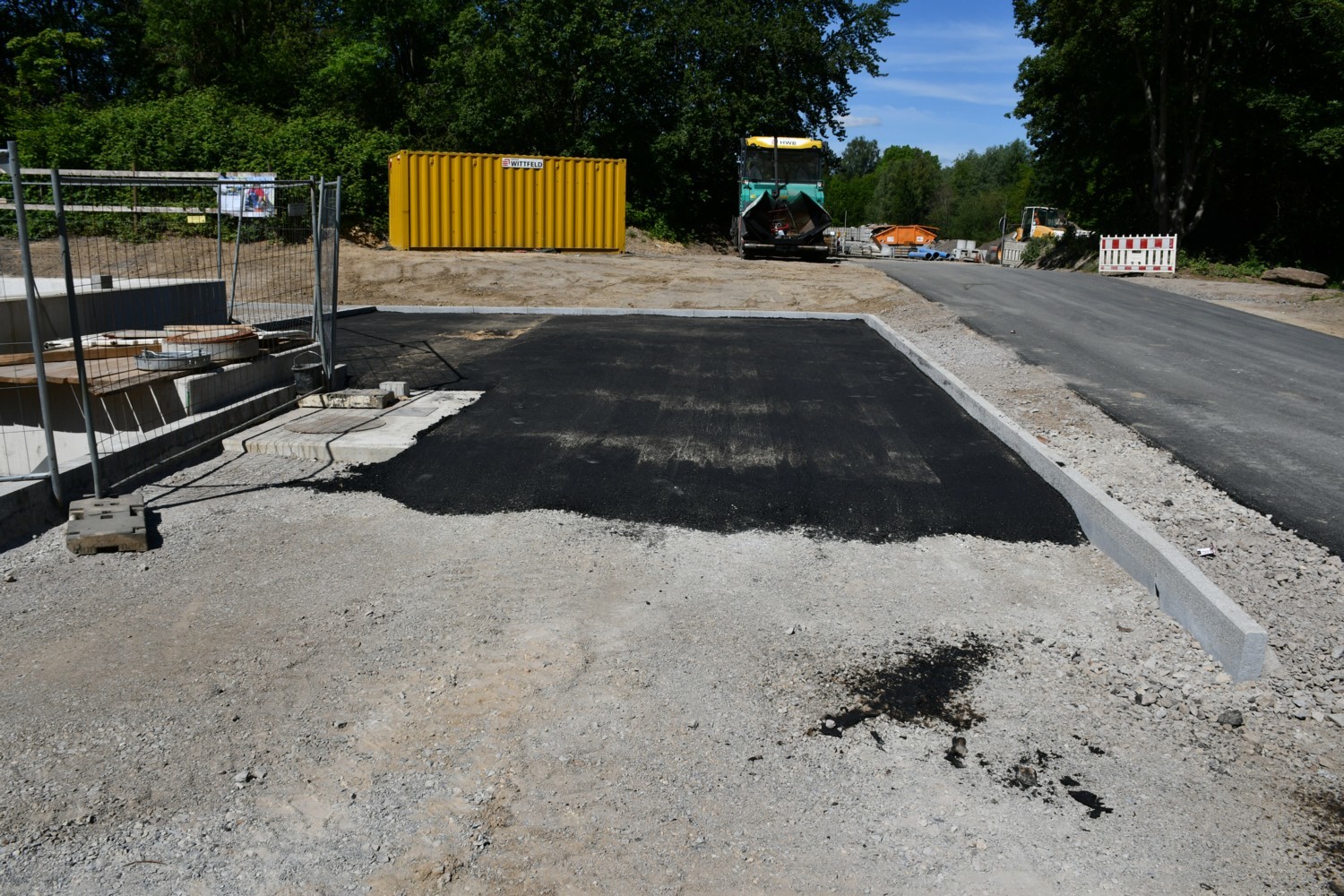

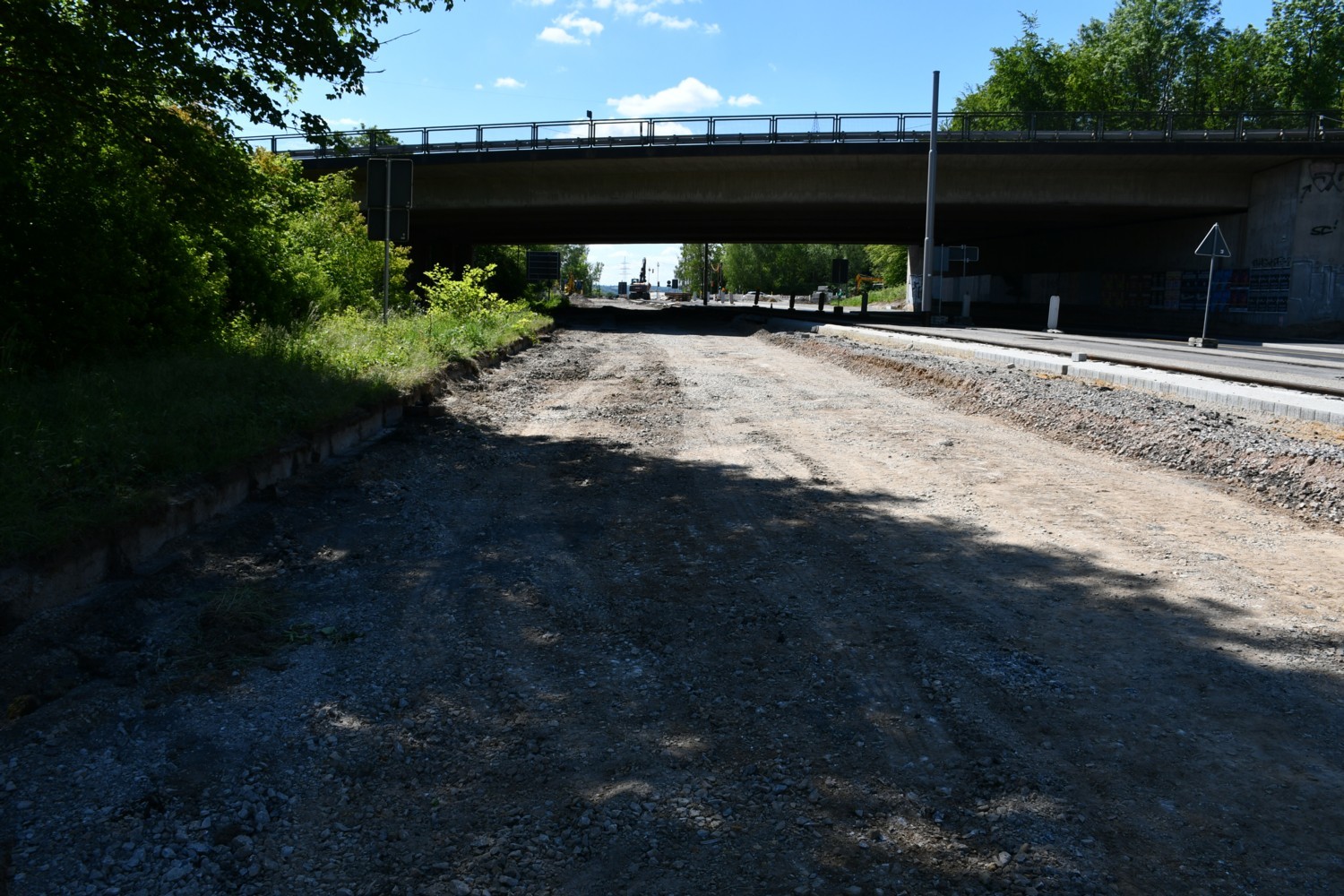

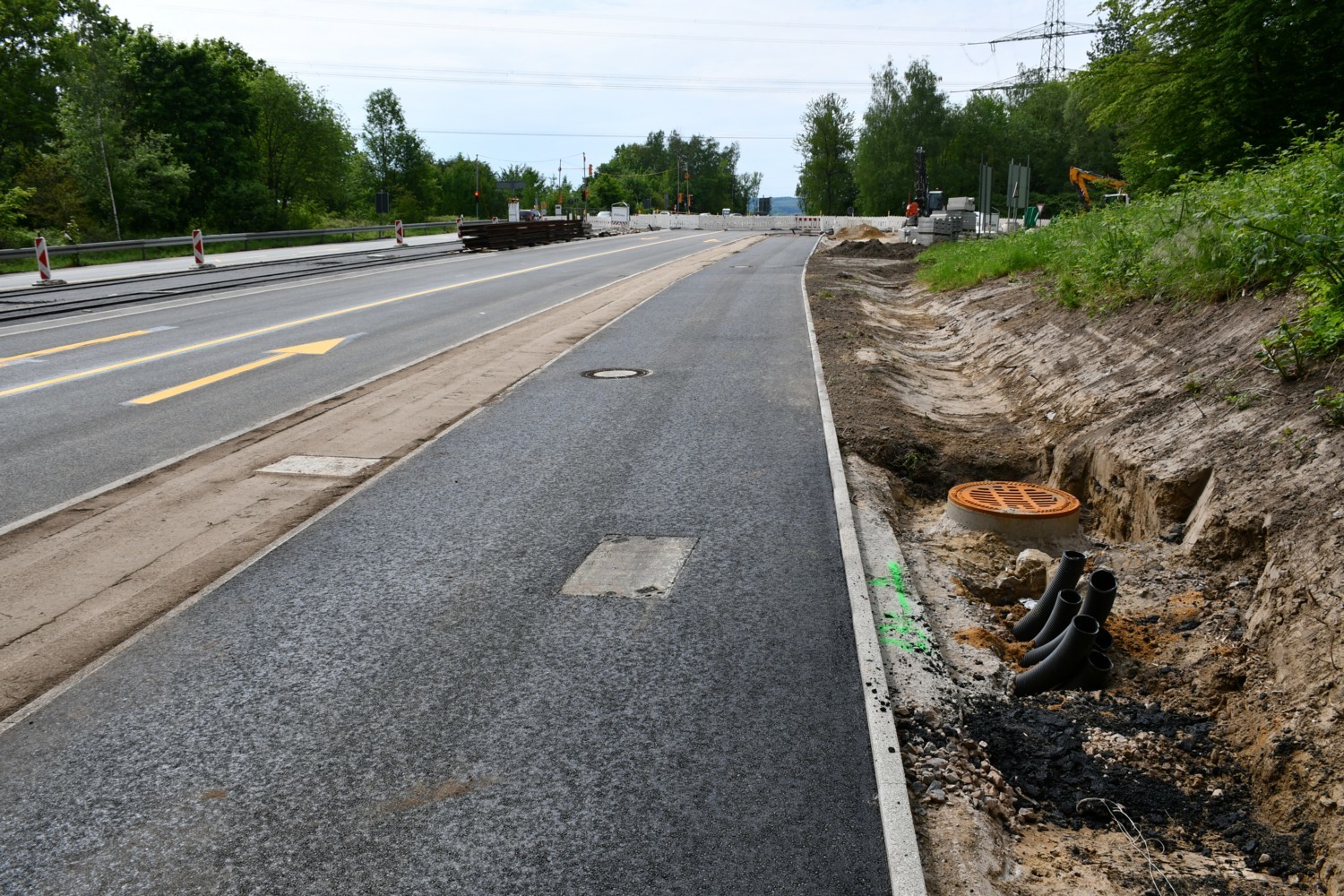

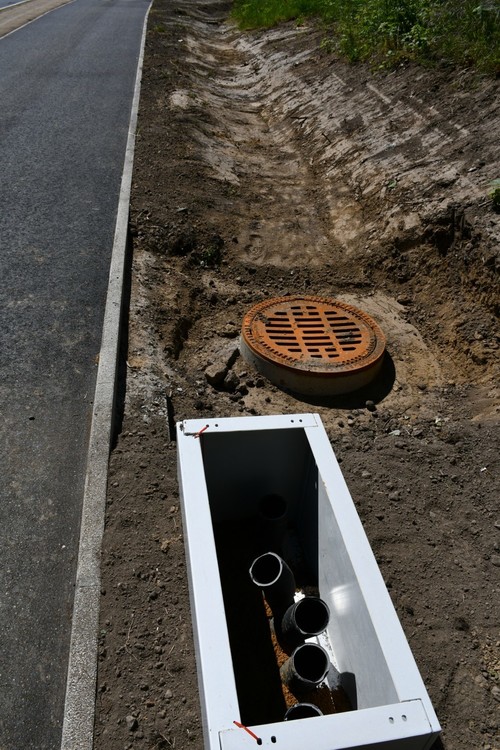

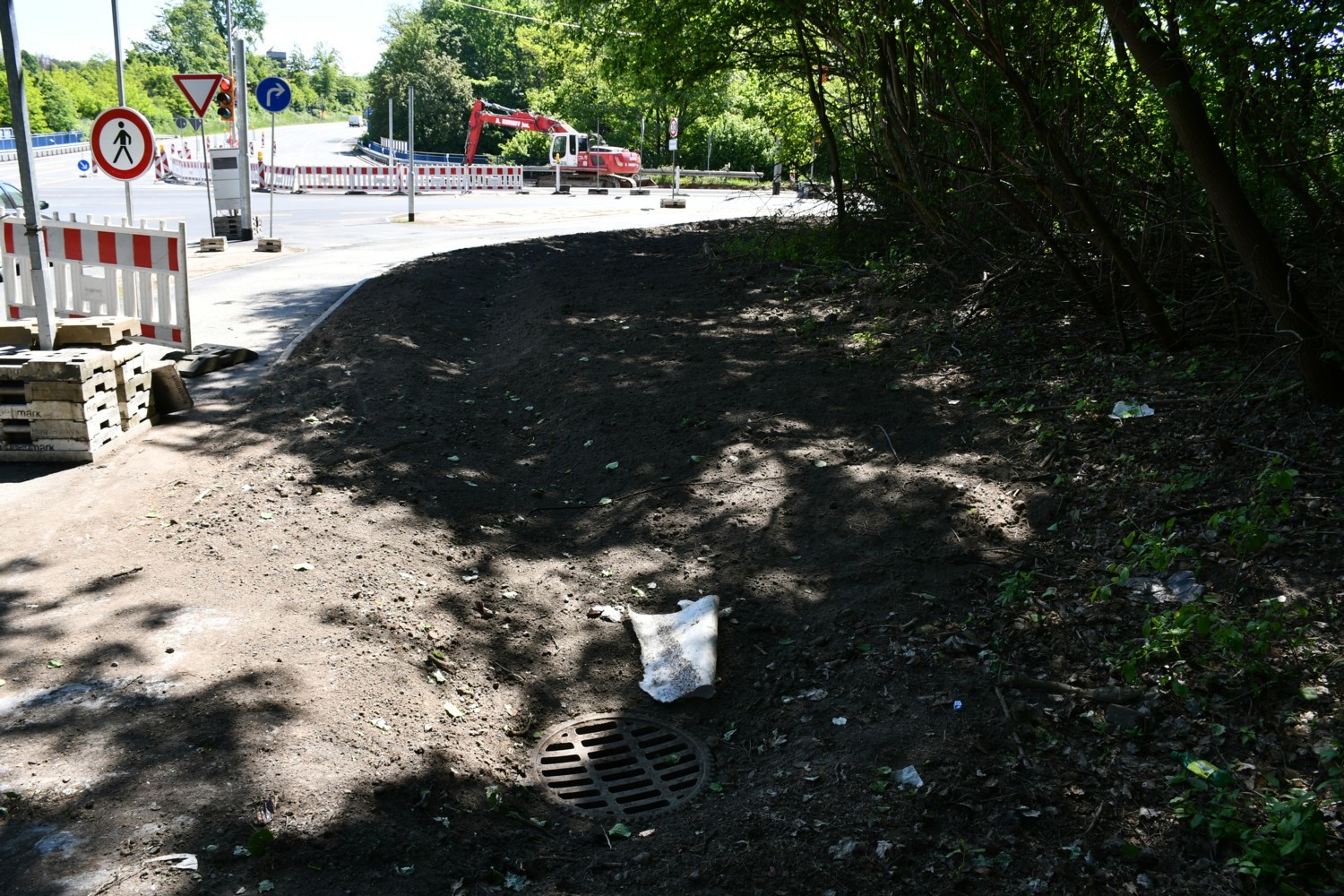

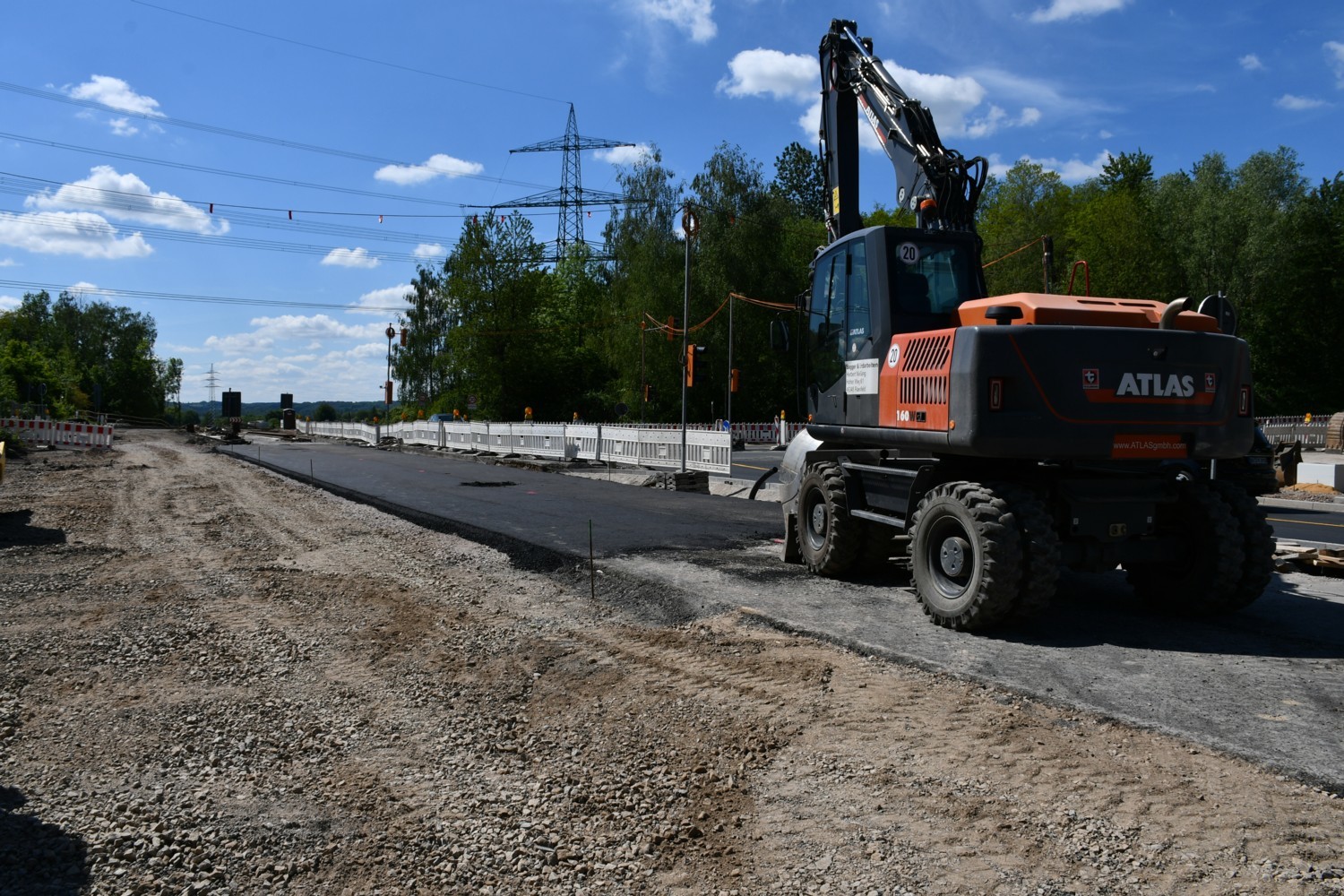

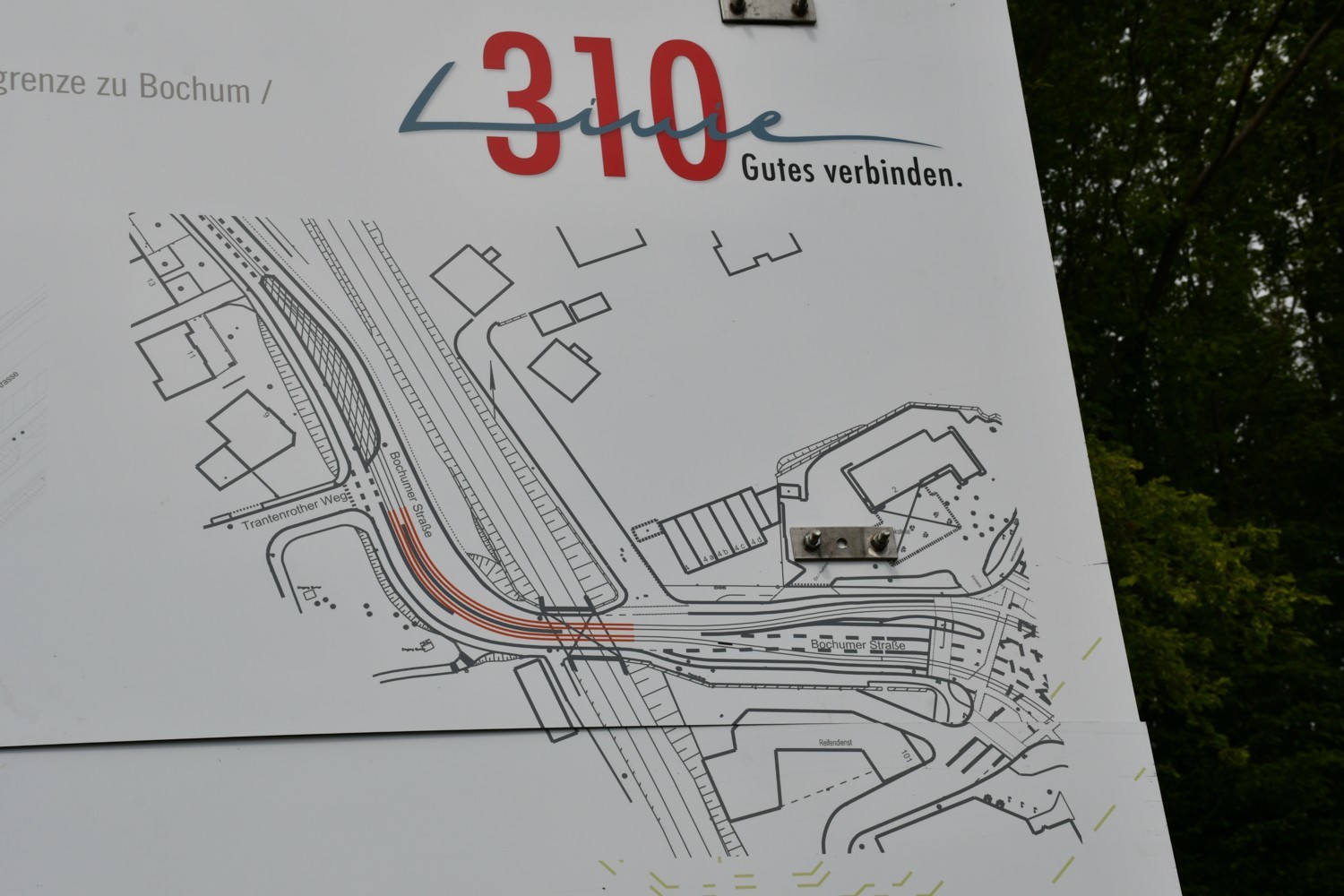

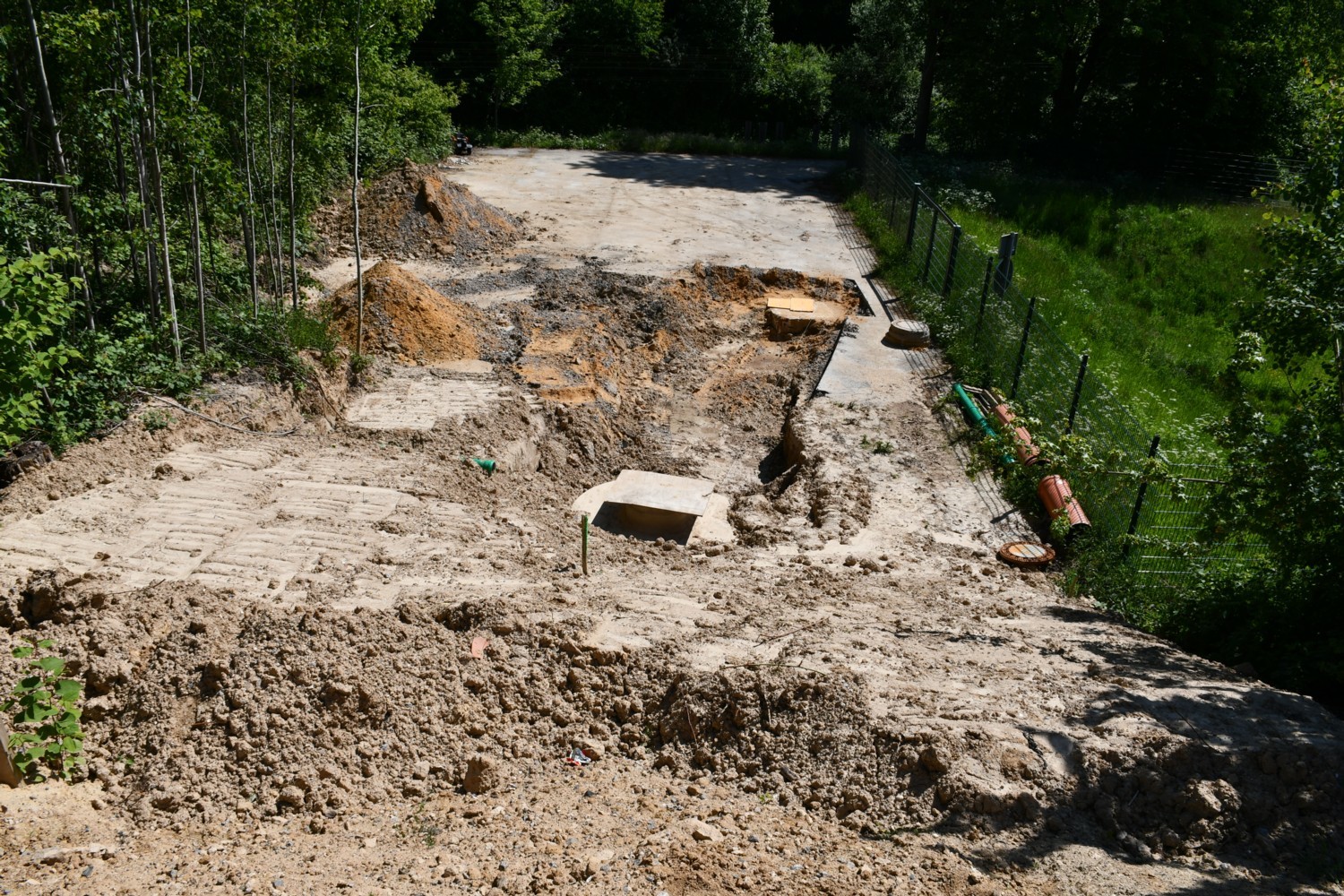

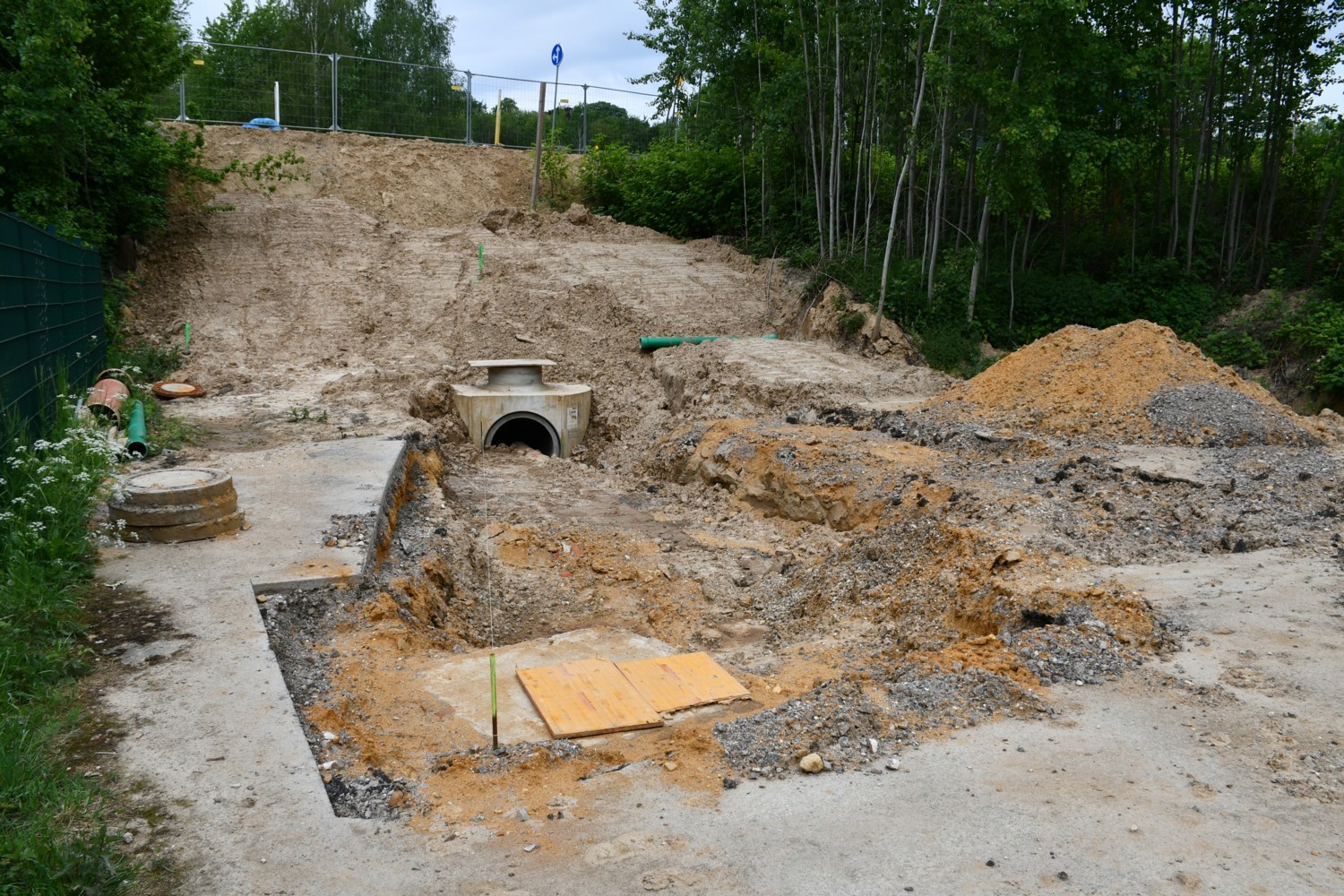

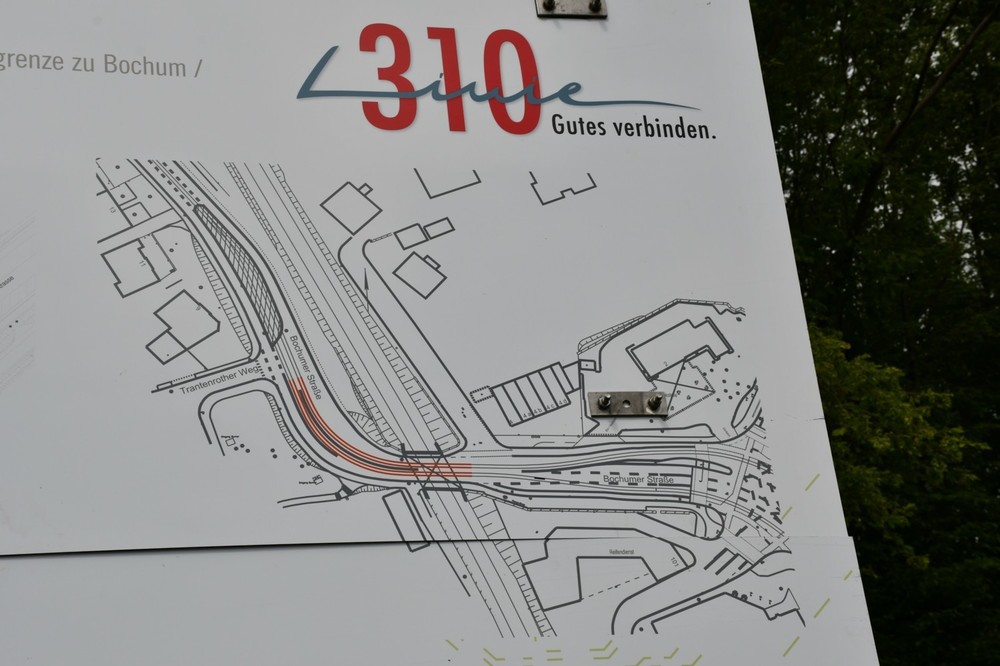

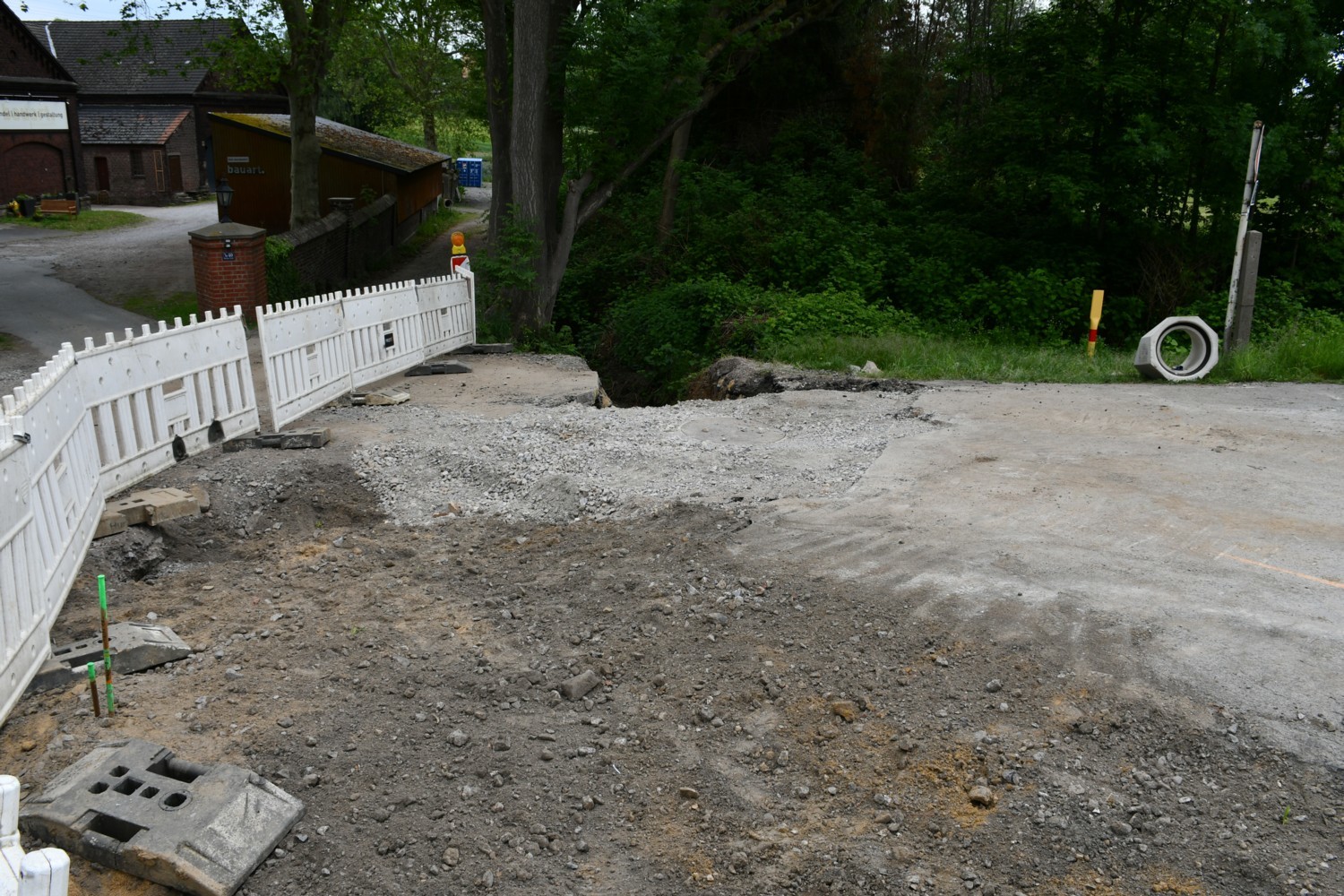

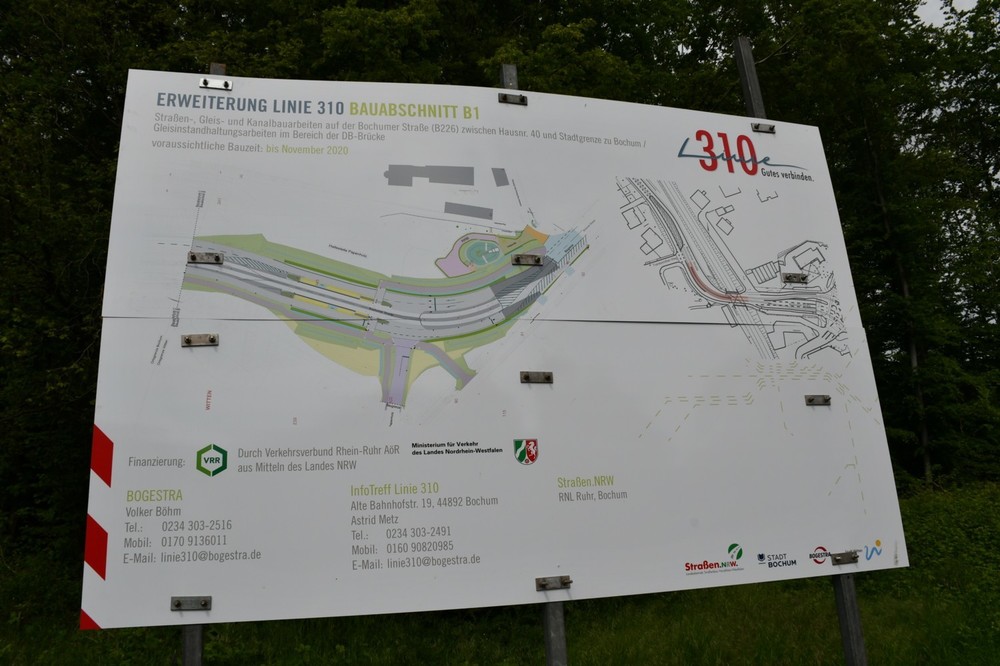

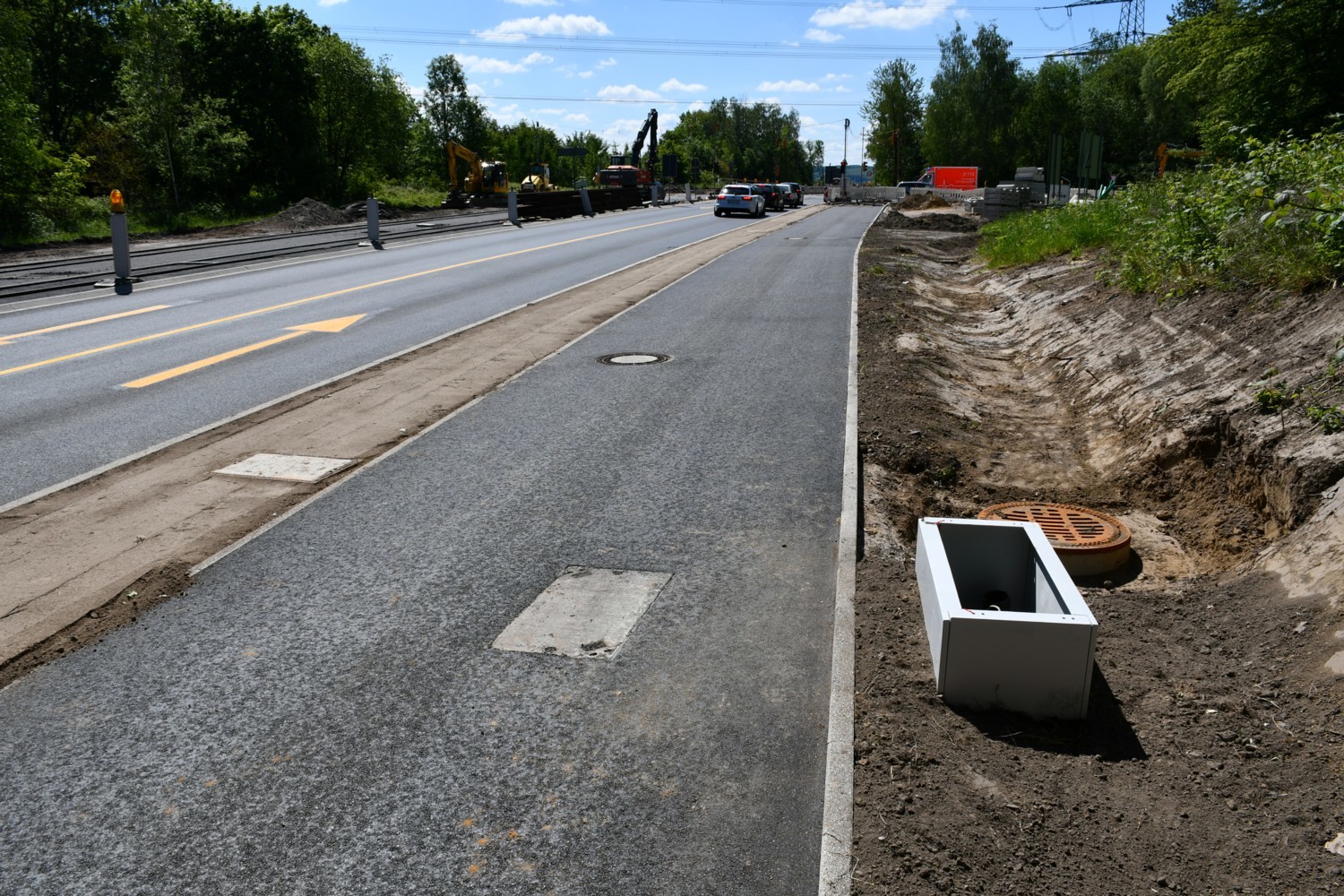

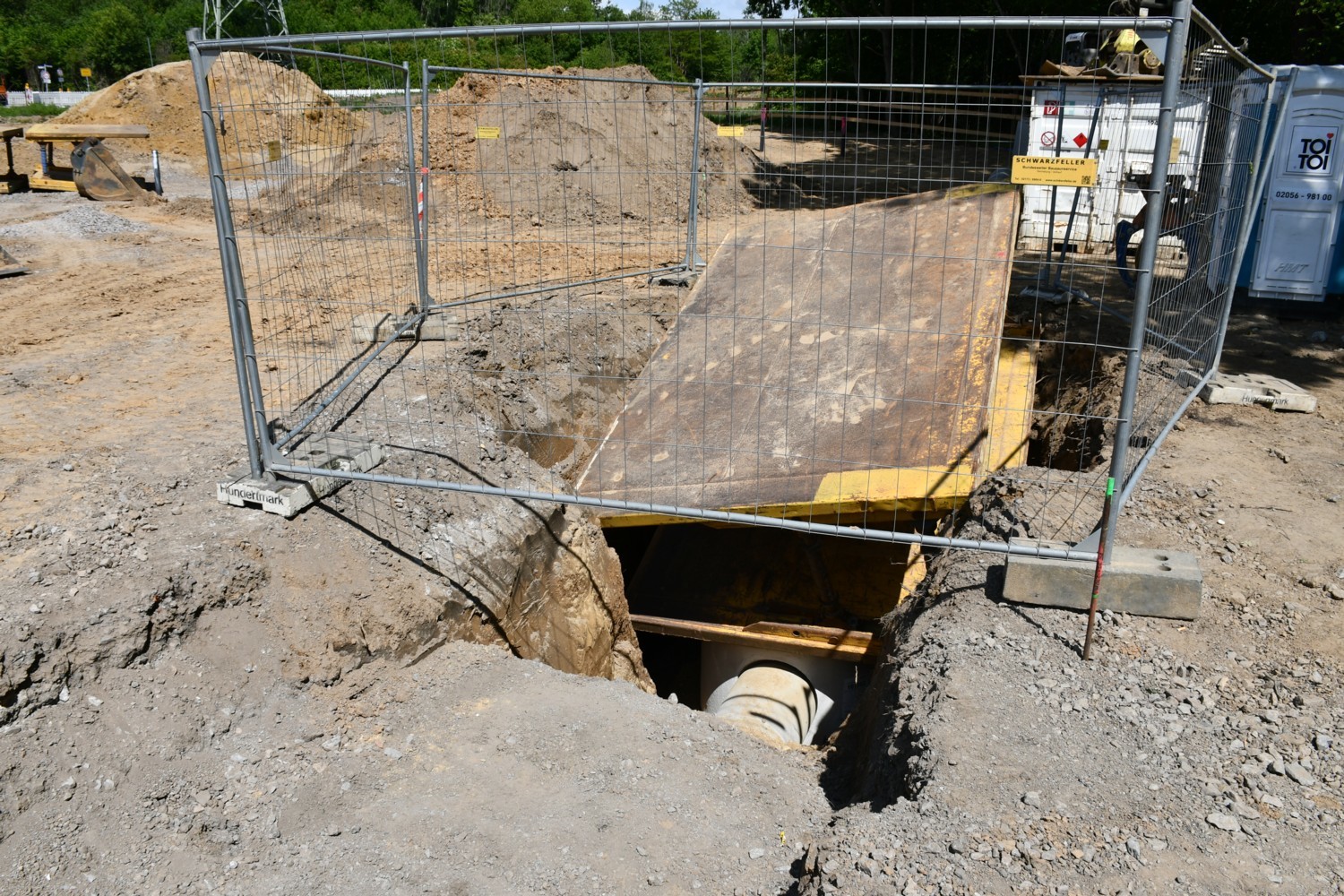

Mathias85 2.274 Geschrieben 18. Mai 2020 Autor Geschrieben 18. Mai 2020 Das Bauschild wurde aktualisiert. In Abschnitt "B1" wurde im Zufahrtsbereich Hof Bockholt ein neuer Kanal für den Bach gebaut. Auch am alten RRB unterhalb der Straße wurde wieder was gemacht. 3 1 Zitieren

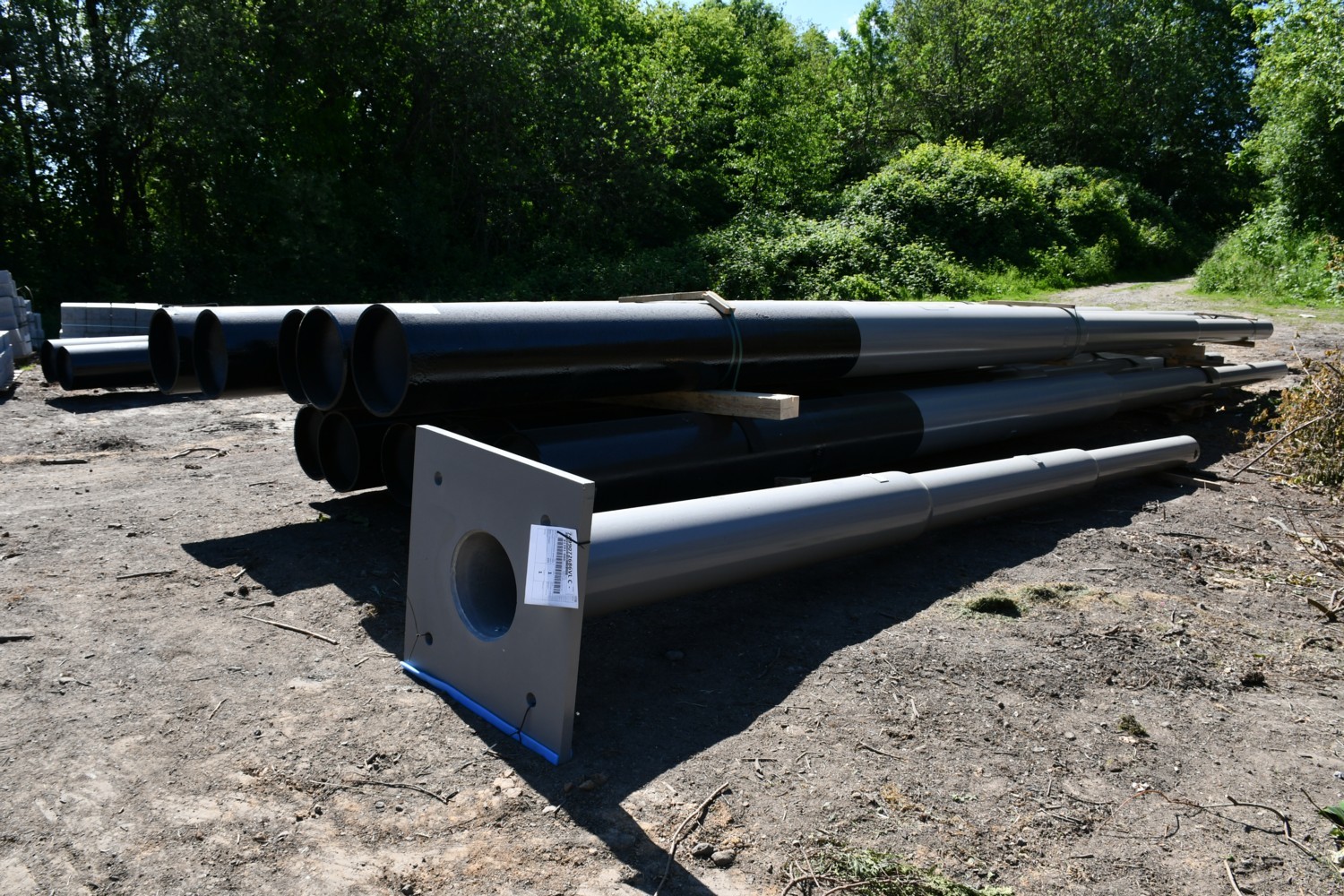

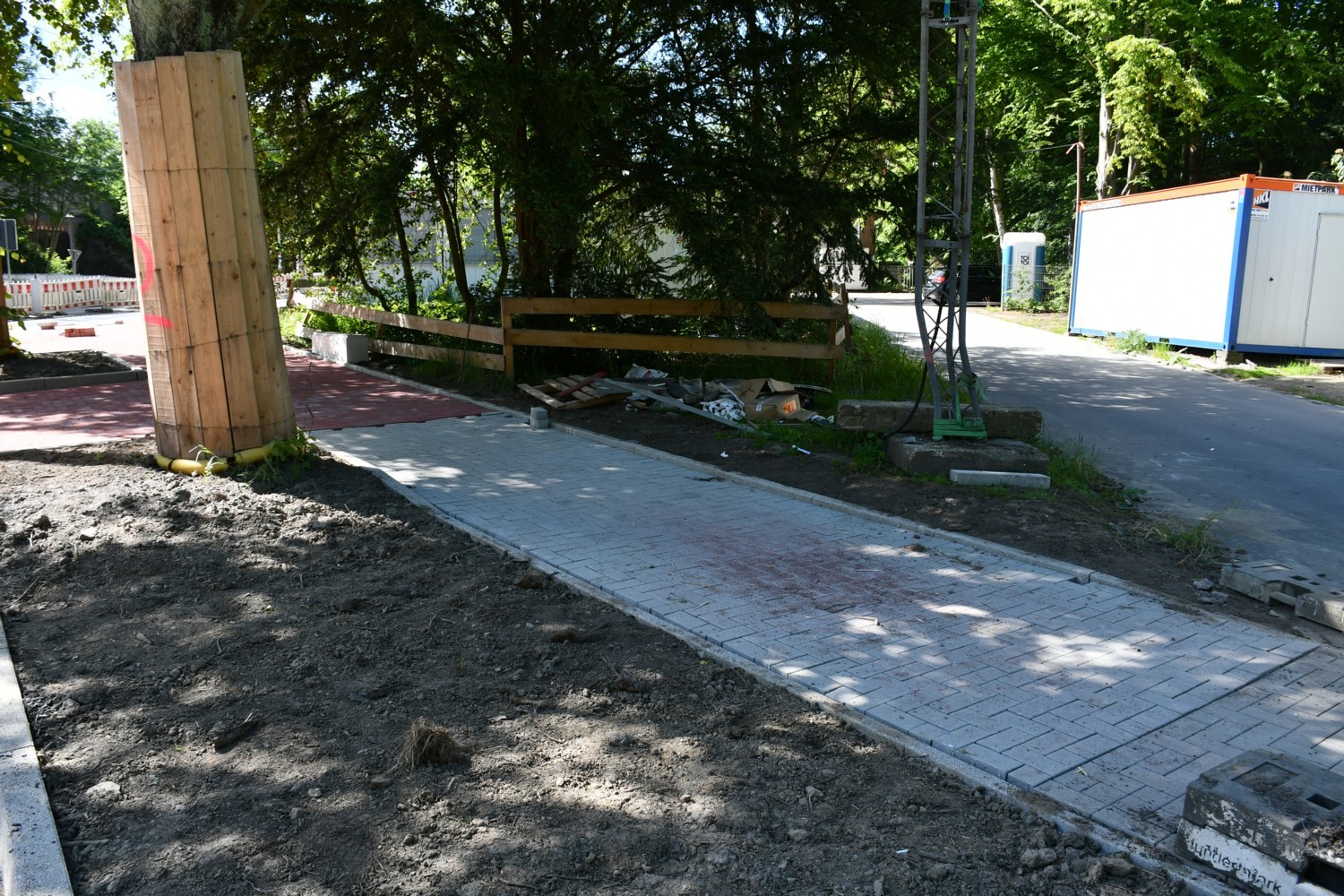

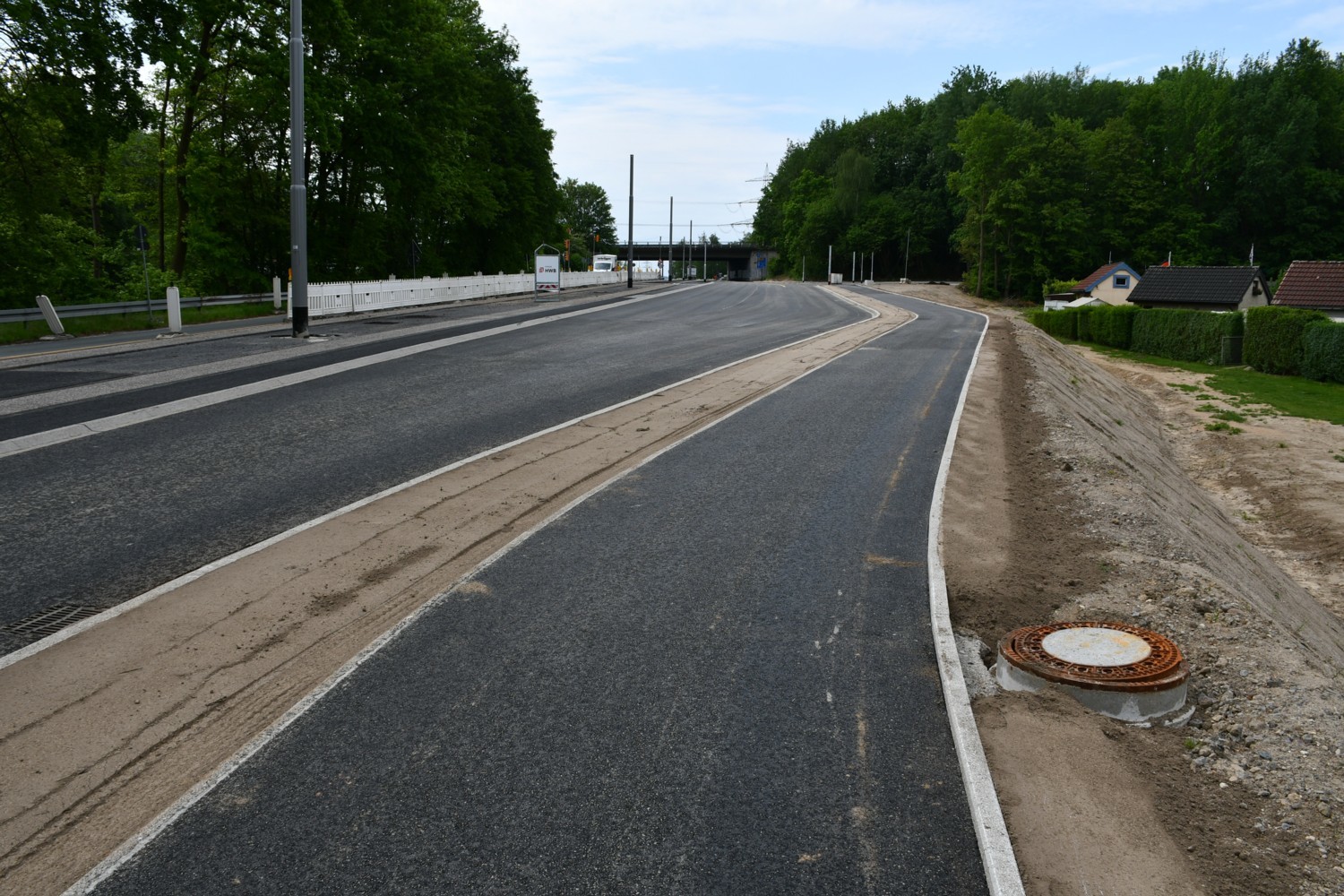

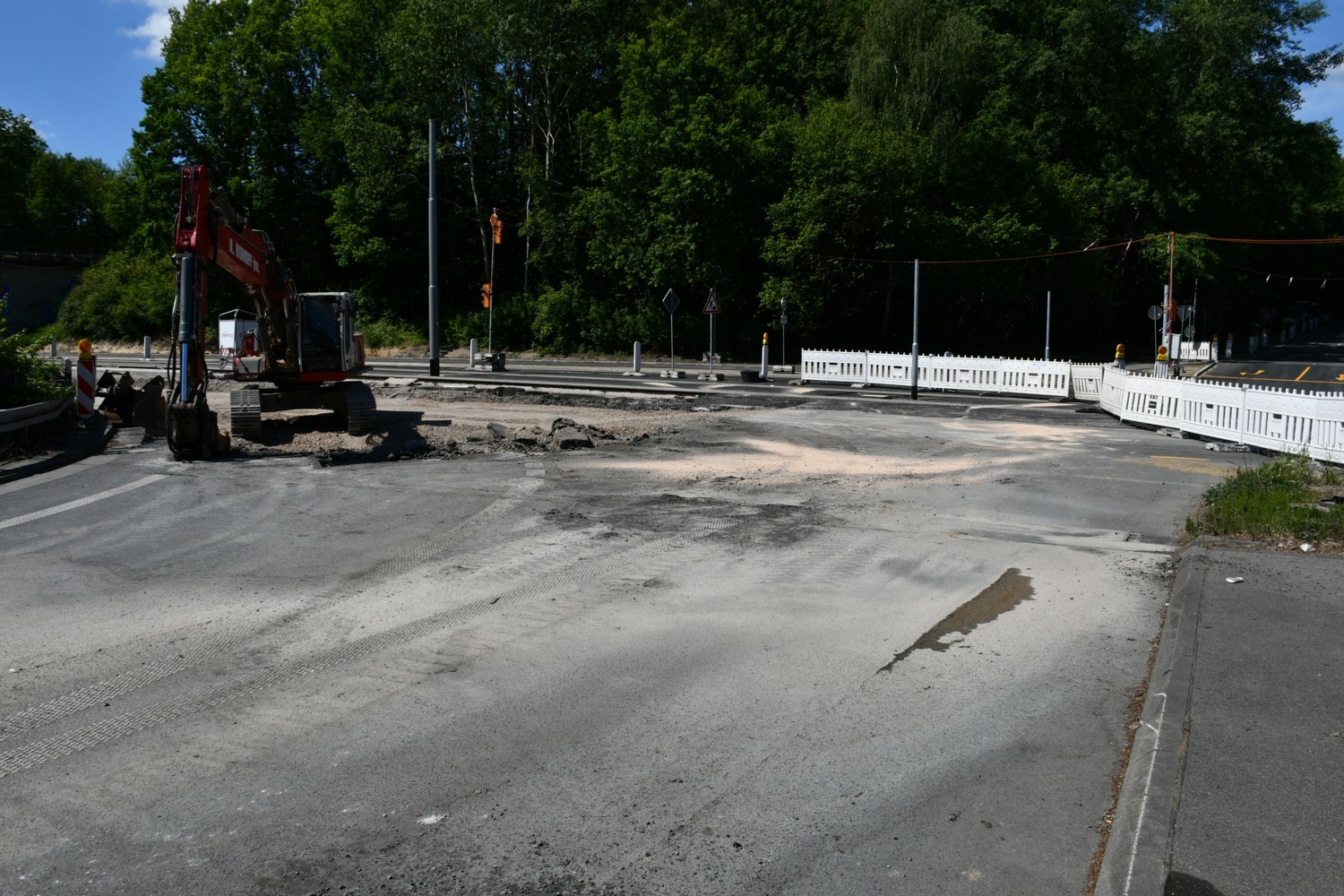

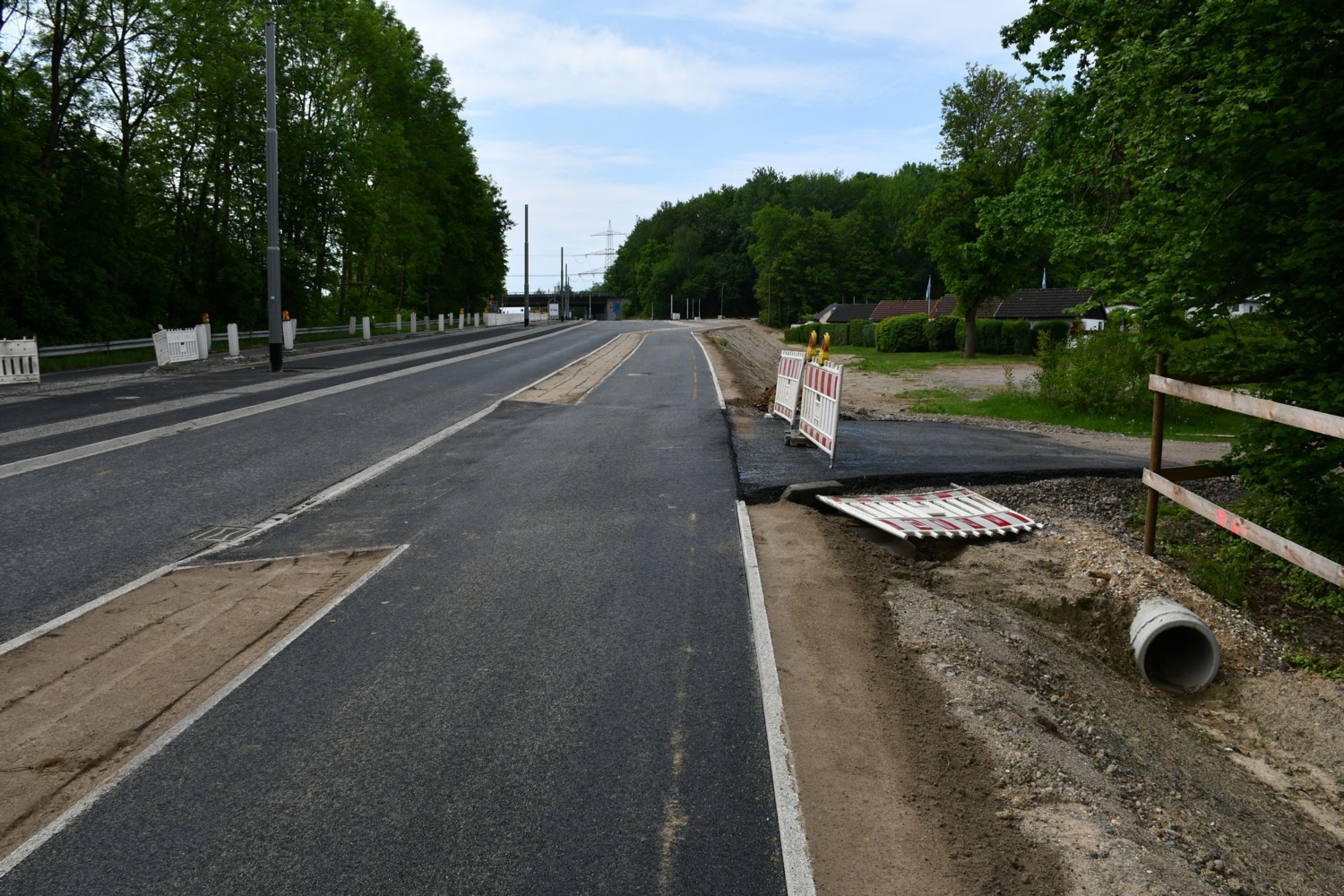

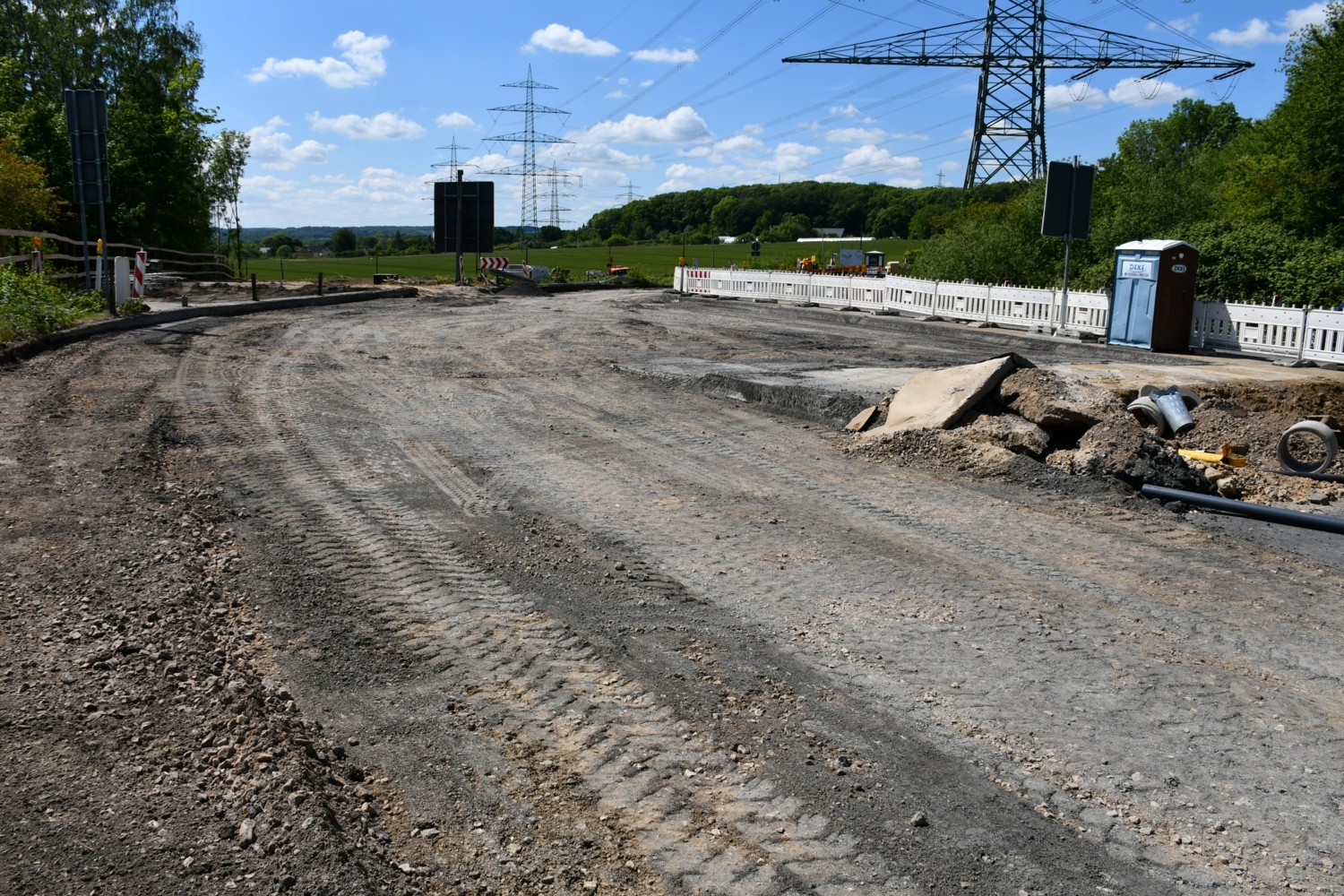

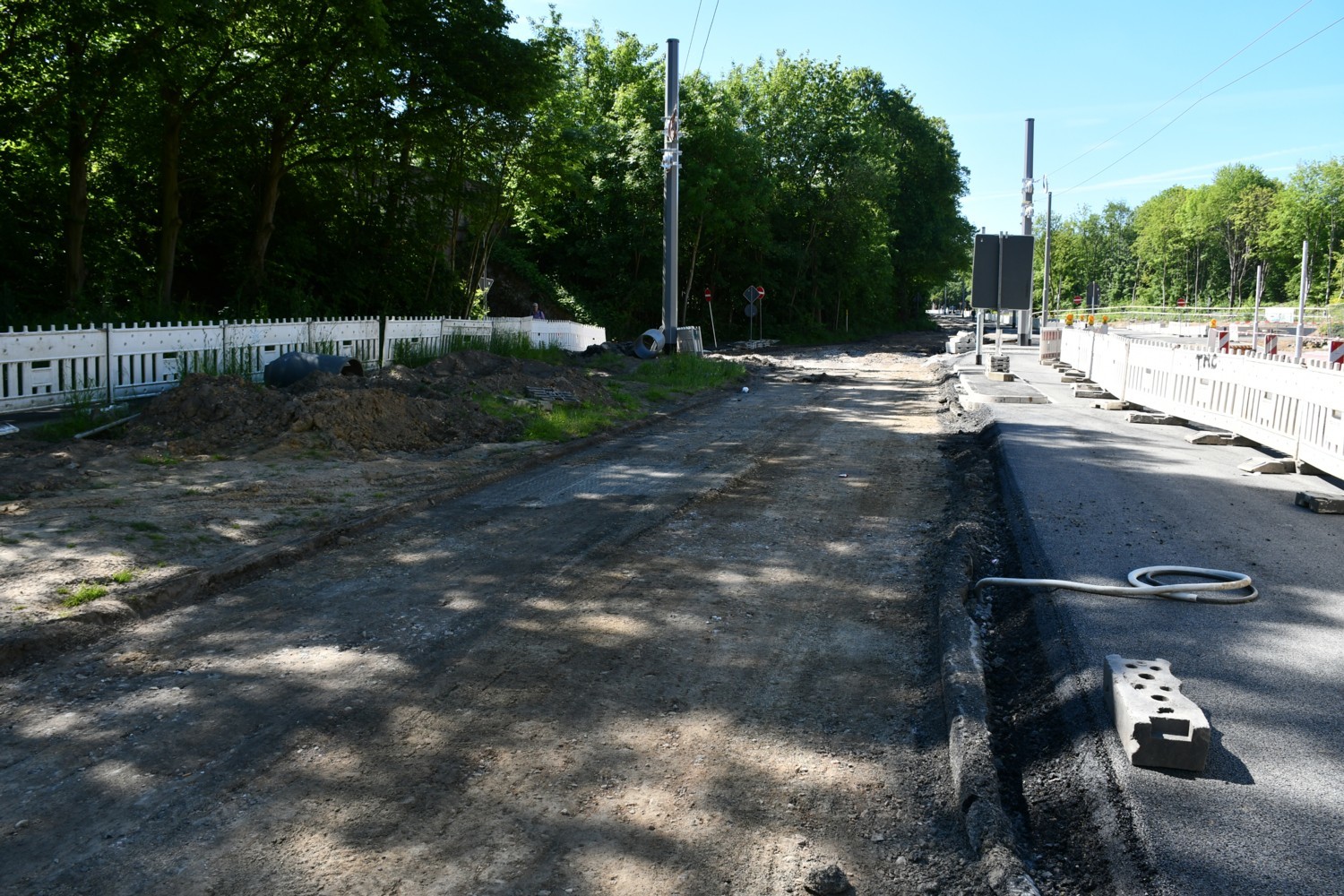

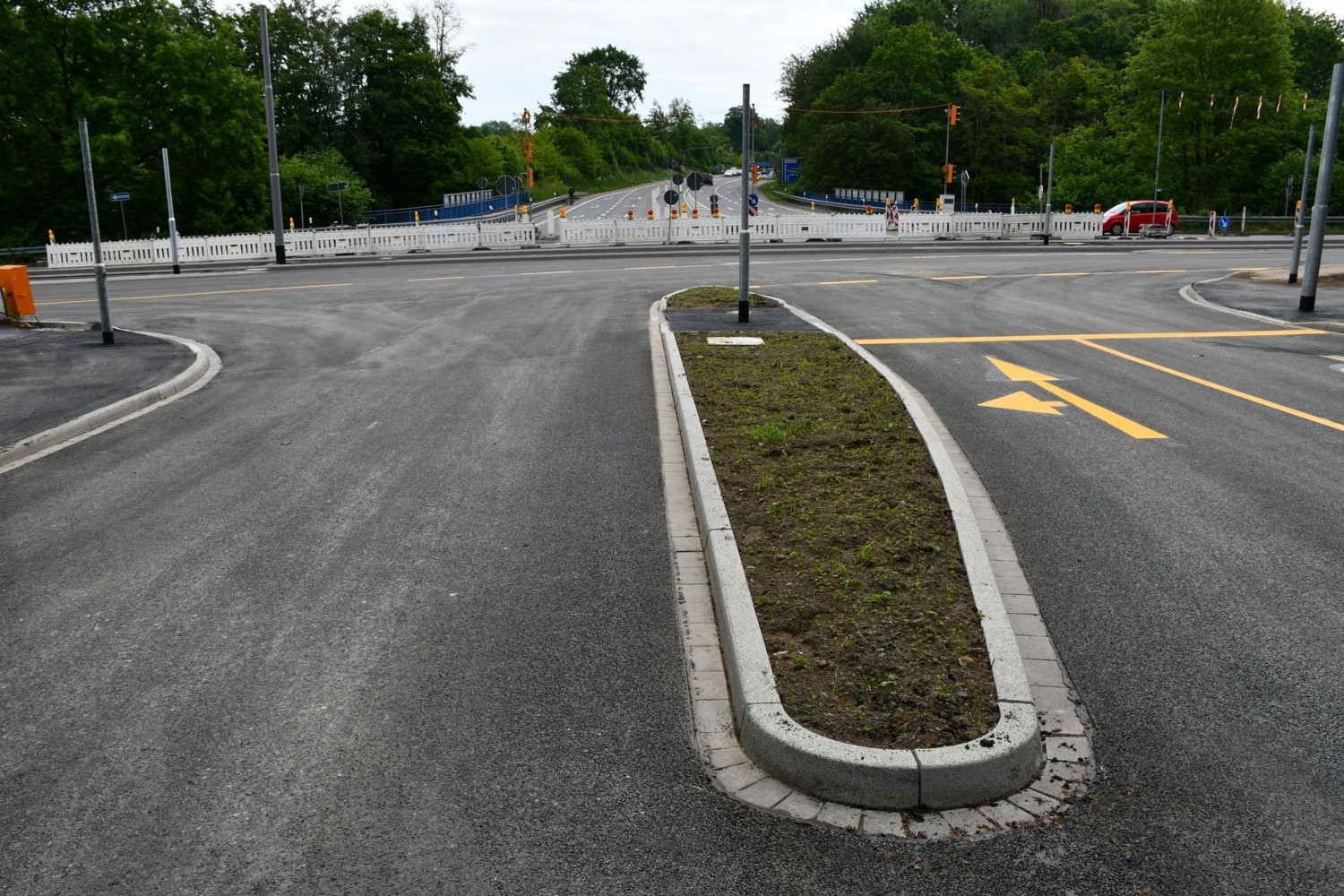

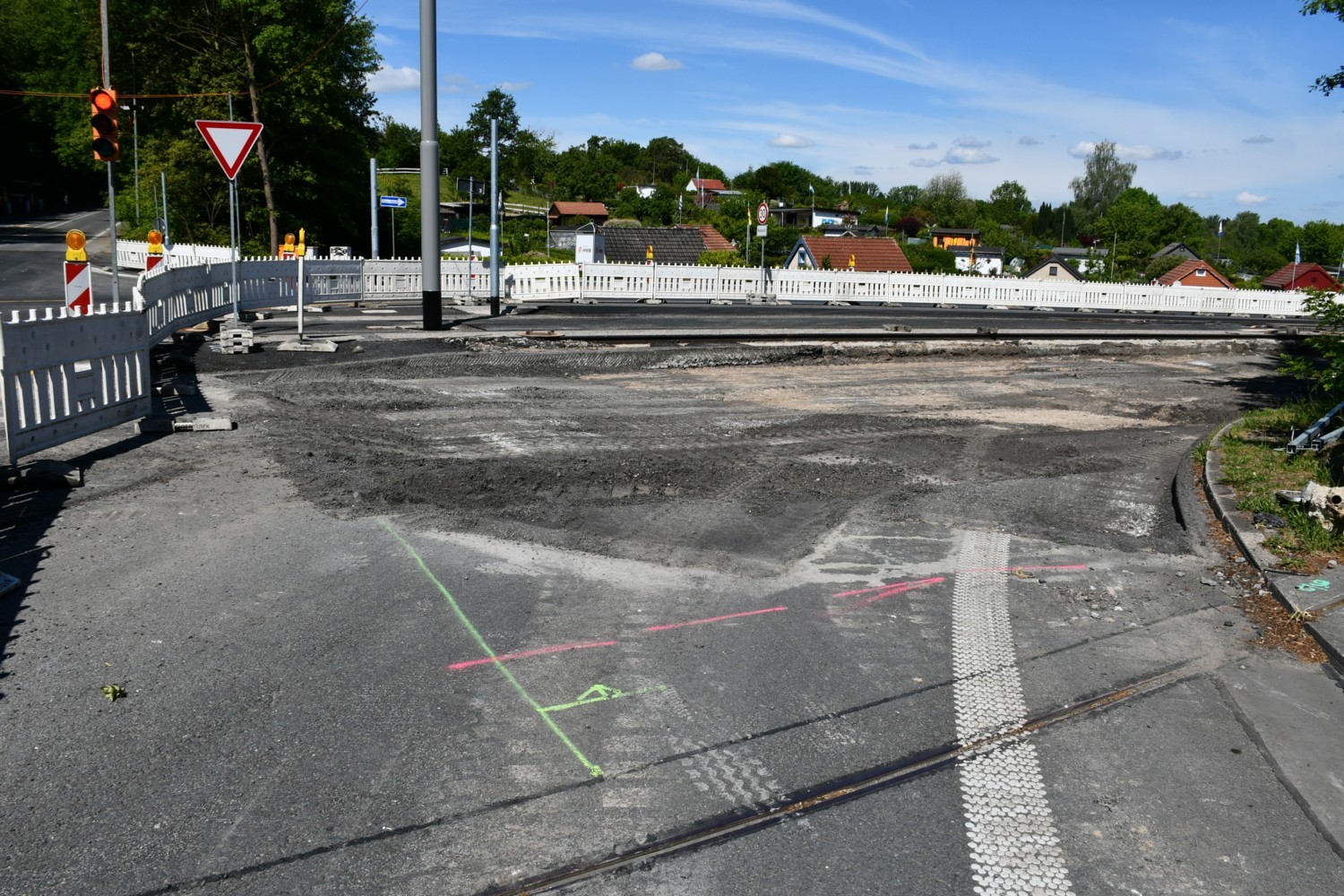

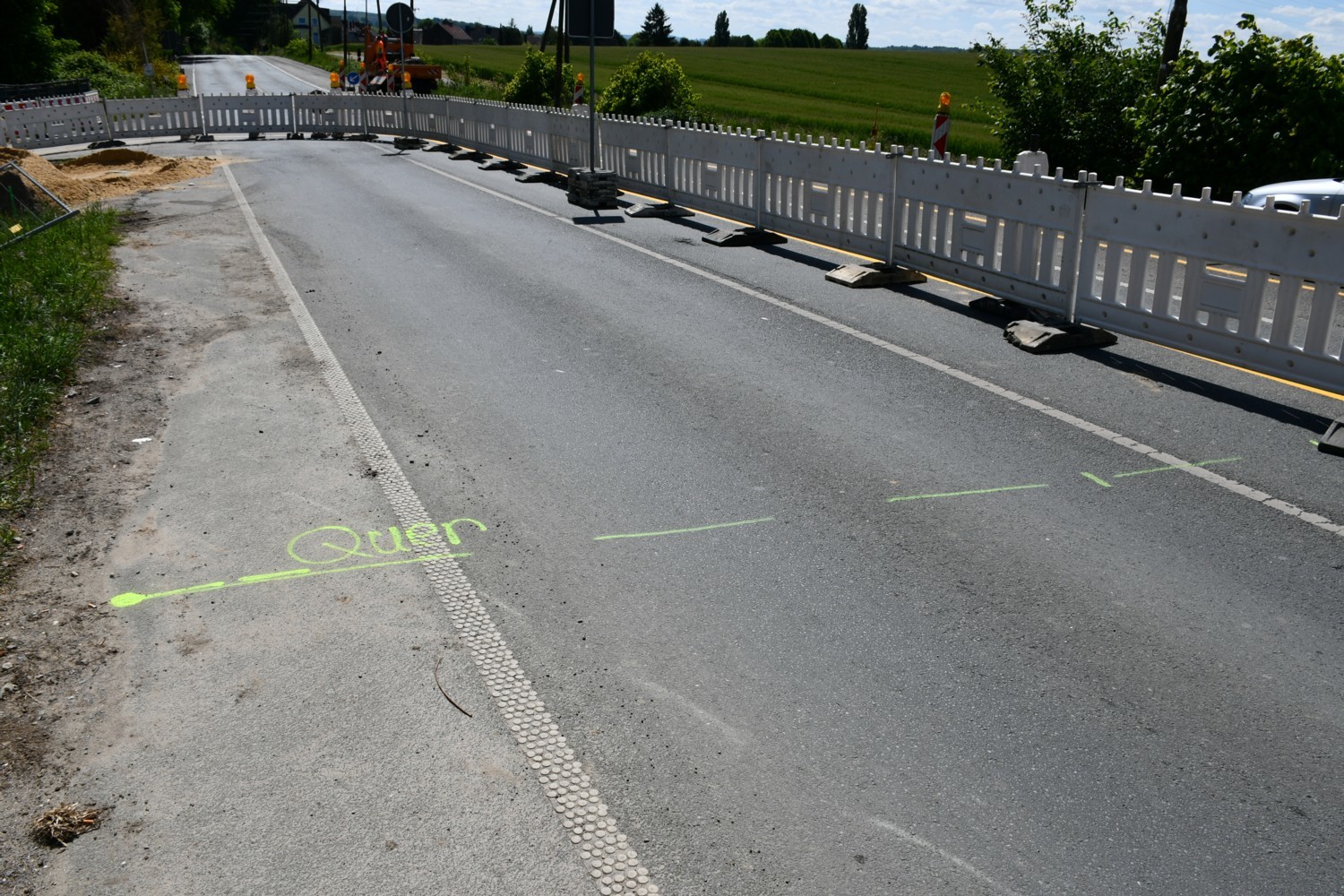

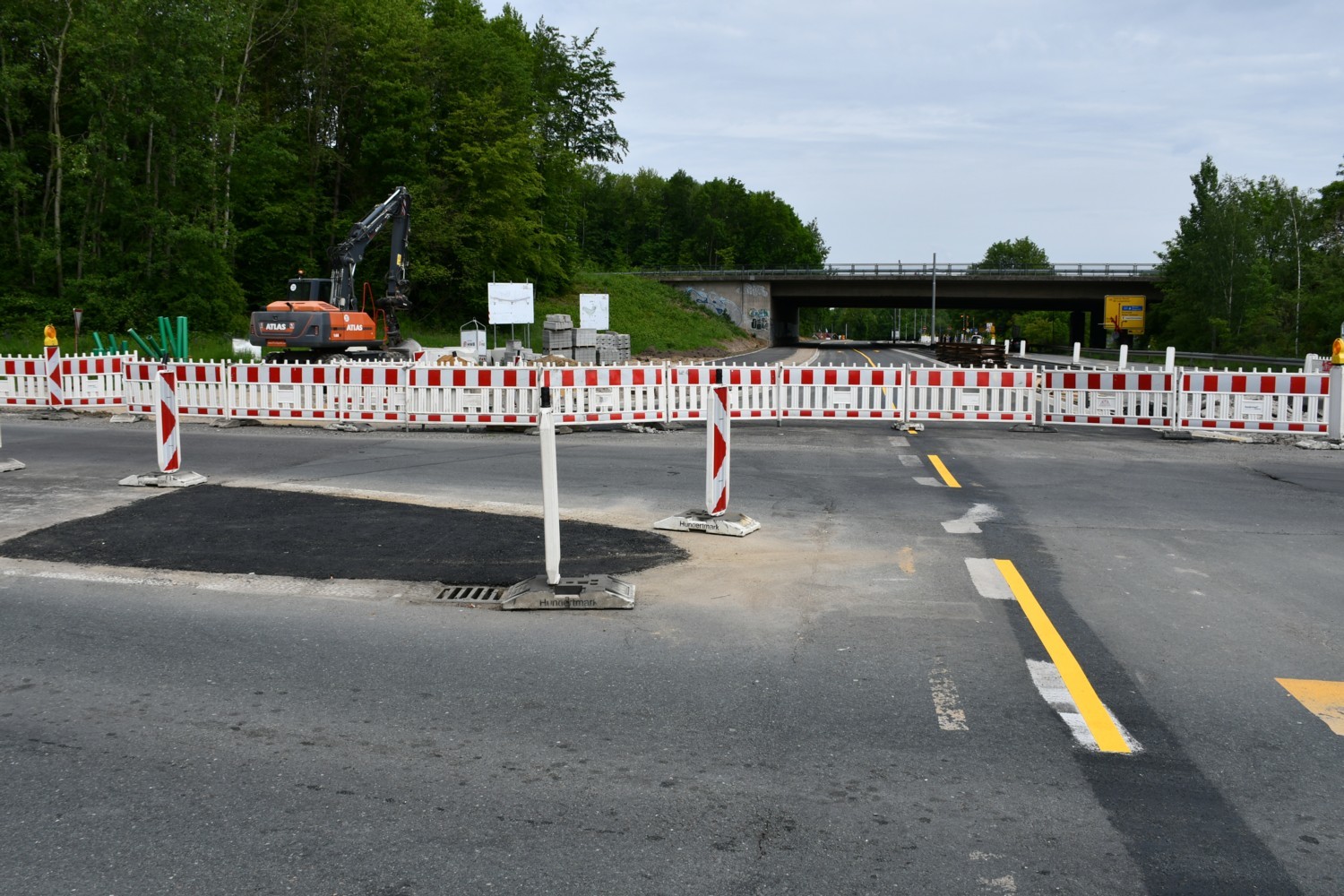

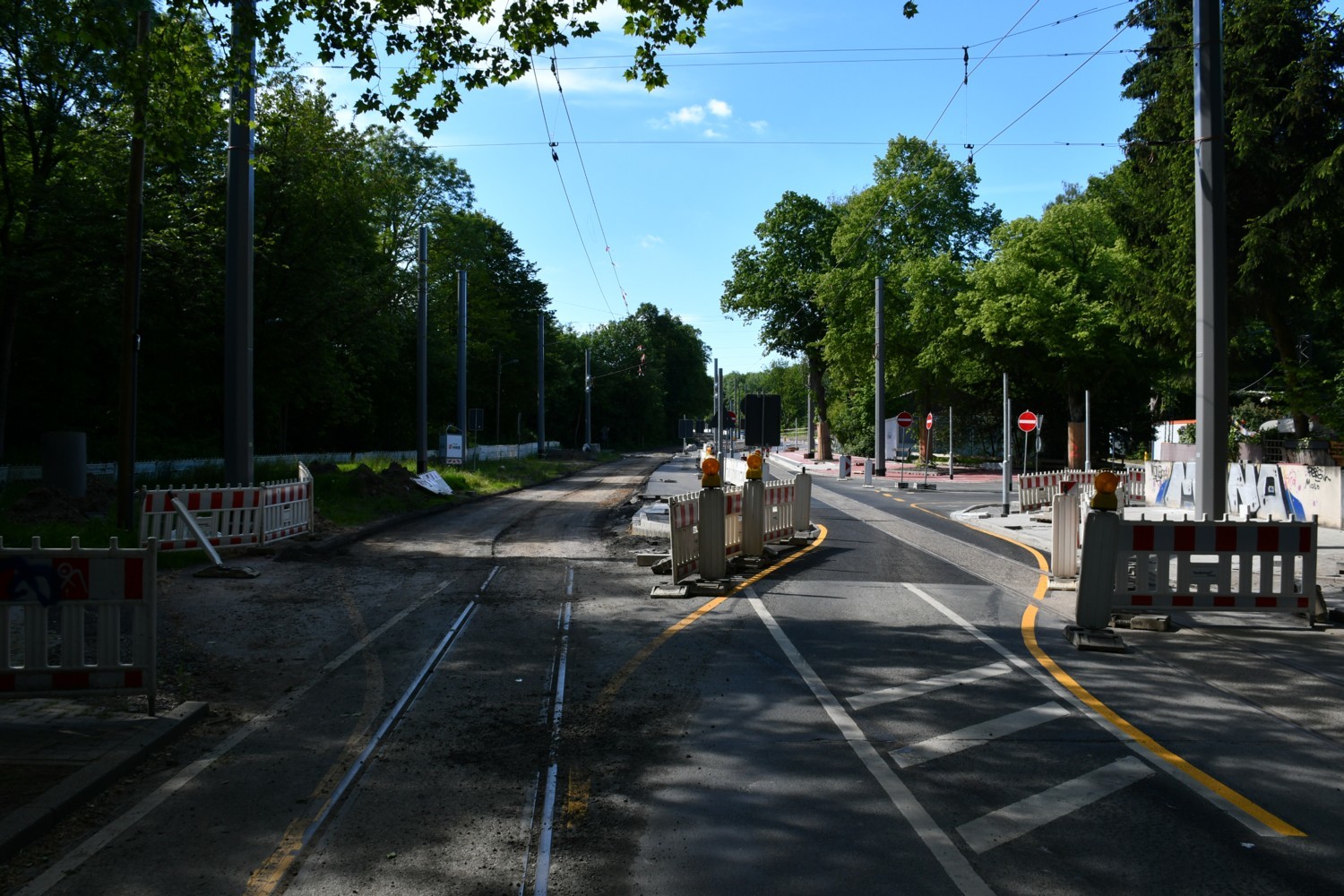

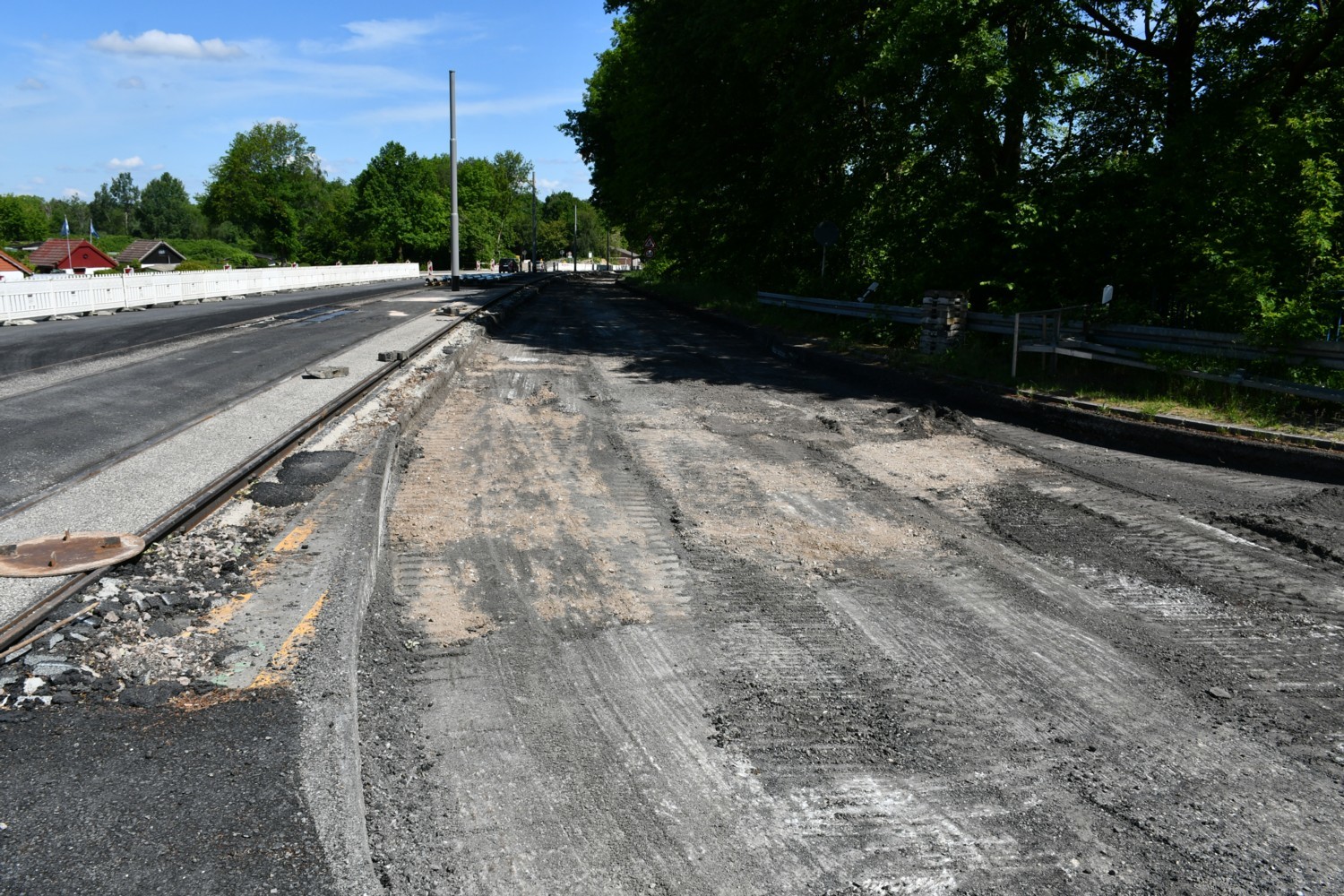

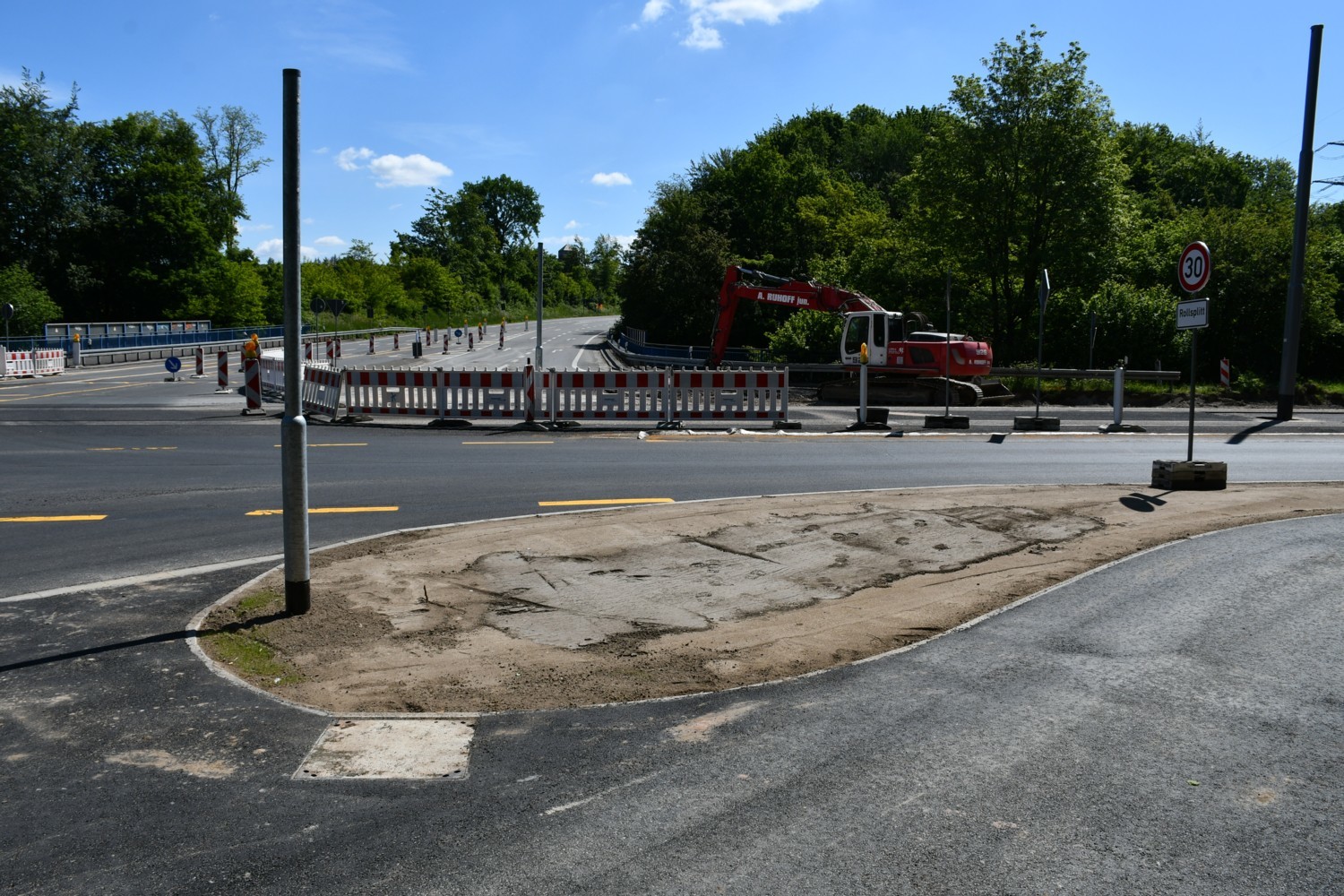

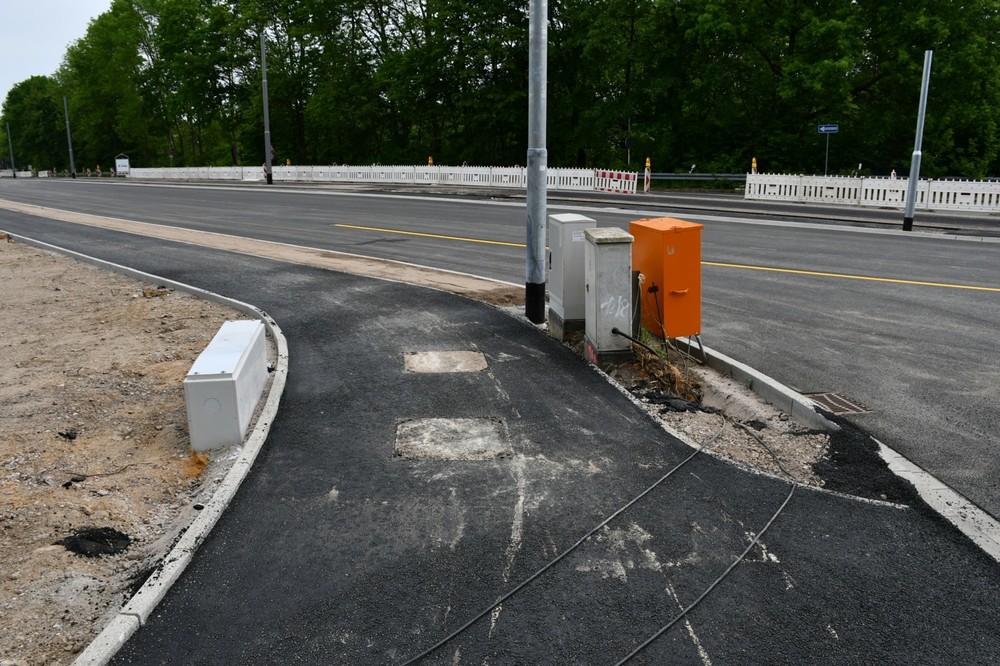

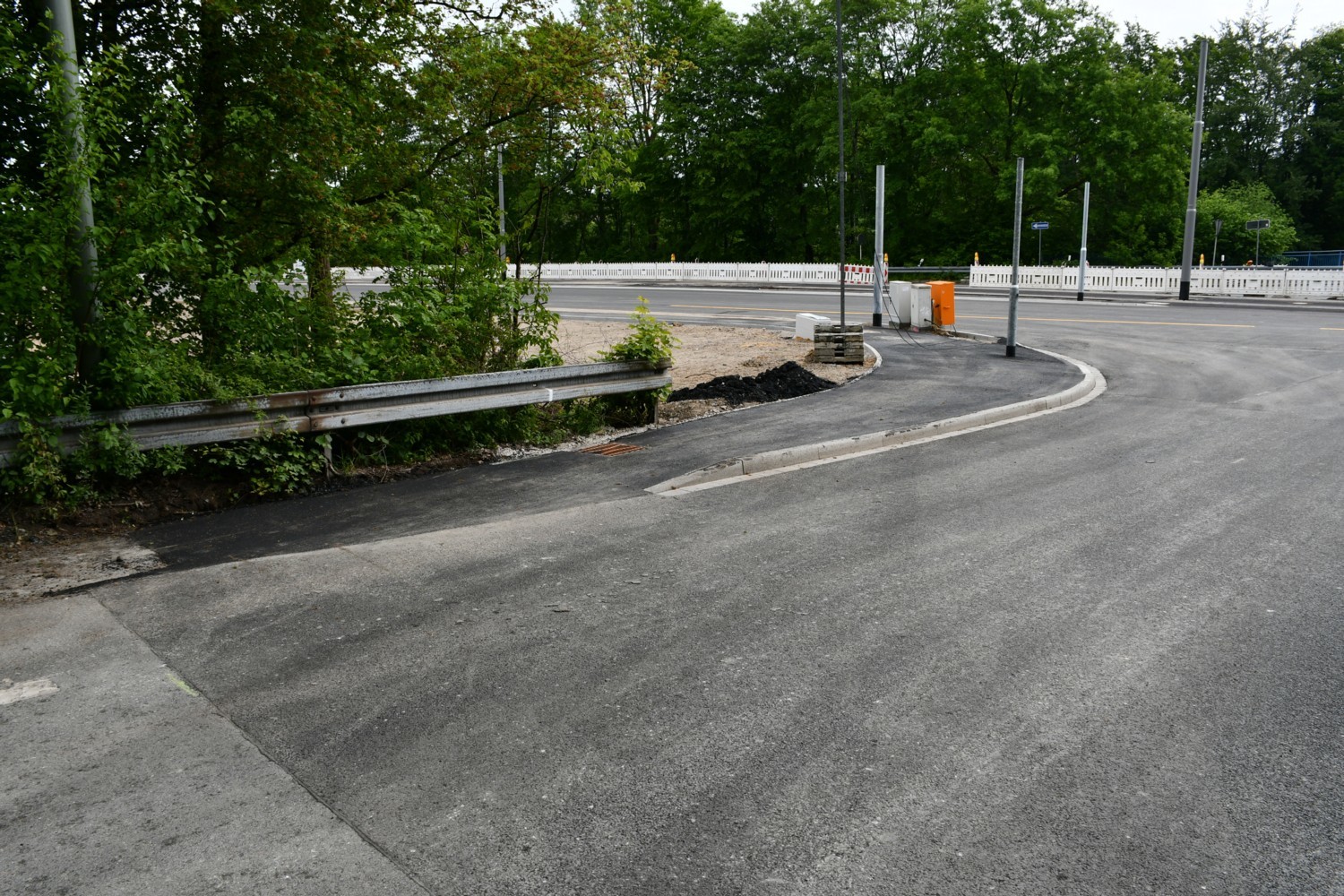

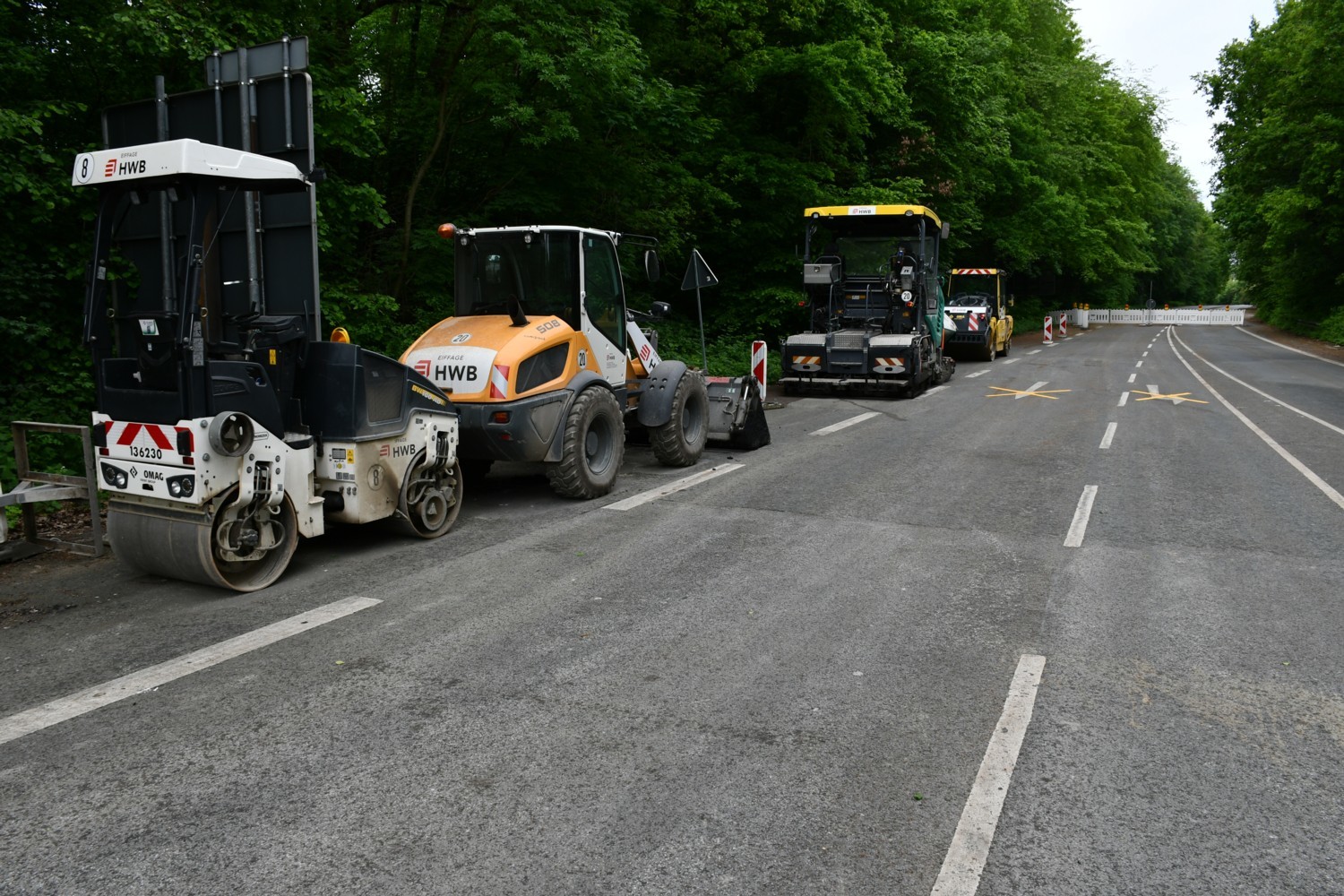

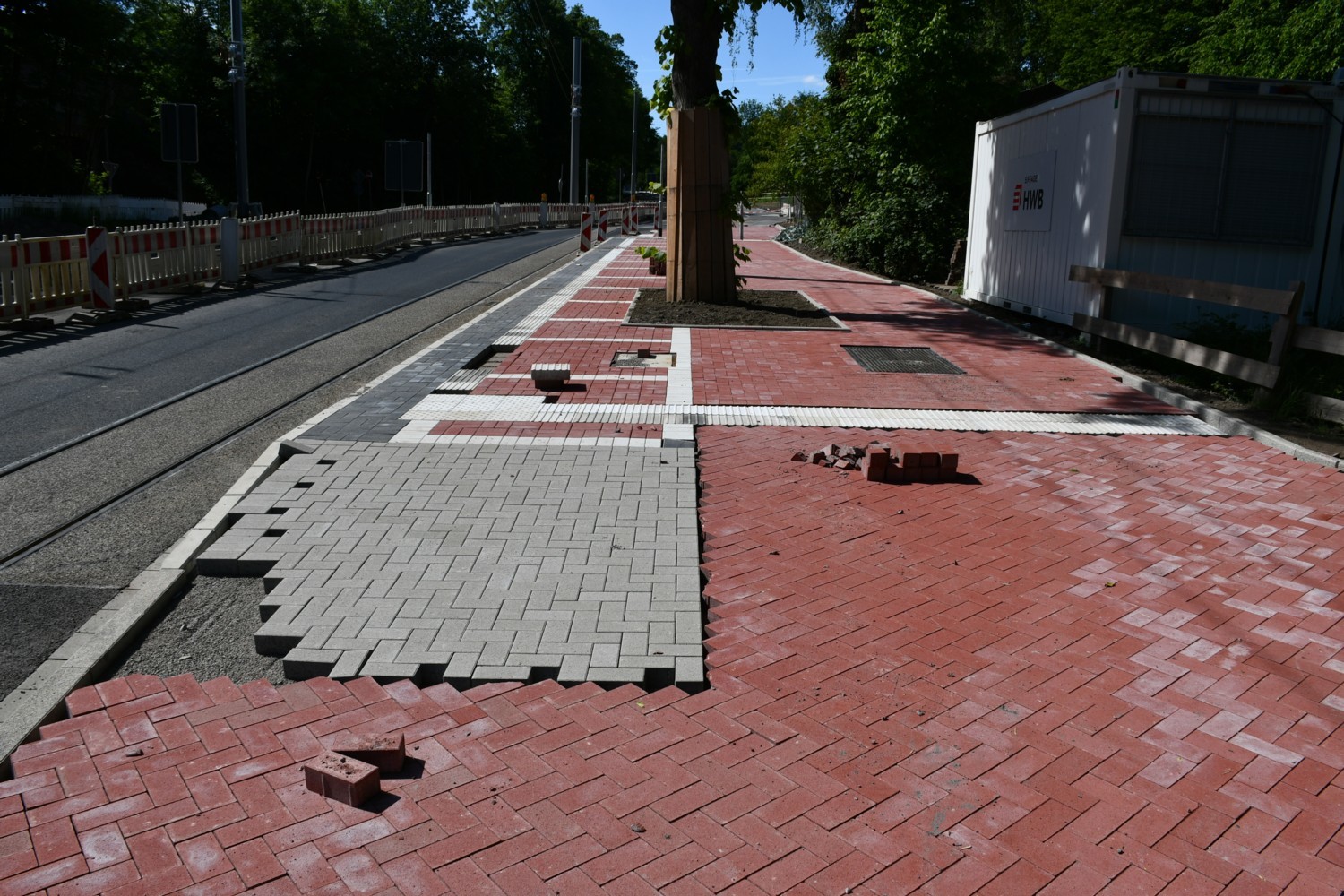

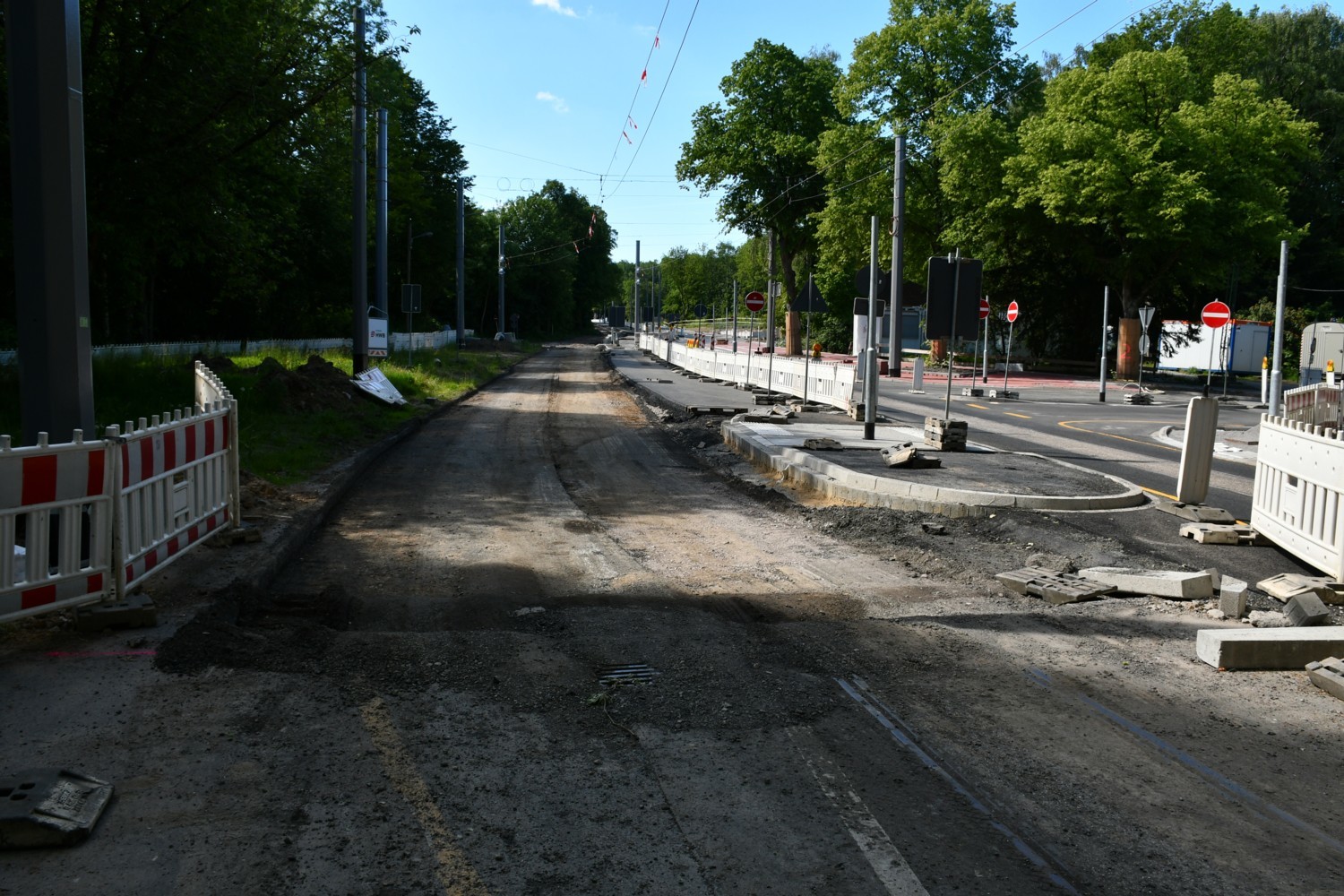

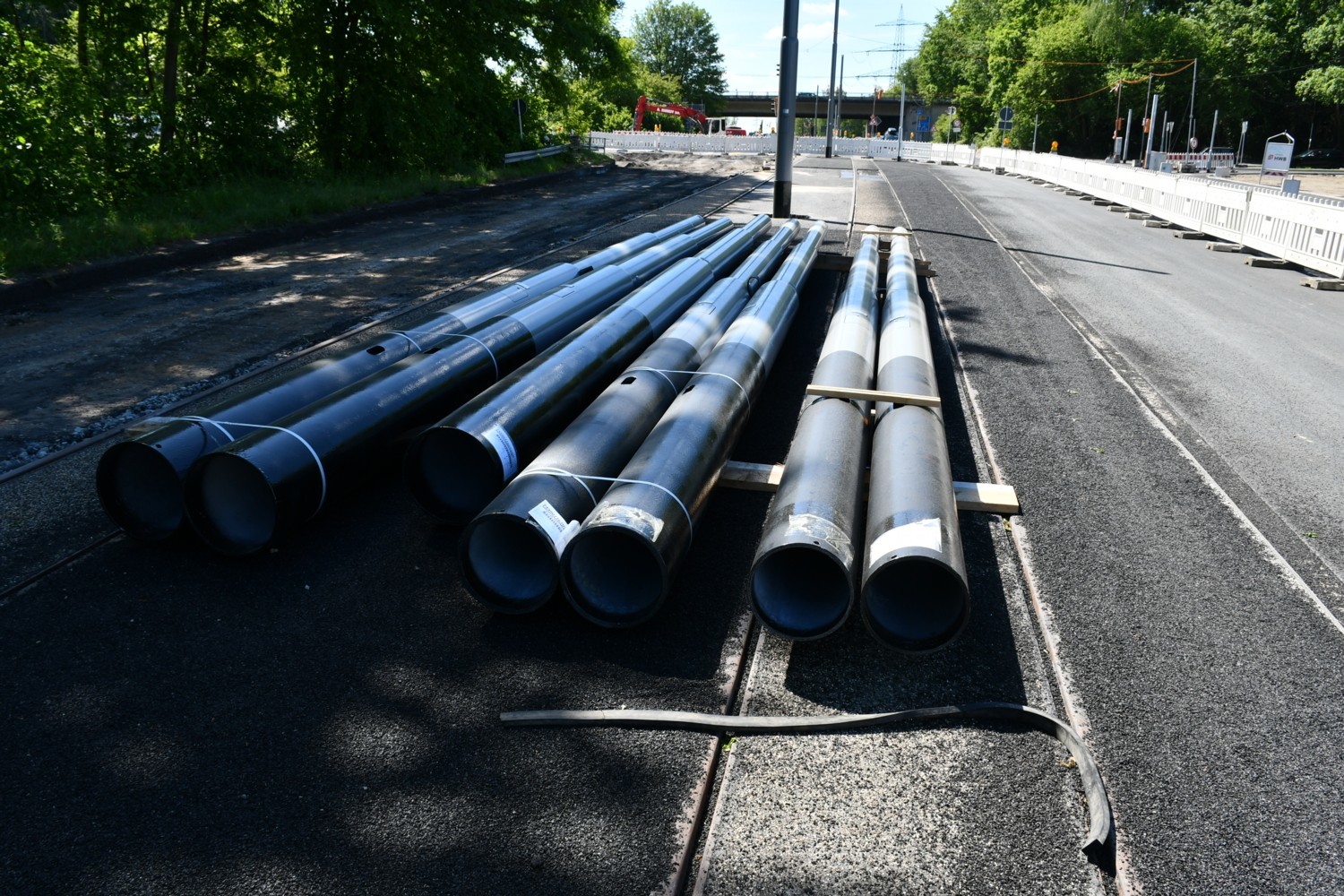

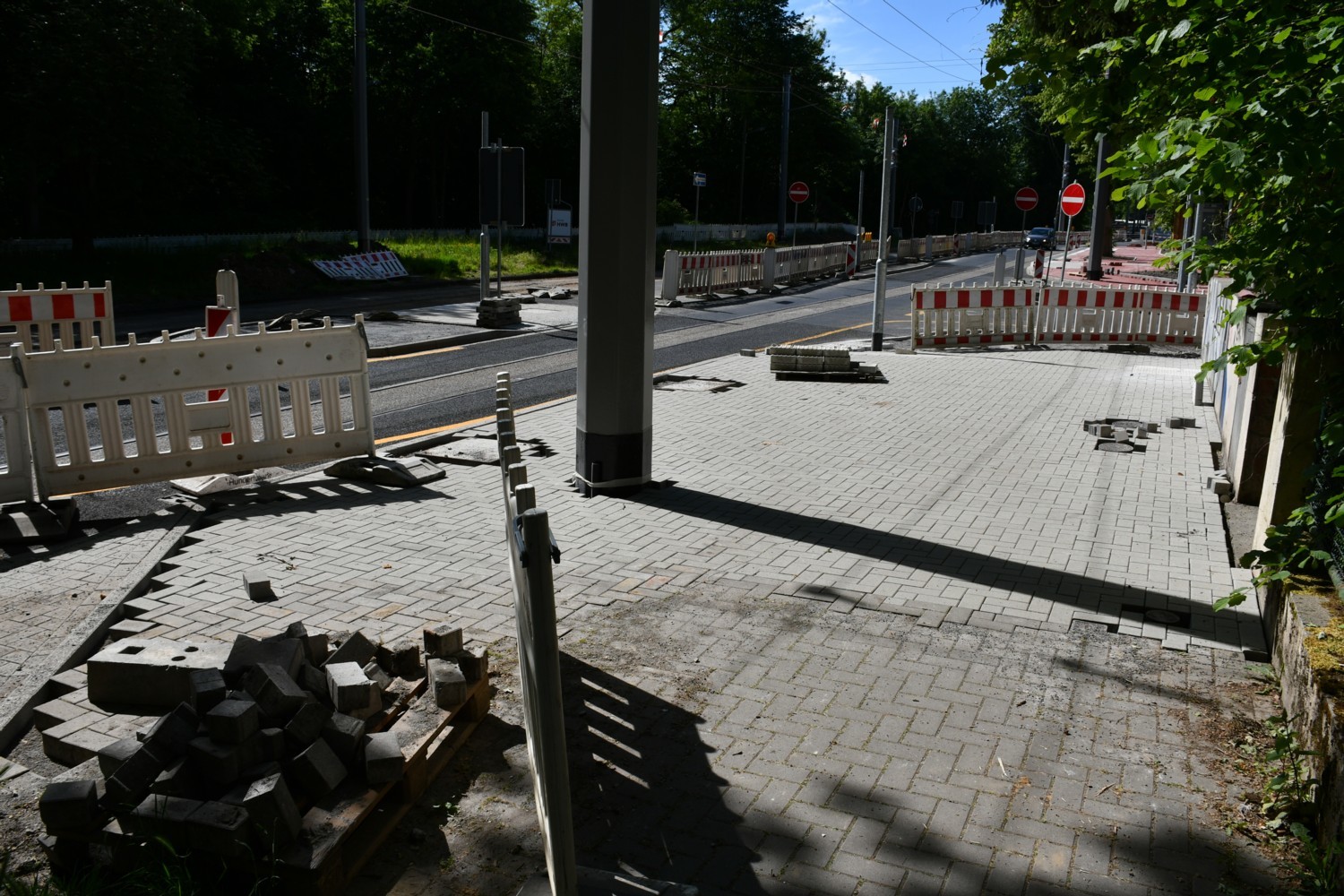

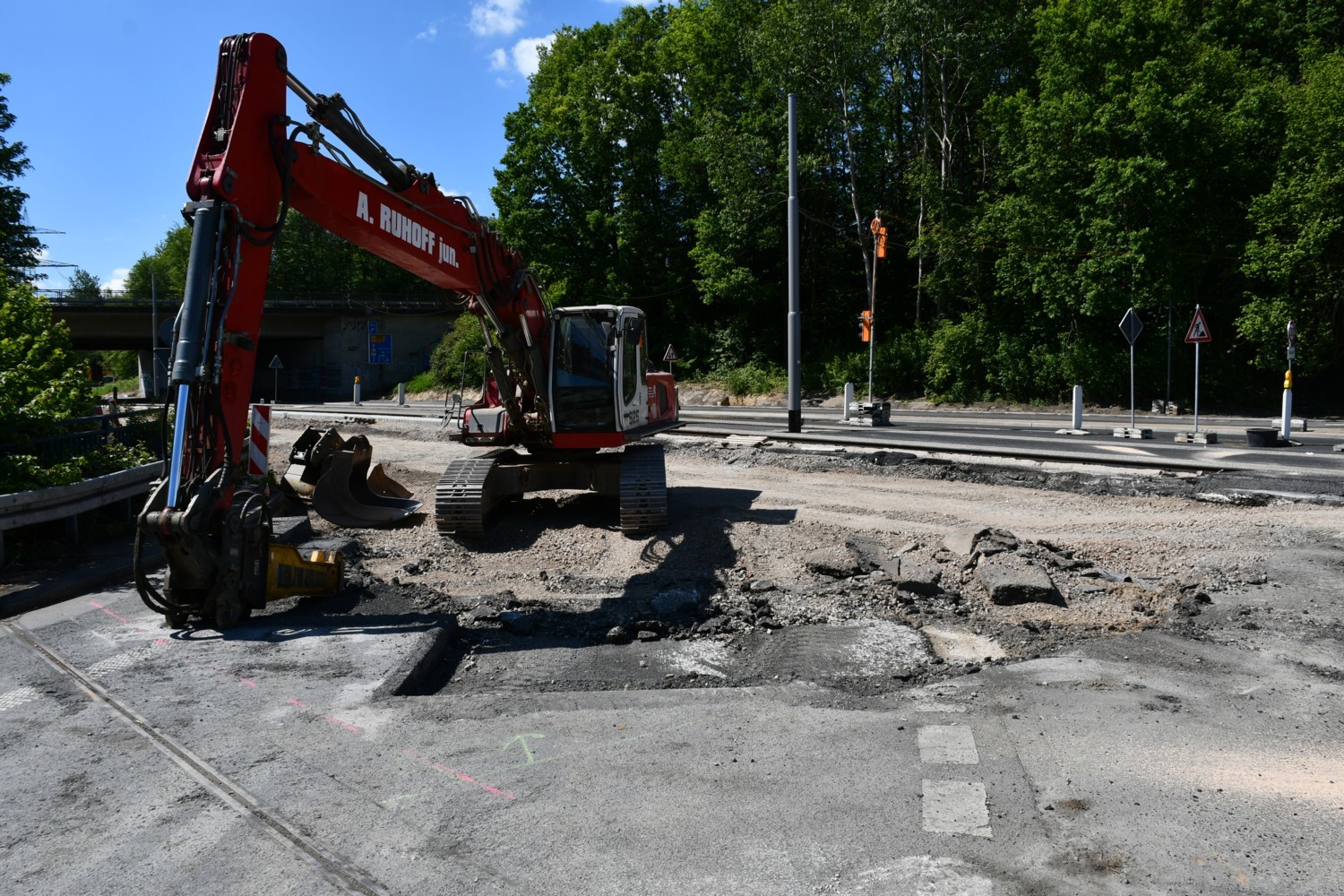

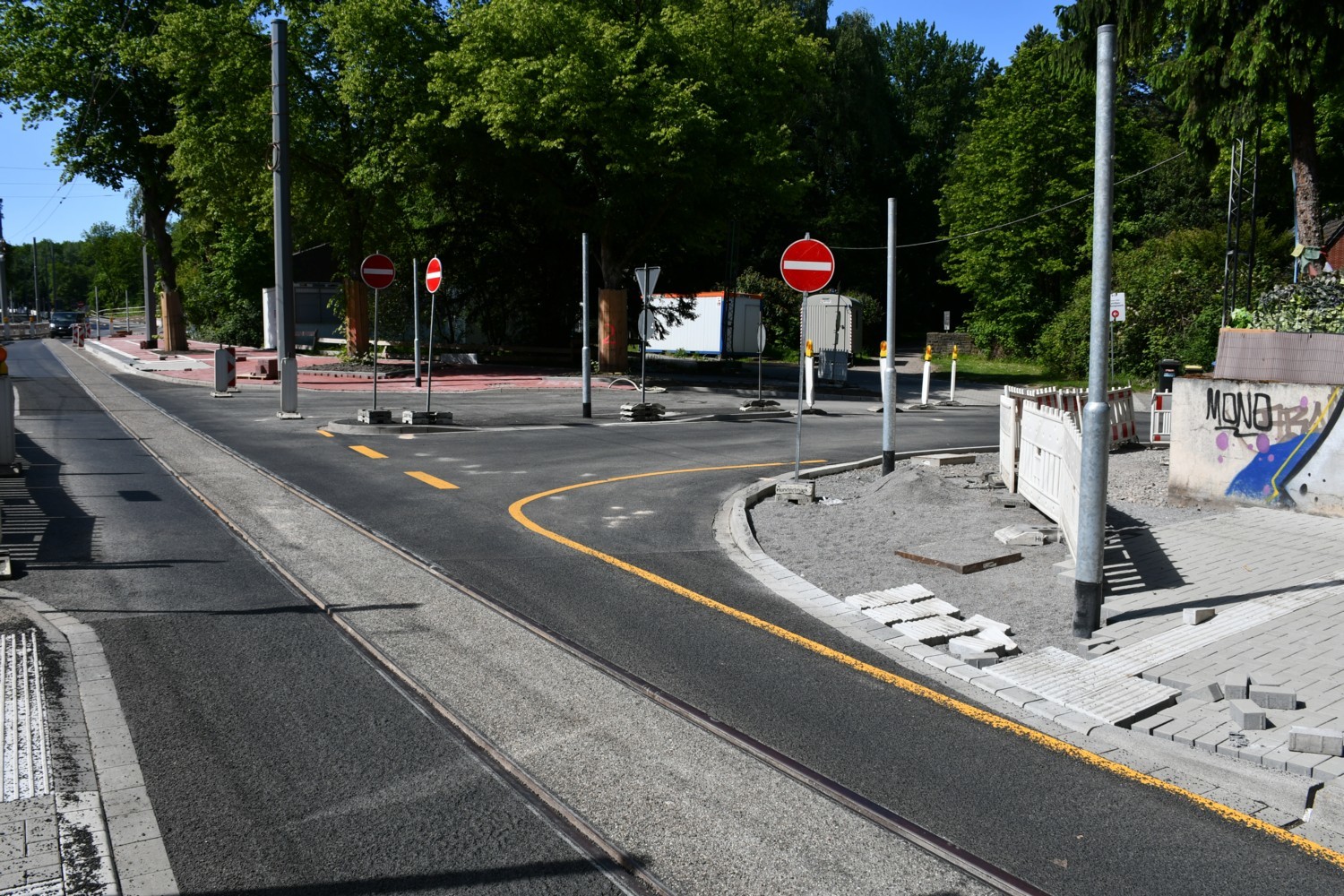

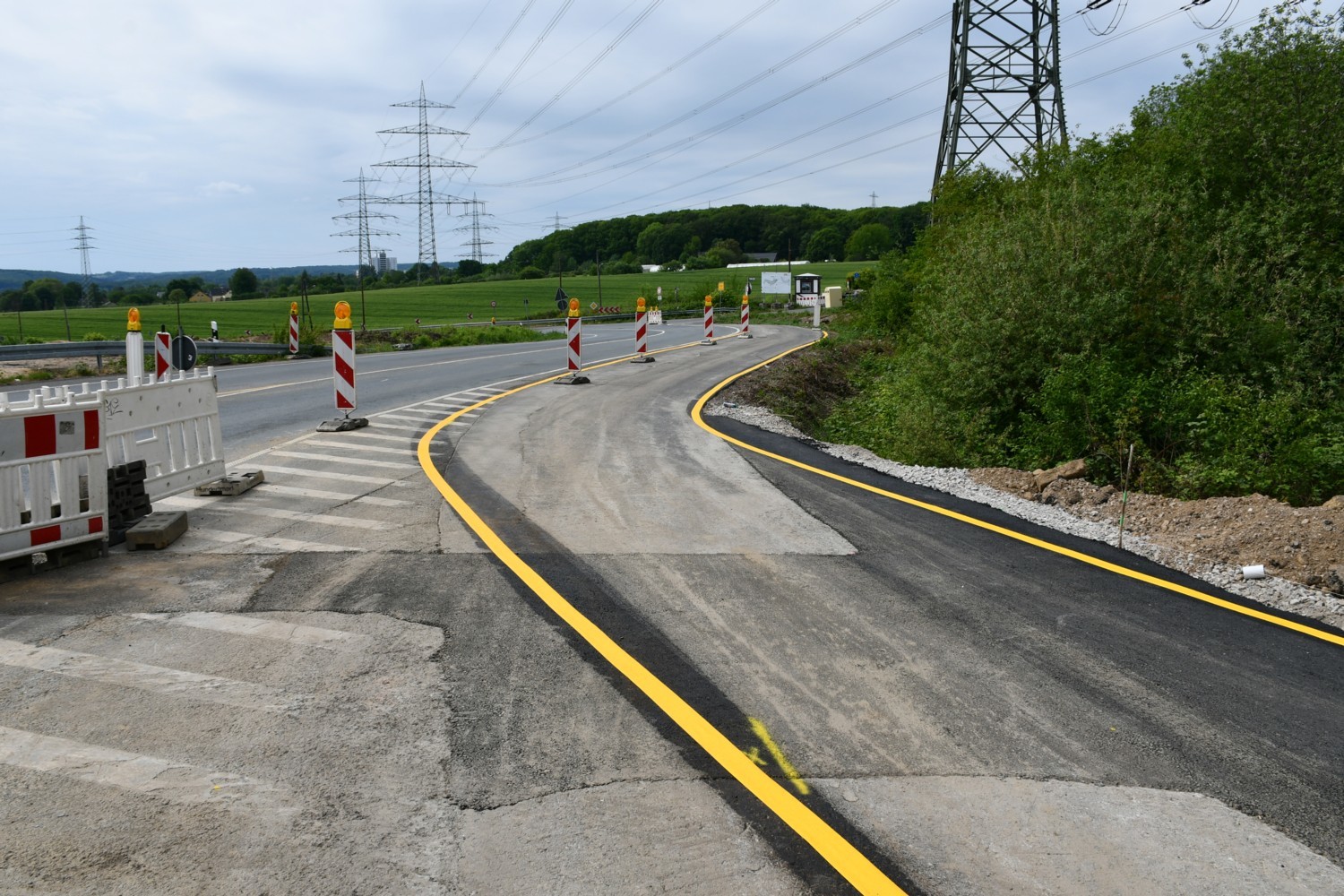

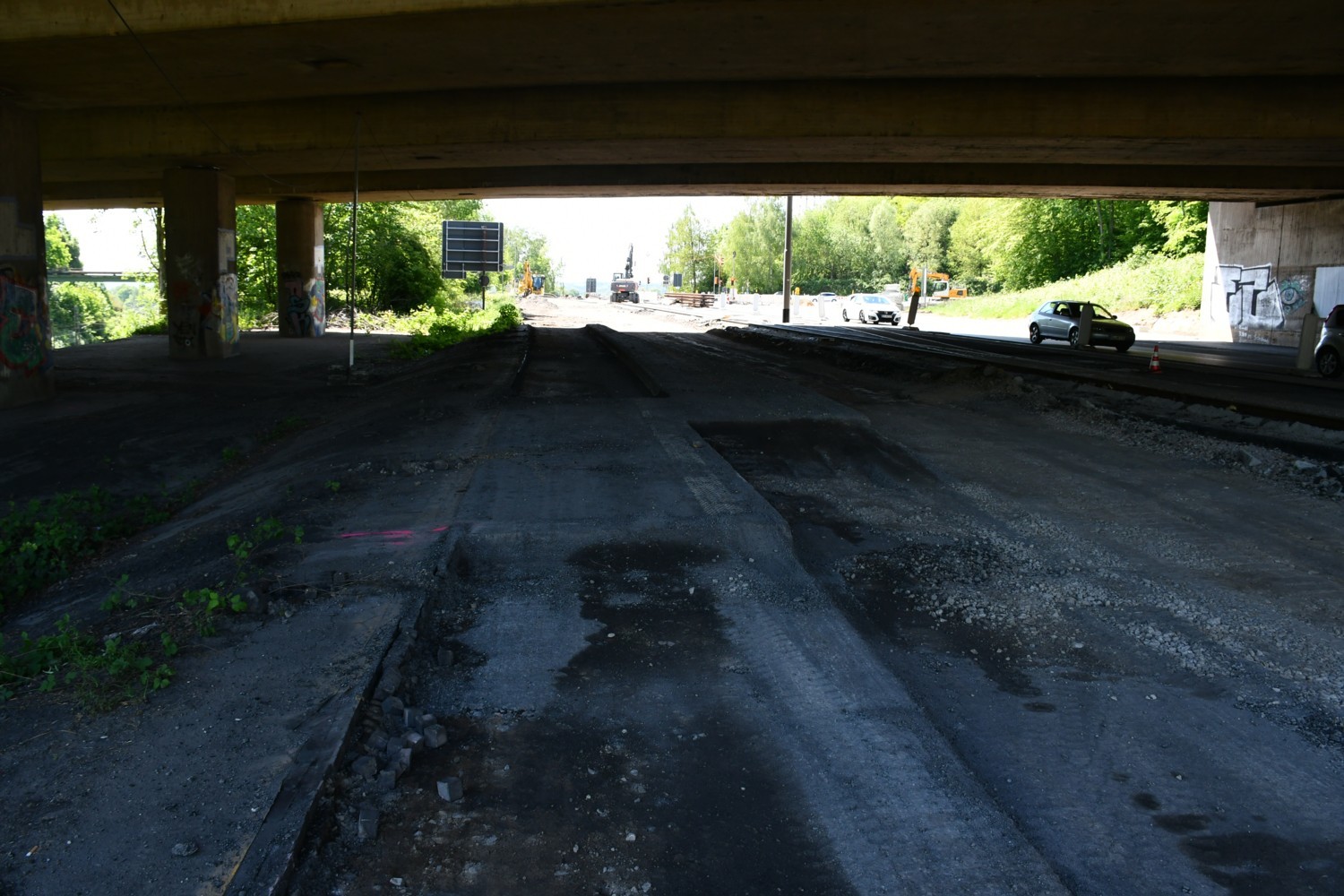

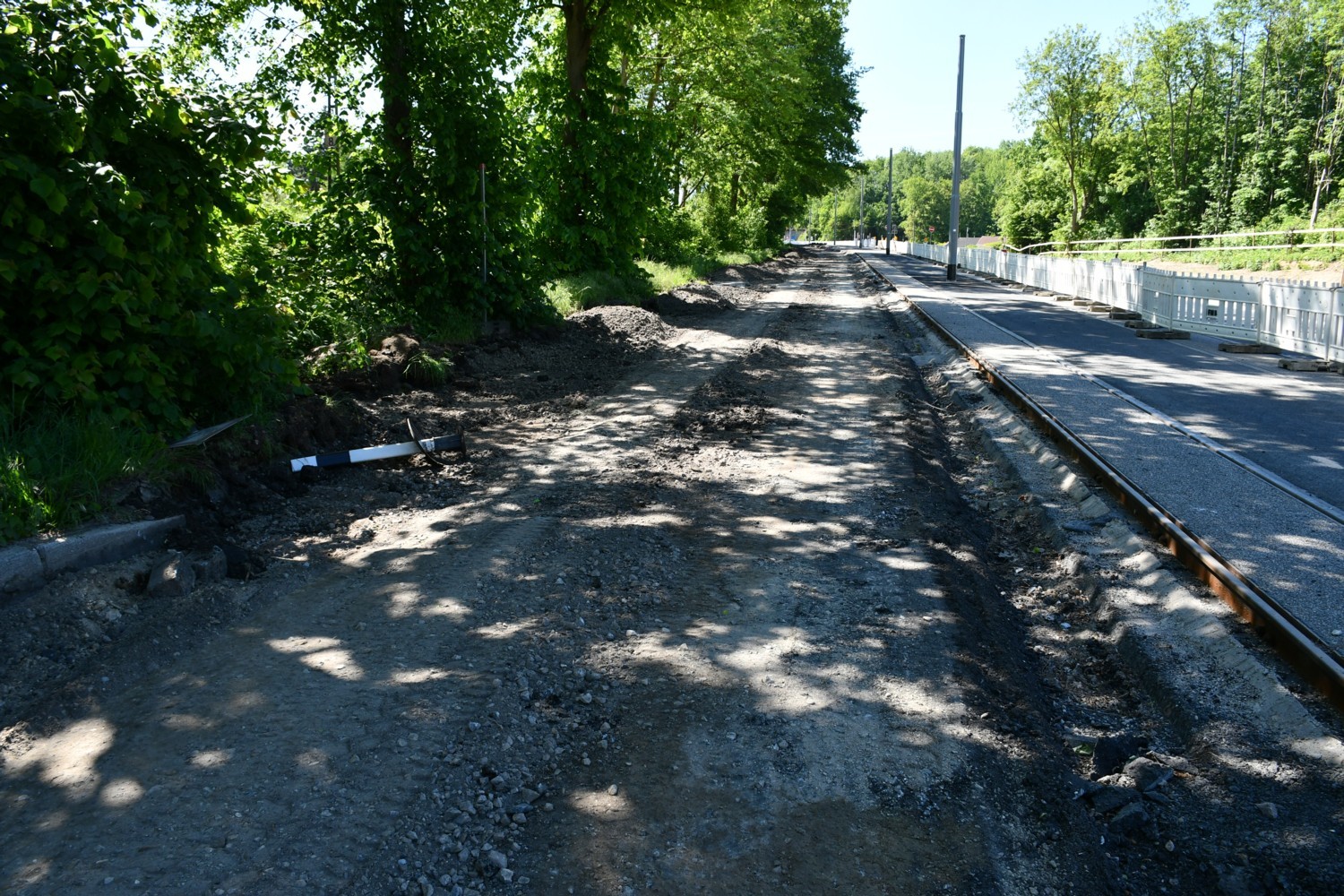

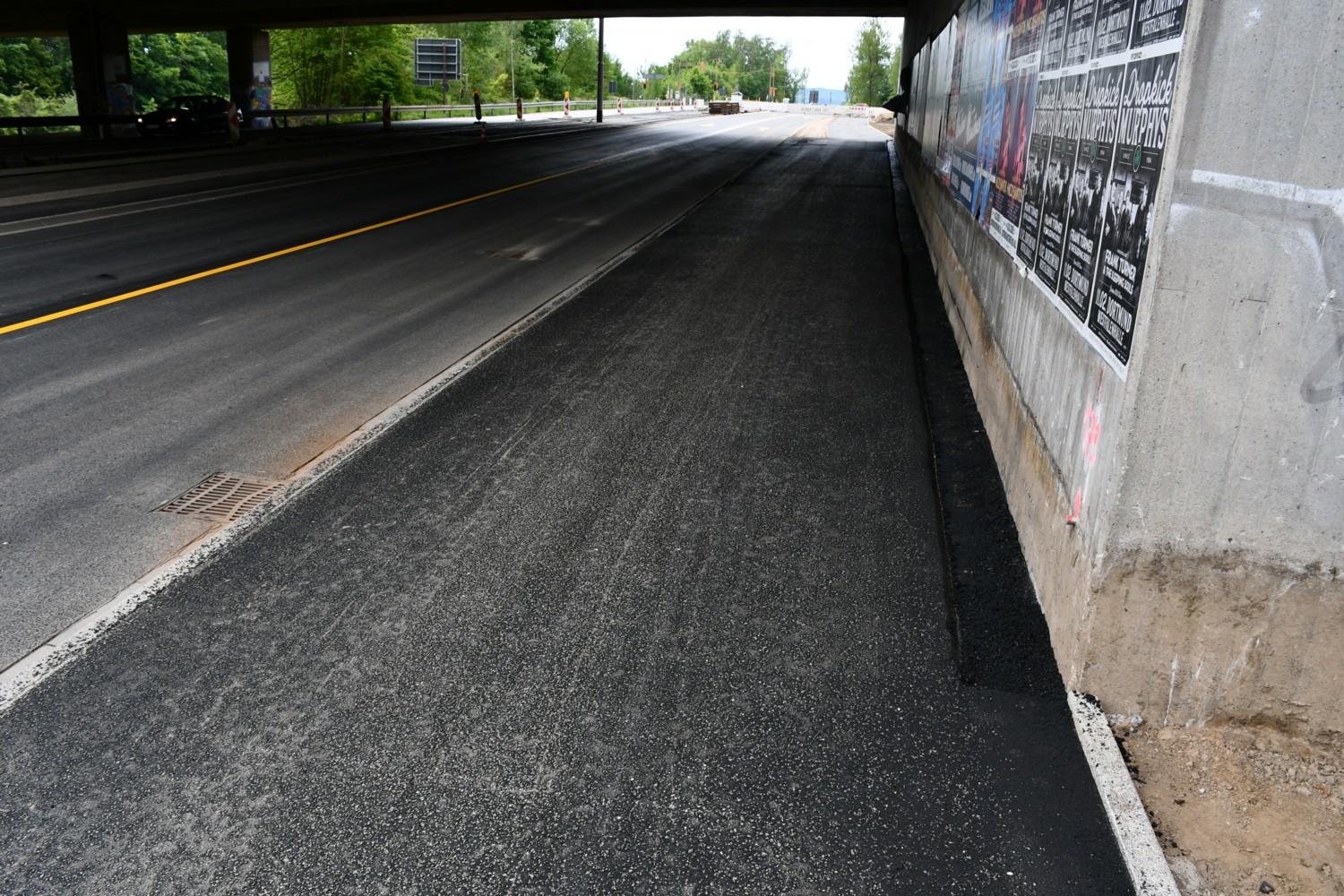

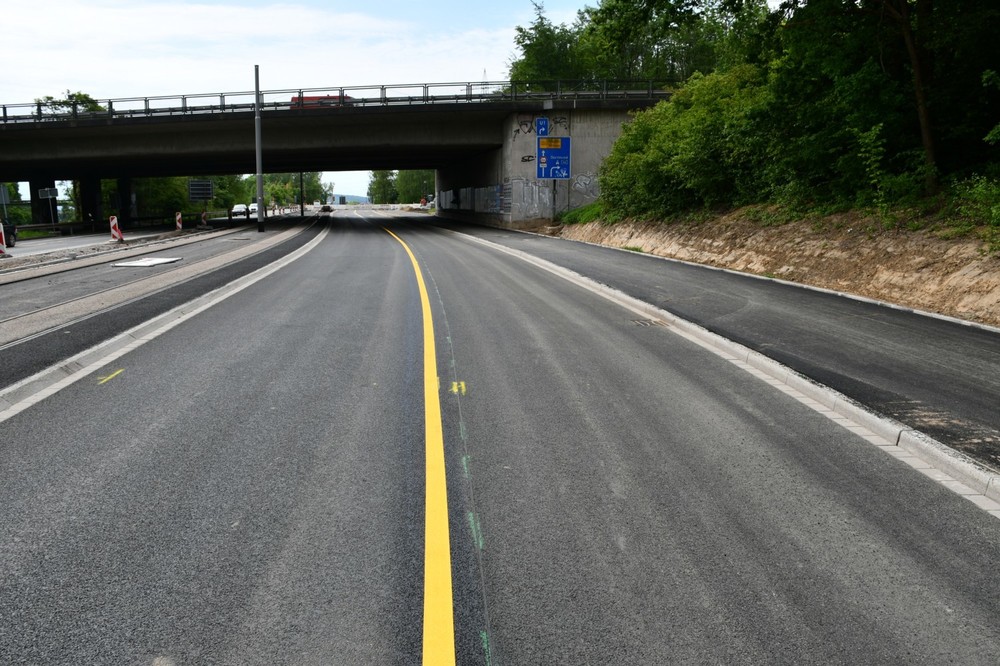

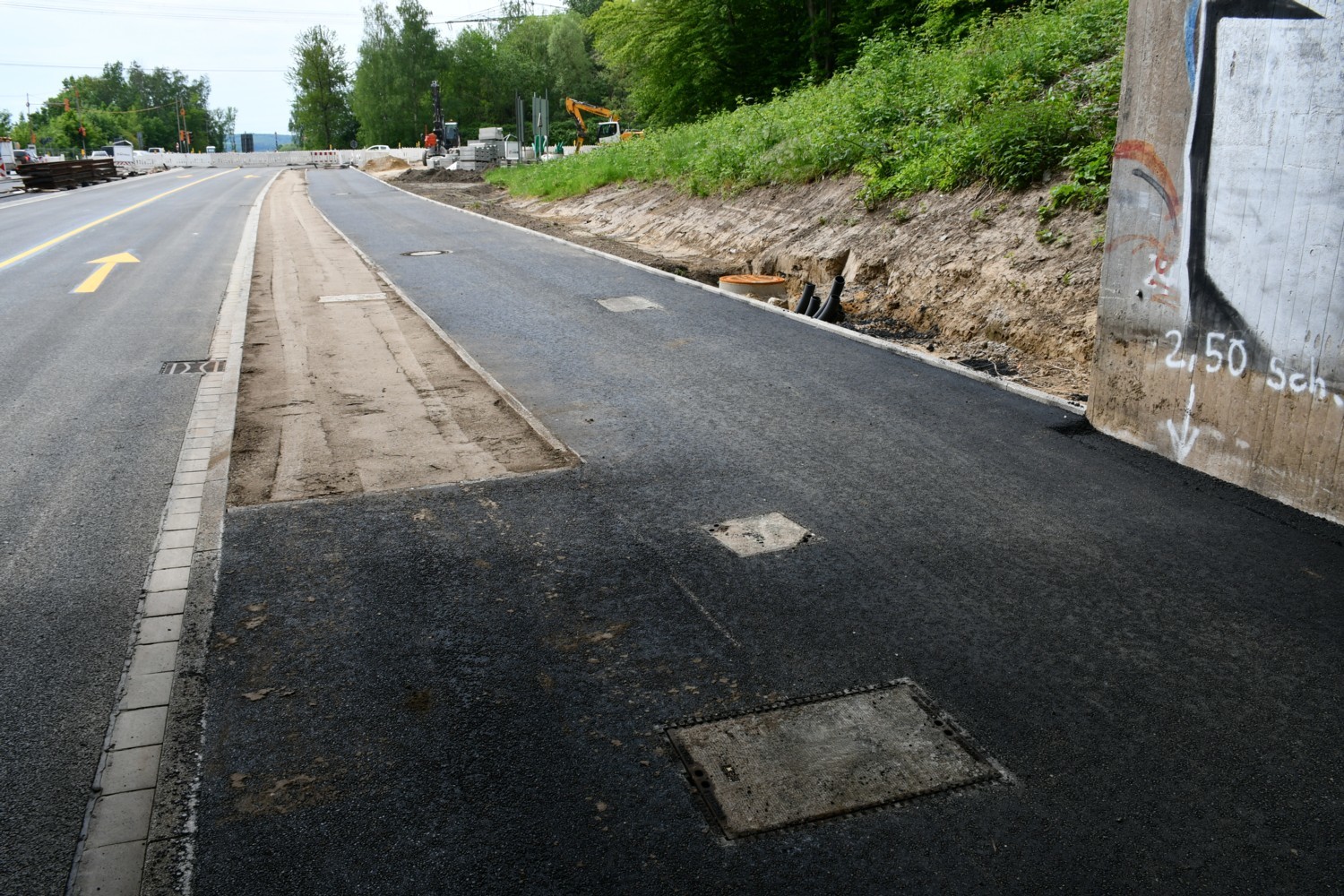

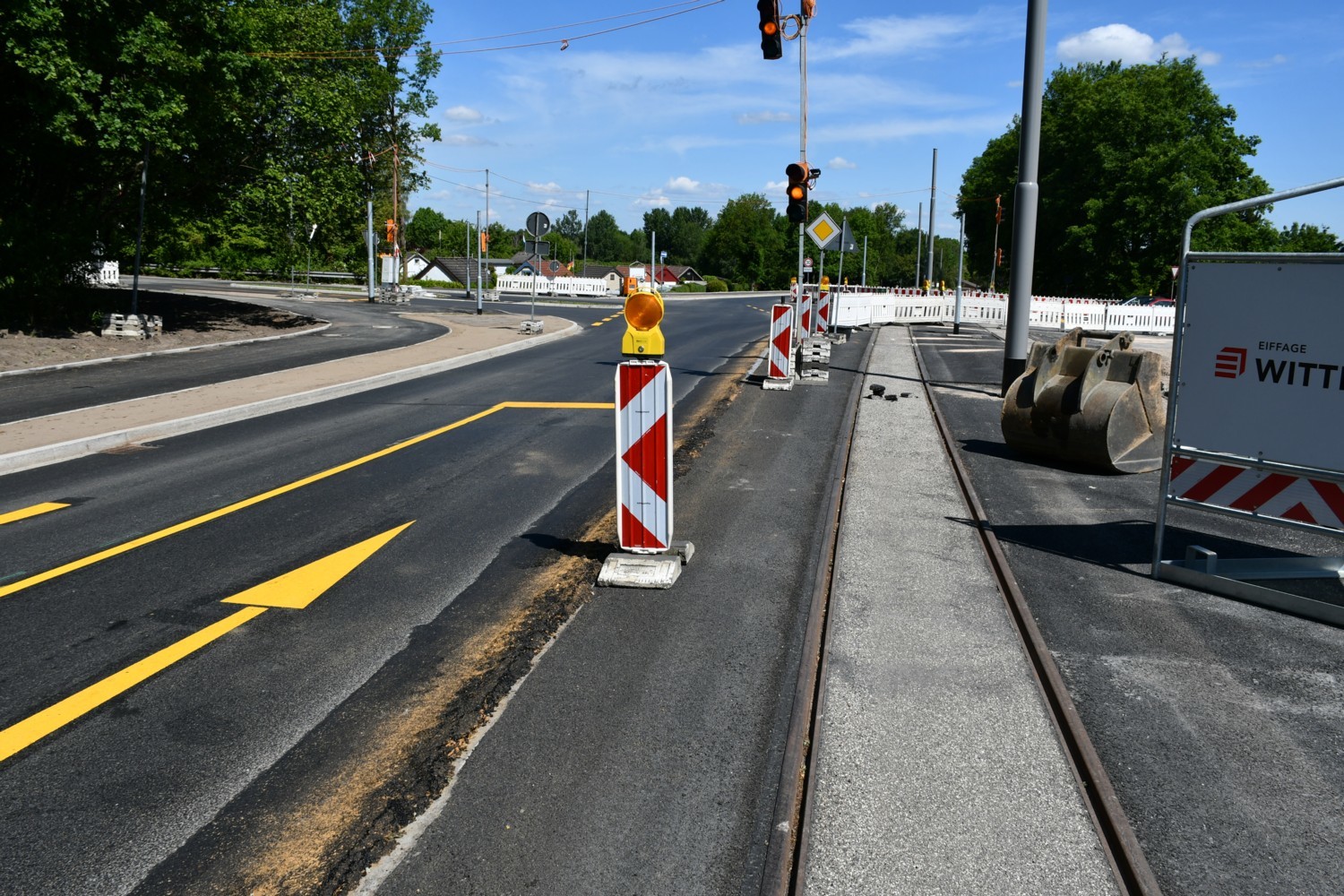

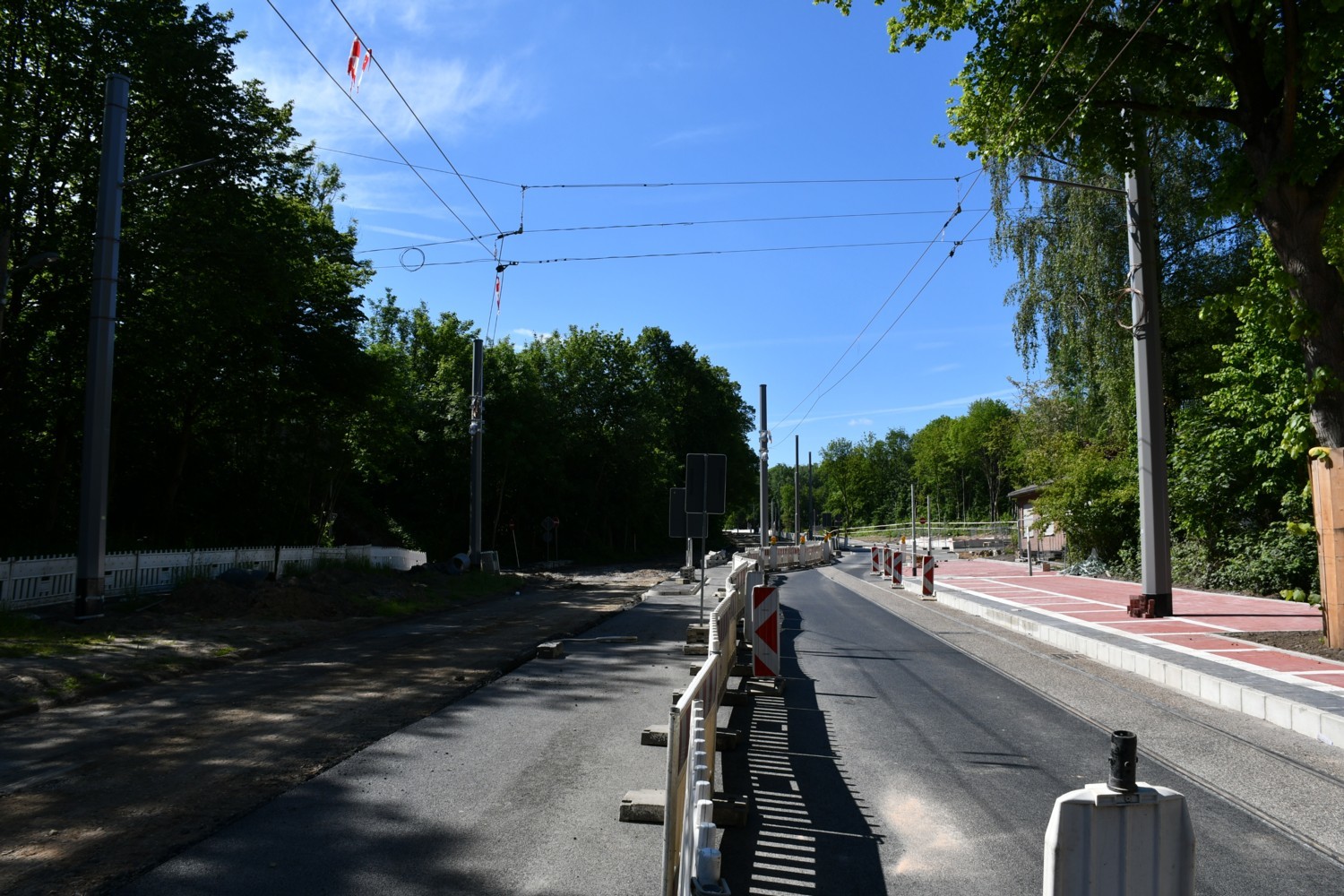

Mathias85 2.274 Geschrieben 21. Mai 2020 Autor Geschrieben 21. Mai 2020 Hier wieder neue Bilder von letzter Woche Sonntag. Gemäß der Ankündigung der Bogestra wurde die Kreuzung Hauptraße/Baroper Straße am 12. Mai wieder freigegeben, wenn auch nochmals 4 Tage später als zuvor mitgeteilt wurde. Gleichzeitig wurde der Verkehr auf die (fast) fertiggestellte Seite verlegt. Die Gegenfahrbahn wurde tags darauf auch direkt gefräst. Zudem wurde zu Beginn der Woche auch wieder an der Oberleitung gearbeitet. In Fahrtrichtung Witten ist der Gehweg fast fertig gepflastert worden. Im Baulager warten schon die nächsten Fahrleitungsmasten. 1 1 Zitieren

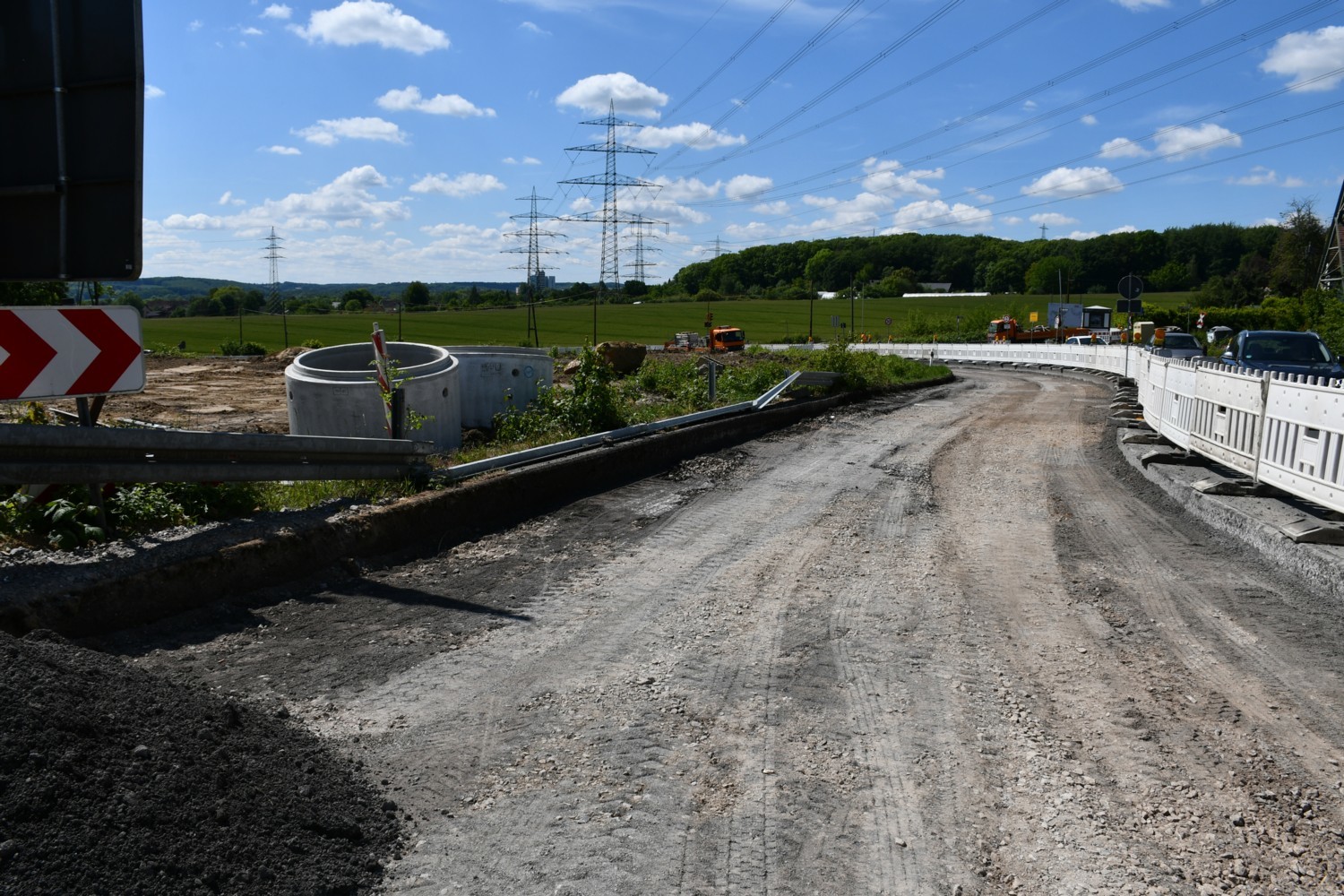

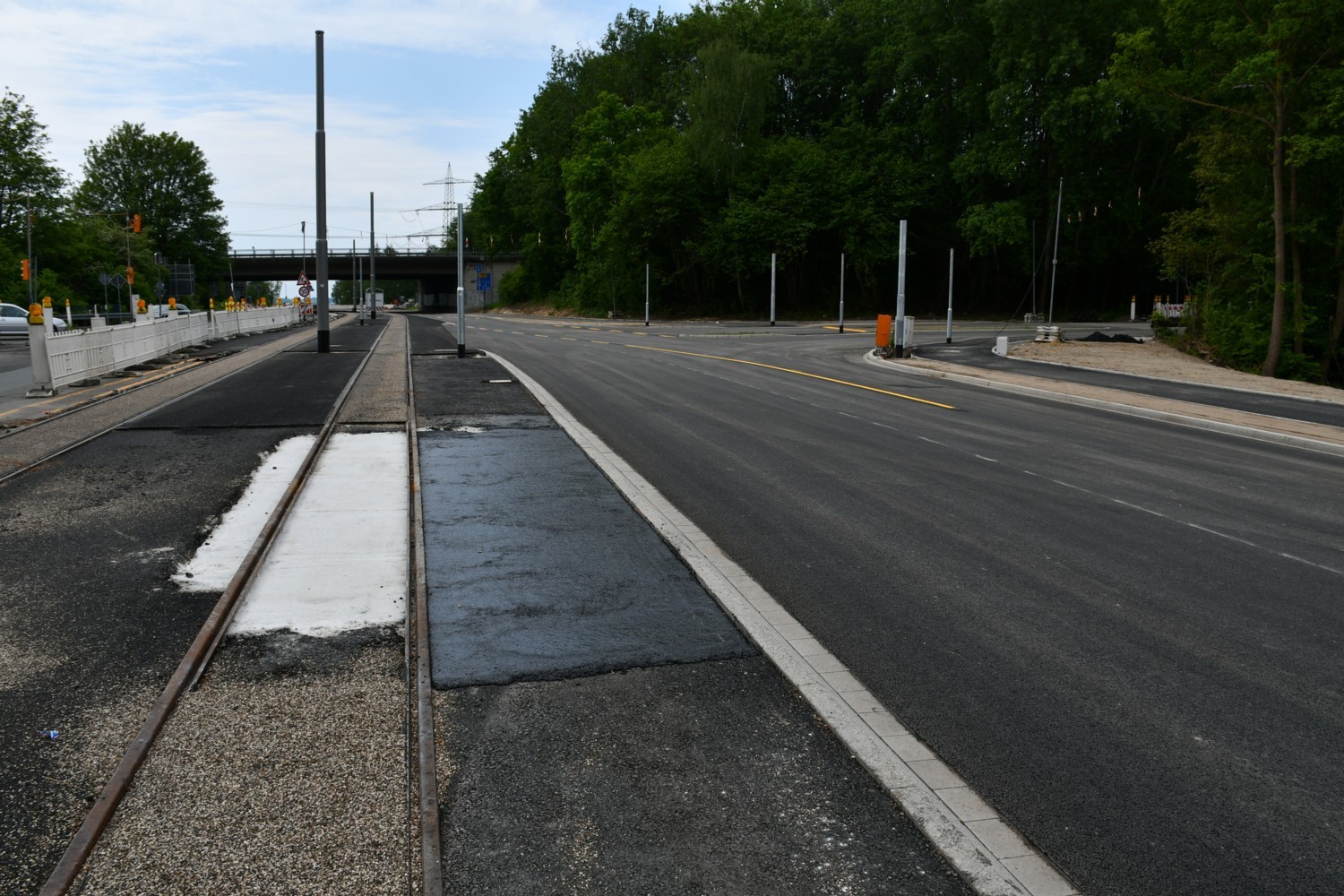

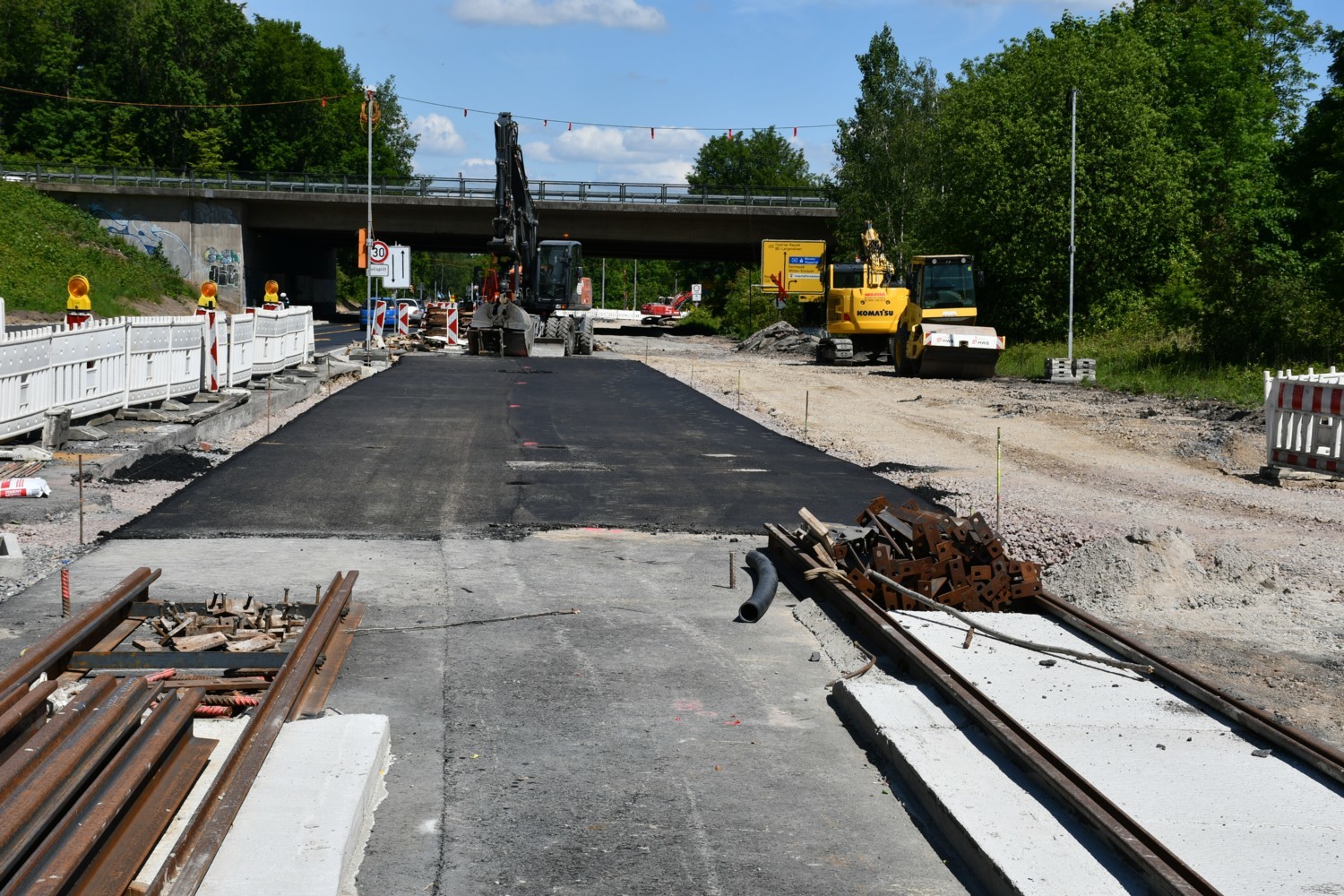

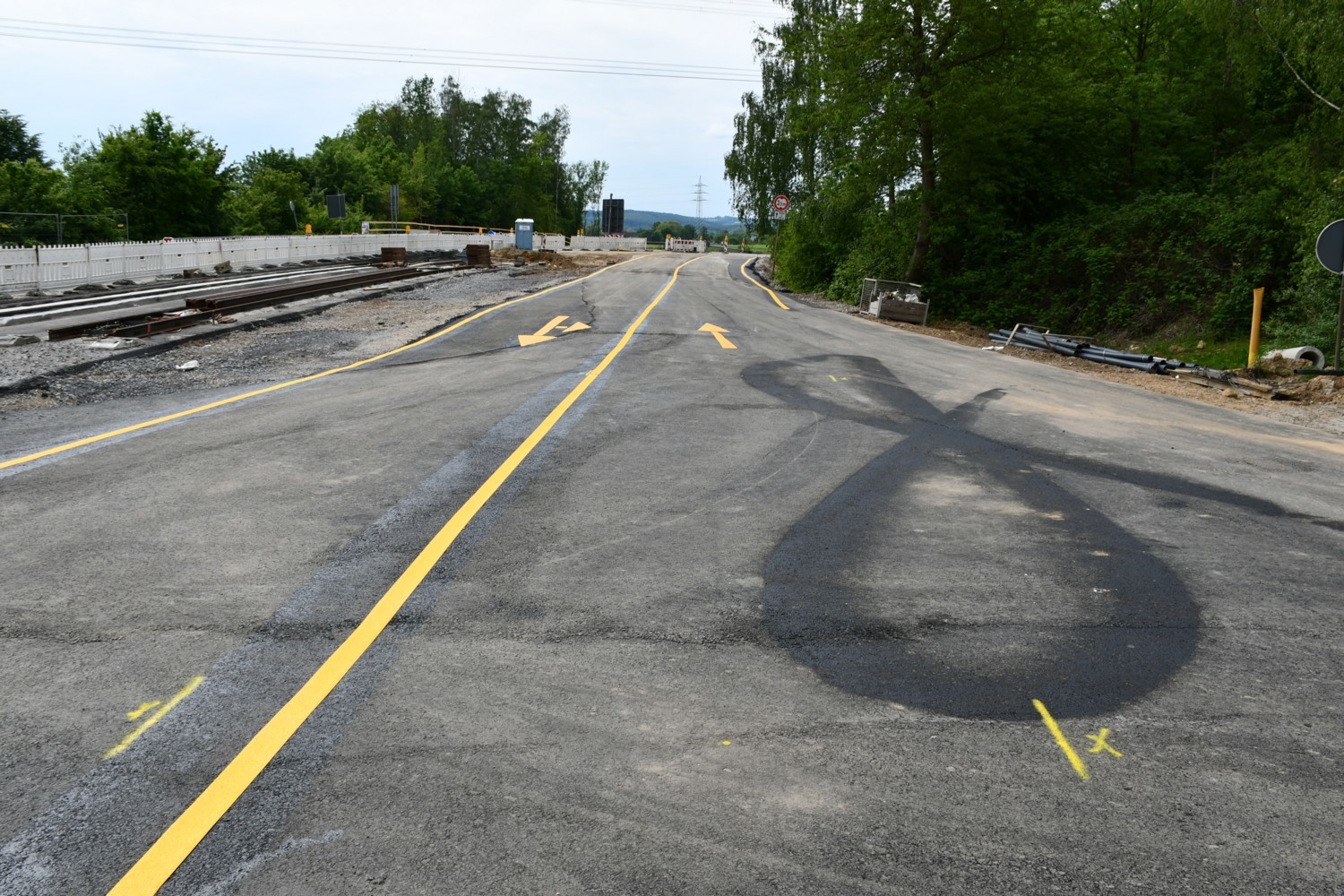

Mathias85 2.274 Geschrieben 21. Mai 2020 Autor Geschrieben 21. Mai 2020 Auch ein Turmwagen war dort abgestellt. 2 1 Zitieren

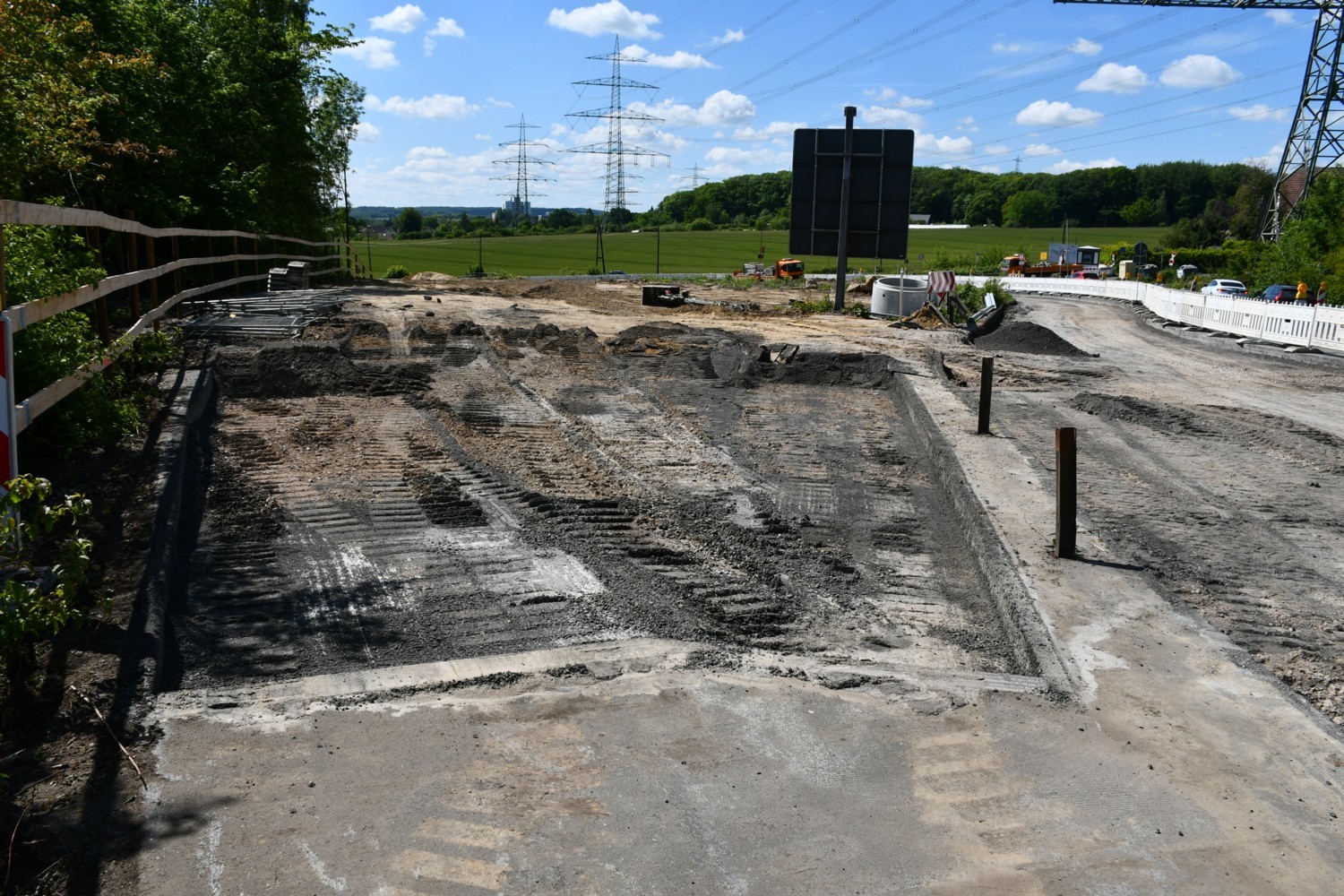

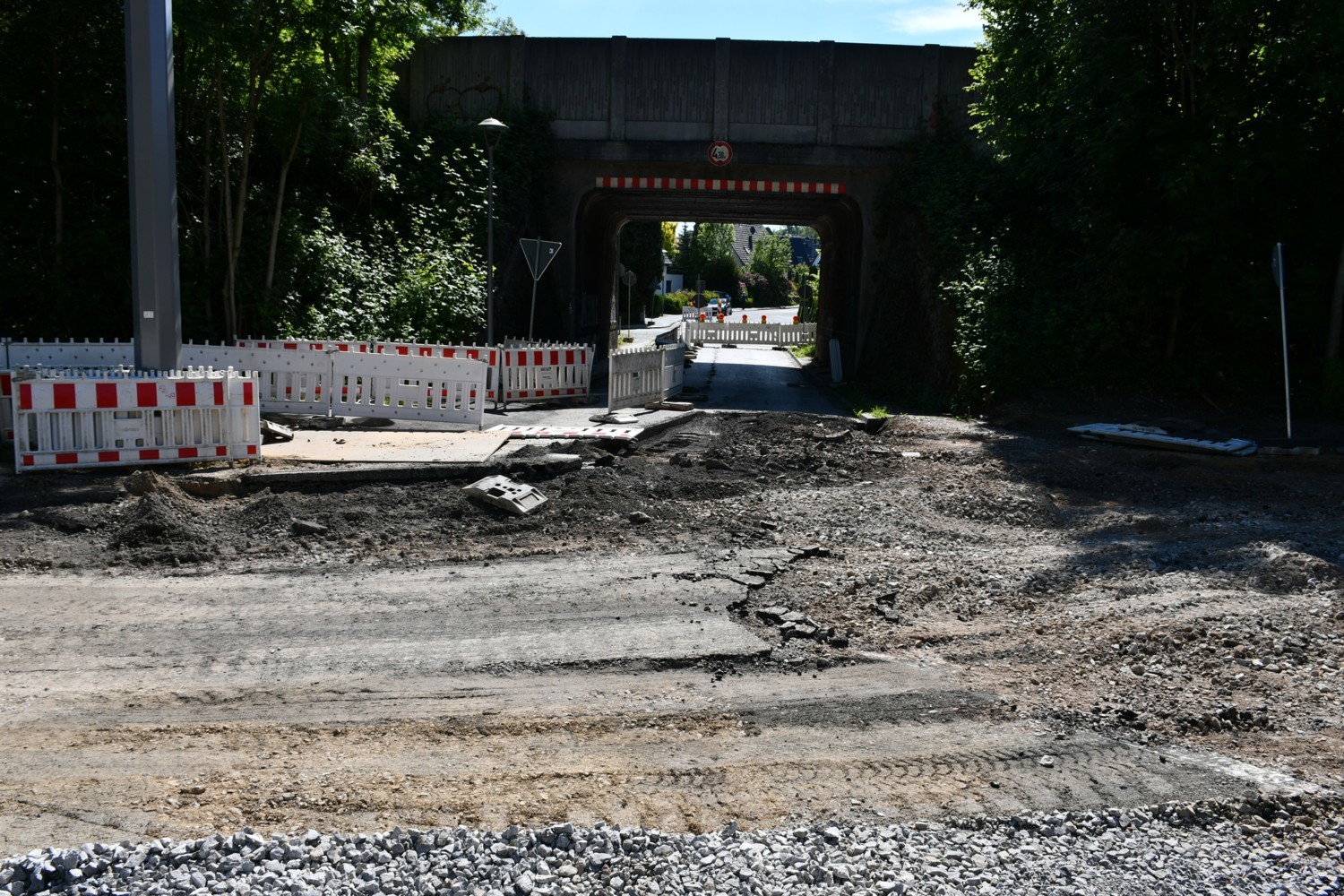

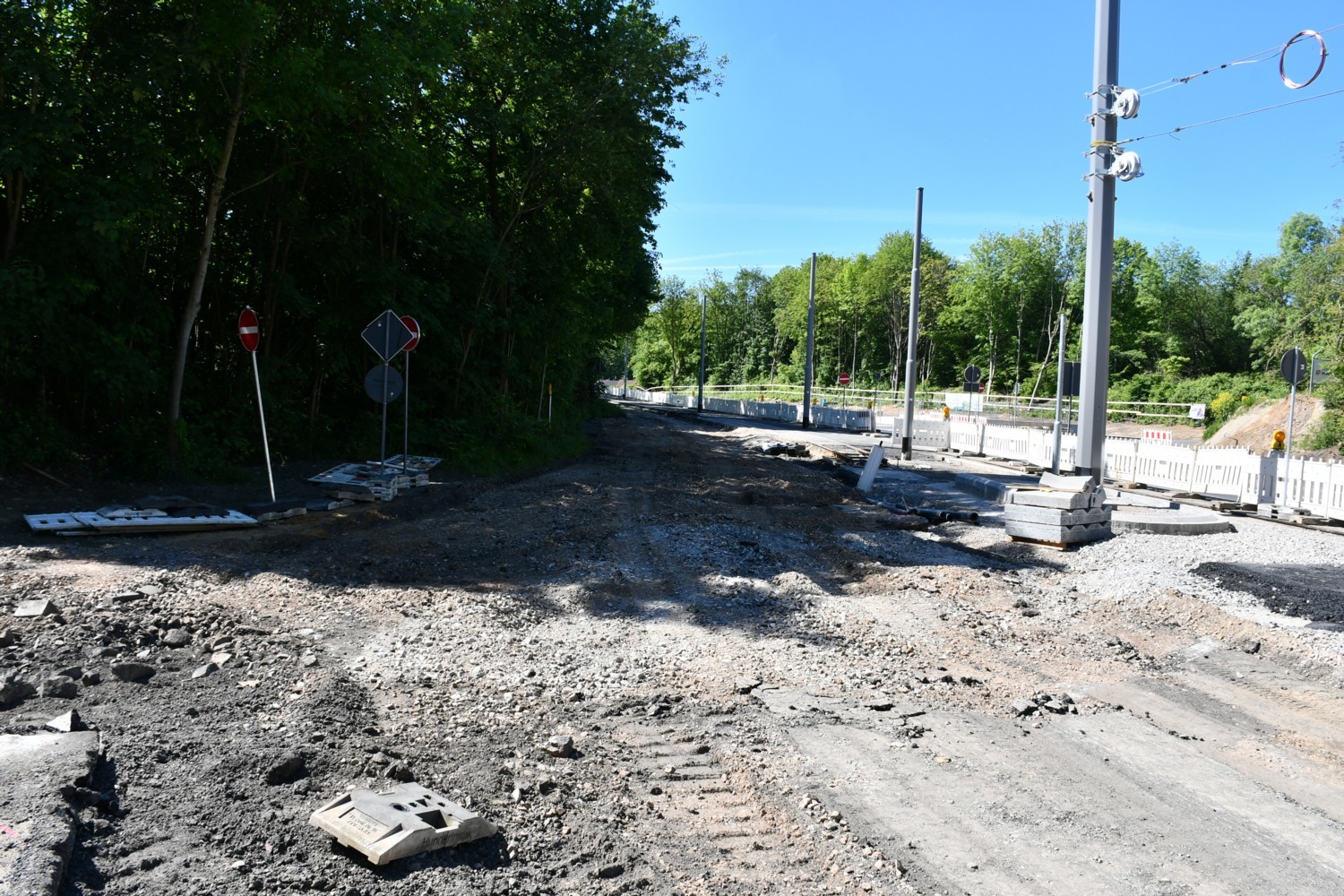

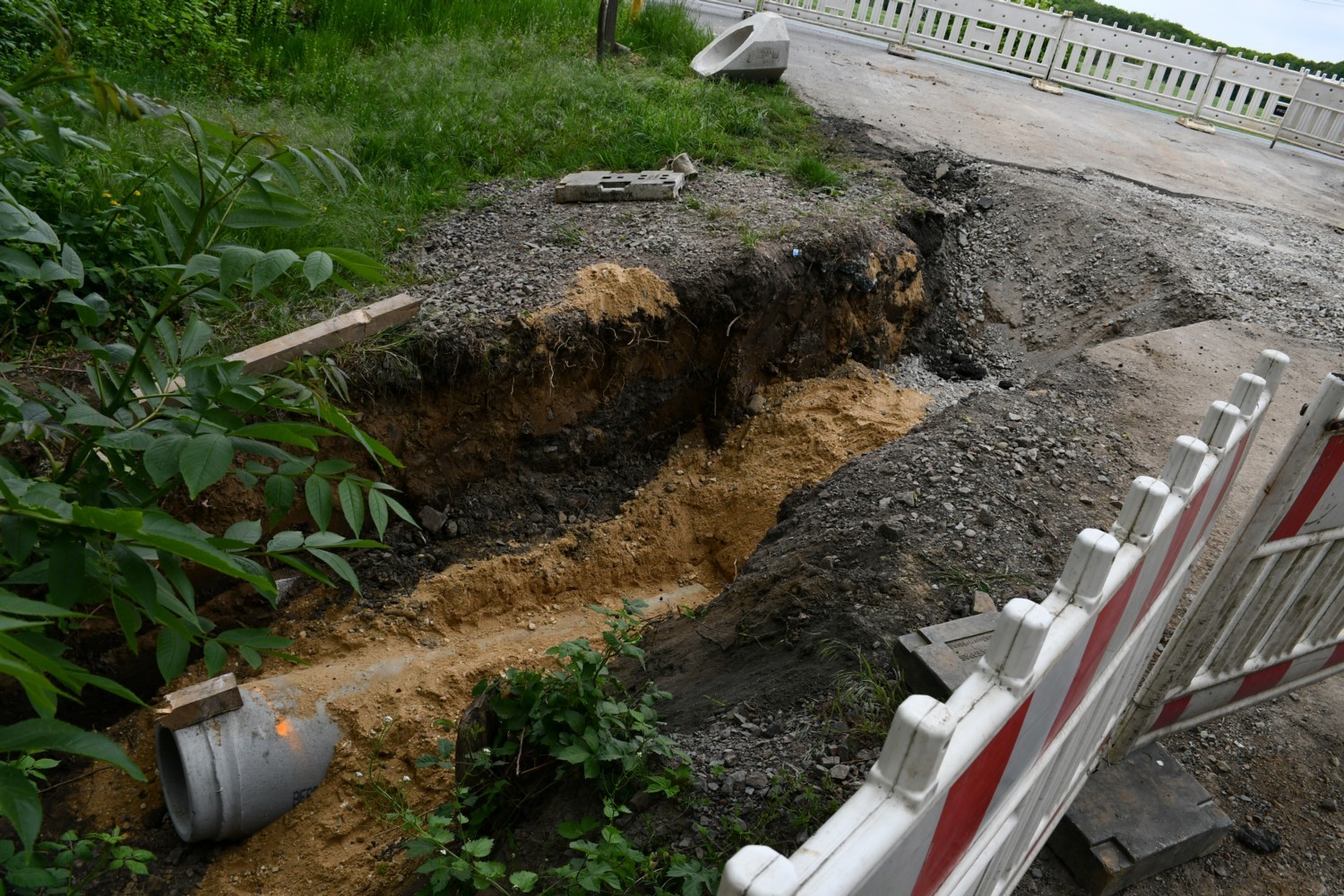

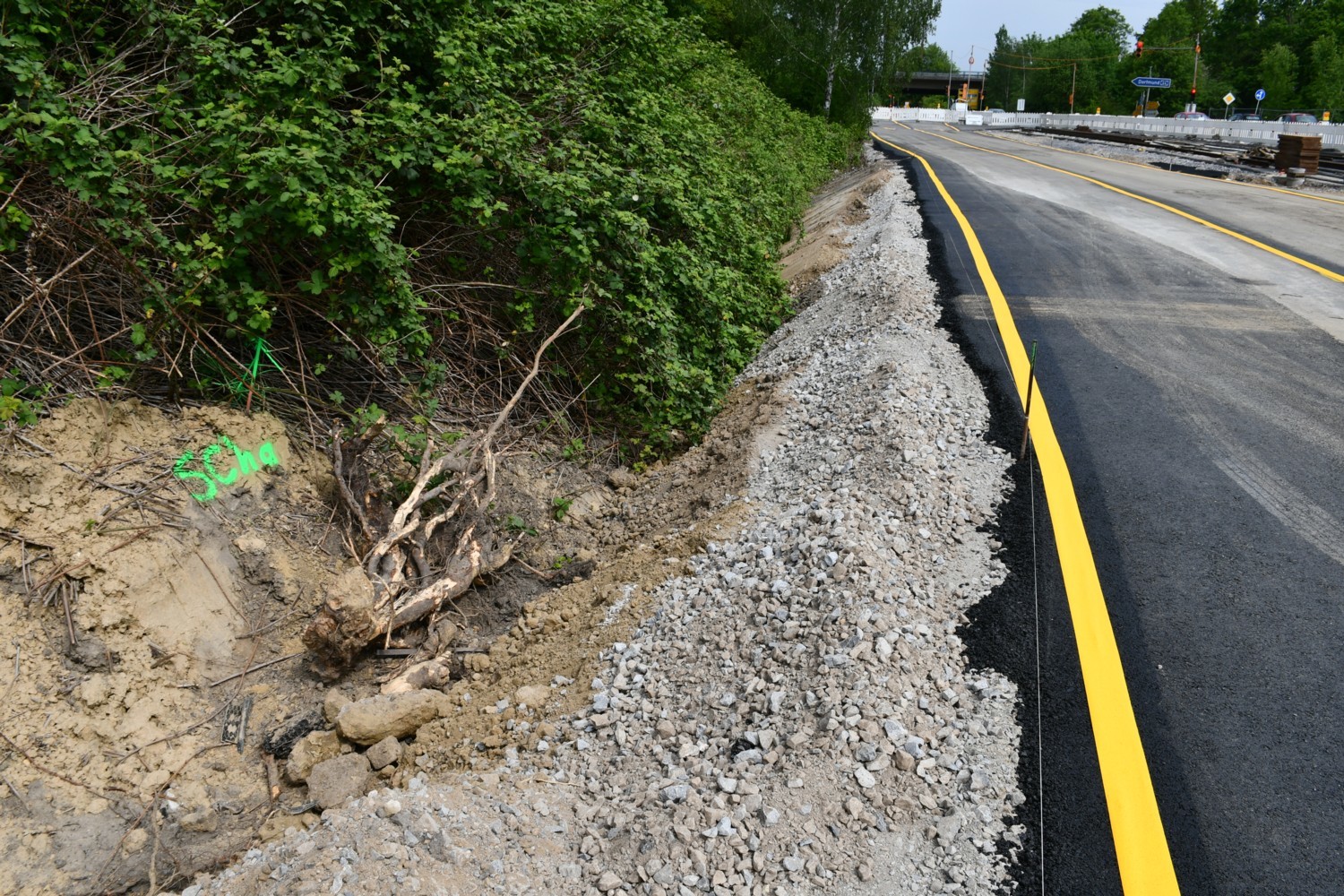

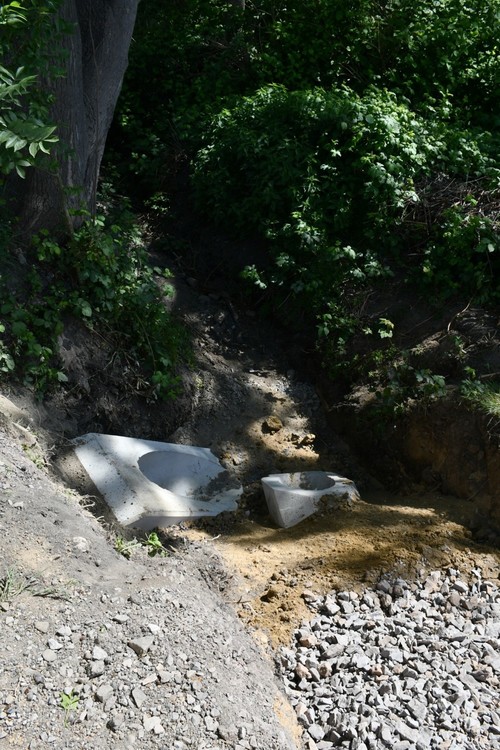

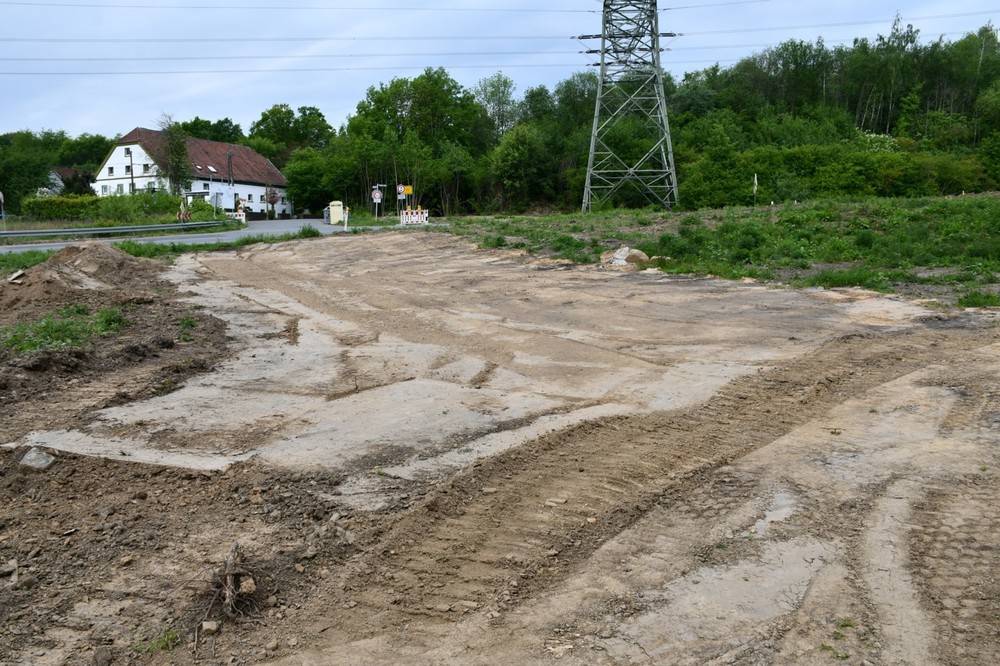

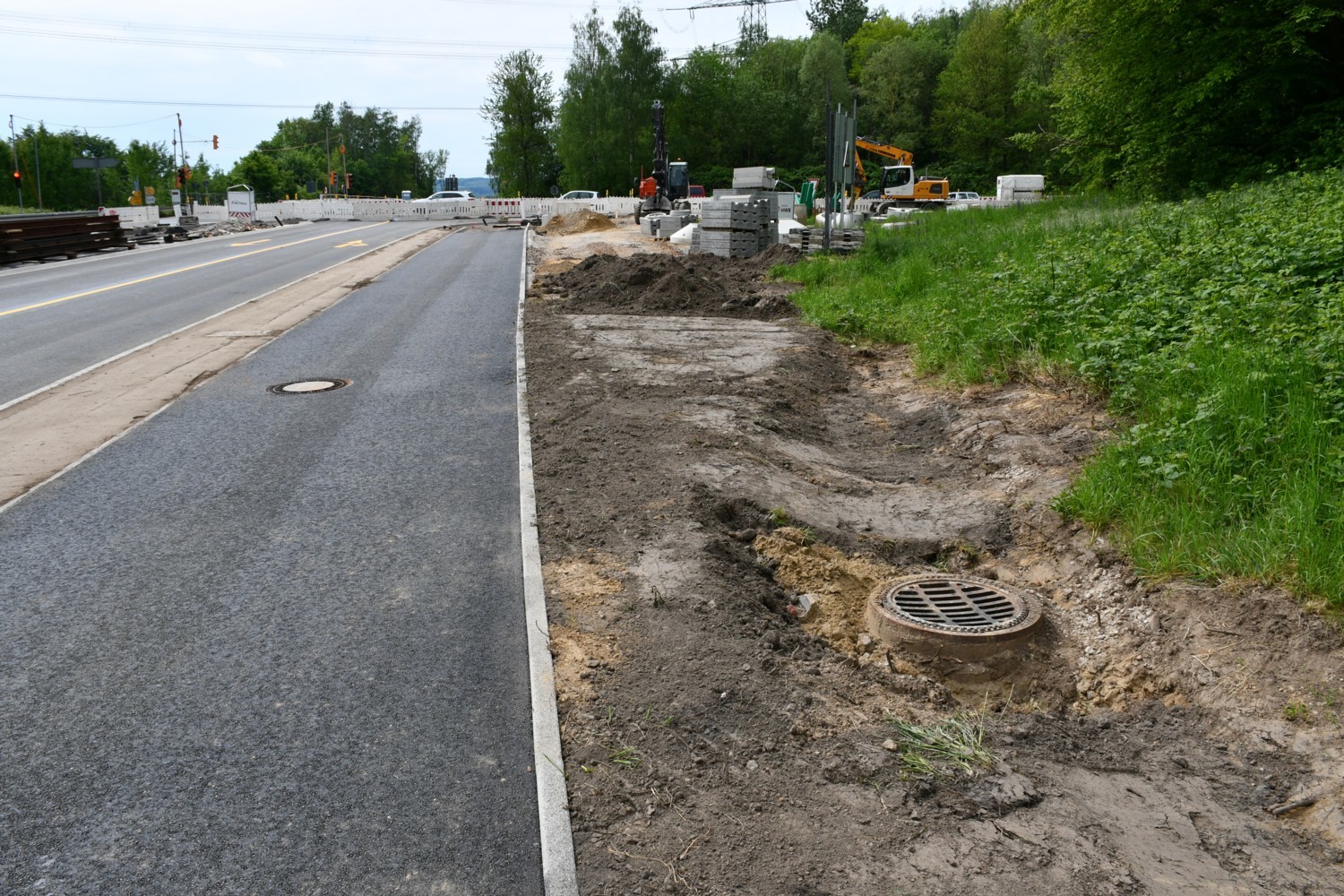

Mathias85 2.274 Geschrieben 21. Mai 2020 Autor Geschrieben 21. Mai 2020 Blick hinunter zum alten Regenrückhaltebecken. Weitere Oberleitungsarbeiten gab es auch in Abschnitt D. Wie die Bogestra am Mittwoch mitteilte, gibt es für den Abschnitt B aufgrund eines unbekannt gewesenen Glasfaserkabels eine etwa zweimonatige Verzögerung. Zitat Linie310: Aktueller Sachstand - Verzögerungen im Bauablauf Kategorie: Aktuelles, Linie 310, Presseinformationen (20.05.2020) Im Juli 2019 wurde im Bauabschnitt C auf Bochumer Stadtgebiet zwischen Stiftstraße und Stadtgrenze zu Witten mit den Bauarbeiten für die Linie 310 begonnen. Das große Regenrückhaltebecken im Bereich der Zufahrt zur Kompostierungsanlage wurde über den Jahreswechsel gebaut und ist nun fertiggestellt. In der letzten Woche fanden die abschließenden Asphaltierungsarbeiten auf der Fahrspur Richtung Witten zwischen Stiftstraße und Autobahn statt. Der Verkehr wurde komplett auf die fertiggestellte Fahrbahn gelegt. Auf der Fahrspur Richtung Langendreer beginnen nun die Kanal- und Straßenbauarbeiten. Der Gleisbau ist größtenteils abgeschlossen. Die Lücken im Bereich Auf dem Jäger / Stiftstraße und der Autobahnzufahrt werden in den nächsten sechs Wochen fertiggestellt. Im Bauabschnitt C werden die Arbeiten im Sommer abgeschlossen. Im verkürzten Bauabschnitt B1 auf Wittener Stadtgebiet zwischen Stadtgrenze und Bochumer Straße 40 sollten die Bauarbeiten bereits Mitte März beginnen. Die Bauarbeiten kamen durch ein nicht bekanntes Glasfaserkabel, das quer durch das Baufeld verlief, ins Stocken. Nachdem der bis dahin unbekannte Eigentümer ermittelt und das Kabel verlegt wurde, konnte erst mit den weiteren Arbeiten begonnen werden. Damit verzögerte sich der Beginn der Bauarbeiten um zwei Monate. Da nun ein freies Baufeld vorliegt, kann mit den Bauarbeiten in vollem Umfang weitergemacht werden. Leider lassen sich die entstandenen Verzögerungen, bei dem eh schon eng gestecktem Zeitplan, nicht mehr aufholen. Wir werden voraussichtlich mit den ersten Probefahrten auf der Hauptstraße nun im September beginnen. Wenn die ersten Probefahrten und die Abnahme der neuen Strecke erfolgreich verlaufen, kann der Linienbetrieb der Straßenbahn in der zweiten Oktoberhälfte aufgenommen werden. Der restliche Straßenbau auf Wittener Stadtgebiet wird damit Ende 2020 abgeschlossen sein. 2 1 Zitieren
