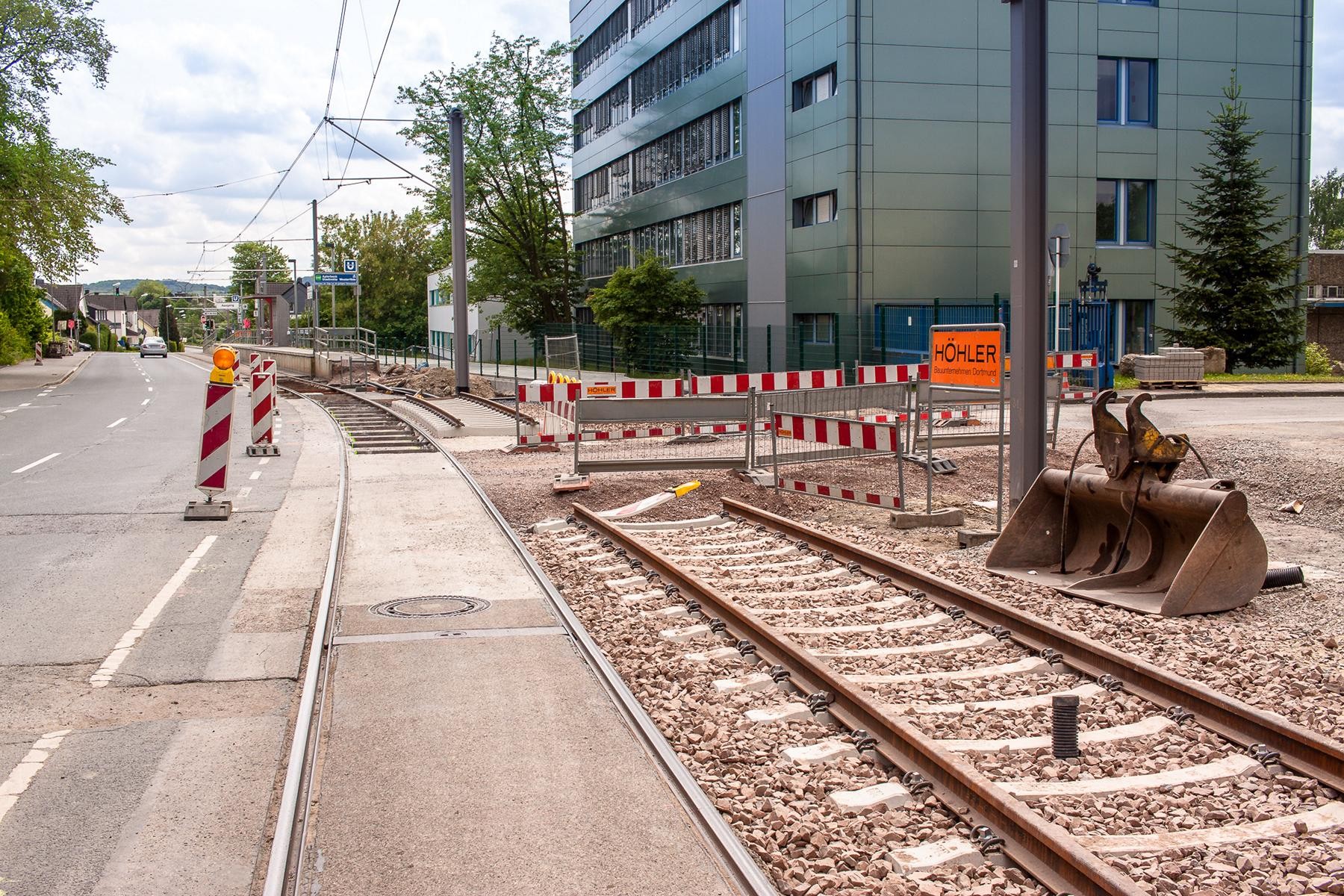

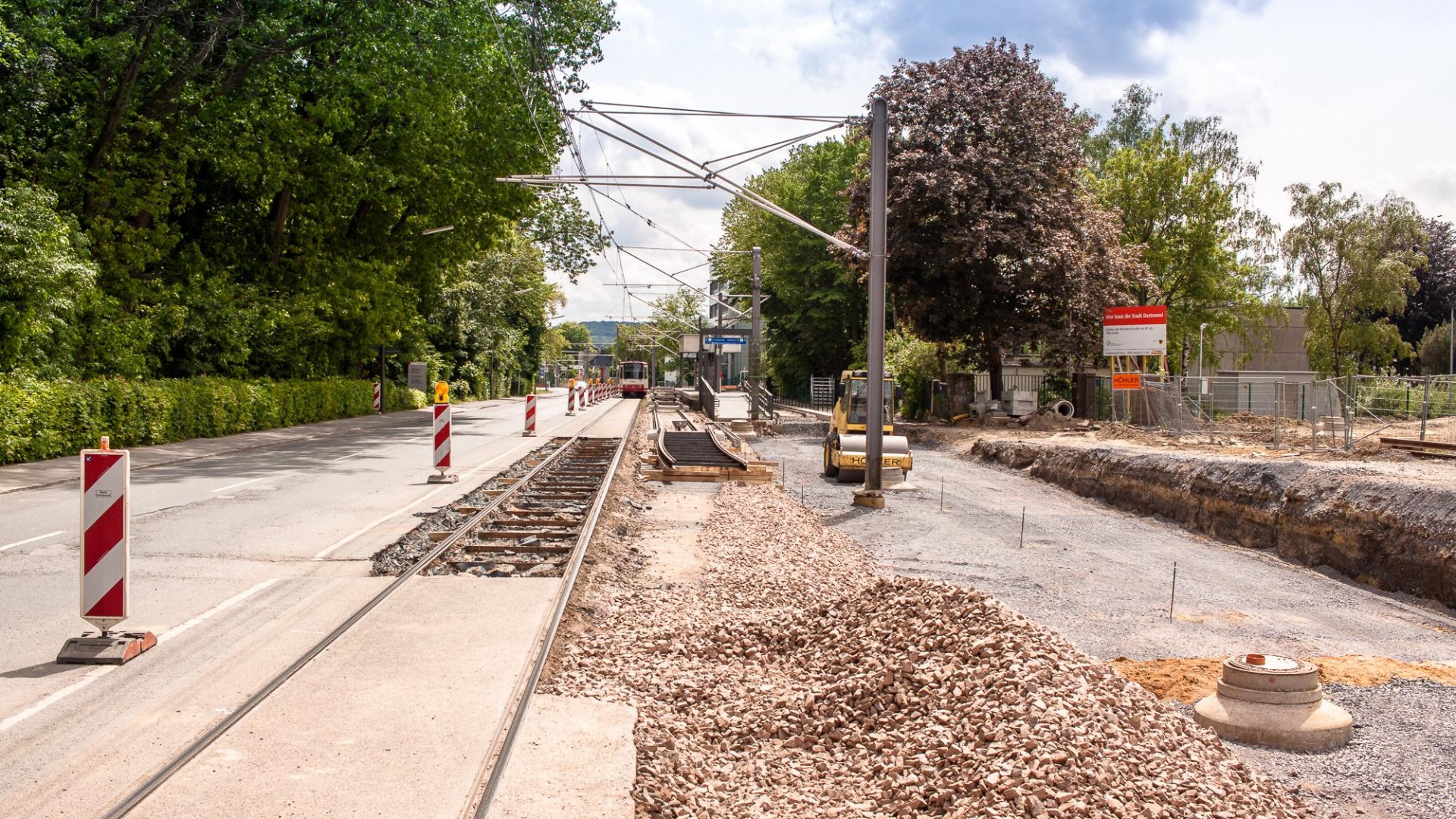

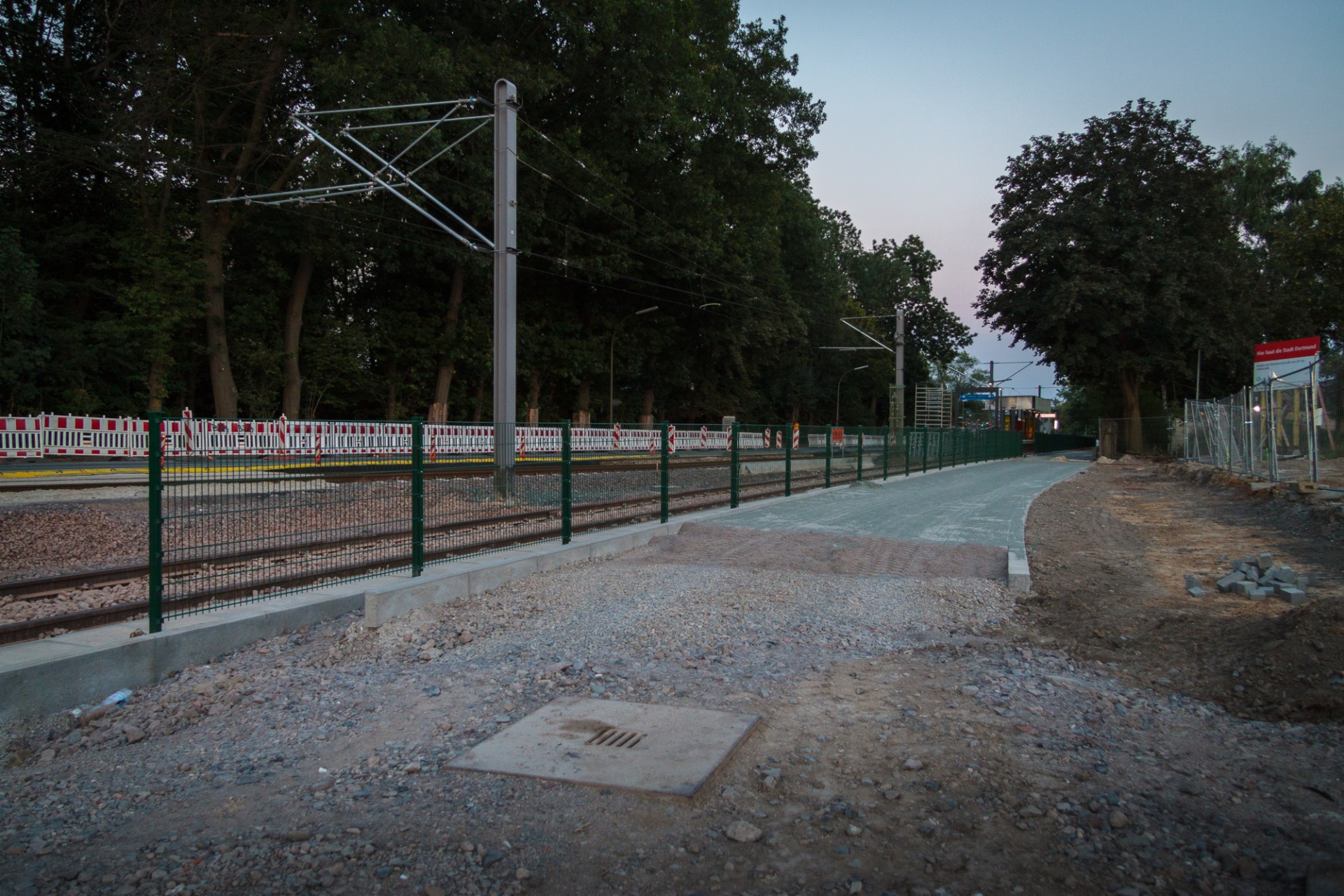

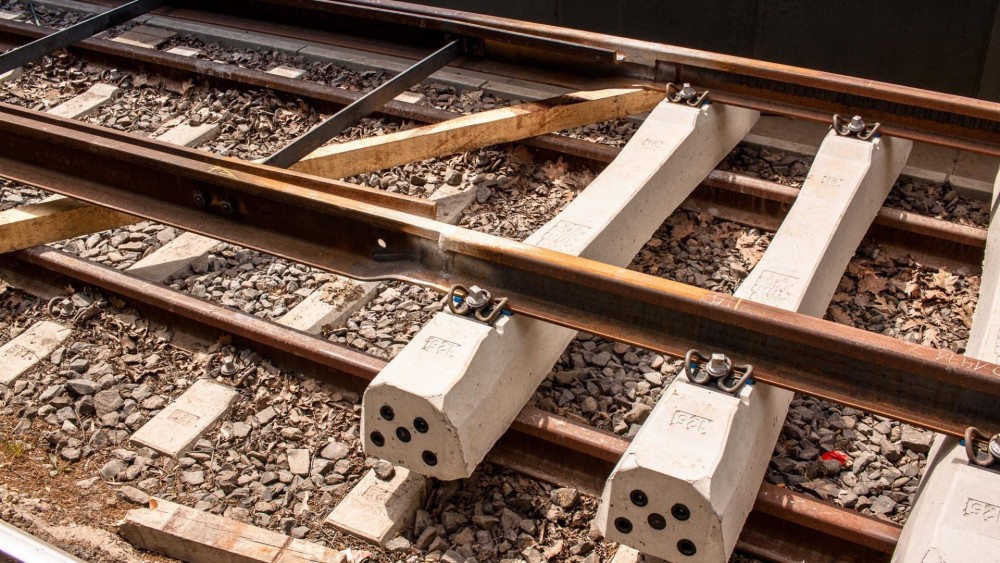

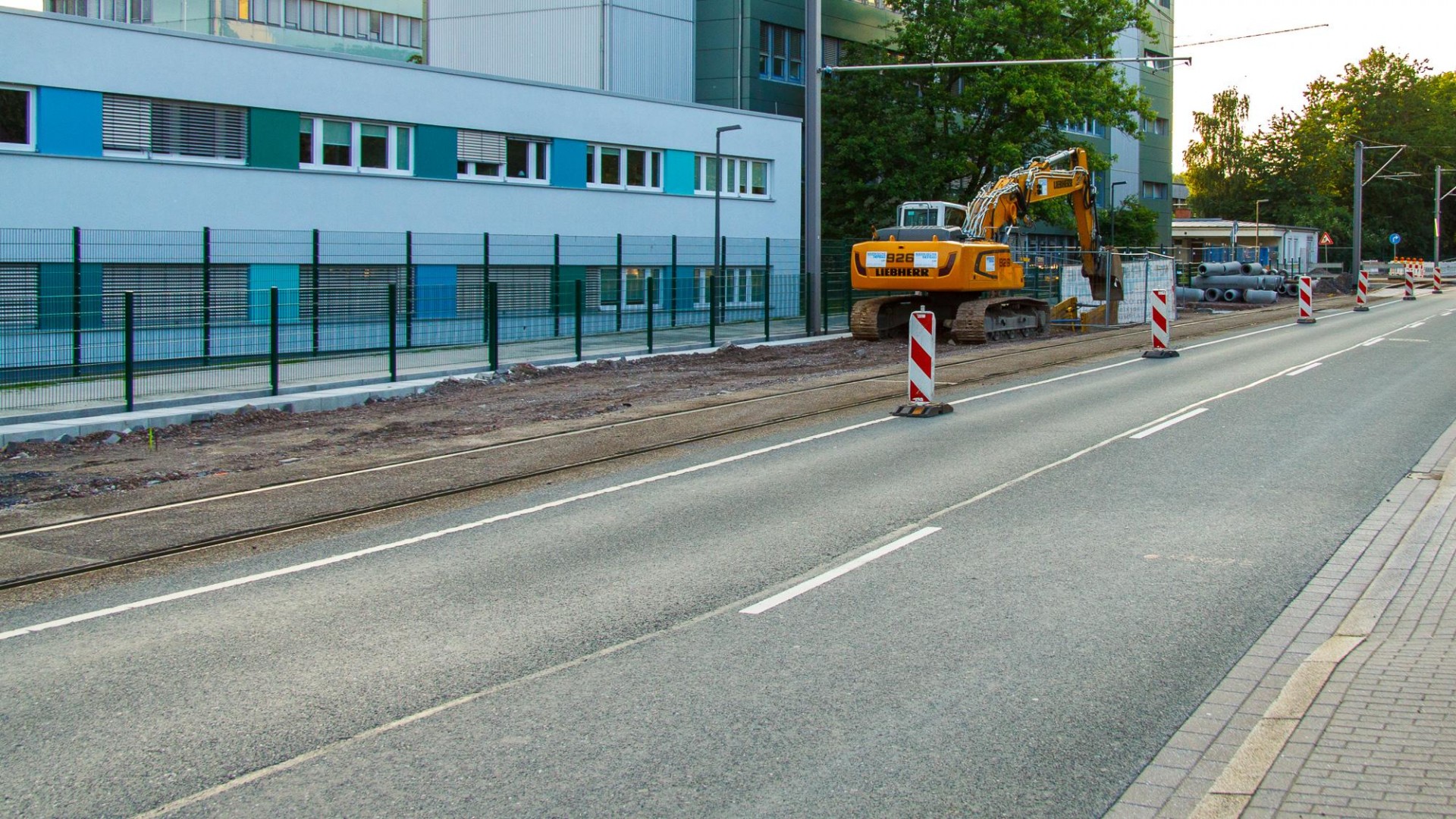

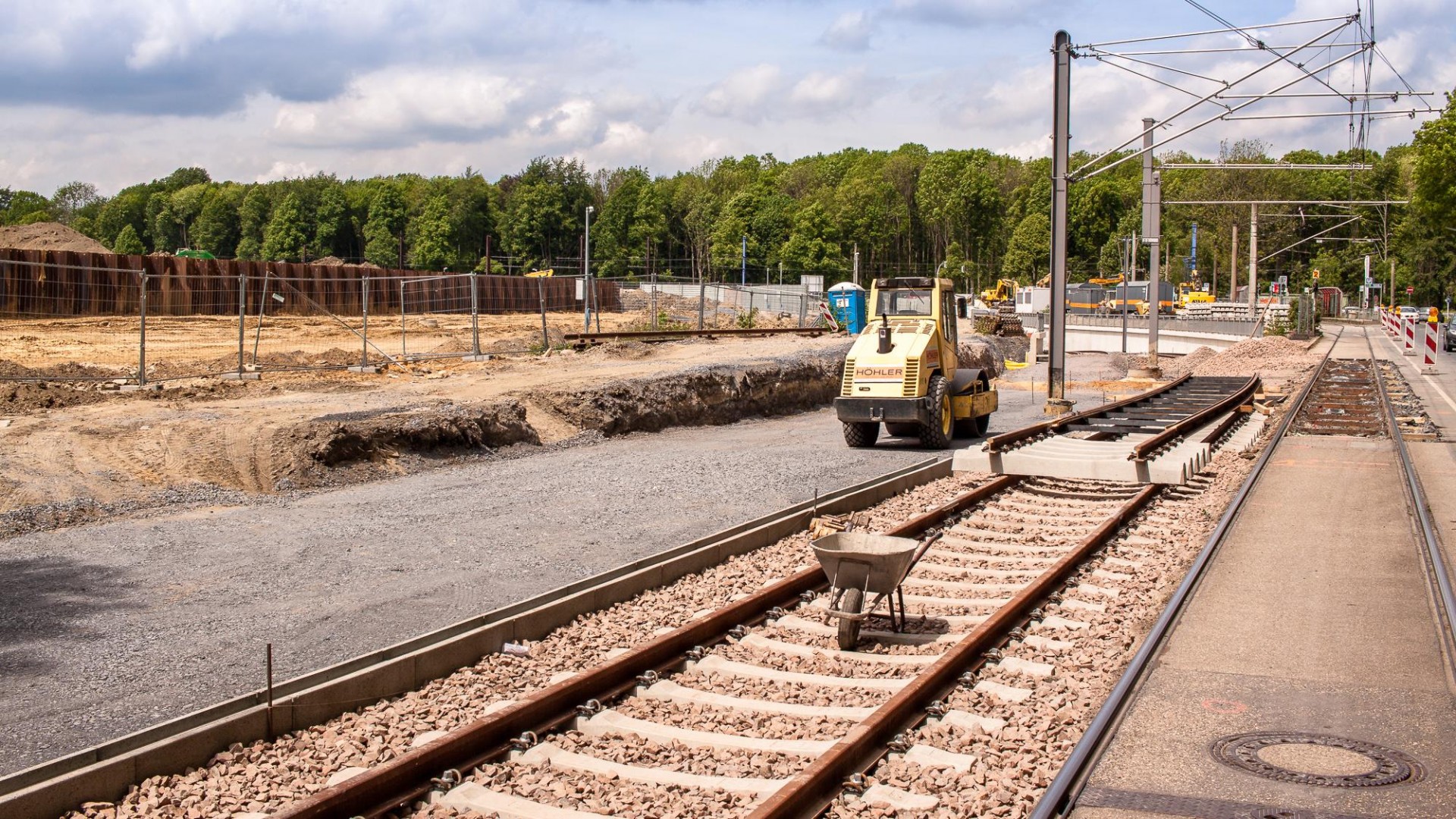

sarodo 1.199 Geschrieben 23. Mai 2016 Share Geschrieben 23. Mai 2016 Bevor der neue Tunnel B1/Marsbruchstraße in Betrieb genommen werden kann, müssen in der Marsbruchstraße noch umfangreiche Gleisbauarbeiten vorgenommen werden, u.a. im jetzigen Bereich der vorhandenen Haltestelle Allerstraße. Dafür muss die alte Haltestelle abgebrochen werden. Daher wird die neu gebaute Haltestelle Allerstraße/LWL-Kliniken (nördlich der Zufahrt zum Materialprüfungsamt) bereits jetzt und zunächst nur einseitig in Betrieb genommen (Bahnsteigseite in Richtung Fahrtrichtung Stadtmitte). Auch wenn noch einige Restarbeiten anstehen und die Haltestelle nur von der Südseite aus - also im Bereich der Einfahrten des Materialprüfungsamtes und LWL-Klinik - erreichbar ist, ist diese Maßnahme für den weiteren Bauablauf notwendig. Am Wochenende 22./23. Mai wird die neue Haltestelle Allerstraße an das Schienennetz der Linie U47 angeschlossen. Dazu wird das jetzige Betriebsgleis auf das bereits verlegte östliche Gleis der neuen Haltestelle Allerstraße angeschwenkt. Die Arbeiten beginnen mit der Betriebsruhe der Stadtbahn am Samstag, 21. Mai, und werden voraussichtlich mit der Aufnahme des Stadtbahnbetriebes am Montag, 23. Mai, abgeschlossen sein. Während dieser sogenannten Umschlussarbeiten wird DSW21 auf der Linie U47 einen Schienenersatzverkehr mit Bussen zwischen der Haltestelle Vahleweg und der Endhaltestelle Aplerbeck einrichten. Mit Aufnahme des Stadtbahnbetriebs am Montag und Inbetriebnahme der neu gebauten Haltestelle Allerstraße/LWL-Kliniken steht den Fahrgästen nur noch diese Haltestelle zur Verfügung. Die alten Haltestellen werden ab diesem Zeitpunkt nicht mehr angefahren. DSW21 bittet alle Fahrgäste darum, dies entsprechend einzuplanen. Bis die Stadtbahn dann auch endgültig durch den Tunnel fahren kann, sind noch weitere Arbeiten im Bereich Rohbau- und Gleisbau sowie eine umfangreiche betriebstechnische Ausstattung erforderlich. Sofern diese Arbeiten alle wie geplant abgeschlossen werden können, werden Tiefbauamt und DSW21 die notwendigen Arbeiten für den Tunnelanschluss am 12./13. November 2016 durchführen. Und dann wird es am 14. November für den KFZ-Verkehr auf der B1 in Höhe der Marsbruchstraße heißen: Freie Fahrt! (Quelle:Stadt Dortmund) 1 Zitieren Link to comment Auf anderen Seiten teilen Teilen...
sarodo 1.199 Geschrieben 20. Juni 2016 Share Geschrieben 20. Juni 2016 Zitieren Link to comment Auf anderen Seiten teilen Teilen...

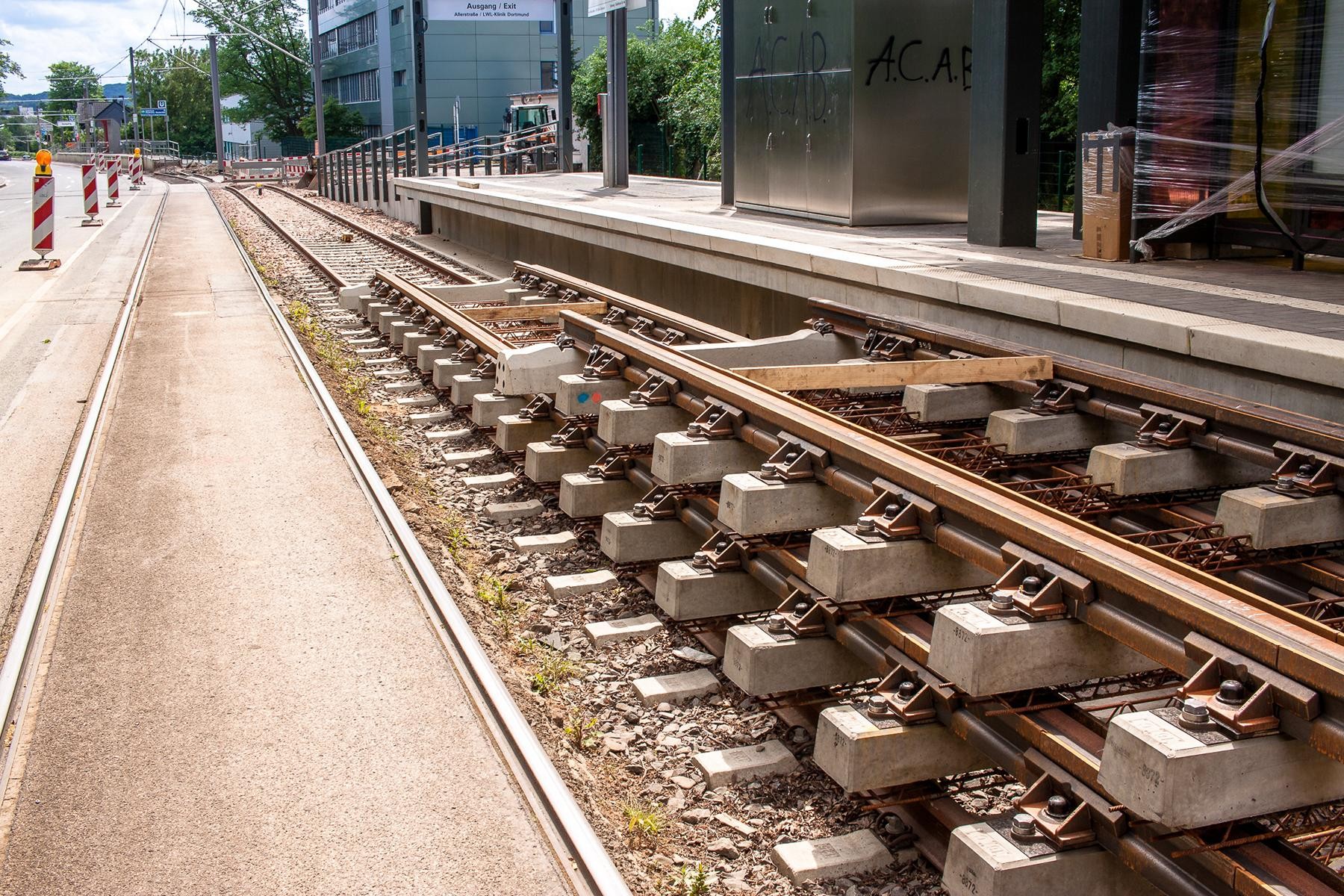

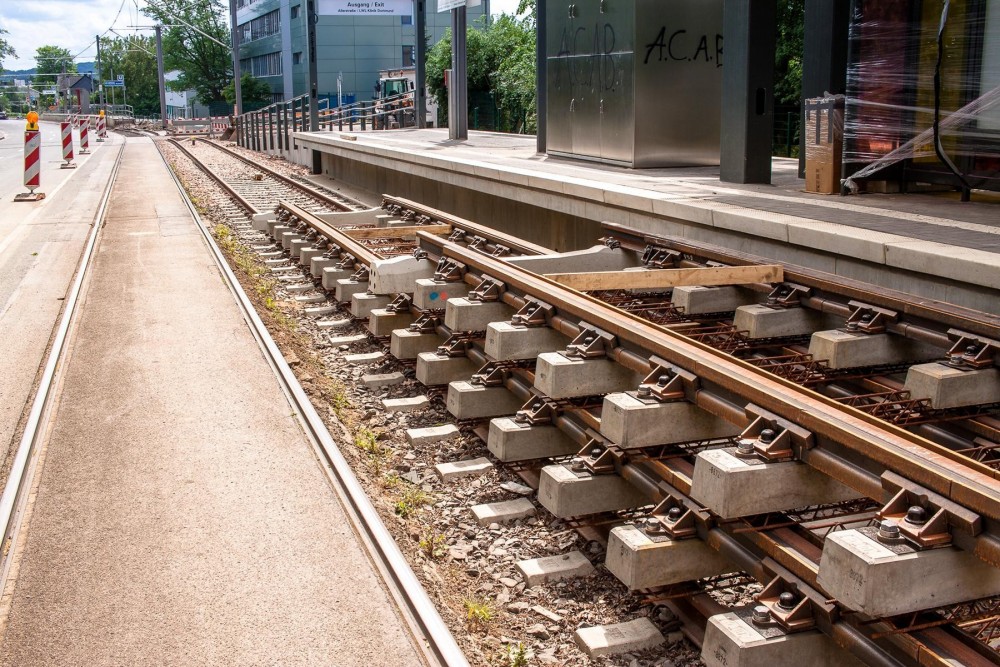

sarodo 1.199 Geschrieben 18. Juli 2016 Share Geschrieben 18. Juli 2016 2 Zitieren Link to comment Auf anderen Seiten teilen Teilen...

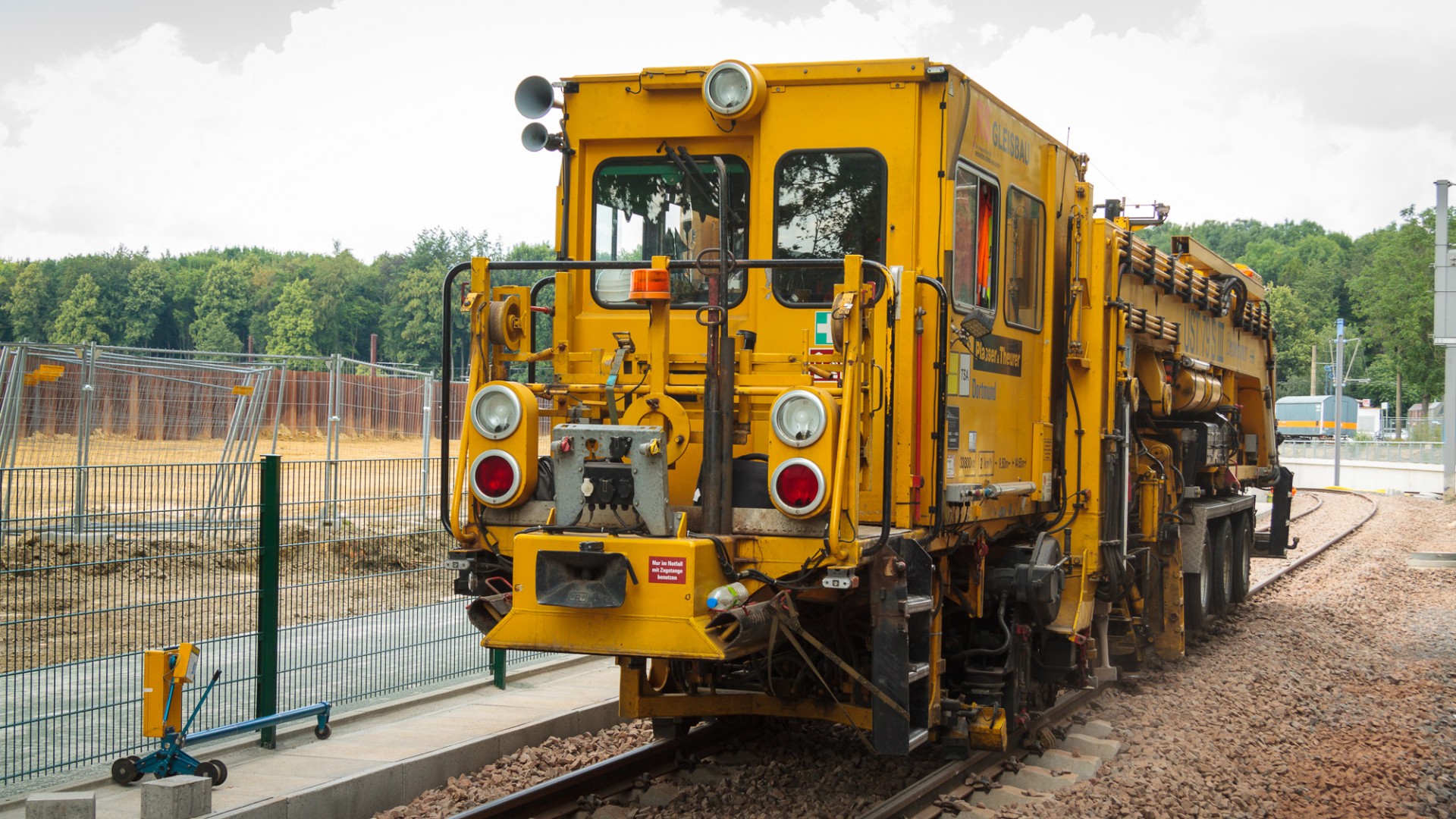

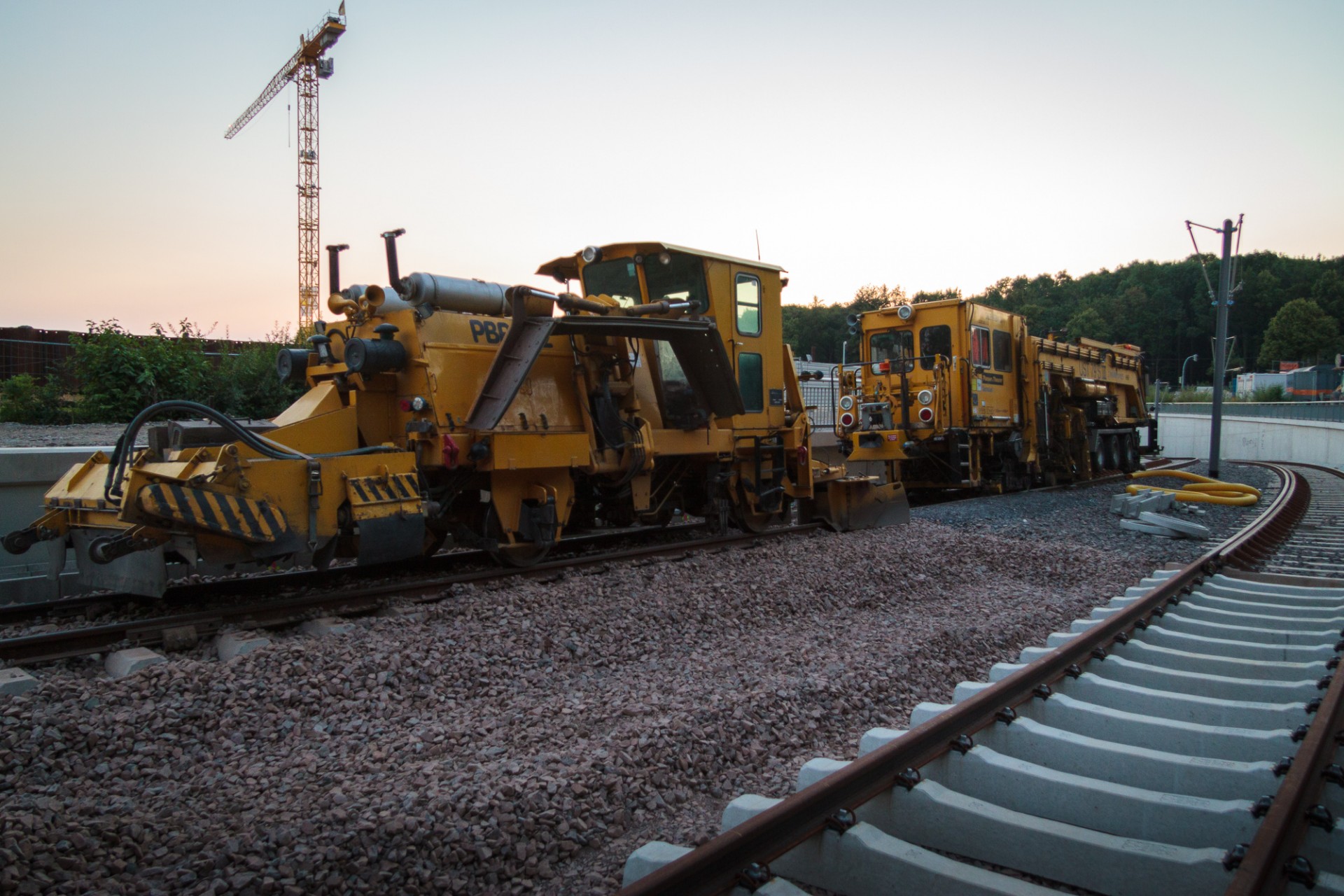

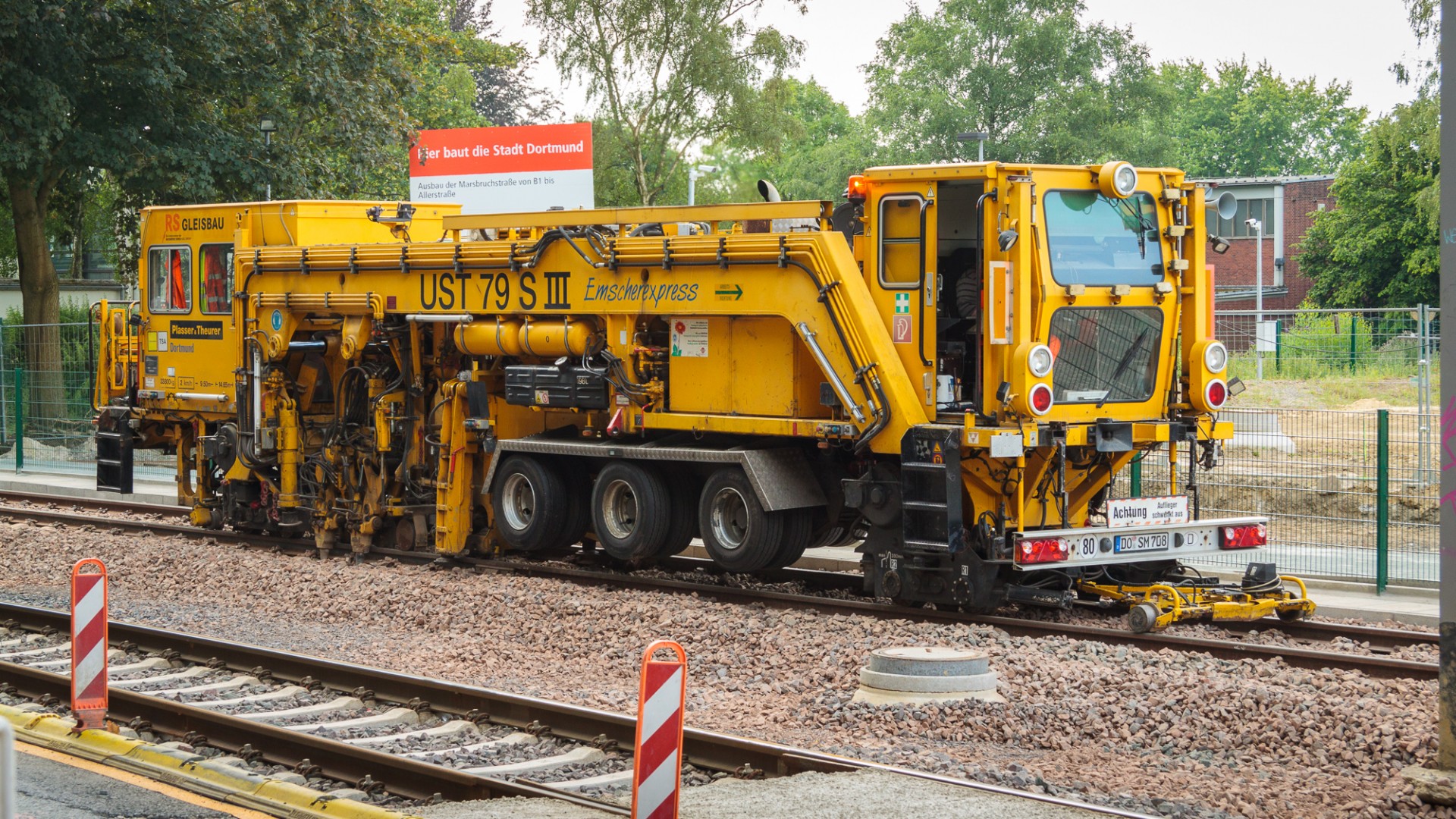

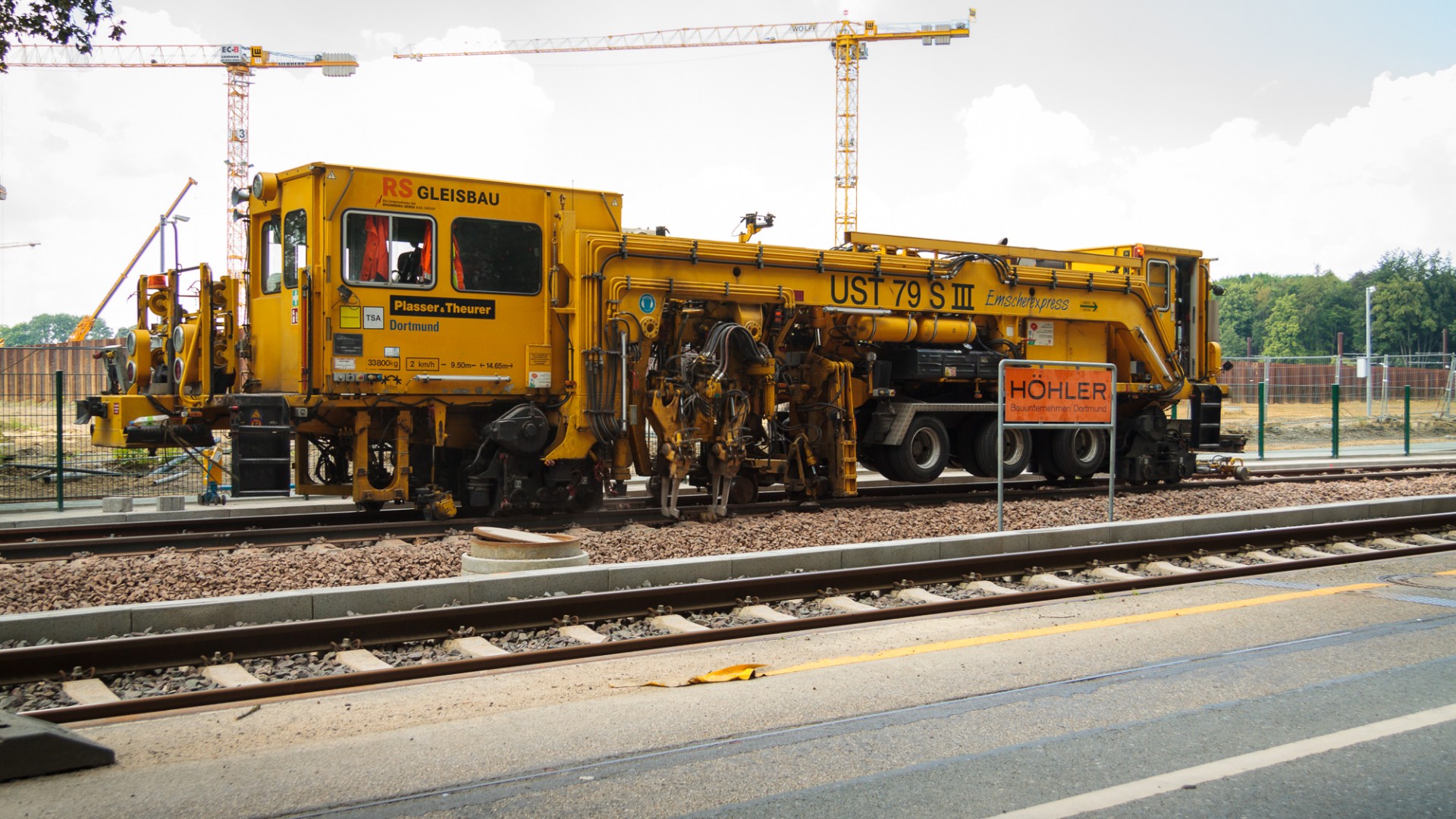

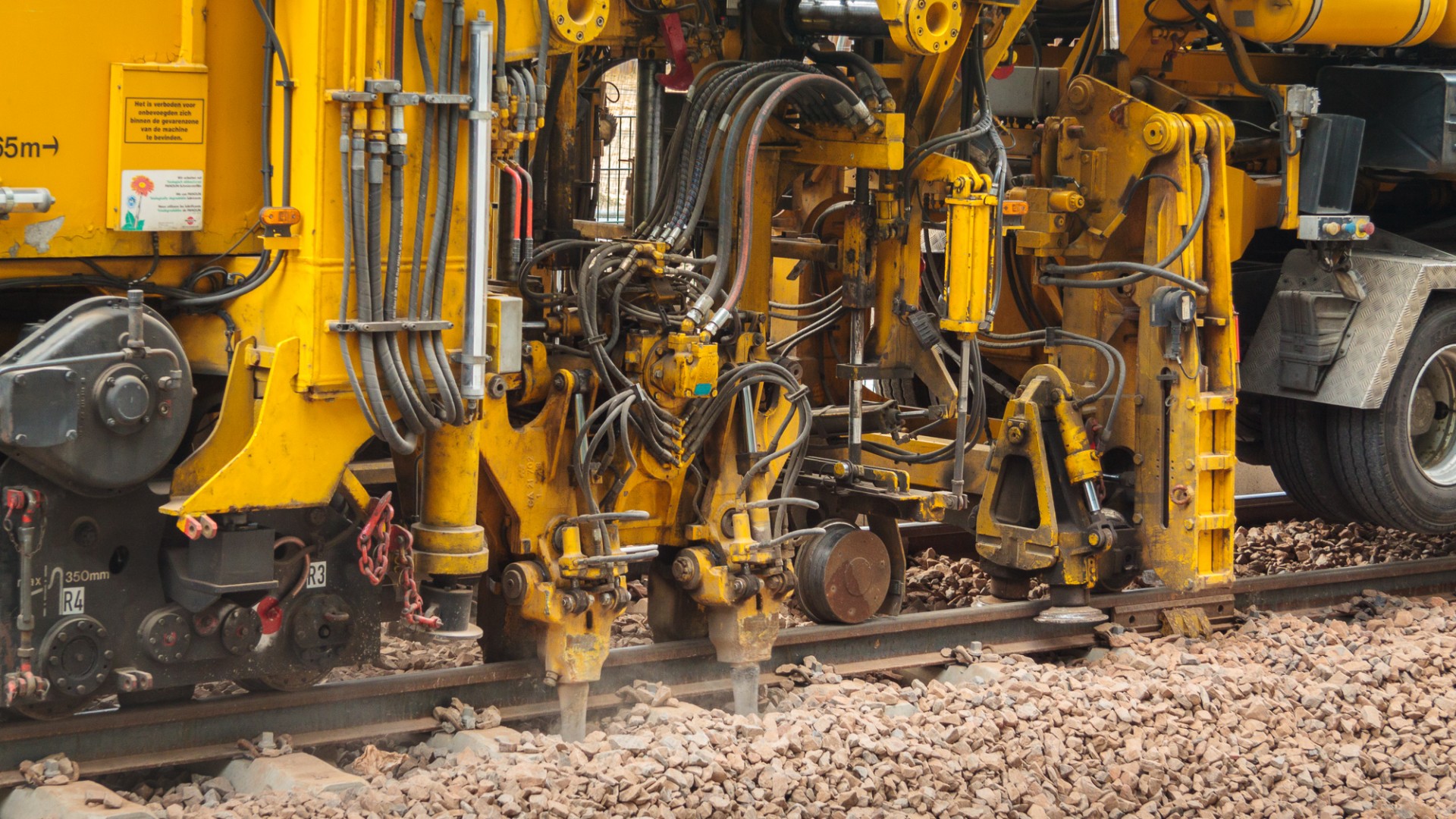

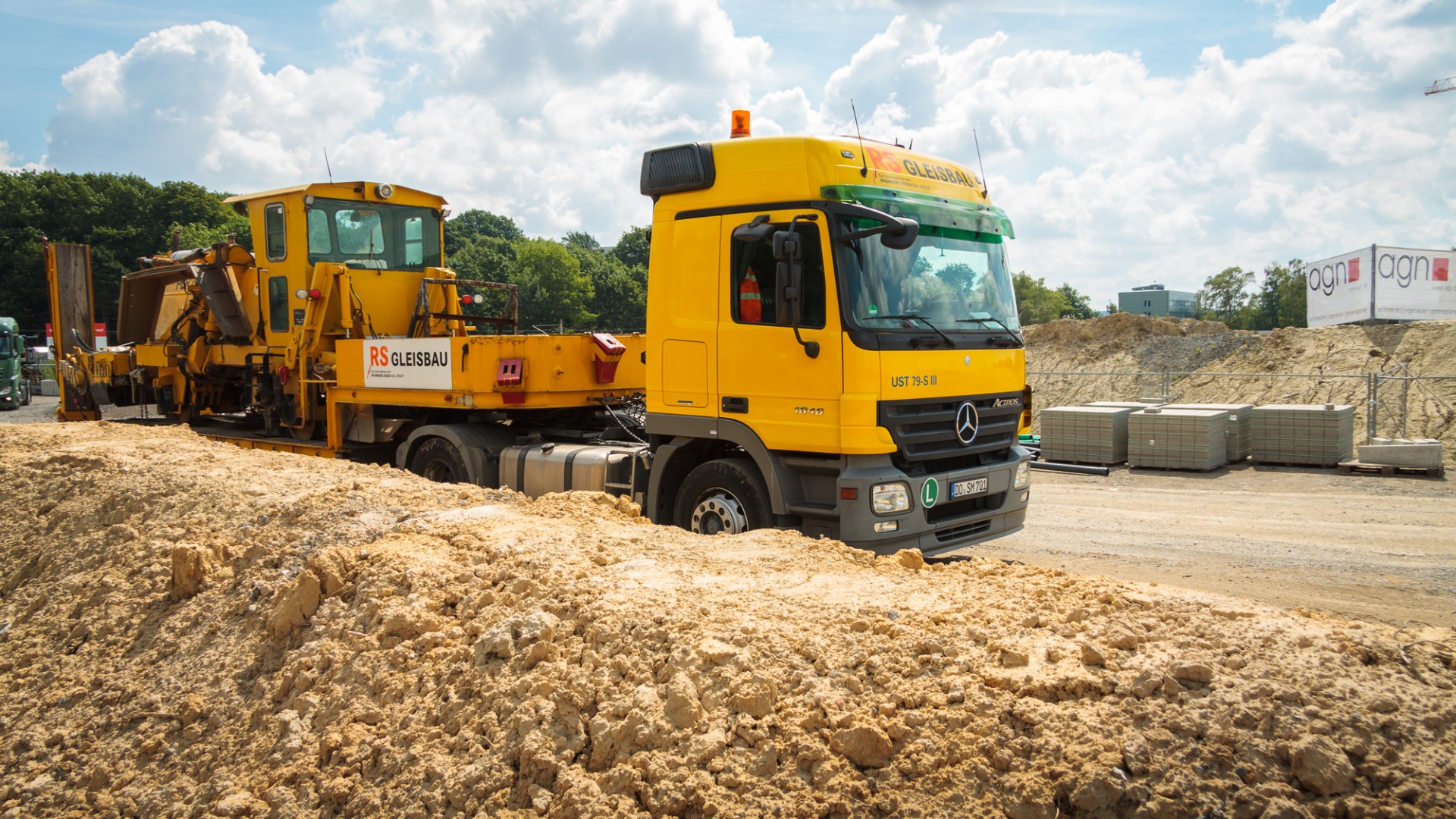

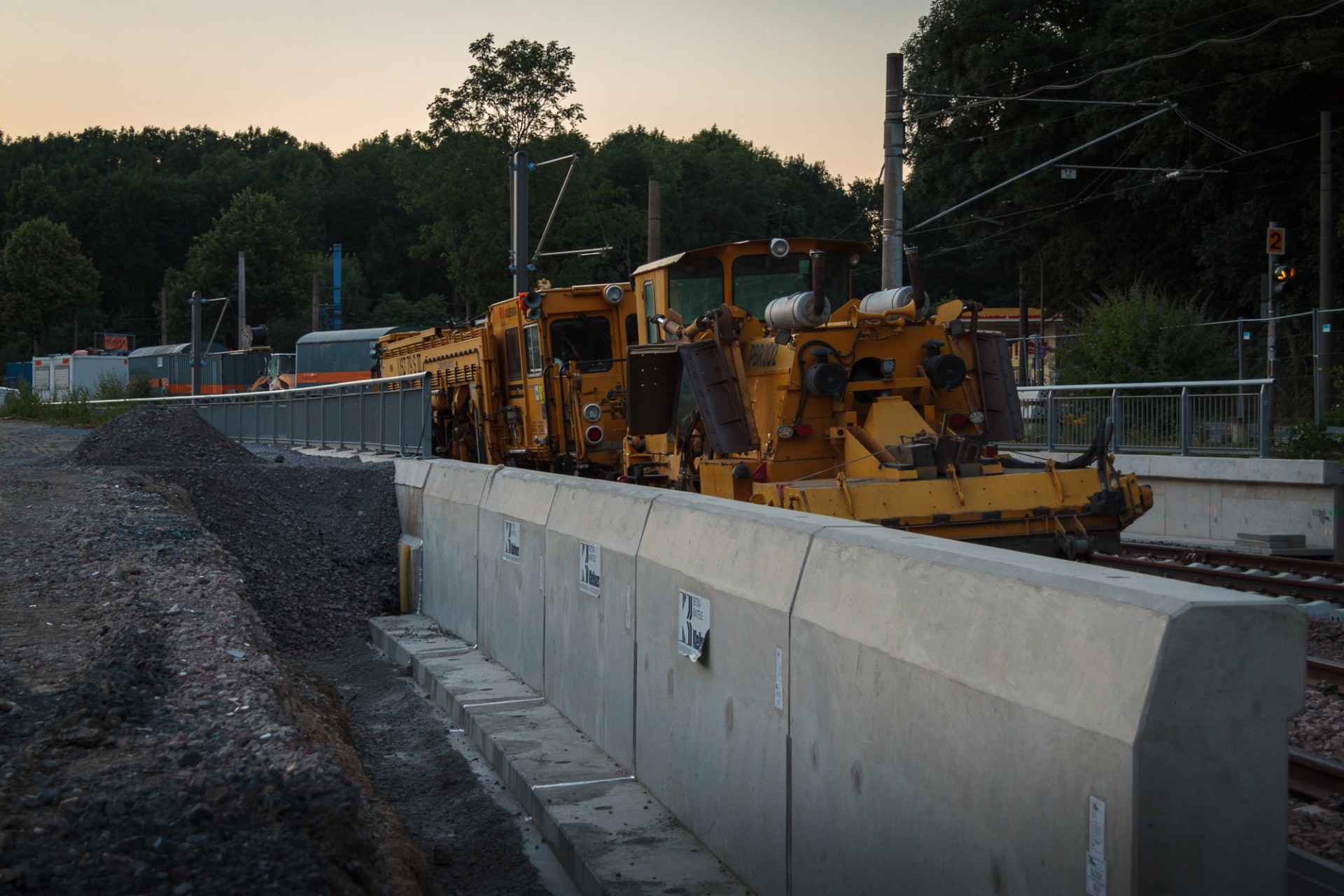

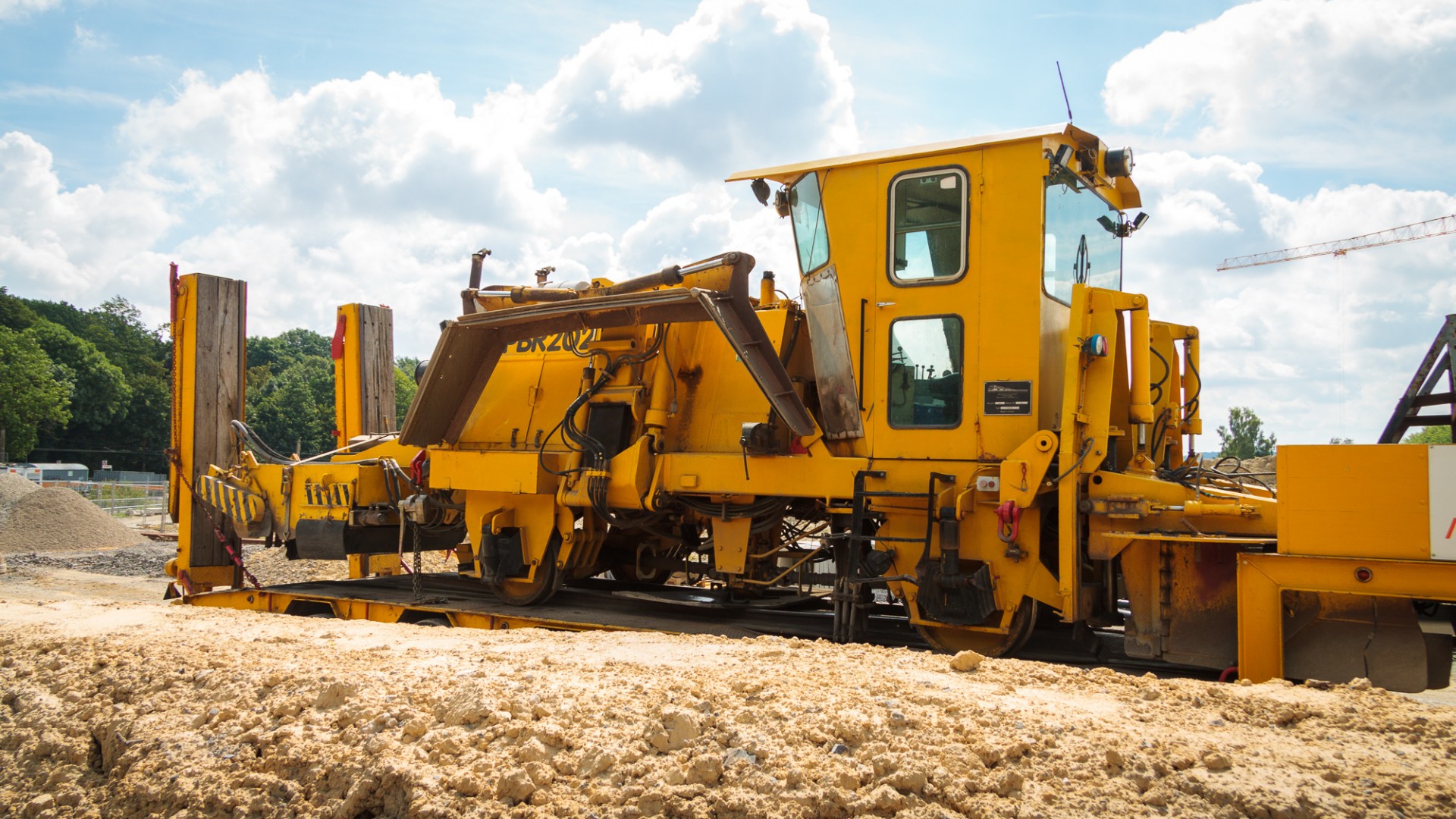

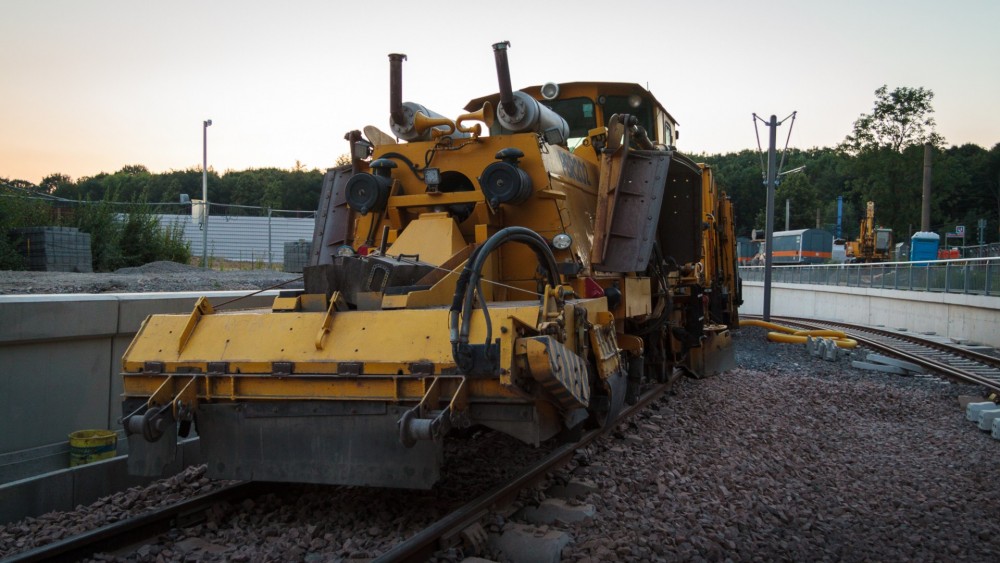

sarodo 1.199 Geschrieben 19. Juli 2016 Share Geschrieben 19. Juli 2016 (bearbeitet) Plasser & Theurer PBR-202 Schotterverteilpflug Plasser & Theurer UST 79-S 3 Stopfmaschine "Emscherexpress" bearbeitet 19. Juli 2016 von sarodo Zitieren Link to comment Auf anderen Seiten teilen Teilen...

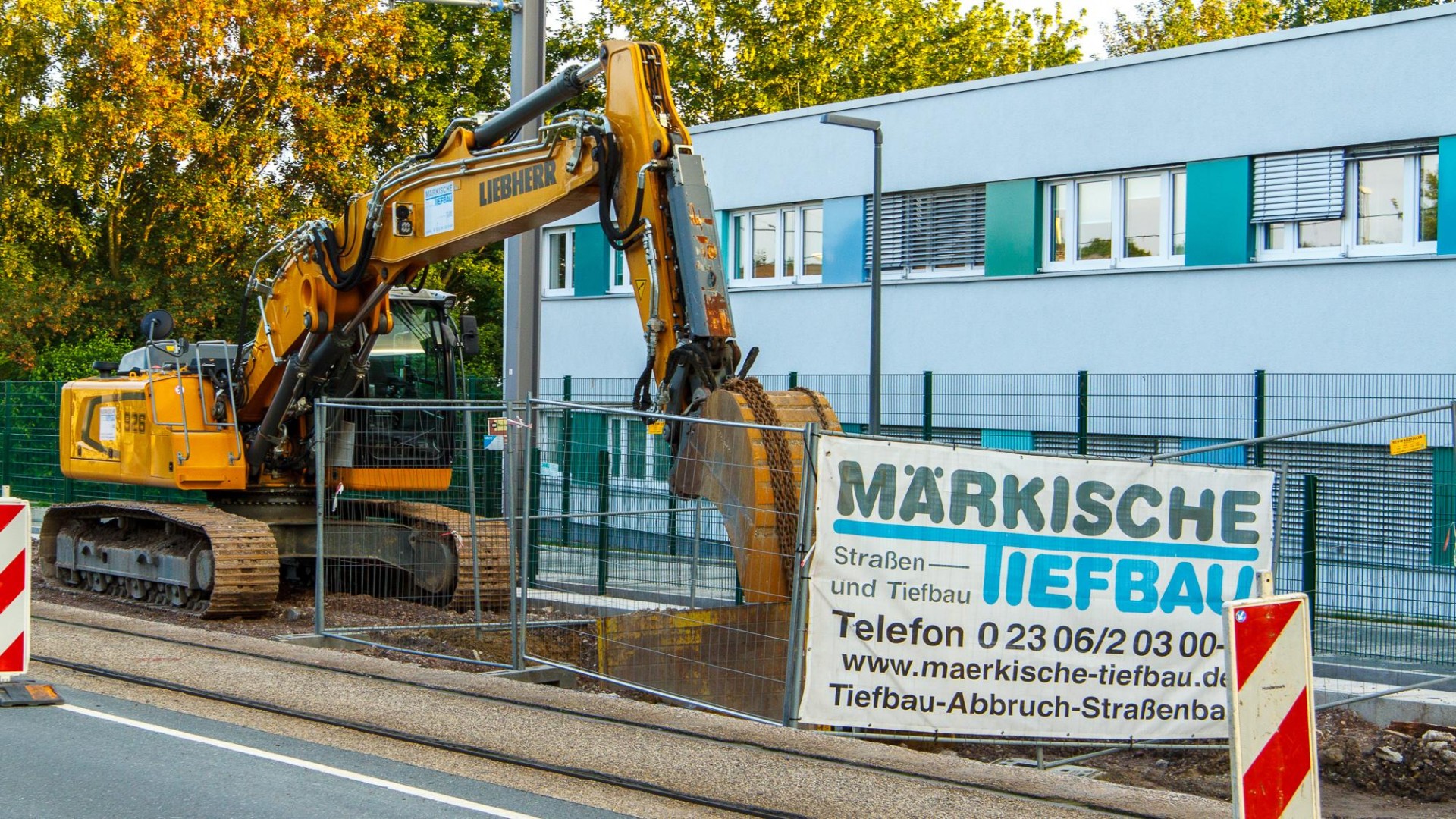

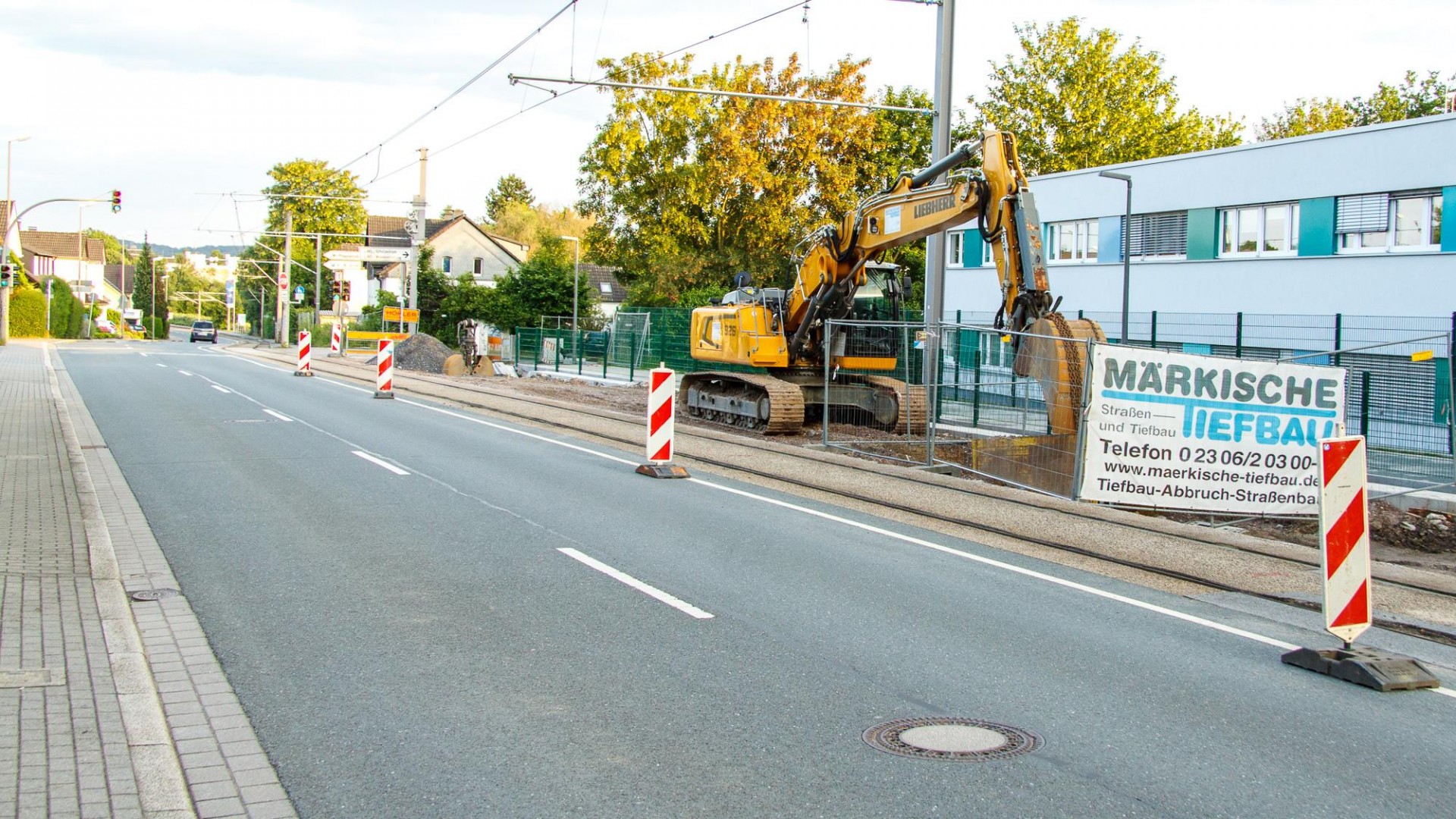

CaDo 443 Geschrieben 8. November 2016 Share Geschrieben 8. November 2016 Die Arbeiten sind mittlerweile soweit vorangeschritten, dass am kommenden Wochenende der Umbau erfolgen kann. Am kommenden Montag bereits fährt die Bahn dann durch den Tunnel. Fahrgastinformation der DSW21 1 Zitieren Link to comment Auf anderen Seiten teilen Teilen...
Recommended Posts
Diskutiere mit!
Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.
