andiP 5 Geschrieben 11. Februar 2016 Geschrieben 11. Februar 2016 Hallo, wenn ich das richtig sehe, verläuft die ganze Brücke über eine Pfeilerreihe. Warum werden dann direkt an der Bundesstraße zwei Pfeiler nebeneiander gebaut? Gruß Andi Zitieren

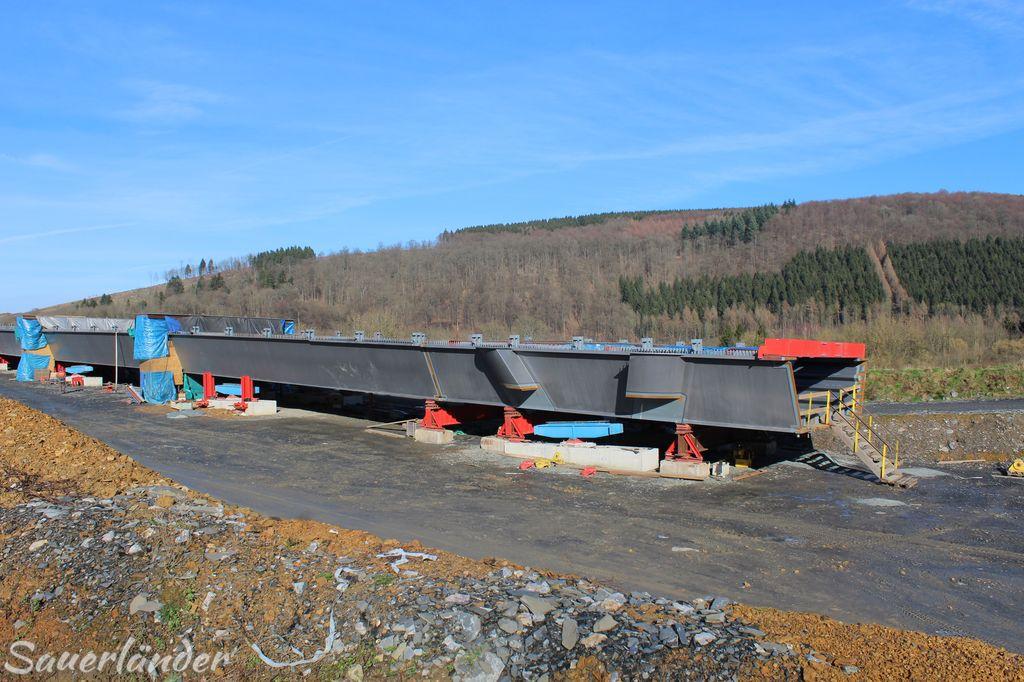

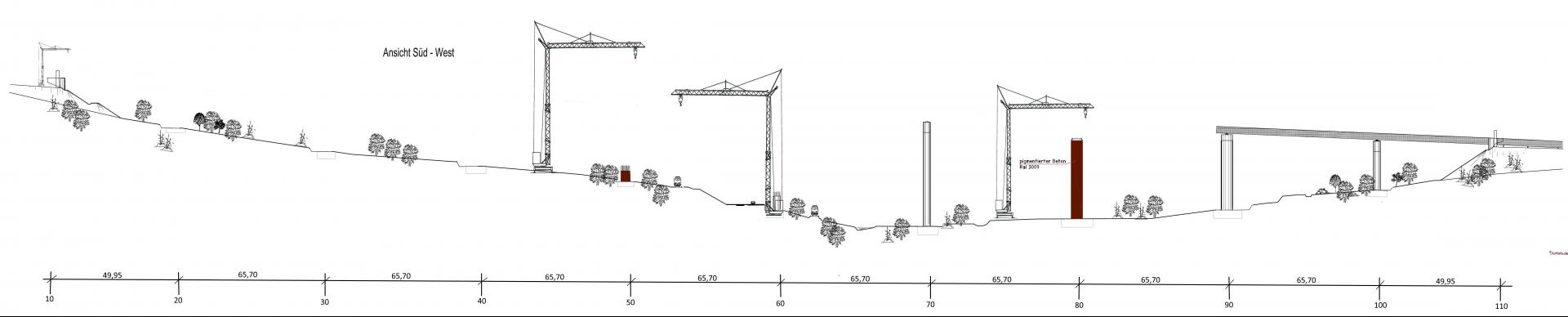

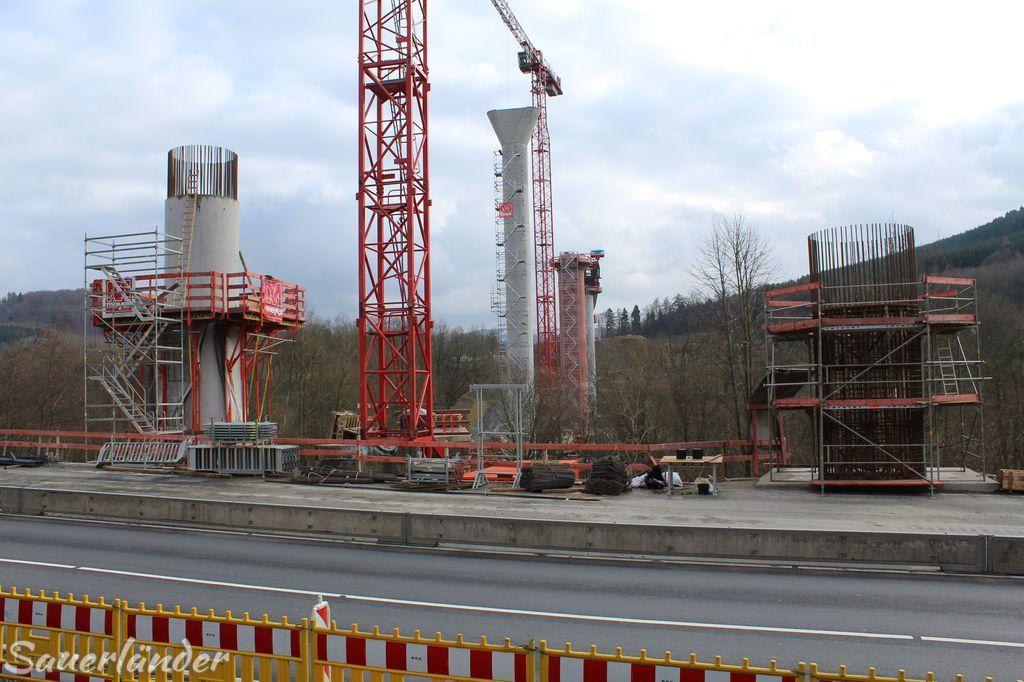

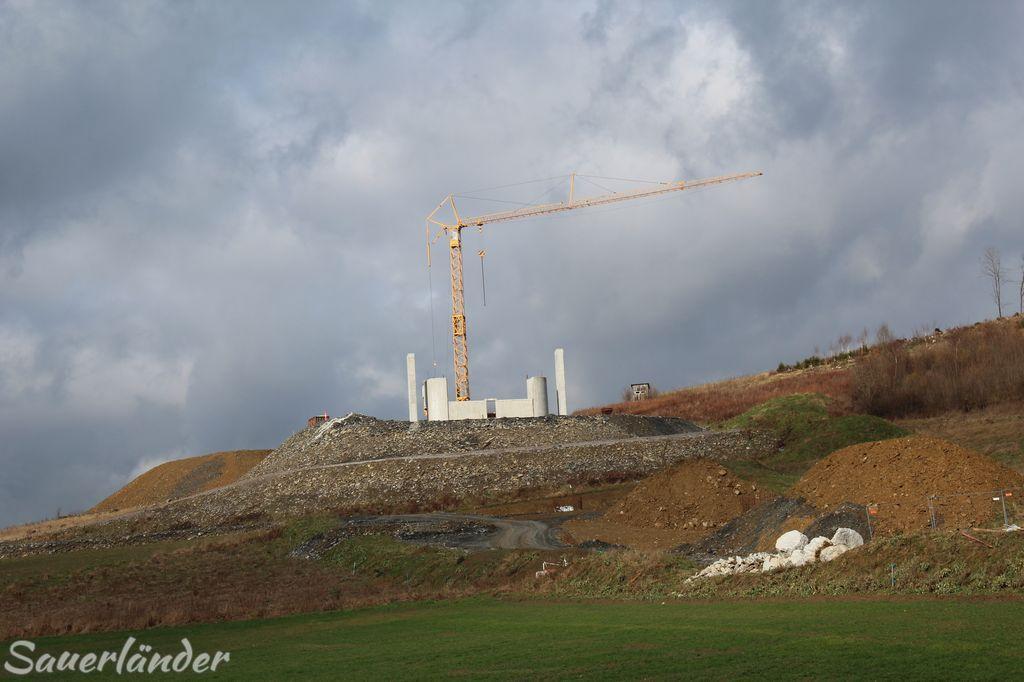

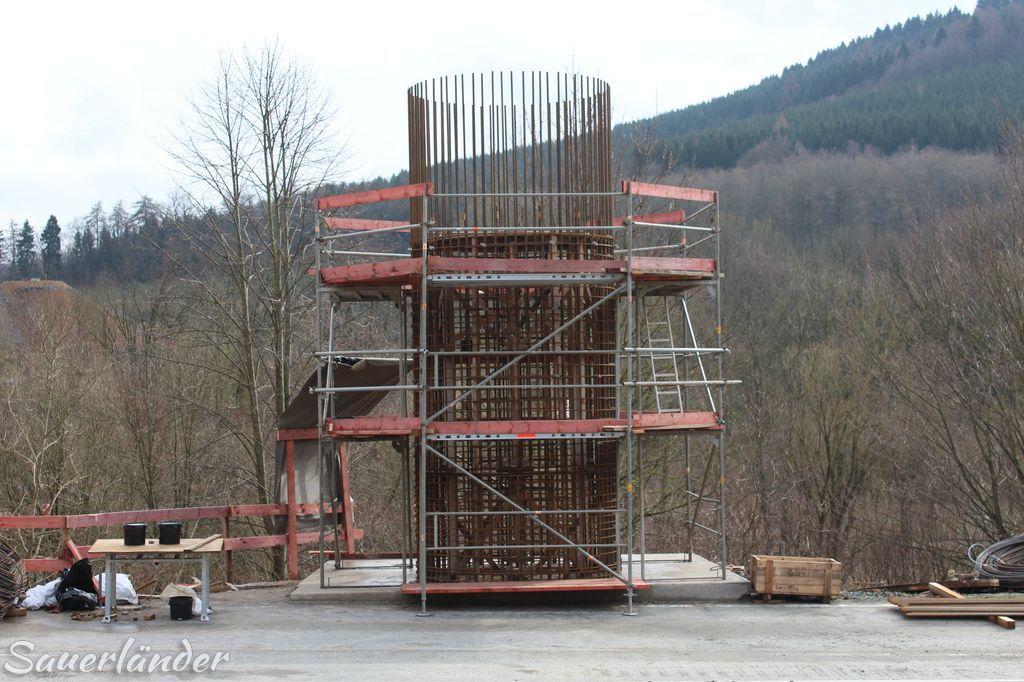

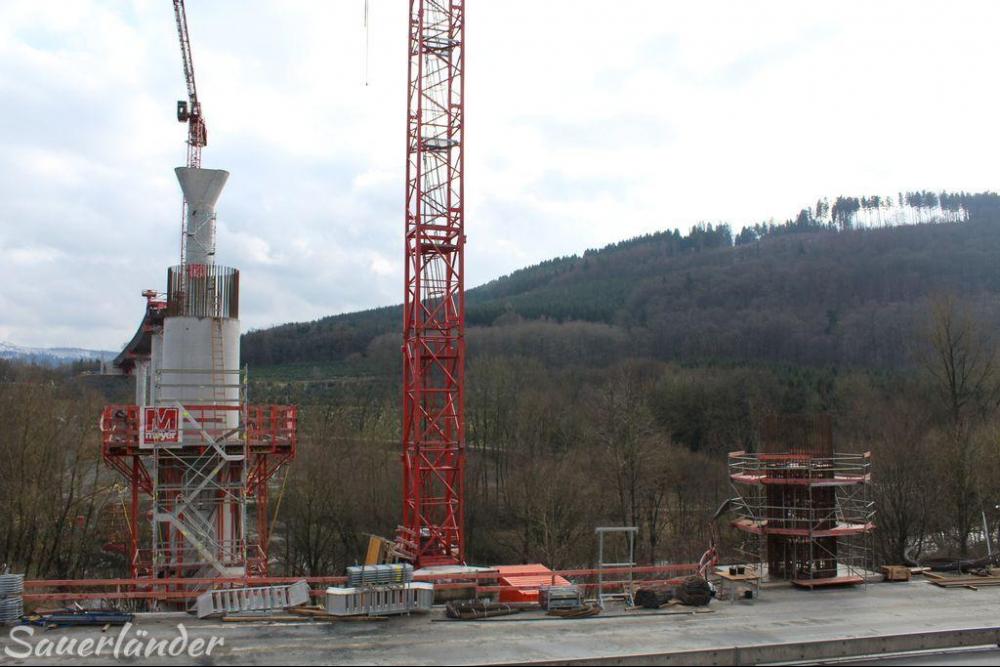

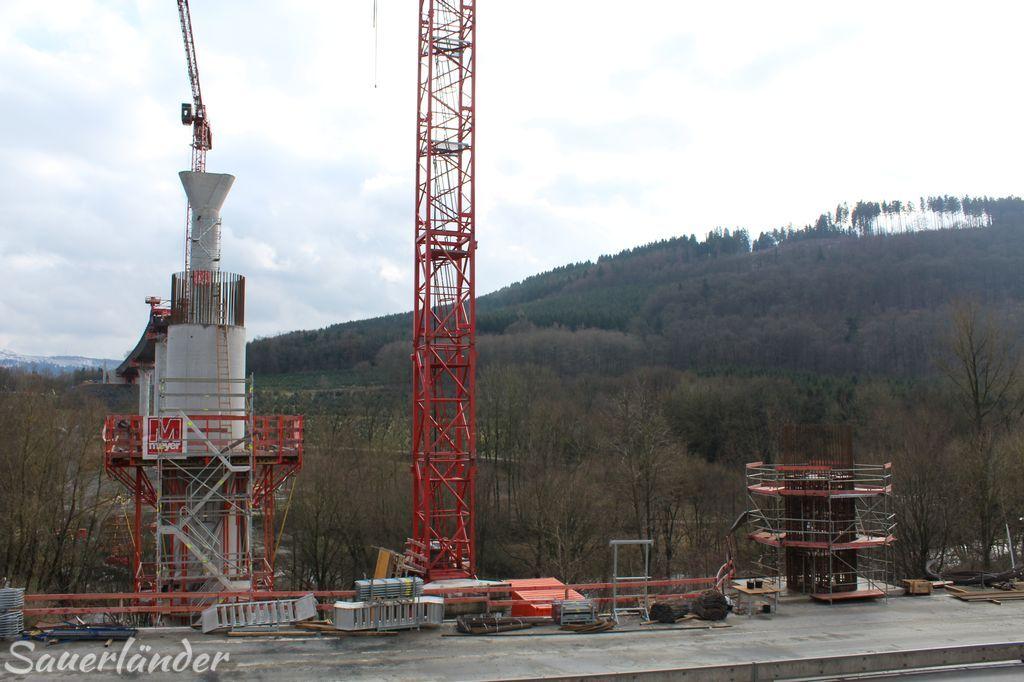

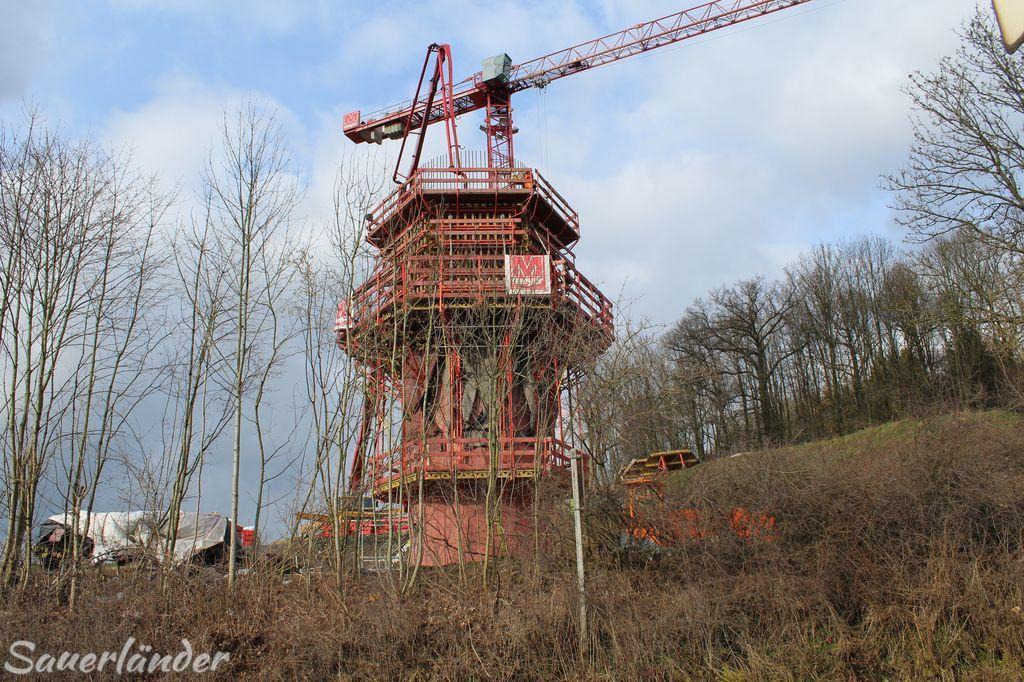

Sauerländer 25 Geschrieben 11. Februar 2016 Geschrieben 11. Februar 2016 (bearbeitet) Hallo Andi, es wird nur ein Pfeiler gebaut, was du gesehen hast ist die Bewehrung für Pfeiler. Der Aktuelle Baufortschritt Februar 2016 Gruß, Sauerländer bearbeitet 11. Februar 2016 von Sauerländer Zitieren
Kevin Müller 59 Geschrieben 11. Februar 2016 Geschrieben 11. Februar 2016 Was haben die Rote Pfeiler für eine bedeutung ? Zitieren
Sauerländer 25 Geschrieben 11. Februar 2016 Geschrieben 11. Februar 2016 (bearbeitet) soll wohl eine Sauerländer Fichte darstellen. Kunst am Bau Gruß, Sauerländer bearbeitet 11. Februar 2016 von Sauerländer Zitieren

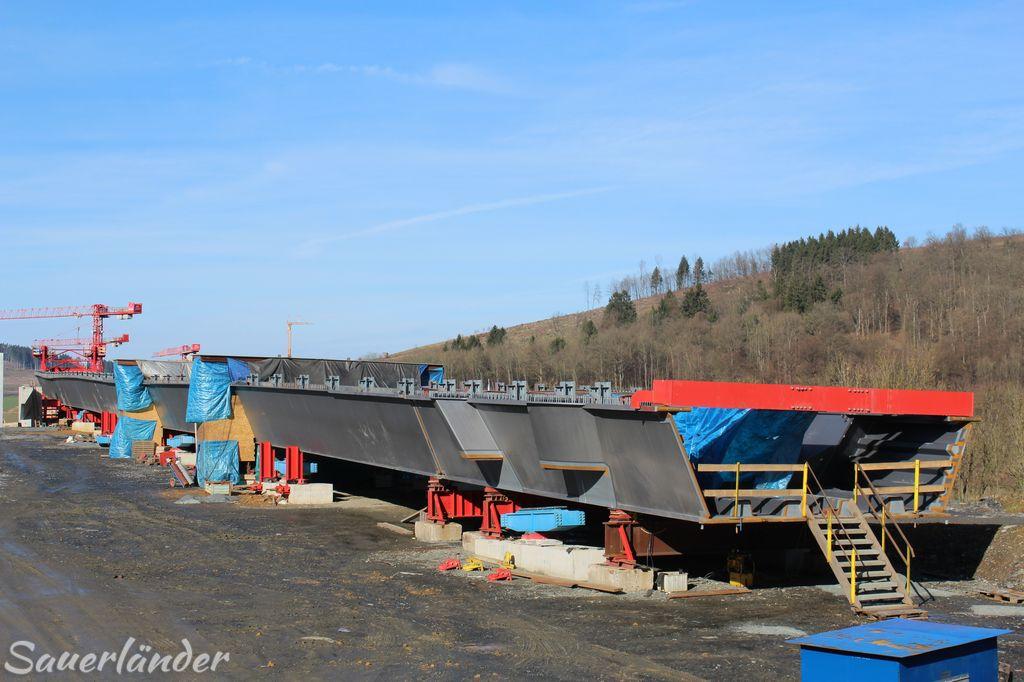

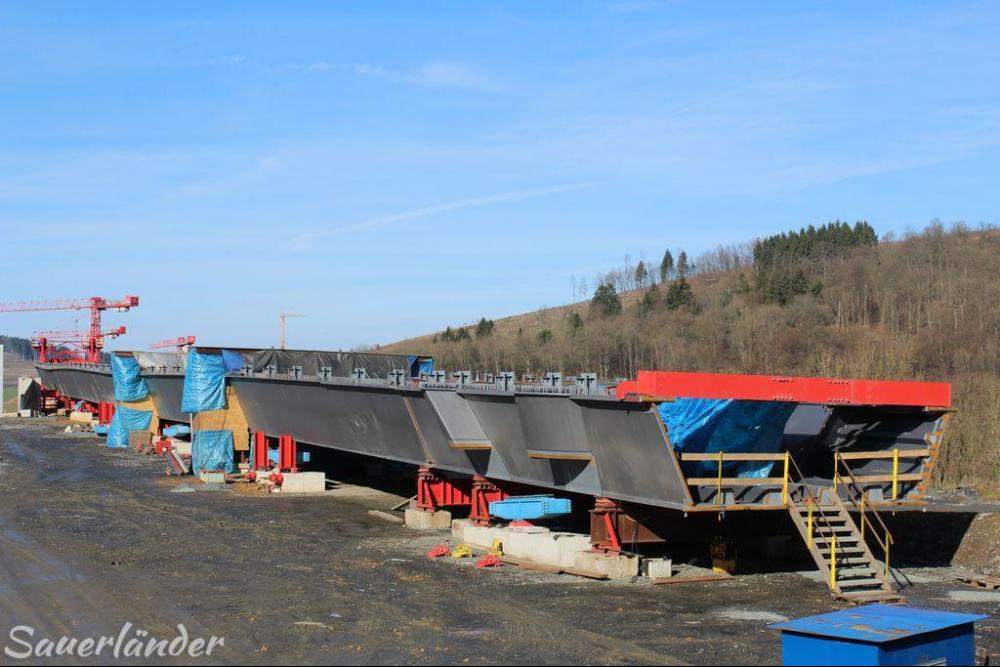

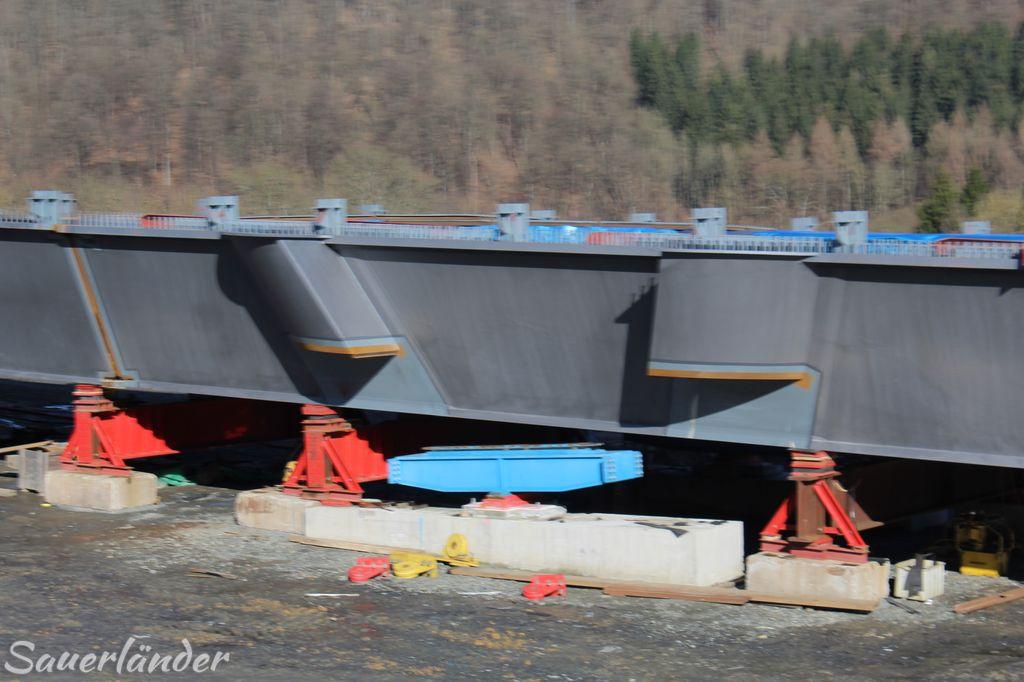

Sauerländer 25 Geschrieben 13. Februar 2016 Geschrieben 13. Februar 2016 (bearbeitet) Hallo, 13.02.2016 gestern ist das letzte Teil des Stahlüberbaus für den nächsten Vorschub mit einem Schwertransport angekommen und von zwei Autokränen auf die Bauhelling gesetzt worden. Der Überbau ist nun 132m lang und erreicht beim nächsten Vorschub den vierten Pfeiler (Achse 70). Die Anbauten an den Seiten sind für die Auflage auf dem Pfeiler Achse 50 Der Vorschub erfolgt wahrscheinlich im März. Gruß, Sauerländer bearbeitet 13. Februar 2016 von Sauerländer Zitieren
