Hallo

@juppy6 , ja die Gebrüder Schmidt sind schon da. Aber viele oder Große Maschinen sind noch nicht da. Die Ersten Bilder Davon habe ich ja die Tage schon eingestellt.

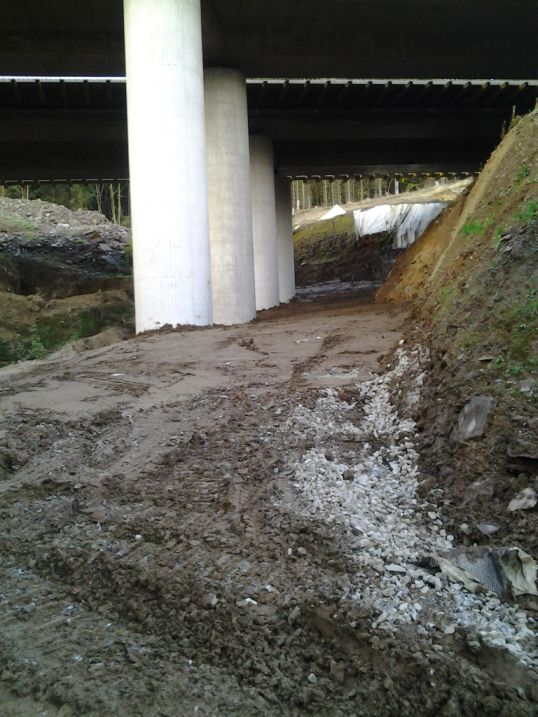

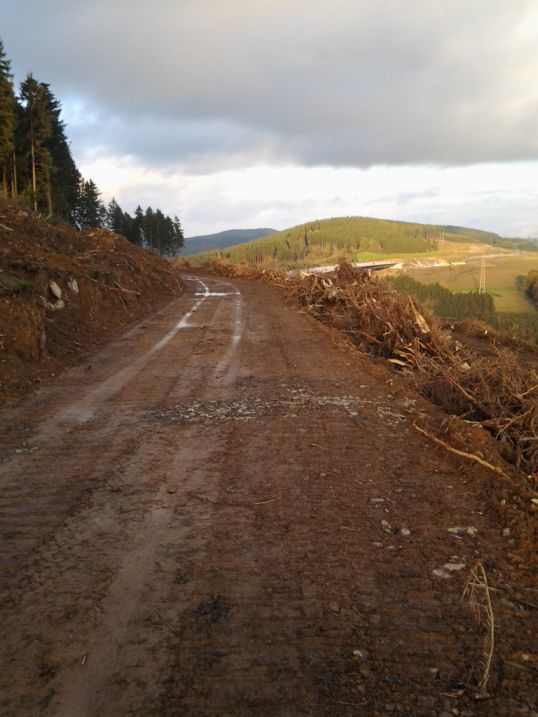

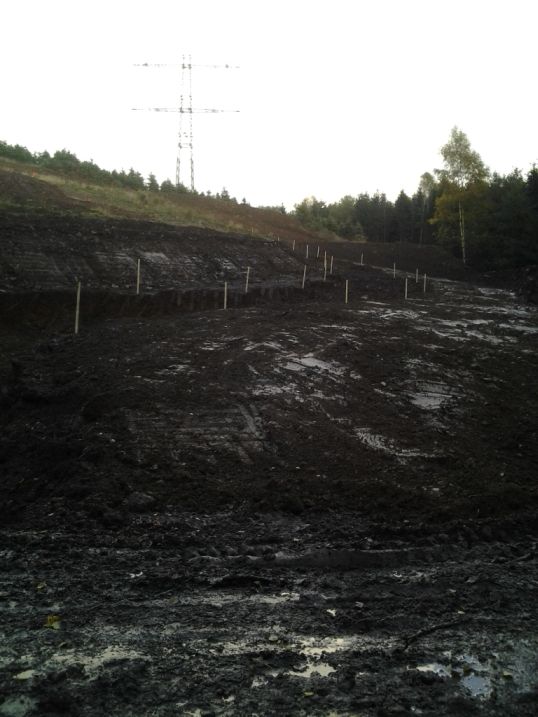

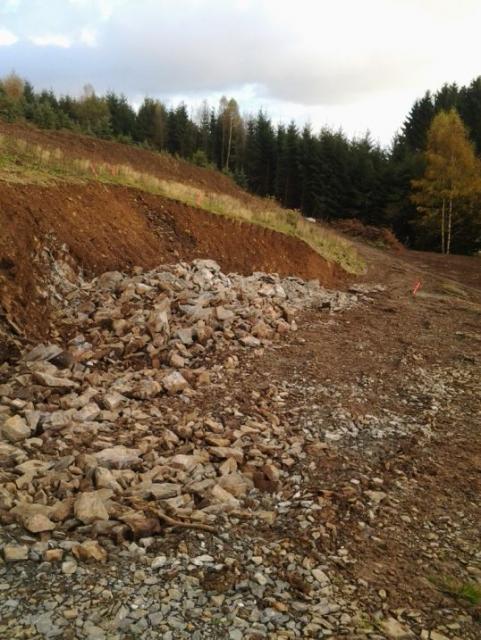

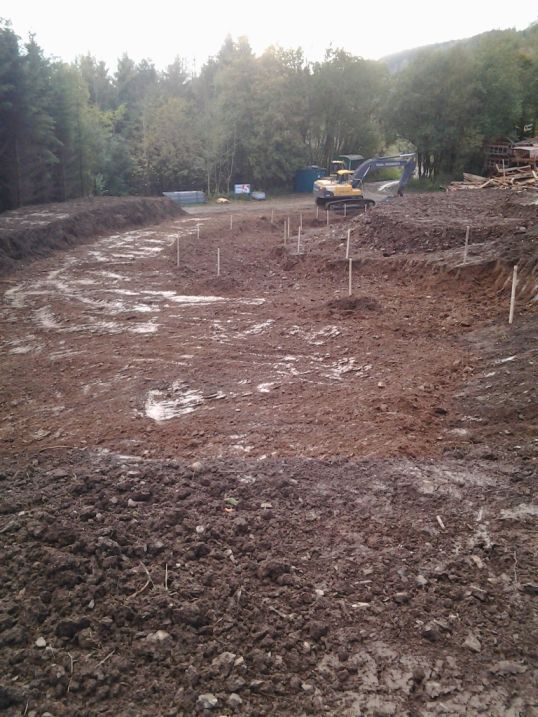

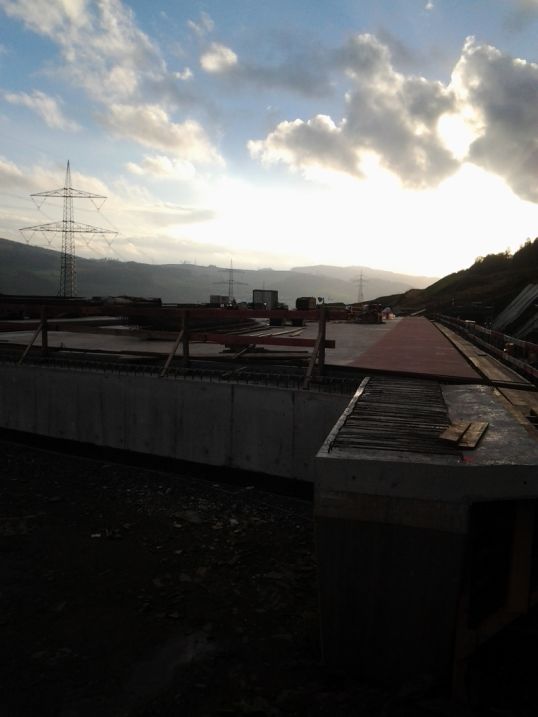

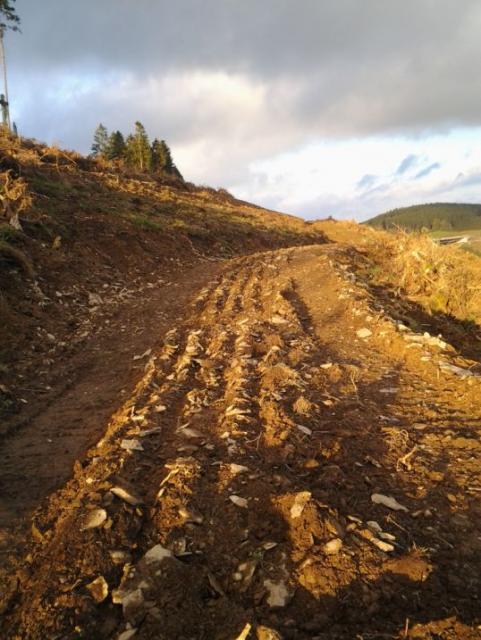

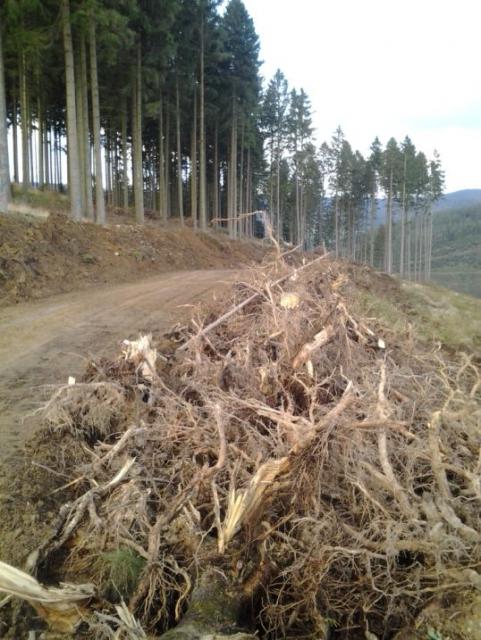

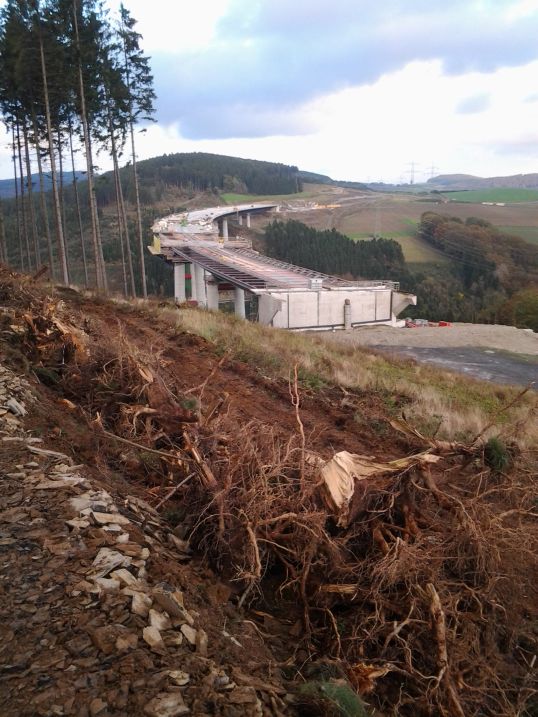

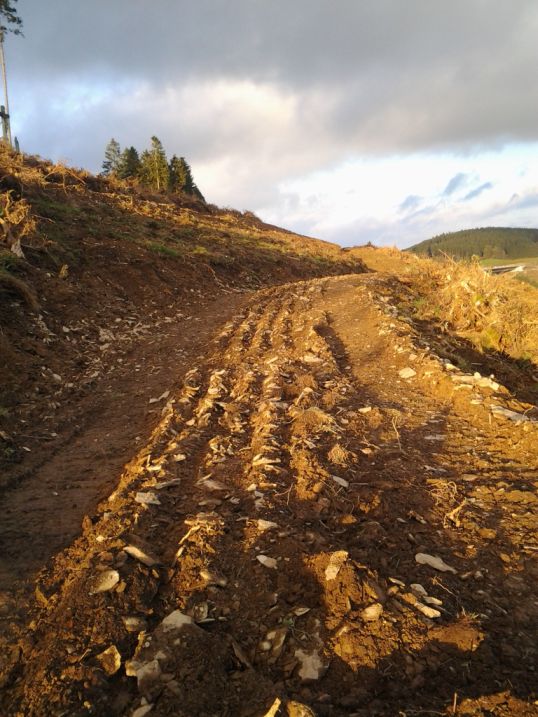

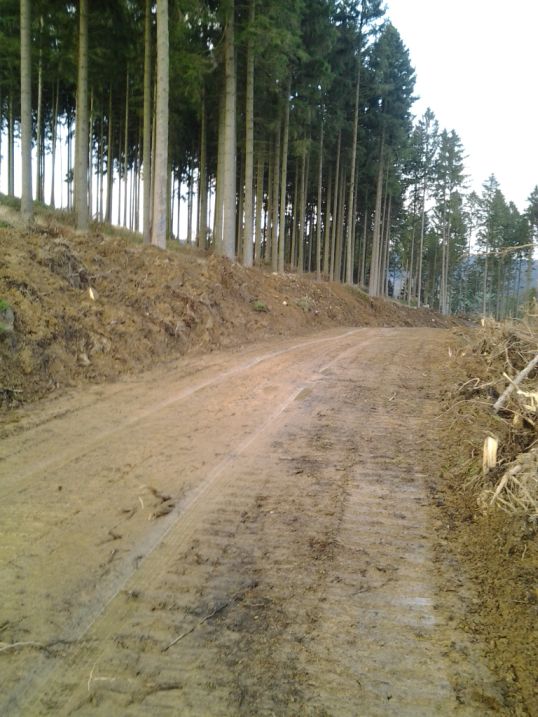

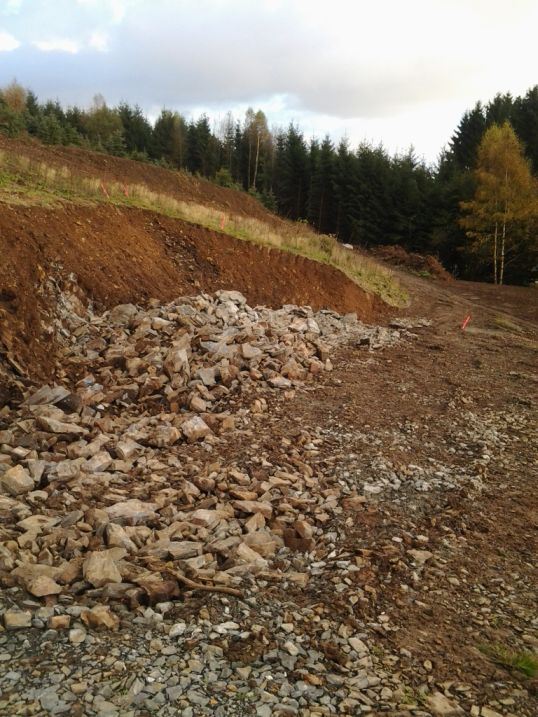

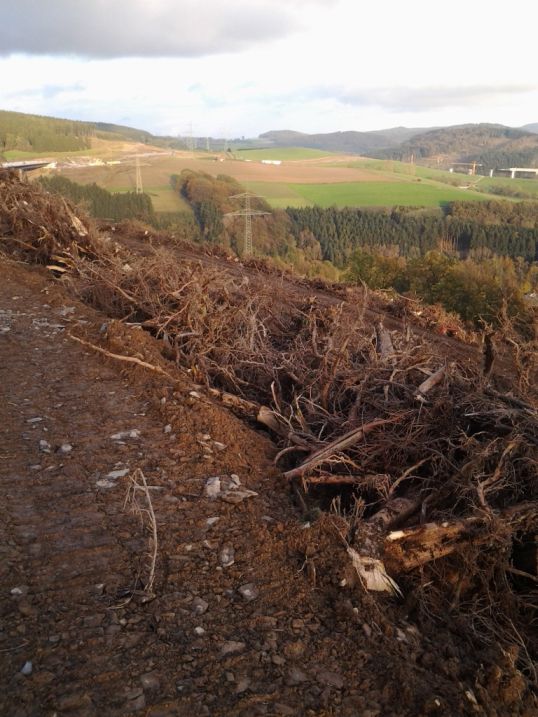

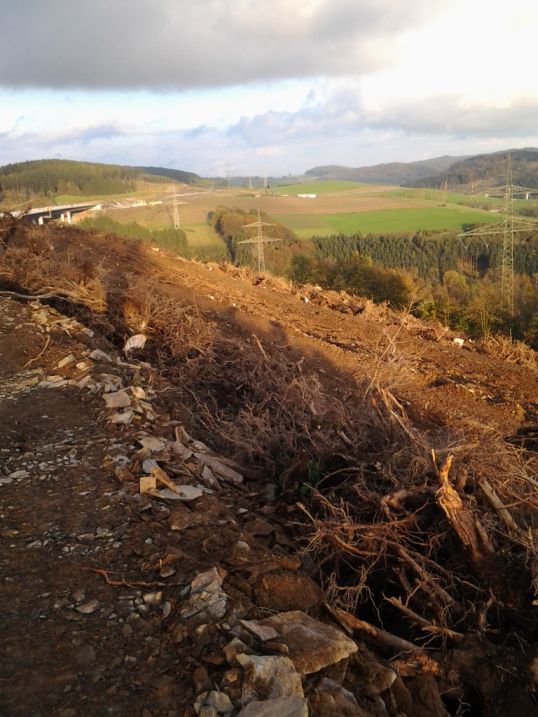

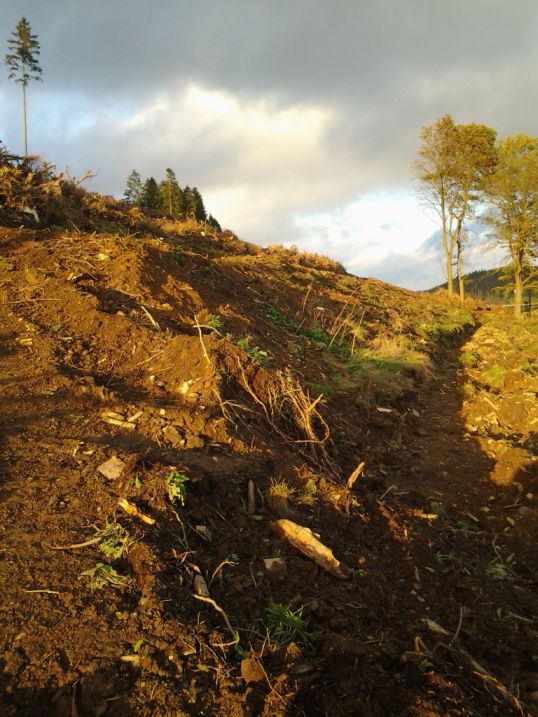

So Gestern Wieder Unterwegs gewesen. Am Sengenberg an der kleinen Brücke werden die Behelfsstützen aus Beton entfernt und so langsam wird unter der Brücke angefüllt und der neue Waldweg erstellt.

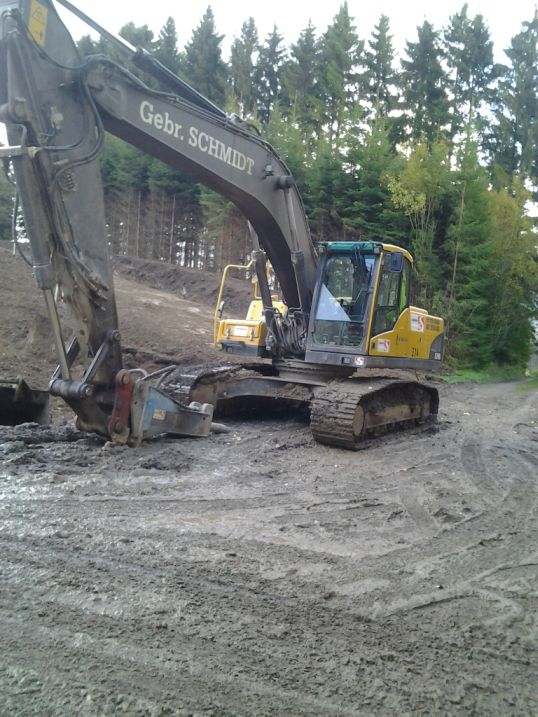

Gebrüder Schmidt ist dort auch schon dabei, so wie es aussieht einen anderen Weg umzulegen.
Desweiteren haben Sie einen Weg zur Kreuzigungsgruppe am Sengenberg gebaut, da diese ja demontiert werden müssen.

2014/10/post-17236-1413617861_thumb.jpg

2014/10/post-17236-1413617876_thumb.jpg

2014/10/post-17236-1413617886_thumb.jpg

2014/10/post-17236-1413617897_thumb.jpg

2014/10/post-17236-1413617918_thumb.jpg

2014/10/post-17236-1413617929_thumb.jpg

2014/10/post-17236-1413617943_thumb.jpg

2014/10/post-17236-1413617965_thumb.jpg

2014/10/post-17236-1413617985_thumb.jpg

Registriere dich um diese Anzeige nicht mehr zu sehen.

Geschrieben
Hallo zusammen,

vermutlich steht die Antwort auf meine Frage auf einer der 224 vorherigen Seiten...

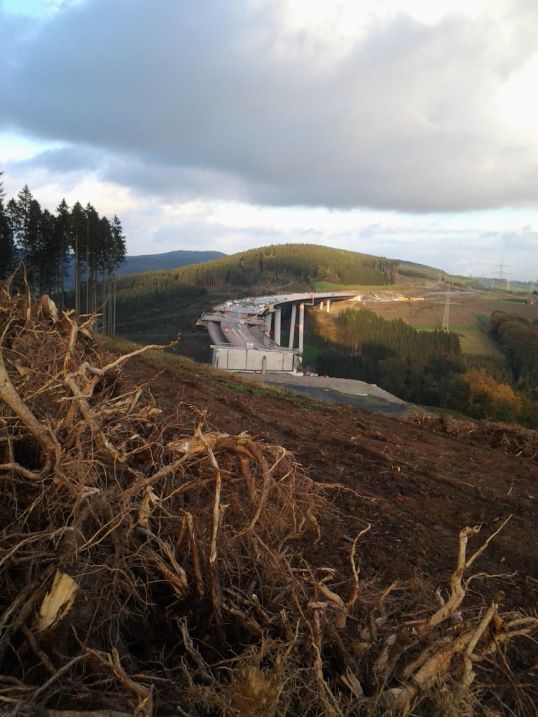

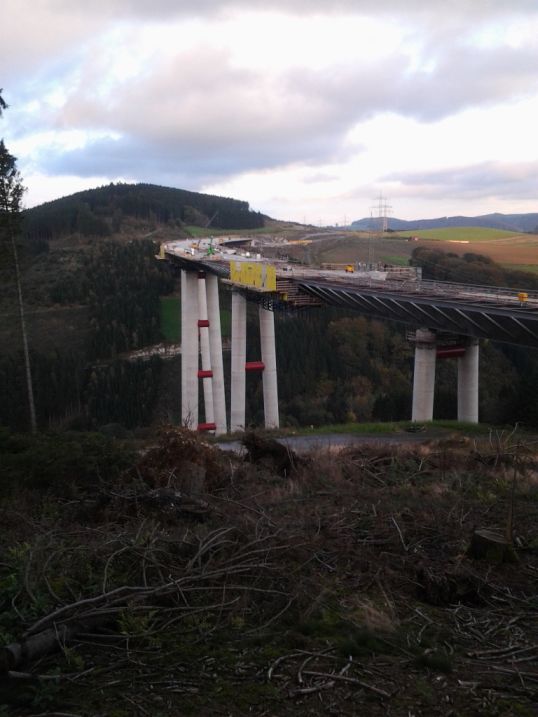

Weiß jemand wann die komplette Baumaßnahme abgeschlossen sein soll? Ich habe mal etwas von Herbst 2016 gehört, so recht glaube ich das aber nicht, da die Brücke über das Ruhrtal noch nicht einmal begonnen ist.

Grüße
Andreas
Geschrieben (bearbeitet)

Hallo zusammen,

...
Weiß jemand wann die komplette Baumaßnahme abgeschlossen sein soll? Ich habe mal etwas von Herbst 2016 gehört, so recht glaube ich das aber nicht, da die Brücke über das Ruhrtal noch nicht einmal begonnen ist.

...

Hallo AndreasG,

am 30.04.2014, dem Tag der "Absendung der Bekanntmachung" (Veröffentlichung der öffentlichen Ausschreibung), war für die Ruhrtalbrücke Bermecke unter II.3) Vertragslaufzeit bzw. Beginn und Ende der Auftragsausführung eine "Laufzeit in Monaten: 37 ab Auftragsvergabe" vorgesehen.
Das währen dann ab Heute in 3 Jahren (! ? !).
In der am 15.10.2014 veröffentlichten Zuschlagsentscheidung (vom 10.10.2014) ist allerdings keine genaue Bauzeit bzw. kein genauer Fertigstellungstermin mehr angegeben.

Bleibt erstmal nur zu hoffen, dass die beauftrage Firma "ARGE A46 Ruhrtalbrücke Bermecke, ..." entsprechend Leistungsfähig ist, das Wetter und vor allem, wenn die Finanzierung mitspielt, alles in einer wesentlich kürzeren (als in der seinerzeit vorgegebenen) Bauzeit fertig stellen kann.

Schließlich ist dort gem. Ausschreibung einiges an Leistungen zu erbringen (Ausschnitt):
top.gif 8.800 m³ Oberbodenarbeiten, 40.000 m³ Erdarbeiten, 6.500 m² Asphaltarbeiten, 1.070 m Ortbetonpfähle, 11.500 m³ Stahlbeton, 900 m³ Kappenbeton, 2.100 t Betonstahl, 3.500 t Stahlbauarbeiten, 250 m² Natursteinverblendung top.gif .

Sicherlich wird dann – wenn die neue Firma mal so richtig in Schwung gekommen ist – einer der vielen Brückenkiebitze uns zeitnah einen genaueren Termin nennen können.

Gruß - wave.gif bearbeitet von Sauerland46

Diskutiere mit!

Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.

Gast
Antworte auf dieses Thema...

×   Du hast formatierten Inhalt eingefügt..   Formatierung wiederherstellen

  Only 75 emoji are allowed.

×   Dein Link wurde automatisch umgewandelt und eingebettet.   Statt dessen nur den Link anzeigen

×   Your previous content has been restored.   Clear editor

×   You cannot paste images directly. Upload or insert images from URL.

  • Gerade aktiv   0 Mitglieder

    • No registered users viewing this page.
×
  • Neu erstellen...
