Hallo,

nun kommen zwei Bilder von gestern Abend/Nacht, ich war bis um 22:50Uhr in Zwingenberg um auf die Transporte von Felbermayr zu warten. Da diese aber nicht kamen und ich um 4:30 Uhr wieder raus musste bin ich dann gefahren, als ich freitags um 6 Uhr durch Zwingenberg gefahren bin standen die Schwertransporter aber in Neunkirchen am Campingplatz sleeping.gif

Gruß
Stephan

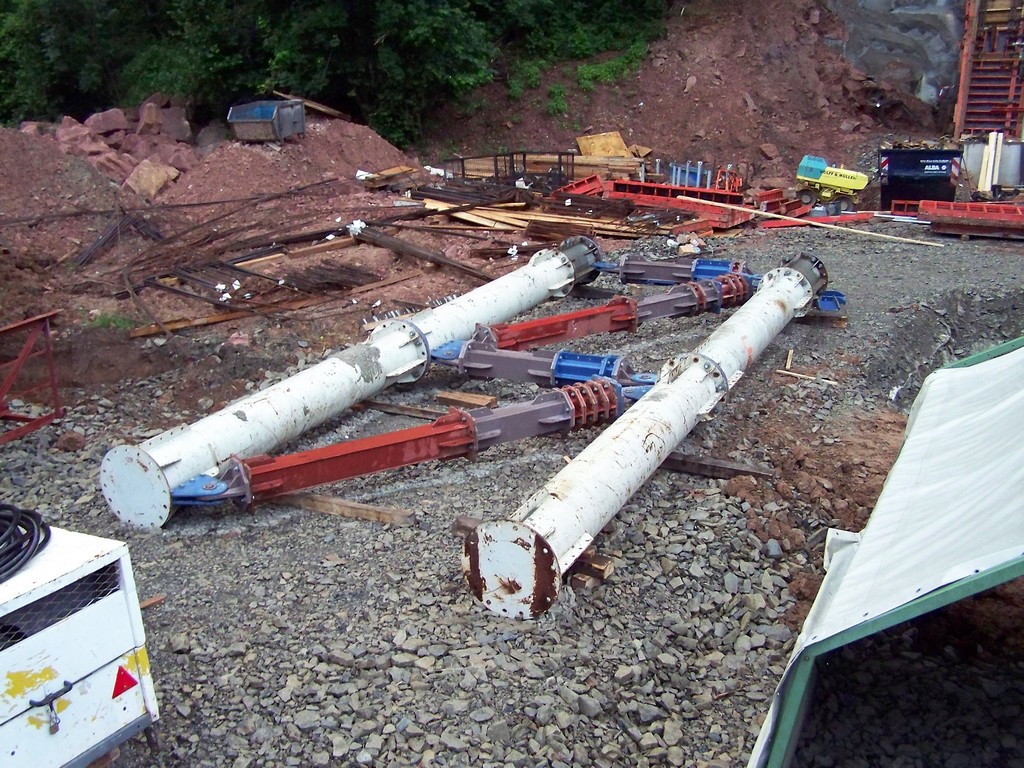

die Provisorischen Ausrichtungsstützen




tja 22:40Uhr und kein Felbermayr weit und breit sad.gif


Registriere dich um diese Anzeige nicht mehr zu sehen.

Geschrieben

Hallo,

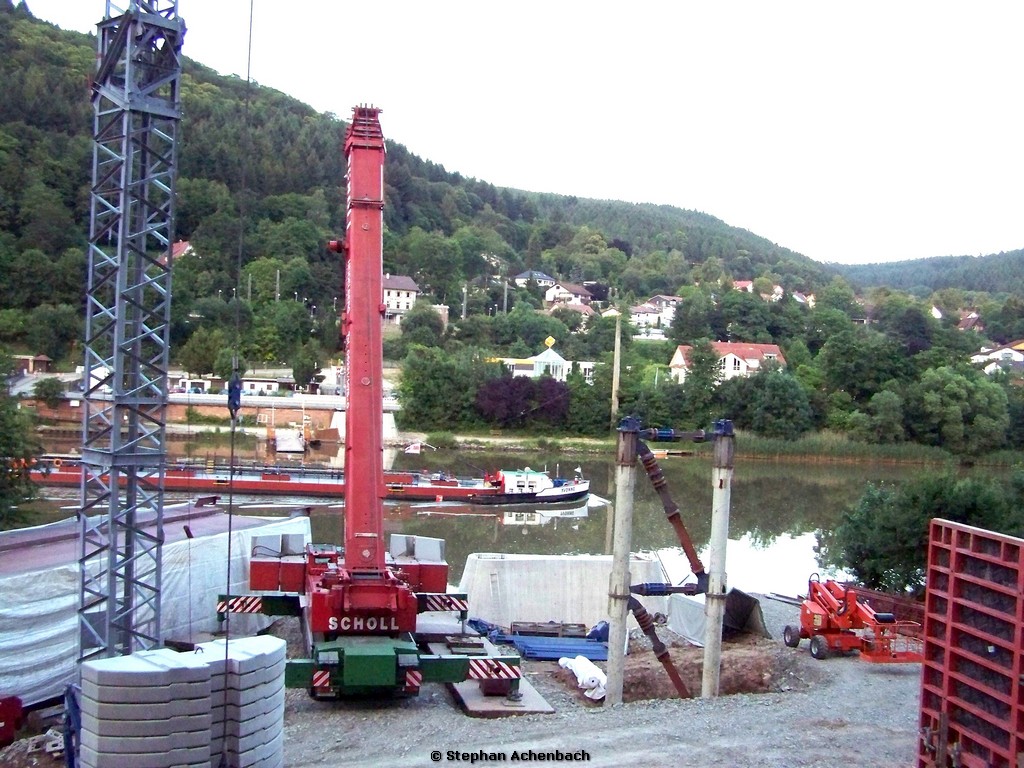

so ich habe ein paar Bilder nachzuholen wink.gif fangen wir an mit Mittwoch dem 23.06 da wurder der Liebherr LTM 1250-6.1 von uns wieder in Neunkirchen am Neckarufer in Position gestellt.
Ab Donnerstag Morgen wurden dann die Brückensegmente auf die provisorischen Stützen gestellt. Die Transporte sind im laufe der Nacht am Campingplatz eingetroffen, wie immer transportiert von Felbermayr top.gif
Die Bilder von Mittwoch Abend wurden leider alle mit ISO 800 geknipst daher nicht die gewohnte Qualität ich döppel hatte den hebel für PASM falsch stehen rolleyes.gif

Gruß
Stephan

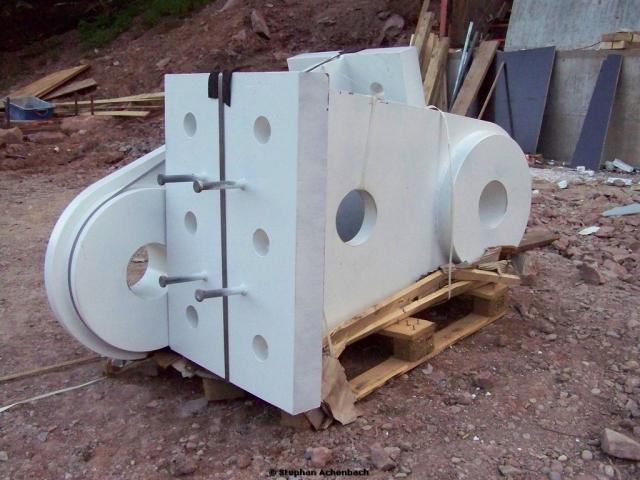

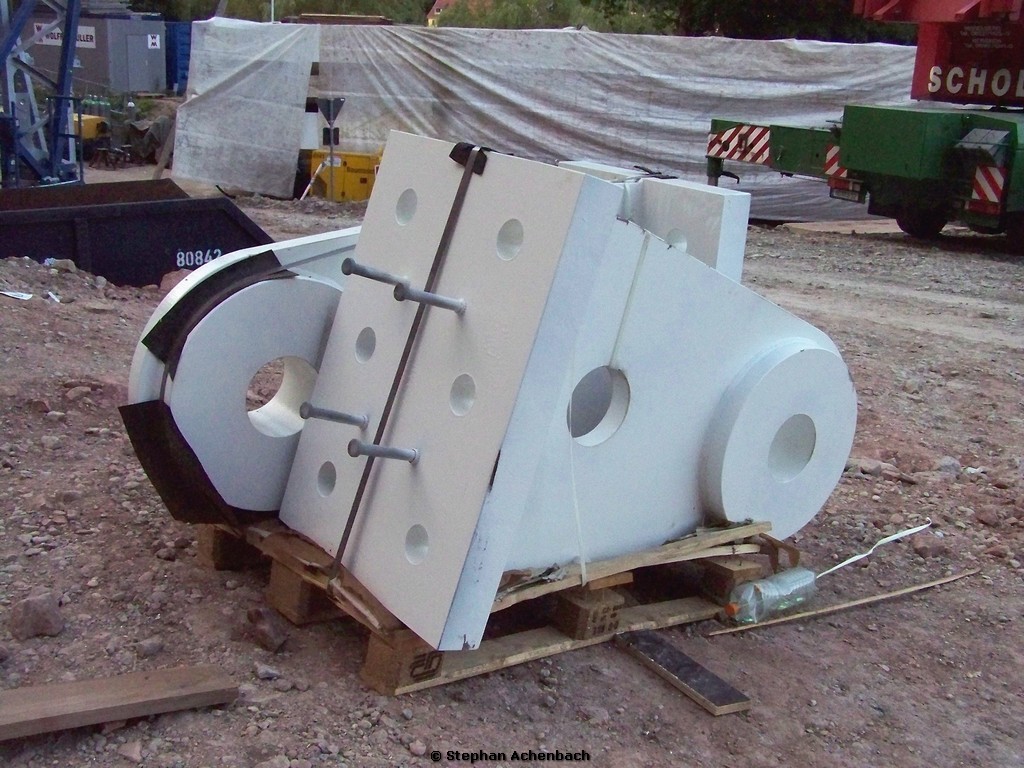

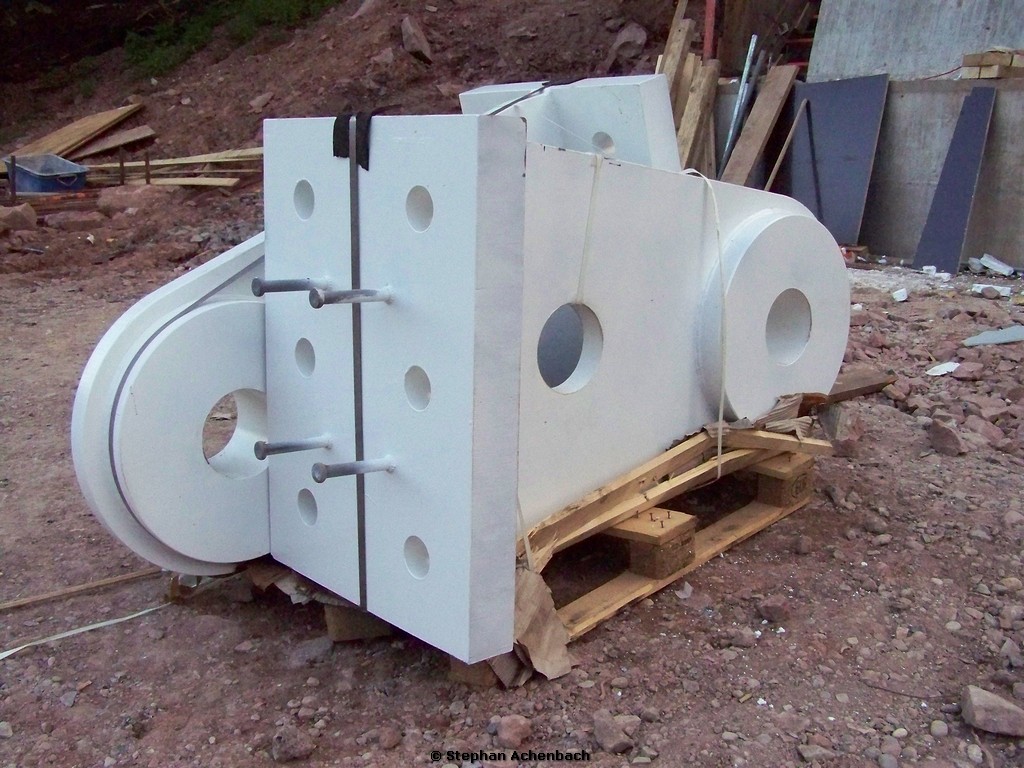

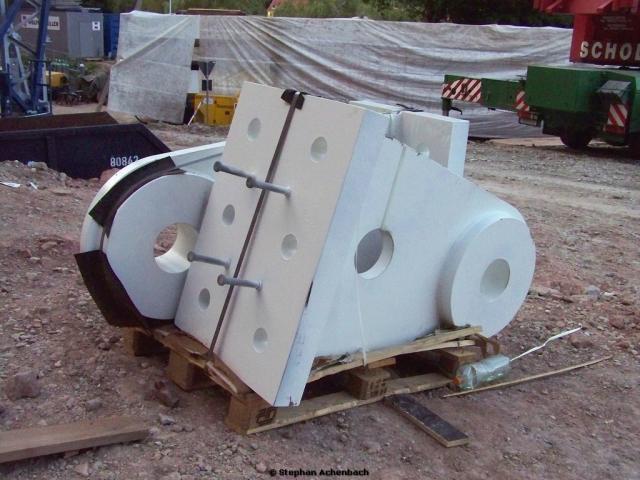

die Befestigungsanker der Pylone diese kommen auf das Wiederlager

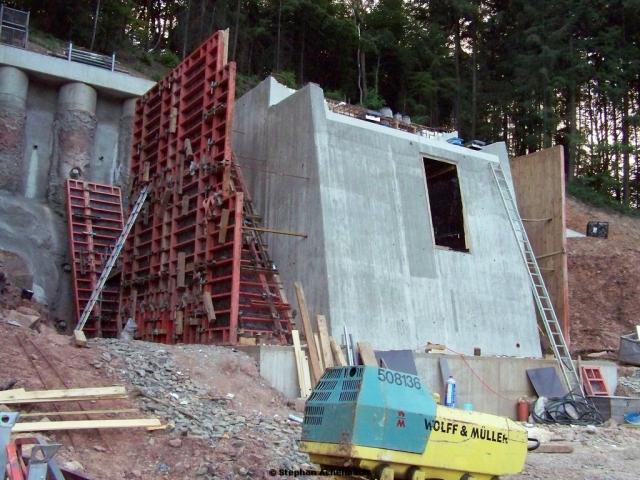

wurde zum Teil schon ausgeschalt

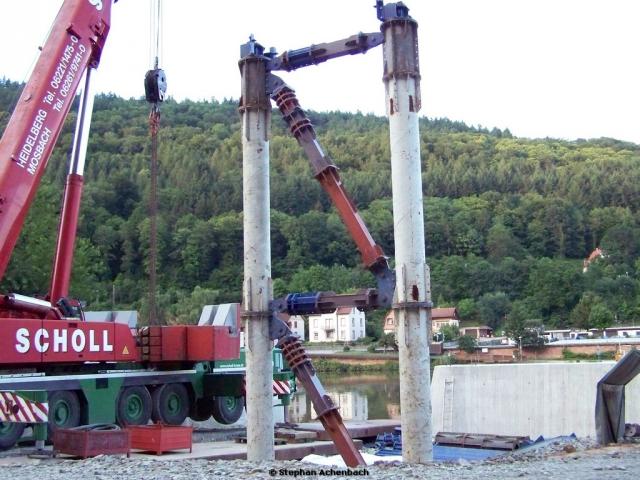

die provisorische (hilfs)Stütze zur Auflage des ersten Fahrbahnsegmentes


Geschrieben

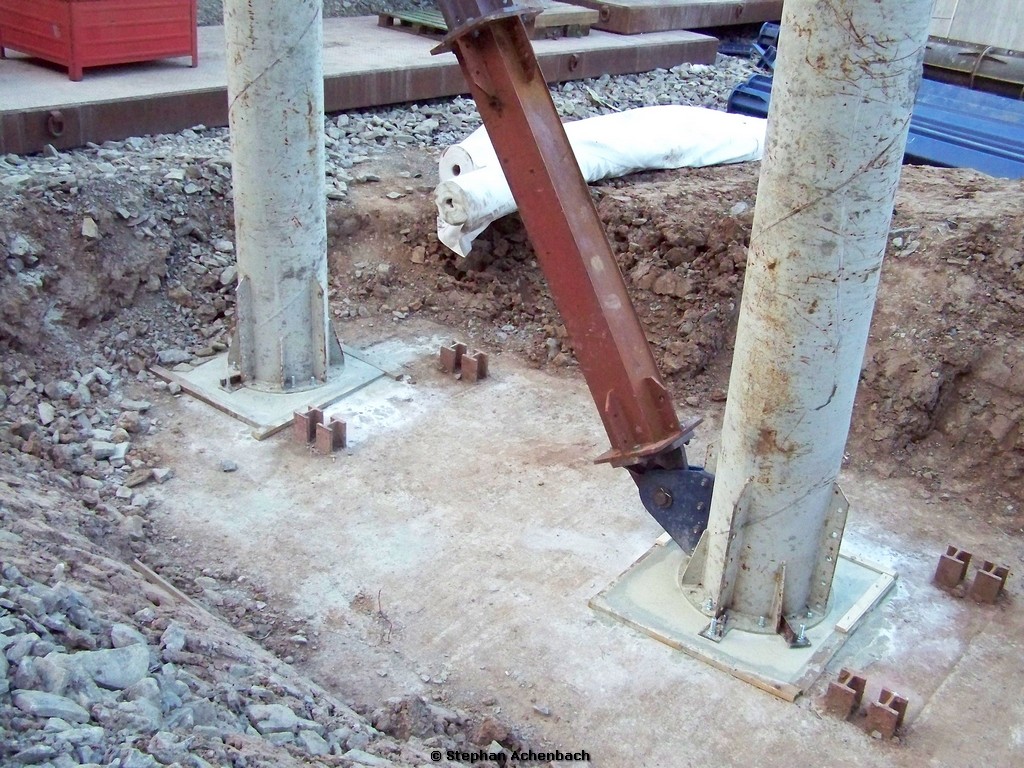

die Bodenplatte und Verankerung der Stütze

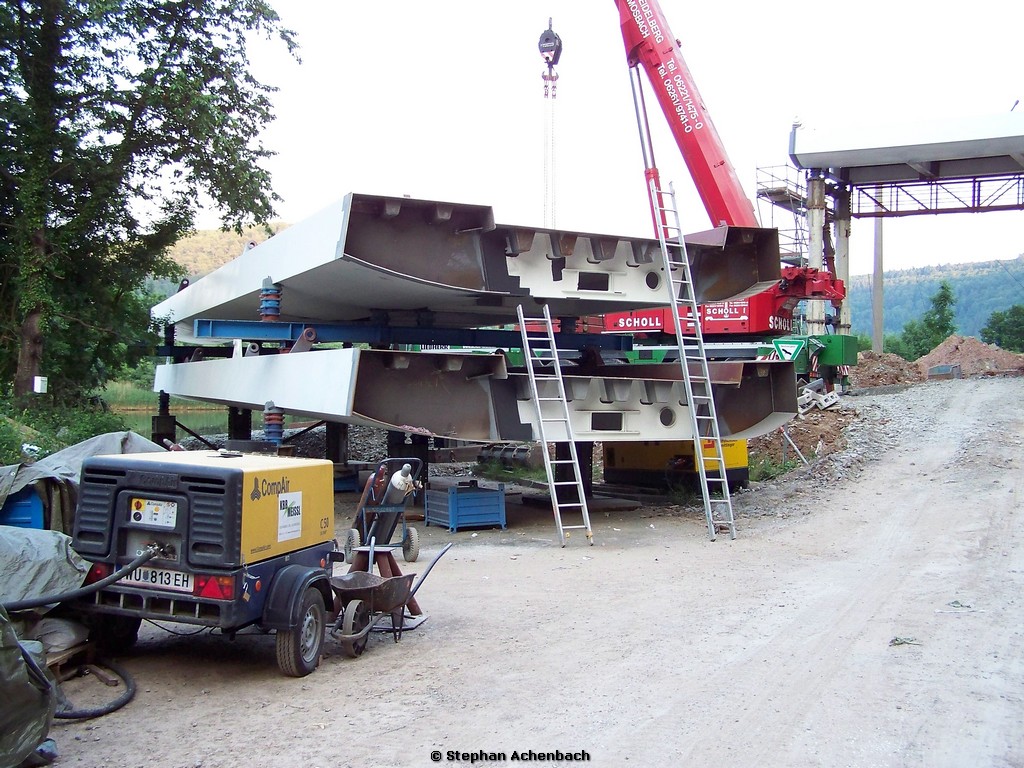

zwei Fahrbahnsegmente übereinander




die Yvonne wollt mit auf´s Bild yes.gif






Geschrieben

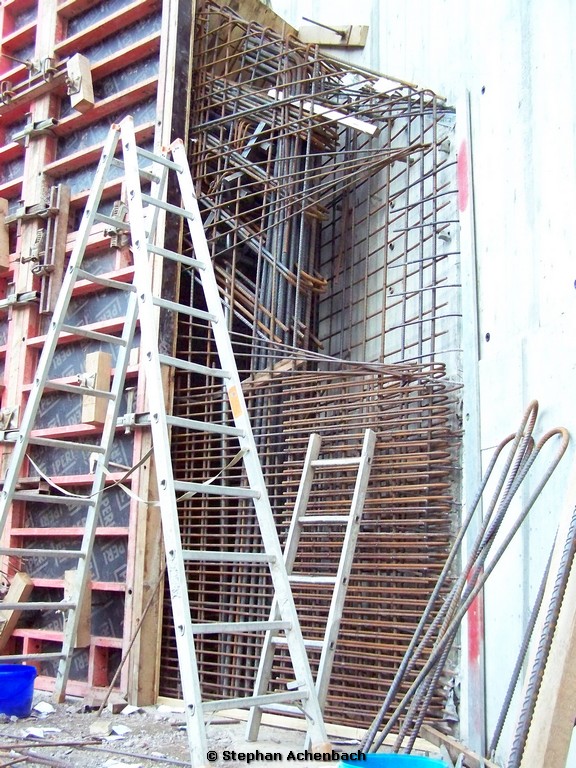

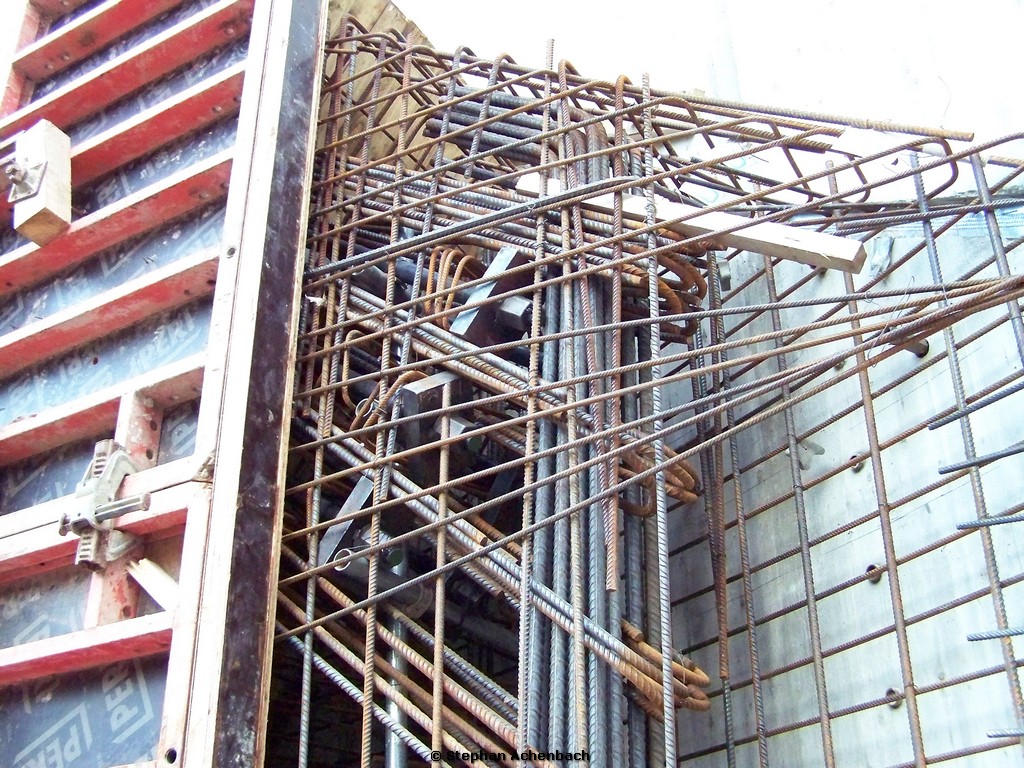

Stahlamierung, auch sehr schön zu sehen die extra verstärkte Befestigung für die Halter der Schrägseile

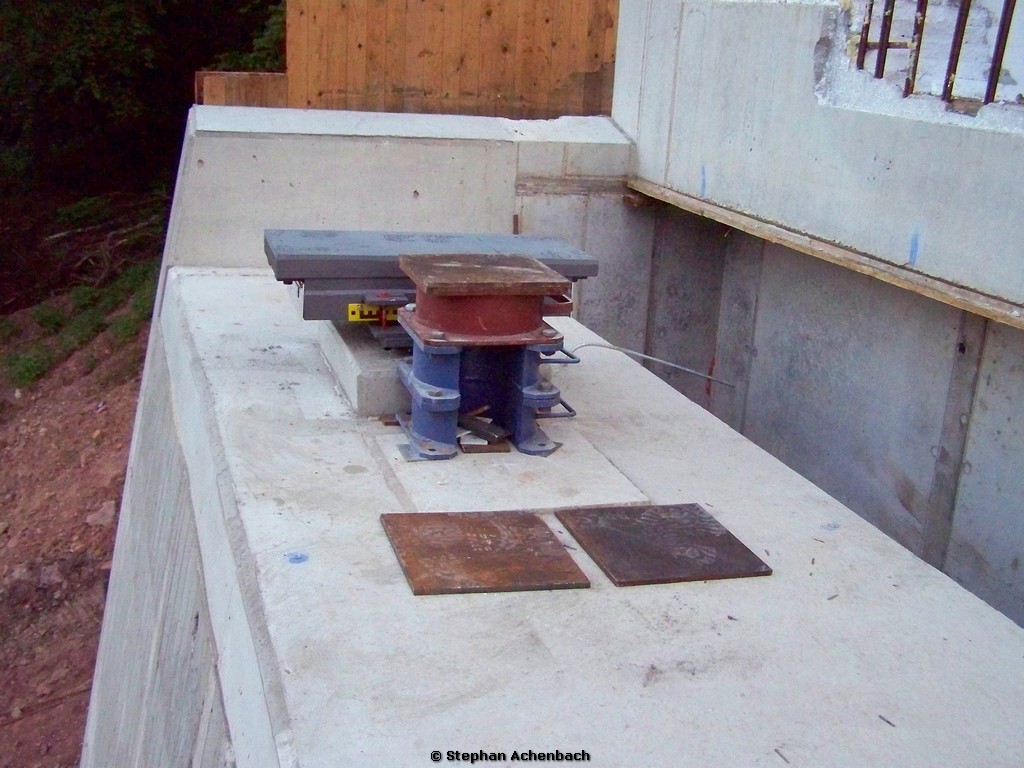

die Nivellierplatte zum ausrichten des Segmentes damit alles passt, liegen oben auf dem Wiederlager


Geschrieben

weiter geht es mit den Bildern von Donnerstag dem 24.06 Abends.
Das erste Fahrbahnsegment (3 Einzelteile) wurde auf die provisorische Stütze gestellt wo es nun miteinander verschweißt wird.

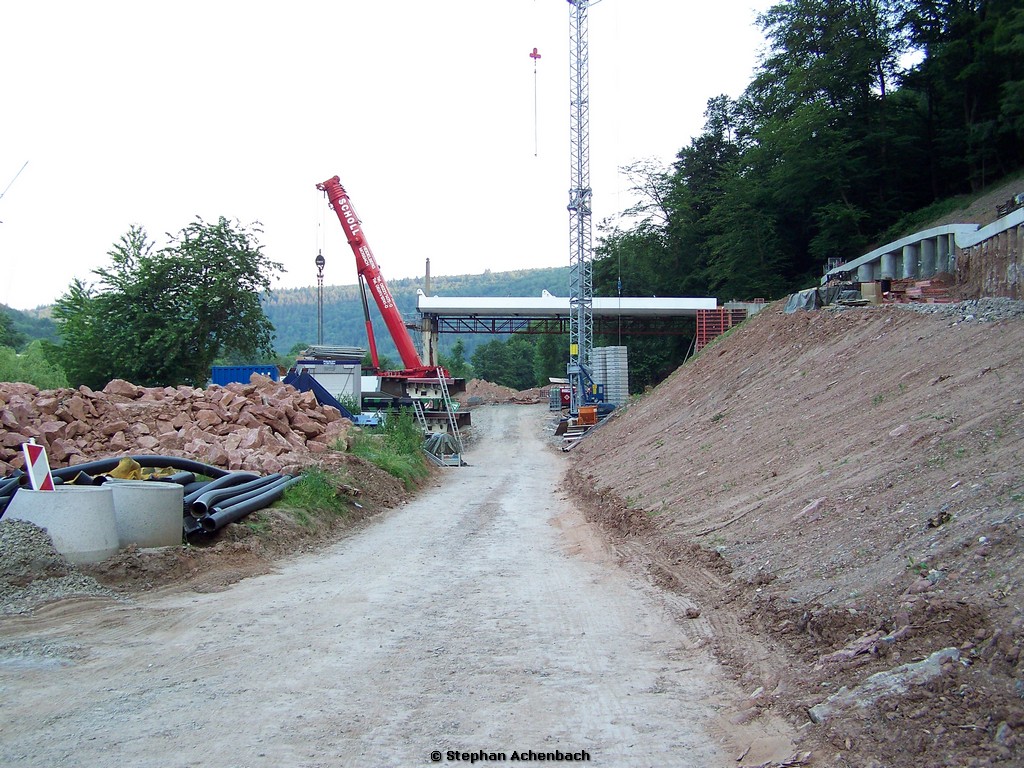

Gesammtbild Abend´s 21:00 Uhr

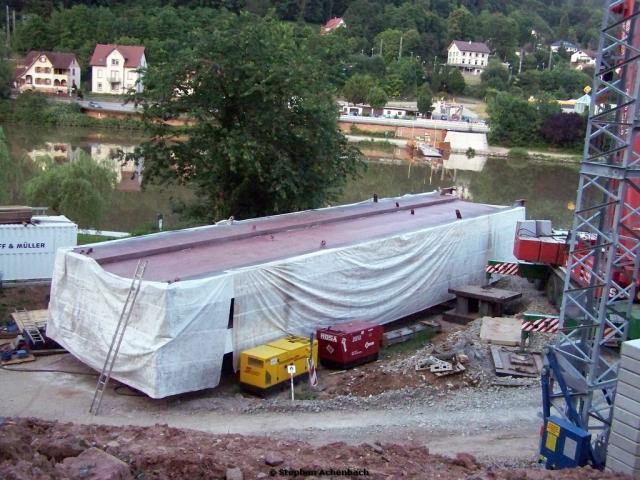

die Schutzplane der noch zu hebenden Elemente wurde entfernt.

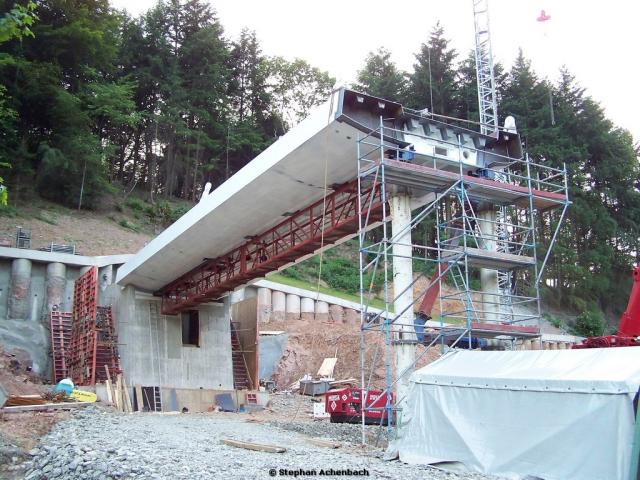

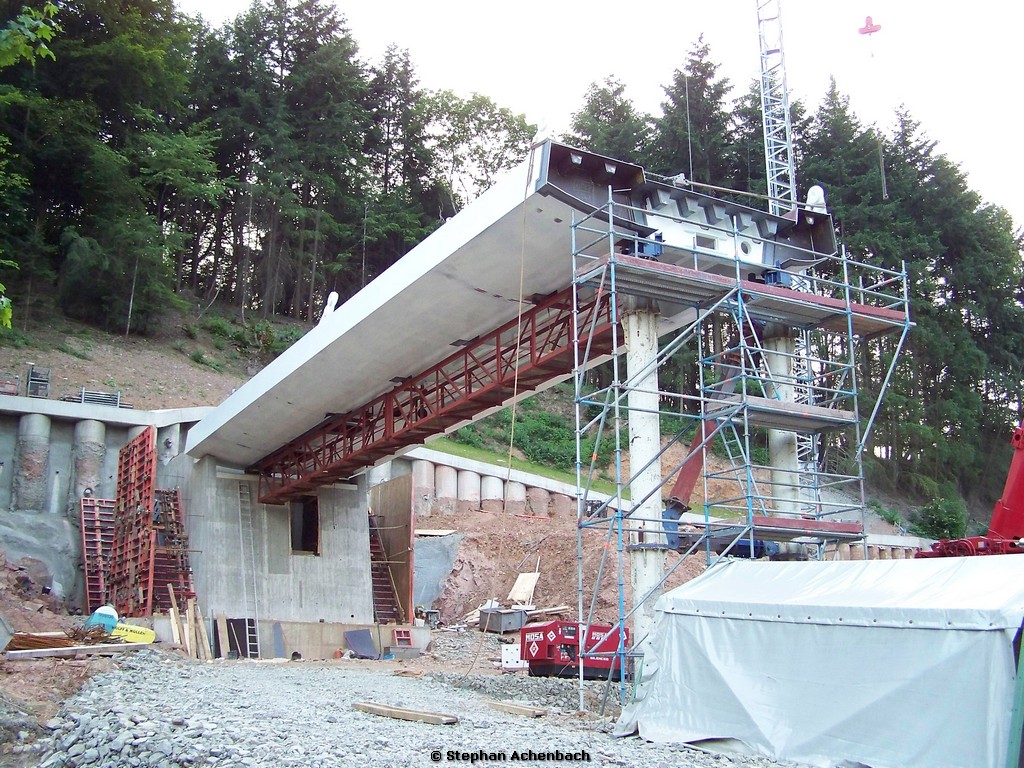

das erste Fahrbahnsegment ruht nun auf der Stütze, die zwei anderen die unten am Neckarufer liegen werden später einfach auf das andere "geparkt" da unten der Platz gebraucht wird um den Pylon zusammenzubauen kreisch.gif




Diskutiere mit!

Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.

Gast
Antworte auf dieses Thema...

×   Du hast formatierten Inhalt eingefügt..   Formatierung wiederherstellen

  Only 75 emoji are allowed.

×   Dein Link wurde automatisch umgewandelt und eingebettet.   Statt dessen nur den Link anzeigen

×   Your previous content has been restored.   Clear editor

×   You cannot paste images directly. Upload or insert images from URL.

  • Gerade aktiv   0 Mitglieder

    • No registered users viewing this page.
×
  • Neu erstellen...
