Hi Tim,

gibts mittlerweile eigentlich wieder mal Neuigkeiten aus Schwäbisch Gmünd ?

Wie ist denn der aktuelle Stand der Dinge ?



Grüße Steffen wave.gif

Registriere dich um diese Anzeige nicht mehr zu sehen.

Geschrieben

Hallo,

heute hab ich endlich mal zeit gefunden ein Update zu machen

In den letzten Wochen hatt der Bau des Abluftkamiens begonnen zum Ablauf:
1. Es wird ein 30 cm Loch von oben nach unten gebohrt.
2. Von unten nach oben wird ein 1.50 Meter Loch hochgebohrt.
3. Dann wird mit einem Minibagger ein 6 Meter Loch im Querschnitt nach unten gebuddelt und mit Spirtbeton gesichert, die anfallenden Erdmassen fallen in den Tunnel und werden von unten aus dem Tunnel geschafft.

Aktuelle Vortriebsdaten:

Hauptunnel: 1100 Meter ( Weisser Pfeil)
Retunnsstollen 1240 Meter ( Schwarzer Pfeil)

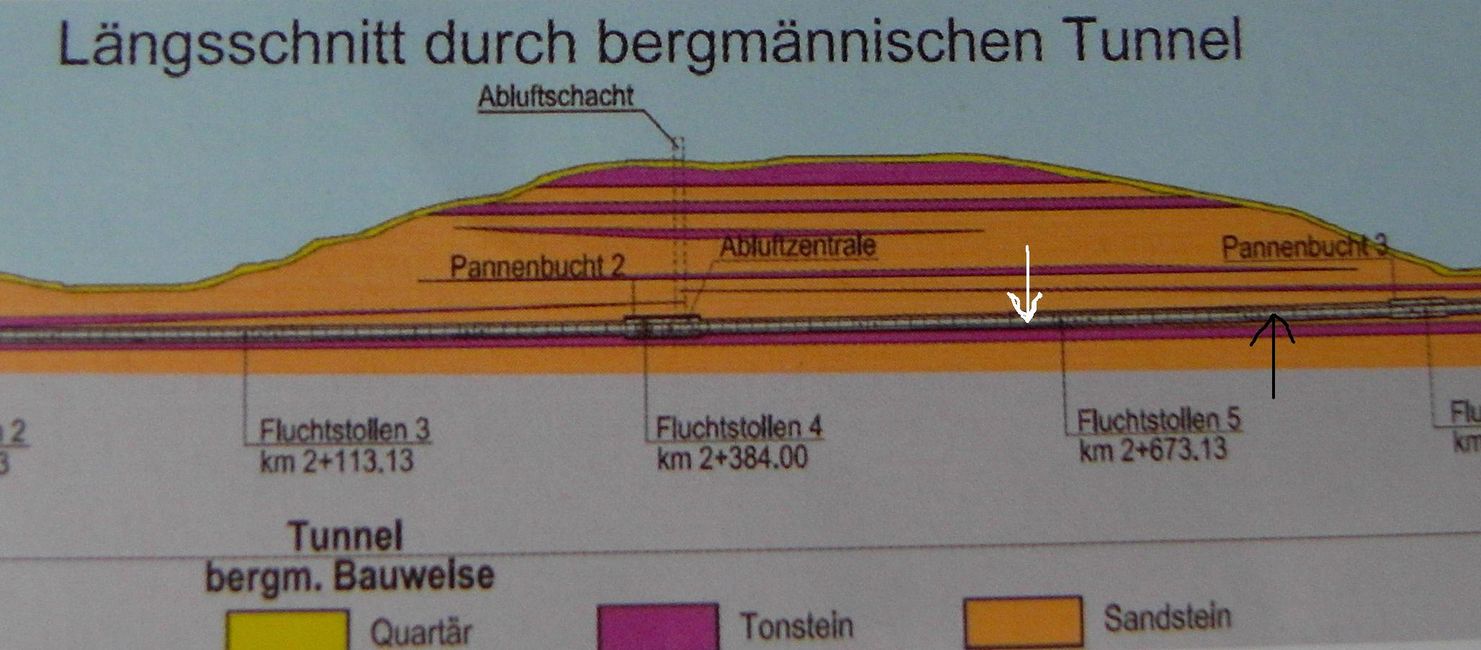

2010/02/post-9665-1267205536_thumb.jpg

Geschrieben

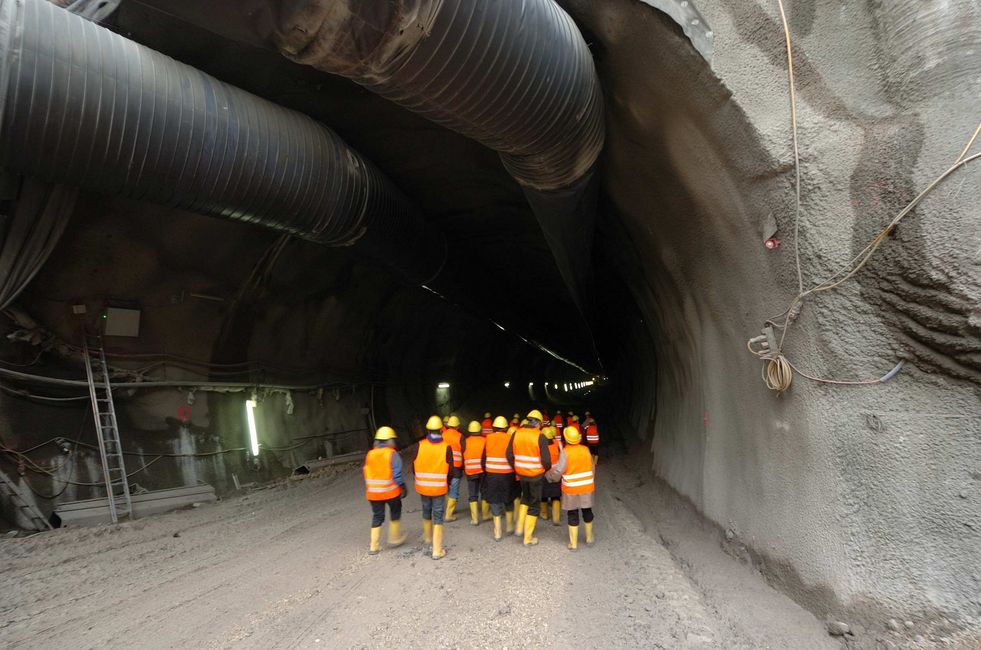

in den letztn Wochen war ich au wieder an paar mal im Tunnel unter andermem mit einer Tunnelführung der Stadt Schwäbisch Gmünd (leider sind bis ende des Jahres alle Führungen schon ausgebucht)

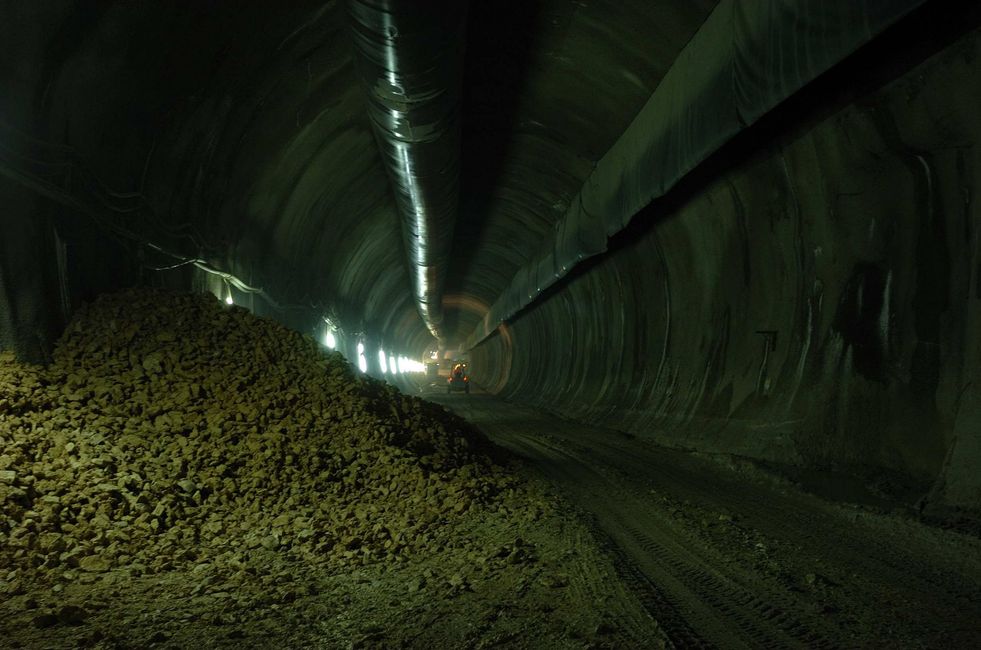

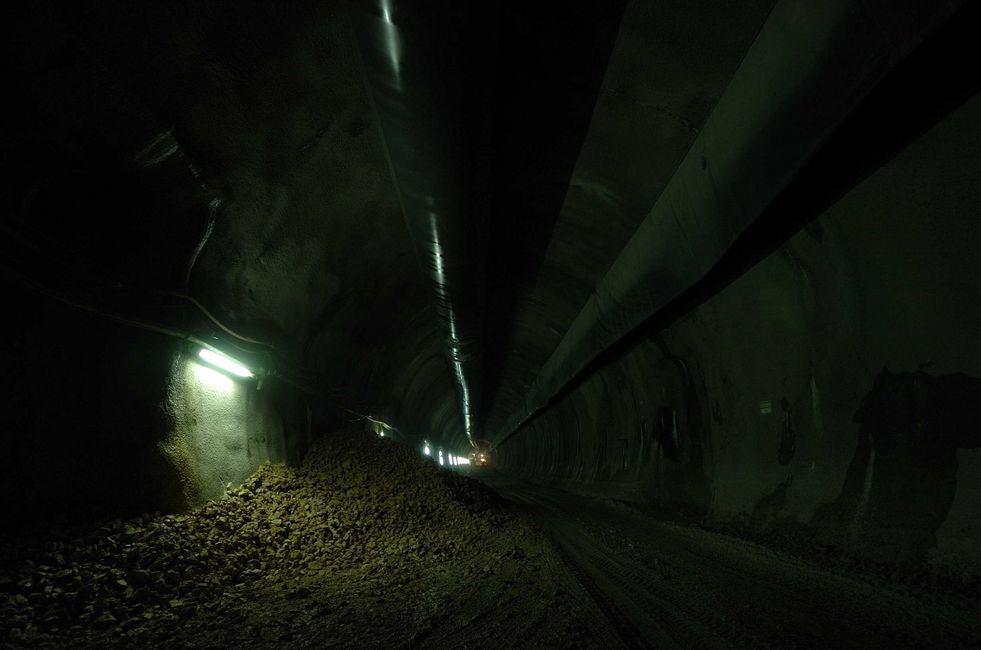

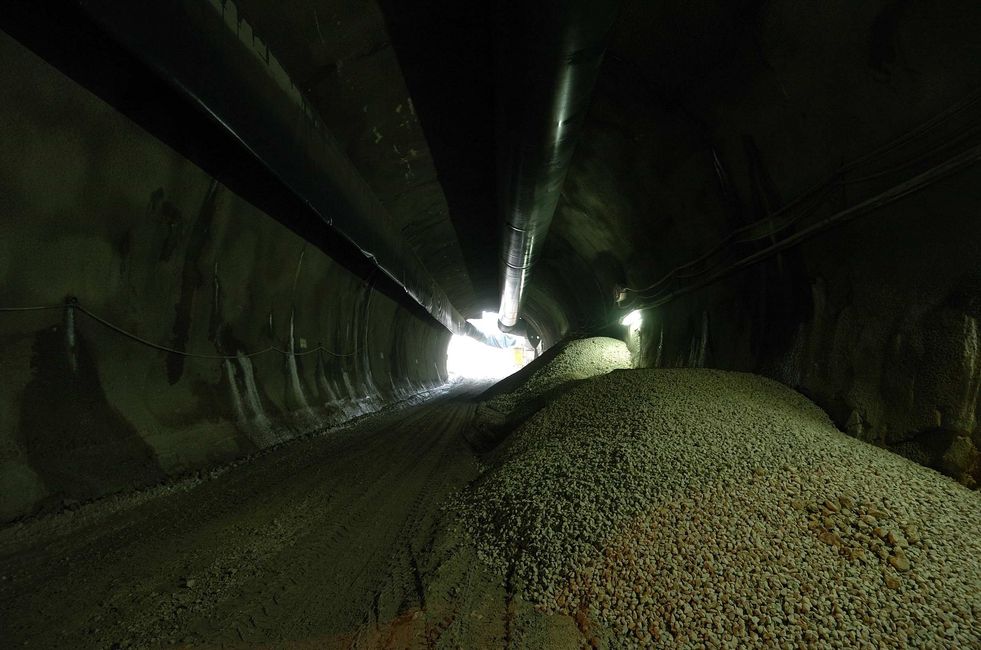

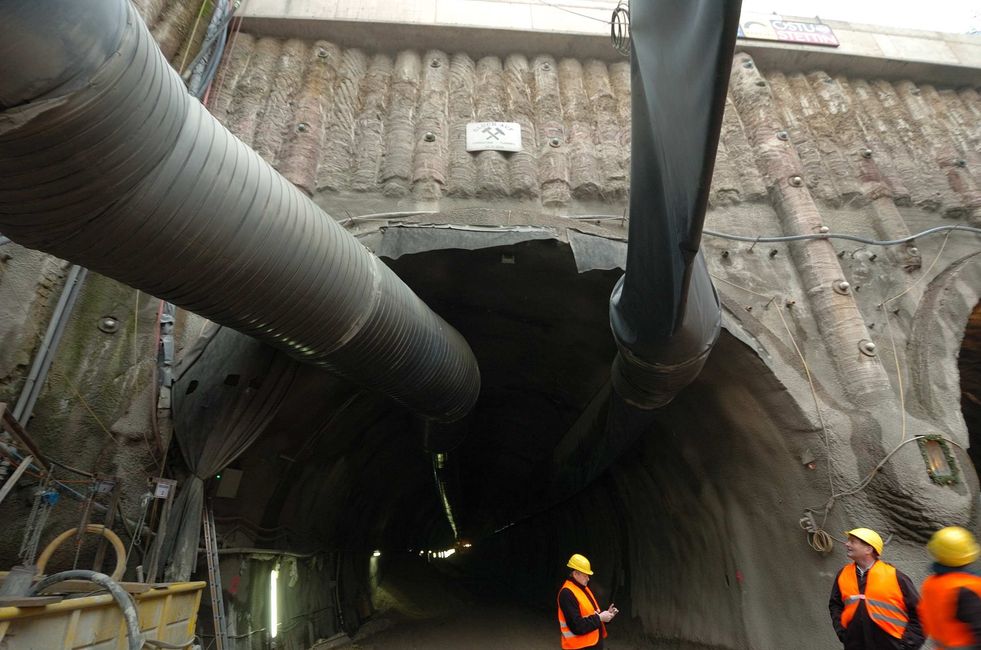

2010/02/post-9665-1267205738_thumb.jpg

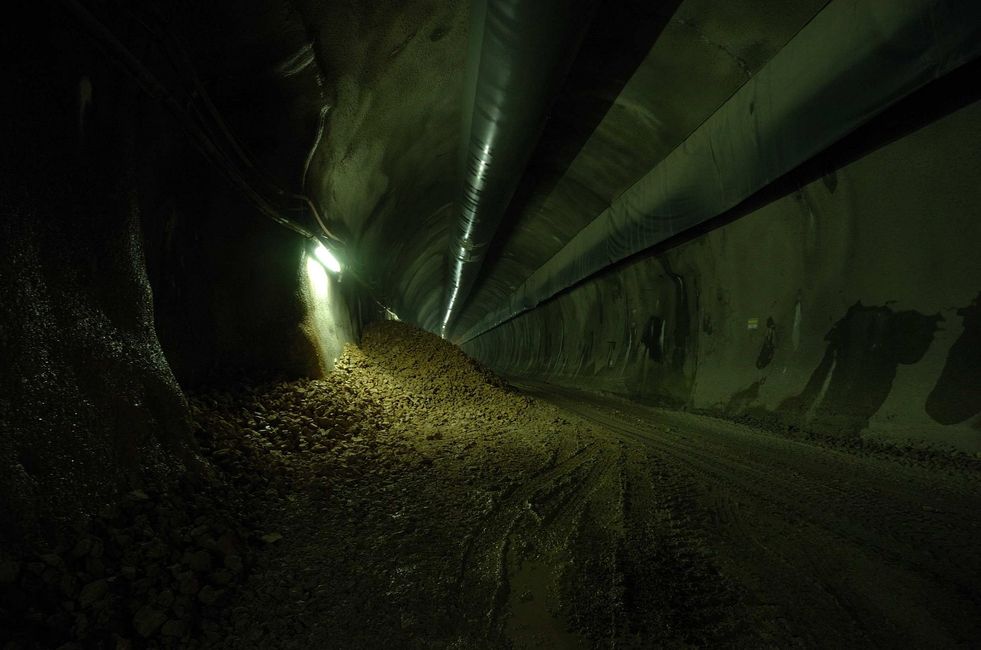

2010/02/post-9665-1267205755_thumb.jpg

Diskutiere mit!

Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.

Gast
Antworte auf dieses Thema...

×   Du hast formatierten Inhalt eingefügt..   Formatierung wiederherstellen

  Only 75 emoji are allowed.

×   Dein Link wurde automatisch umgewandelt und eingebettet.   Statt dessen nur den Link anzeigen

×   Your previous content has been restored.   Clear editor

×   You cannot paste images directly. Upload or insert images from URL.

  • Gerade aktiv   0 Mitglieder

    • No registered users viewing this page.
×
  • Neu erstellen...
