Tim 6 Geschrieben 6. September 2009 Geschrieben 6. September 2009 Die Arbeiten an beiden Baustellen (West/Ost) liegen voll im Zeitplan. Der Vortrieb in der Hauptröhre ist jetzt schon über 600 Meter im Berg der Rettungsstollen ist ca 20 Meter dahinter. Gleichzeitig geht der Aushub der Tunnelsohle weiter da sind sie schon 18 Meter im Berg. Zitieren

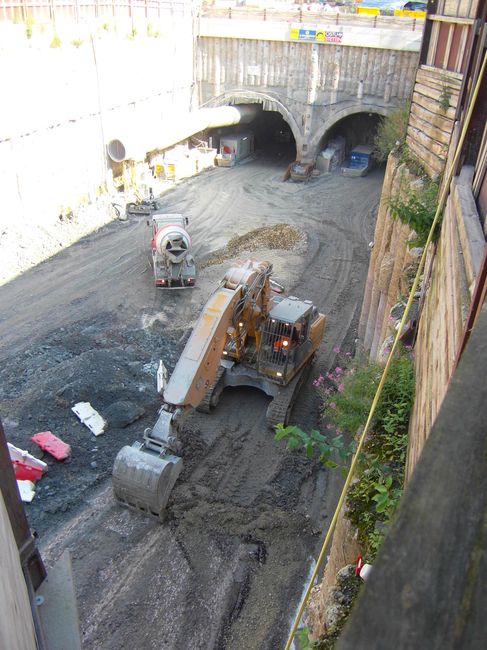

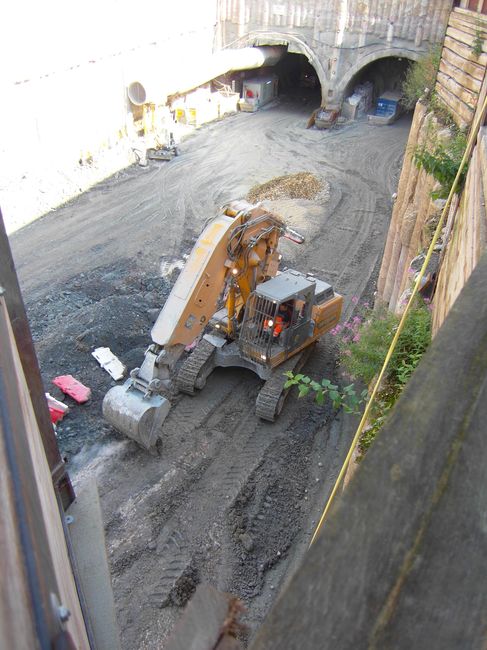

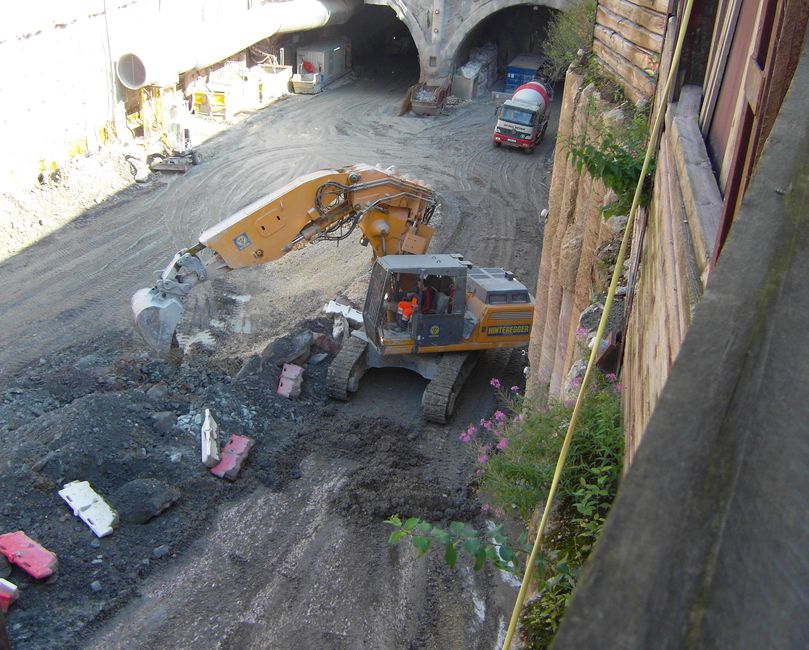

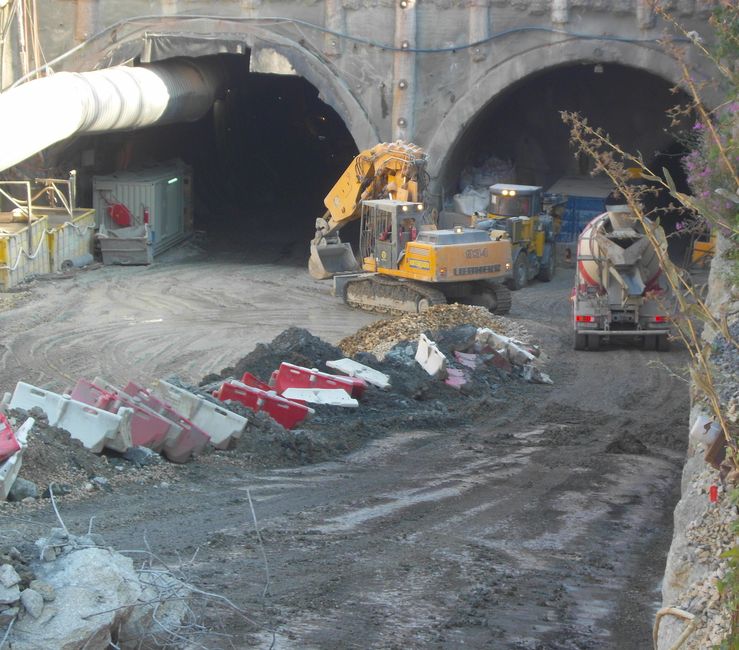

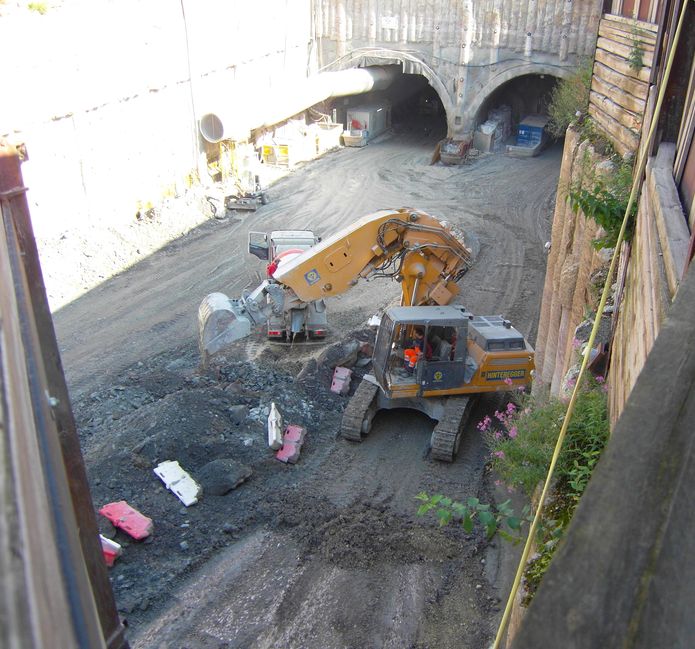

Tim 6 Geschrieben 6. September 2009 Geschrieben 6. September 2009 (bearbeitet) In der Hauptröhre Arbeiten 2 Liebherr 934 Tunnelbagger, im Rettunsstollen ein Caterpillar Tunnelbagger sowie 2 Liebherr Radlader, 5 Tunneldumper, 3 Bohrjumbos und 3 Spritzbetonwagen bearbeitet 19. Februar 2010 von tunnelmani Zitieren
